第1441题 在工程网络计划中,关键线路是指( )的线路。
A.双代号网络计划中无虚箭线
B.双代号时标网络计划中无波形线
C.从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔为零
D.双代号网络计划中总的工作持续时间最长
E.单代号网络计划中自由时差为零的工作组成
参考答案:BCD
解析:
【内容考查】本题考查的是关键工作、关键路线和时差的确定。
【选项分析】在双代号网络计划和单代号网络计划中,关键线路是总的工作持续时间最长的线路。单代号网络计划中从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔为零的线路为关键线路。双代号时标网络计划中无波形线的线路为关键线路。
第1442题 当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求,在确定缩短持续时间的关键工作时,宜选择( )。
A.有多项紧前工作的工作
B.缩短持续时间而不影响质量和安全的工作
C.有充足备用资源的工作
D.缩短持续时间所增加的费用相对较少的工作
E.单位时间消耗资源量大的工作
参考答案:BCD
解析:
【内容考查】本题考查的是压缩关键工作。
【选项分析】在选择缩短持续时间的关键工作时,宜考虑下述因素:
(1)缩短持续时间而不影响质量和安全的工作;
(2)有充足备用资源的工作;
(3)缩短持续时间所需增加的费用相对较少的工作等。
第1443题 在网络计划中,判别关键工作的条件是( )最小。
A.持续时间
B.时间间隔
C.自由时差
D.总时差
参考答案:D
解析:
【内容考查】本题考查的是关键工作。
【选项分析】关键工作指的是网络计划中总时差最小的工作。

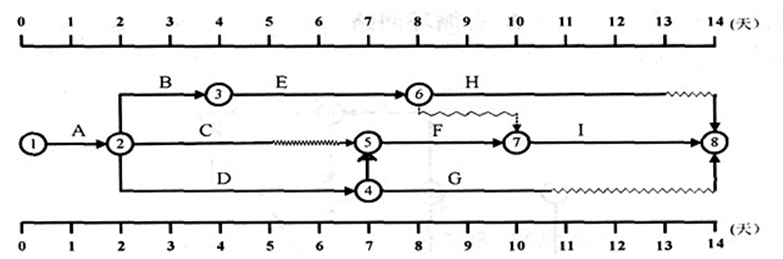

第1444题 某工程双代号时标网络计划如下图所示(单位:天),其中工作E的总时差和自由时差( )天。
A.均为0
B.分别为1和0
C.分别为2和0
D.均为2
参考答案:B
解析:
【内容考查】本题考查的是双代号时标网络计划。
【选项分析】从图中可以看出,工作E的总时差等于最迟完成时间减去最早完成时间,等于9-8=1,即E工作的总时差为1天。E没有波形线则自由时差为0天。
第1445题 在某工程双代号时标网络计划中,除以终点节点为完成节点的工作外,工作箭线的波形线表示( )。
A.工作的总时差
B.工作与其紧前工作之间的时间间隔
C.工作的持续时间
D.自由时差
参考答案:D
解析:
【内容考查】本题考查的是双代号时标网络计划。
【选项分析】双代号时标网络计划是以时间坐标为尺度编制的网络计划,时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。

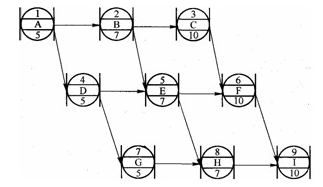

第1446题 下列单代号网络图的总工期为( )。
A.22
B.32
C.42
D.52
参考答案:C
解析:
【内容考查】本题考查的是单代号网络计划时间参数的计算。
【选项分析】从起点开始,计算每个工作的最早开始时间和最早完成时间,最后项工作的最早完成时间就是总工期。关键路线为A-B-C-F-I。计算得总工期为42天。
第1447题 单代号网络图与双代号网络图相比,其特点是( )。
A.它能够清楚地表明计划的时间进程,使用方便
B.工作之间的逻辑关系容易表达,绘图较简单
C.单代号网络图是以箭线及其两端节点的编号表示工作的网络图
D.网络图便于检查和修改
E.表示工作之间逻辑关系的箭线可能产生较多的纵横交叉现象
参考答案:BDE
解析:
【内容考查】本题考查的是单代号网络计划。
【选项分析】单代号网络图与双代号网络图相比,具有以下特点:
(1)工作之间的逻辑关系容易表达,绘图较简单;
(2)网络图便于检查和修改;
(3)由于工作持续时间表示在节点之中,没有长度,故不够直观;
(4)表示工作之间逻辑关系的箭线可能产生较多的纵横交叉现象。
第1448题 单代号搭接网络计划是前后工作之间有多种逻辑关系的网络计划,在单代号搭接网络计划中,STFi,j表示( )。
A.工作i-j的最迟完成时间
B.i工作和j工作的时间间隔
C.i工作和j工作从开始到完成的时距
D.工作i-j的自由时差
参考答案:C
解析:
【内容考查】本题考查的是单代号搭接网络计划。
【选项分析】完成到开始时距(FTSi,j)的连接方法,例如修一条堤坝的护坡时,一定要等土堤自然沉降后才能修护坡,这种等待的时间就是FTS时距。
完成到完成时距(FTFi,j)的连接方法,例如相邻两工作,当紧前工作的施工速度小于紧后工作时,则必须考虑为紧后工作留有充分的工作面,否则紧后工作就将因无工作面而无法进行。这种结束工作时间之间的间隔就是FTF时距。
开始到开始时距(STSi,j)的连接方法,例如道路工程中的铺设路基和浇筑路面,待路基开始工作一定时间为路面工程创造一定工作条件之后,路面工程即可开始进行,这种开始工作时间之间的间隔就是STS时距。
开始到完成时距(STFi,j)的连接方法,例如要挖掘带有部分地下水的土壤,地下水位以上的土壤可以在降低地下水位工作完成之前开始,而在地下水位以下的土壤则必须要等降低地下水位之后才能开始。降低地下水位工作的完成与何时挖地下水位以下的土壤有关,至于降低地下水位何时开始,则与挖土没有直接联系。这种开始到结束的限制时间就是STF时距。
由题意可知“i工作和j工作从开始到完成的时距”正确。
第1449题 当工程施工的实际进度与计划进度不符时,需要对网络计划做出调整,调整的内容有( )。
A.调整关键线路的长度
B.调整非关键工作时差
C.调整组织结构
D.增、减工作项目
E.调整资源的投入
参考答案:ABDE
解析:
【内容考查】本题考查的是进度计划的调整。
【选项分析】网络计划调整的内容包括:①调整关键线路的长度; ②调整非关键工作时差; ③增、减工作项目; ④调整逻辑关系; ⑤重新估计某些工作的持续时间; ⑥对资源的投入作相应调整。
第1450题 当网络计划关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择( )的工作进行调整。
A.资源强度小或直接费用高
B.资源强度小或费用低
C.资源占用量大或直接费用高
D.资源占用量小或直接费用高
参考答案:B
解析:
【内容考查】本题考查的是进度计划的调整。
【选项分析】当关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择资源强度小或费用低的工作缩短其持续时间。因为这样可以节省成本,避免成本的大额增加。
第1451题 网络计划的调整,可以定期进行,亦可根据计划检查的结果在必要时进行。其中,逻辑关系的调整只有( )时才可进行。调整时应避免影响原定计划工期和其他工作的顺利进行。
A.被调整的工作为非关键工作
B.当监理人要求改变逻辑关系
C.当监理人要求改变工期,且经发包人同意
D.当实际情况要求改变施工方法或组织方法
参考答案:D
解析:
【内容考查】本题考查的是进度计划的调整。
【选项分析】逻辑关系的调整只有当实际情况要求改变施工方法或组织方法时才可进行。调整时应避免影响原定计划工期和其他工作的顺利进行。
第1452题 网络计划检查的主要内容中不包括以下哪一项( )。
A.实际进度对各项工作之间逻辑关系的影响
B.增、减工作项目
C.资源状况
D.成本状况
参考答案:B
解析:
【内容考查】本题考查的是进度计划的检查。
【选项分析】网络计划检查的主要内容有:
1.关键工作进度;
2.非关键工作的进度及时差利用情况;
3.实际进度对各项工作之间逻辑关系的影响;
4.资源状况;
5.成本状况;
6.存在的其他问题。
第1453题 非关键工作时差的调整应在其时差的范围内进行,以便更充分地利用资源、降低成本或满足施工的需要。每一次调整后都必须重新计算时间参数,观察该调整对计划全局的影响。可采用的调整方法有( )。
A.将工作在其最早开始时间与最迟完成时间范围内移动
B.延长工作的持续时间
C.缩短工作的持续时间
D.不打乱原网络计划总的逻辑关系,只对局部逻辑关系进行调整
E.在增减工作后应重新计算时间参数,分析对原网络计划的影响
参考答案:ABC
解析:
【内容考查】本题考查的是进度计划的调整。
【选项分析】非关键工作时差的调整应在其时差的范围内进行,以便更充分地利用资源、降低成本或满足施工的需要。每一次调整后都必须重新计算时间参数,观察该调整对计划全局的影响。可采用的调整方法有:
1.将工作在其最早开始时间与最迟完成时间范围内移动;
2.延长工作的持续时间;
3.缩短工作的持续时间。
第1454题 以下关于质量控制的解释正确的是( )。
A.质量控制就是质量管理
B.质量控制就是为达到质量要求所进行的作业技术和活动
C.设计质量控制是项目质量控制的重点
D.质量控制是质量管理的一部分,是致力于满足质量要求的一系列相关活动
参考答案:D
解析:
【内容考查】本题考查的是对项目质量控制相关概念的理解。
【选项分析】质量控制是质量管理的一部分,是致力于满足质量要求的一系列相关活动。质量控制包括采取的作业技术和管理活动。“质量控制就是质量管理”、“质量控制就是为达到质量要求所进行的作业技术和活动”错误;
由于项目的质量目标最终是由项目工程实体的质量来体现,而项目工程实体的质量最终是通过施工作业过程直接形成的,设计质量、材料质量、设备质量往往也要在施工过程中进行检验,因此,施工质量控制是项目质量控制的重点。即“设计质量控制是项目质量控制的重点”错误。
第1455题 质量控制是在明确的质量目标条件下,通过行动方案和资源配置的( )来实现预期目标的过程。
A.计划
B.实施
C.技术
D.检查
E.监督
参考答案:ABDE
解析:
【内容考查】本题考查的是对项目质量控制相关概念的理解。
【选项分析】质量控制是在具体的条件下围绕着明确的质量目标,通过行动方案和资源配置的计划、实施、检查和监督,进行事前预控、事中控制和事后纠偏控制,致力于实现预期质量目标的系统过程。
第1456题 质量控制是在明确的质量目标和具体的条件下,通过( )的计划、实施、检查和监督,进行质量目标的事前预控、事中控制和事后纠偏控制,实现预期质量目标的系统过程。
A.PDCA循环
B.质量目标和行动方案
C.行动方案和资源配置
D.质量目标和资源配置
参考答案:C
解析:
【内容考查】本题考查的是对项目质量控制相关概念的理解。
【选项分析】质量控制是在具体的条件下围绕着明确的质量目标,通过行动方案和资源配置的计划、实施、检查和监督,进行事前预控、事中控制和事后纠偏控制,致力于实现预期质量目标的系统过程。
第1457题 根据GB/T19000-2016质量管理体系标准,质量管理就是确定和建立质量方针、质量目标及职责,并在质量管理体系中通过( )等手段来实施和实现全部质量管理职能的所有活动。
A.质量规划、质量控制、质量检查和质量改进
B.质量策划、质量保证、质量控制和质量改进
C.质量策划、质量检查、质量监督和质量审核
D.质量规划、质量检查、质量审核和质量改进
参考答案:B
解析:
【内容考查】本题考查的是对项目质量控制相关概念的理解。
【选项分析】质量管理就是关于质量的管理,是在质量方面指挥和控制组织的协调活动,包括建立和确定质量方针和质量目标,并在质量管理体系中通过质量策划、质量保证、质量控制和质量改进等手段来实施全部质量管理职能,从而实现质量目标的所有活动。
第1458题 质量控制的基本原理是运用( ),进行质量的事前预控、事中控制和事后纠偏控制。
A.全面、全员、全过程质量管理的思想和动态控制的原理
B.全方位质量管理的思想和动态控制的原理
C.全员参与质量管理的思想和动态控制的原理
D.全过程质量管理的思想和动态控制的原理
参考答案:A
解析:
【内容考查】本题考查的是施工质量控制的基本环节。
【选项分析】 施工质量控制应贯彻全面、全员、全过程质量管理的思想,运用动态控制原理,进行质量的事前控制、事中控制和事后控制。
第1459题 在施工质量形成过程中,对影响施工质量的各种因素进行全面的动态控制属于( )控制的内容。
A.事前
B.事中
C.事后
D.适时
参考答案:B
解析:
【内容考查】本题考查的是施工质量控制的基本环节。
【选项分析】事中质量控制是指在施工质量形成过程中,对影响施工质量的各种因素进行全面的动态控制。
第1460题 建设工程项目质量控制系统过程中的事中控制是指( )。
A.对影响施工质量的各种因素进行全面的动态控制
B.对质量计划的调整与对质量偏差的纠正
C.对质量活动的行为约束与对质量活动结果的评价认定
D.对质量活动前准备工作与质量活动过程的监督控制
参考答案:A
解析:
【内容考查】本题考查的是事中质量控制的定义。
【选项分析】事中控制指在施工质量形成过程中,对影响施工质量的各种因素进行全面的动态控制。
