“微信扫一扫”进入考试题库练习及模拟考试
第341题 交通标线是主要的交通安全设施之一,其主要作用是管制和引导交通,下列的哪种设施属于交通标线( )。
A.指路标志
B.指示标志
C.突起路标
D.防护栏
参考答案:C
解析:
【内容考查】此题交通安全设施的构成与功能。
【选项分析】交通标线是由施划或安装于路面上的各种线条、箭头、文字、图案、立面标记、实体标记、突起路标等构成。
第342题 护栏的主要作用是防止失控车辆越过中央分隔带,或在路侧比较危险的路段冲出路基,不致发生二次事故。护栏还具有的作用有( )。
A.指示
B.吸收能量
C.标识公路用地界限
D.减轻事故车辆及人员的损伤程度
E.诱导视线
参考答案:BDE
解析:
【内容考查】本题考查各种交通安全设施的功能与构成。
【选项分析】防撞设施主要包括护栏、防撞筒等。护栏的主要作用是防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,不致发生二次事故。同时,还具有吸收能量,减轻事故车辆及人员的损伤程度,以及诱导视线的作用。
第343题 监控系统的主要构成有( )。
A.隧道排水子系统
B.视频监控子系统
C.交通信号监控子系统
D.隧道紧急电话子系统
E.隧道广播子系统
参考答案:BCDE
解析:
【内容考查】此题考查监控系统的主要构成。
【选项分析】监控系统按其功能可分为九个子系统:交通信号监控子系统、视频监控子系统、调度(指令)电话子系统、火灾自动报警子系统、隧道通风控制子系统、隧道照明控制子系统、电力监控子系统、隧道紧急电话子系统、隧道广播子系统。
第344题 关于标线施工技术要求的说法,错误的是()。
A.标线工程正式开工前,应进行标线车自动行驶试验
B.在正式划标线前,应保证路面表面清洁干燥
C.应根据设计图纸进行放样
D.通过划线机的行驶速度控制好标线厚度
参考答案:A
解析:
【内容考查】本题考查的是交通安全设施的施工技术要求。
【选项分析】在标线工程正式开工前应进行实地试划试验。
在正式划标线前,应首先清理路面,保证路面表面清洁干燥,然后根据设计图纸进行放样,并使用划线车进行划线。
在进行划线时,应通过划线机的行驶速度控制好标线厚度。
第345题 关于隔离栅、桥梁护网施工技术要求的说法,错误的是( )。
A.隔离栅立柱的埋设应分段进行,先拉线埋设中间立柱,然后埋设两端的立柱
B.立柱纵向应在一条直线上,不得出现参差不齐的现象
C.安装隔离栅网片时,应从立柱端部开始安装
D.安装桥梁护网前,应对桥梁预埋件进行检查
参考答案:A
解析:
【内容考查】此题考查隔离栅、桥梁护网、公路界碑的施工技术要求。
【选项分析】隔离栅立柱的埋设应分段进行,先埋设两端的立柱,然后拉线埋设中间立柱。
第346题 在工程管理曲线中,当实际支付线低于计划线时,表明( )。
A.进度延误
B.进度提前
C.成本节约
D.成本超支
参考答案:A
解析:
【内容考查】此题考查公路工程进度计划编制的依据、步骤及内容。
【选项分析】工程管理曲线线形像“S”形,故将工程管理曲线称为“S”曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。一般在图上标注有一条计划曲线和实际支付曲线,实际支付线高于计划线则实际进度快于计划,否则慢。
第347题 在公路工程进度计划编制的过程中,该进度计划的主要形式有( )。
A.横道图
B.散点图
C.斜率图
D.“S”曲线
E.网络图
参考答案:ACDE
解析:
【内容考查】此题考查进度计划的主要形式。
【选项分析】公路工程进度计划的主要形式:①横道图;②“S”曲线;③垂直图;④斜率图;⑤网络图。
第348题 在公路工程进度计划主要形式中,主要用于公路工程投标文件中施工组织设计的附表,以反映公路工程的施工进度的是( )。
A.网络图
B.斜率图
C.工程管理曲线
D.横道图
参考答案:B
解析:
【内容考查】此题考查公路工程进度计划形式。
【选项分析】斜率图是以时间(月份)为横轴,以累计完成的工程量的百分数为纵轴,将各个分项工程的施工进度相应地用不同斜率的图表化曲(折)线表示。斜率图主要是作为公路工程投标文件中施工组织设计的附表,以反映公路工程的施工进度。
第349题 下列公路工程进度计划的主要形式中,时间为纵轴的是( )。
A.横道图
B.“S”曲线
C.垂直图
D.斜率图
参考答案:C
解析:
【内容考查】此题考查进度计划形式。
【选项分析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。在图中可以辅助表示平面布置图和工程量的分布。横道图、“S”曲线、斜率图均以时间为横轴。
第350题 公路工程进度计划的主要形式中,既能反映各分部(项)工程的进度,又能反映工程总体进度的是( )。
A.时标网络图
B.”S”曲线和横道图结合的公路工程进度表
C.单代号搭接网络图
D.”S”曲线
参考答案:B
解析:
【内容考查】此题考查 公路工程进度计划的主要形式。
【选项分析】在公路工程中,常常将" S" 曲线和横道图合并于同一张图表中,称之为"公路工程进度表",既能反映各分部(项)工程的进度,又能反映工程总体的进度。
第351题 “前锋线比较法”主要适用于( )的进度计划检查。
A.时标网络图
B.“S”型曲缝
C.横道图
D.“香蕉”型曲线
参考答案:A
解析:
【内容考查】本题考查的是公路工程进度计划的主要形式。
【选项分析】前锋线比较法是通过绘制某检查时刻到工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。
第352题 公路施工过程基本组织方法除流水作业法外,还有( )。
A.矩阵作业法
B.时差作业法
C.班组作业法
D.平行作业法
E.顺序作业法
参考答案:DE
解析:
【内容考查】本题考查公路工程进度计划的主要形式。
【选项分析】公路施工过程基本组织方法有顺序作业法、平行作业法、流水作业法。
第353题 路面工程各结构层之间的施工是( )方式。
A.平行作业
B.依次作业
C.流水作业
D.线性流水作业
参考答案:D
解析:
【内容考查】此题考查流水施工分类。
【选项分析】路面工程各结构层之间首先应确定的是流水作业,而由于路面的线性结构,所以应选择线性流水作业,当然,如果没有“线性流水作业”,则可选择“流水作业”,因此此题选择“线性流水作业”。
第354题 路面工程施工中,相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用( )搭接类型。
A.开始到开始
B.开始到完成
C.完成到开始
D.完成到完成
参考答案:A
解析:
【内容考查】此题考查路面工程的线性流水施工组织。
【选项分析】相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用开始到开始搭接类型;否则选用完成到完成搭接类型。
【名师点拨】搭接类型的选用依据两个结构层之间的速度,前道工序快就选用开始到开始搭接类型,前道工序慢就选用完成到完成搭接类型,理解掌握,会计算会画图。
第355题 下列属于公路工程中工艺参数的是( )。
A.施工过程数
B.流水节拍
C.施工层
D.流水强度
E.技术间歇
参考答案:AD
解析:
【内容考查】此题考查流水施工中常用的技术参数。
【选项分析】工艺参数包括施工过程数(工序个数)、流水强度。流水节拍和技术间歇是时间参数。施工层是空间参数。
第356题 下列流水施工参数,属于空间参数的是( )。
A.组织间歇
B.流水强度
C.工作面
D.施工过程数
参考答案:C
解析:
【内容考查】此题考查流水施工组织。
【选项分析】空间参数包括:工作面A、施工面m、施工层。组织间歇属于时间参数,流水强度、施工过程数属于工艺参数。
第357题 公路工程流水施工按施工段在空间分布形式可分为( )。
A.等节拍流水
B.流水线法流水施工
C.流水段法流水施工
D.异节拍流水
E.无节拍流水
参考答案:BC
解析:
【内容考查】此题考查流水施工组织。
【选项分析】公路工程流水施工按施工段在空间分布形式可分为流水段法流水施工、流水线法流水施工。等节拍流水 、异节拍流水和无节拍流水是按流水节拍的流水施工分类。
第358题 在流水施工组织中,公路工程流水施工按施工段在空间分布形式可分为( )。
A.等步距异节拍流水
B.流水线法流水施工
C.流水段法流水施工
D.异步距异节拍流水
E.无节拍流水
参考答案:BC
解析:
【内容考查】此题考查流水施工组织。
【选项分析】按施工段在空间分布形式的流水施工分类:流水段法流水施工和流水线法流水施工。
第359题 属于公路工程常用的流水时间参数的是( )。
A.施工过程数
B.工作面
C.流水节拍
D.流水强度
参考答案:C
解析:
【内容考查】此题考查流水施工组织。
【选项分析】时间参数:流水节拍、流水步距、技术间歇、组织间歇、搭接时间。
参考答案:见解析
解析:

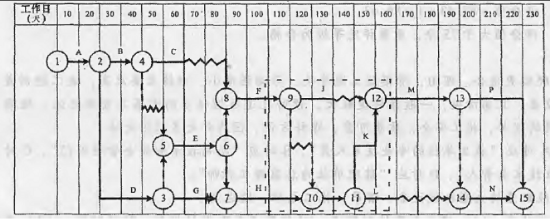

1.(1)完整的时标网络图如下图所示。
(2)关键线路为:①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑮和 ①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑭→⑮ 。总工期为220 天。
2.(1)所需机械台数为6 台。
(2)C工作推迟10天开始,不会影响总工期,第50天开始,第70天结束。(或C工作按最早开始时间安排进度,前10天与D工作平行施工,每天用两台设备;后D工作结束,则C工作用4台设备工作15天。)
3.6 月调价后的工程款=463×[40%+30%+30%×(1+30%)]=504.67(万元)。
4.4、5、6 月雨期施工应考虑防范洪水、泥石流、路堑塌方、施工便道冲毁、机械设备防护等。
5.(1)G 工作的总时差应为10 天。
(2)工期拖延为:20-10=10(天)。
6.还应配置推土机、装载机、铲运机、自卸汽车等。
【名师点拨】此题以时标网络图为背景考查关键线路、工期和总时差计算,需要理解前后工作的关系,掌握网络图的绘制方法。考查公路工程合同价款的结算与支付,会应用调值公式。掌握施工中主要机械的配置,对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。
