某施工单位承接了一高速公路标段K10+300~K24+400 的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6 月完成工程量金额为463 万元。

其主要施工工作衔接关系见下表。

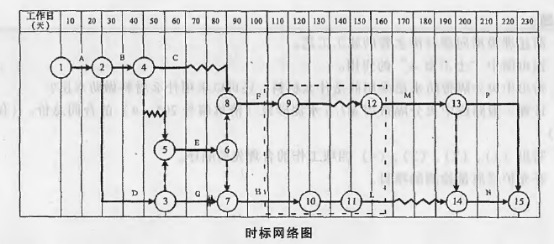

施工单位编制的时标网络计划如下图所示。
施工中,由于业主原因,导致G 停工20 天。
1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。 2.若按计划执行,施工中每天最多需要多少台挖掘机?如果施工单位只配置了4 台,并且保证全部投入使用,写出C 连续作业的工作安排。 3.计算6 月份调价后的工程款。 4.为保证4、5、6 月的施工安全,应在季节性安全措施中考虑防范哪些安全风险? 5.写出G 工作的总时差,计算因业主原因导致的工期拖延天数。 6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?
参考答案:见解析
解析:
1.(1)完整的时标网络图如下图所示。
(2)关键线路为:①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑮和 ①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑭→⑮ 。总工期为220 天。
2.(1)所需机械台数为6 台。
(2)C工作推迟10天开始,不会影响总工期,第50天开始,第70天结束。(或C工作按最早开始时间安排进度,前10天与D工作平行施工,每天用两台设备;后D工作结束,则C工作用4台设备工作15天。)
3.6 月调价后的工程款=463×[40%+30%+30%×(1+30%)]=504.67(万元)。
4.4、5、6 月雨期施工应考虑防范洪水、泥石流、路堑塌方、施工便道冲毁、机械设备防护等。
5.(1)G 工作的总时差应为10 天。
(2)工期拖延为:20-10=10(天)。
6.还应配置推土机、装载机、铲运机、自卸汽车等。
【名师点拨】此题以时标网络图为背景考查关键线路、工期和总时差计算,需要理解前后工作的关系,掌握网络图的绘制方法。考查公路工程合同价款的结算与支付,会应用调值公式。掌握施工中主要机械的配置,对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。
