第961题 关于流水施工组织方式的说法,正确的有( )。
A.平行施工
B.依次施工
C.等节奏施工
D.异节奏施工
E.无节奏施工
参考答案:CDE
解析:
工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
其中,流水施工的组织方式包括等节奏流水施工、异节奏流水施工、无节奏流水施工(实际最常见)。
第962题 组织流水施工时,如果按专业成立专业工作队,则其特点有( )。
A.各专业队在各施工段均可组织流水施工
B.只有一个专业队在各施工段组织流水施工
C.各专业队可按施工顺序实现最大搭接
D.有利于提高劳动生产效率和工程质量
E.同一时间段只能有一个专业队投入流水施工
参考答案:ACD
解析:
按专业成立专业工作队,即按照施工过程成立工作队。
流水施工是将拟建工程划分为若干施工段,并将施工对象分解为若干个施工过程,按施工过程成立相应工作队,各工作队按施工过程顺序依次完成施工段内的施工过程,并依次从一个施工段转到下一个施工段;施工在各施工段、施工过程上连续、均衡地进行,使相应专业工作队间最大限度地实现搭接施工。
第963题 组织流水施工时,划分施工段的主要目的有( )。
A.可增加更多的专业队
B.有利于各专业队在各施工段组织流水施工
C.有利于不同专业队同一时间内在各施工段平行施工
D.缩短施工工艺与组织间歇时间
E.充分利用工作面、避免窝工,有利于缩短工期
参考答案:BCE
解析:
流水施工是将拟建工程划分为若干施工段,并将施工对象分解为若干个施工过程,按施工过程成立相应工作队,各工作队按施工过程顺序依次完成施工段内的施工过程,并依次从一个施工段转到下一个施工段;施工在各施工段、施工过程上连续、均衡地进行,使相应专业工作队间最大限度地实现搭接施工。
第964题 关于组织流水施工所需条件的说法,正确的有( )。
A.工程项目划分为工程量大致相等的施工段
B.工程项目分解为若干个施工过程
C.组织尽量多的施工队,并确定各专业队在各施工段的流水节拍
D.不同专业队完成各施工过程的时间适当搭接起来
E.各专业队连续作业
参考答案:ABDE
解析:施工队数量应按施工过程进行组织,并不是越多越好,故C不正确。
第966题 组织流水施工时,合理划分施工段应遵循的原则有( )。
A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等
B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求
C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性
D.每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求
E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面
参考答案:BCE
解析:施工段的划分必须考虑结构界限,如:沉降缝、伸缩缝、后浇带等的位置,故A不正确;施工段是流水施工组织的最小单元,同一施工段内不再组织多个专业工作队同时施工,故D不正确。
第967题 关于成倍节拍流水施工特点的说法,错误的有( )。
A.各施工过程在同一施工流水段上流水节拍相等
B.相邻施工过程之间的流水步距不相等
C.同一施工过程在各施工流水段上流水节拍相等
D.专业工作队数目与施工过程数目相等
E.各个专业工作队在各施工段上能够连续作业
参考答案:ABD
解析:
等步距异节奏(成倍节拍)流水施工特点:
(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;
(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;
(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;
(4)各个专业工作队在各施工段上能够连续作业。各施工过程间没有间隔时间(此处为不考虑工艺间歇和组织间歇的说法)。
第968题 关于无节奏流水施工的说法,正确的有( )。
A.各施工过程间可能有间歇时间
B.相邻施工过程间的流水步距可能不等
C.同一施工过程在各施工段上能够连续作业
D.专业工作队数目与施工过程数目可能不等
E.各施工过程在各施工段上的流水节拍可能不等
参考答案:ABCE
解析:
无节奏流水施工中,专业队伍数等于施工过程数。
第969题 在工程网络计划中,关键工作是( )的工作。
A.总时差最小
B.关键线路上
C.自由时差为零
D.持续时间最长
E.两端节点为关键节点
参考答案:AB
解析:
自由时差为零的工作并非全是关键工作,故C选项不正确。持续时间最长的线路为关键线路,关键工作并不以此来判断。
第970题 当工程网络计划的计划工期等于计算工期时,关于工程网络计划关键线路的说法,正确的有( )。
A.双代号网络计划中由关键节点组成
B.双代号时标网络计划中没有波形线
C.双代号网络计划中总持续时间最长
D.时标网络计划中没有波形线
E.单代号搭接网络计划中相邻工作时间间隔均为零
参考答案:BCDE
解析:
关键工作组成的线路才是关键线路,关键节点组成的并不一定是关键线路。
第971题 在工程网络计划的执行过程中,关于需要调整原进度计划情况的说法,正确的有( )。
A.项目总工期不允许拖延,但工作进度偏差已超过其总时差
B.项目总工期允许拖延,但工作进度偏差已超过其自由时差
C.后续工作不允许拖延,但工作进度偏差已超过其总时差
D.后续工作允许拖延,但工作进度偏差已超过其自由时差
E.项目总工期允许拖延的时间有限,但实际拖延的时间已超过此限制
参考答案:ACE
解析:
自由时差≤总时差。进度偏差超过总时差时,必定超过自由时差;反之,进度偏差超过自由时差时,不一定超过其总时差。
第972题 在工程双代号网络计划中,某项工作的最早完成时间是指其( )。
A.开始节点的最早时间与工作总时差之和
B.开始节点的最早时间与工作持续时间之和
C.完成节点的最迟时间与工作持续时间之差
D.完成节点的最迟时间与工作总时差之差
E.完成节点的最迟时间与工作自由时差之差
参考答案:BD
解析:
工作最早完成=工作最早开始+持续时间。
工作总时差=最迟完成-最早完成,即最早完成=最迟完成-工作总时差。
第973题 双代号时标网络计划的突出优点有( )。
A.可以确定工期
B.时间参数一目了然
C.可以按图进行资源优化和调整
D.可以直接读出工作的开始和完成时间
E.可以不通过计算而直接在图上反映时间
参考答案:BCE
解析:
本题强调的是双代号时标网络计划的“突出”优点。
A项,双代号网络图和流水横道图均可以做到。D项,流水横道图也可以做到。
第974题 在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了2d,而其他工作正常进展,则此时工作F( )。
A.不会使总工期延长
B.不影响其后续工作的正常进行
C.总时差和自由时差各减少2d
D.自由时差不变,总时差减少2d
E.总时差不变,自由时差减少2d
参考答案:ABC
解析:同一工作的总时差大于等于自由时差,本题中工作F的持续时间延长2d,小于自由时差,也就小于总时差,故A选项正确。
参考答案:↓
解析:

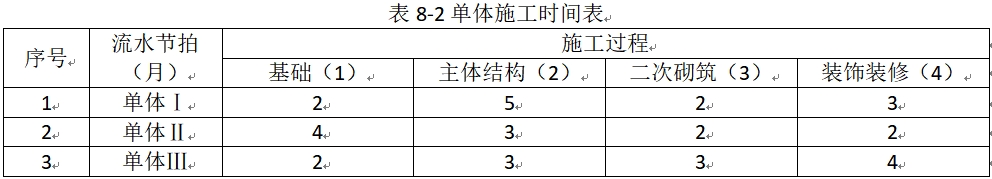

(1)适用等节奏流水施工。
施工过程:N=4;
施工段数:M=4;
流水步距:K=2周;
工期T地下=(M+N-1)×K=(4+4-1)×2=14周。
(2)适用成倍节拍流水施工。
施工过程:N=3;
施工段数:M=4;
流水步距:K=min(4,4,2)=2周;
专业队数:b1=4/2=2;
b2=4/2=2;
b3=2/2=1;
总队数N'=2+2+1=5。
工期T地上=(M+N′-1)×K=(4+5-1)×2=16周。
(3)最大限度的搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,这一段时间即为最大限度的搭接时间。
地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2周、2周、2周、2周,其中第一个施工段施工2周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2+2+2=6周。
(4)当第一幢地下工程完成后即可进行地上工程,则总工期应按如下式计算:
T=(T地下-搭接时间)+T地上=(14-6)+16=24周;

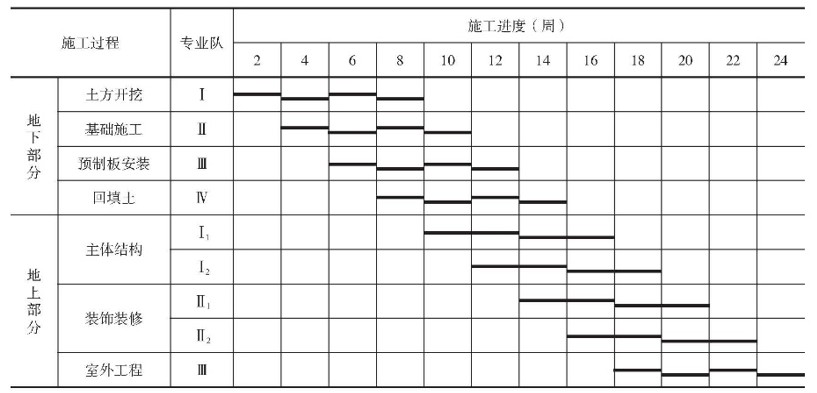

工程整体施工进度计划如下图所示:
参考答案:↓
解析:
(1)根据工程特点,该工程只能组织无节奏流水施工。
除此之外,常用的组织方式还有:等节奏流水施工、异节奏流水施工。

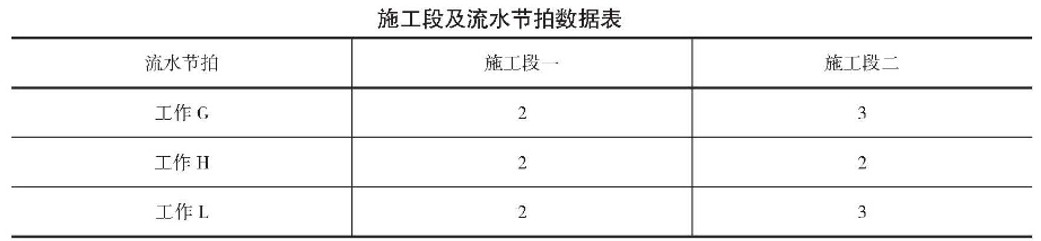

(2)求各施工过程之间的流水步距:

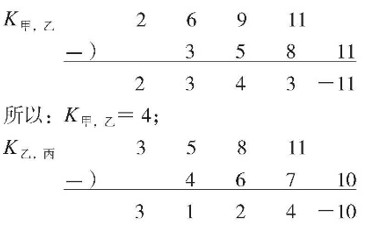

1)各施工过程流水节拍的累加数列:
甲:2 6 9 11;
乙:3 5 8 11;
丙:4 6 7 10。
2)错位相减,取最大值得流水步距:
所以:K乙,丙=4。
3)总工期:
T=Kj.j+1+tn-C+G=(4+4)+(4+2+1+3)+2-1=19d。

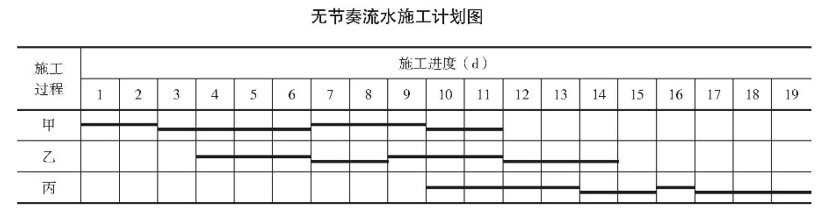

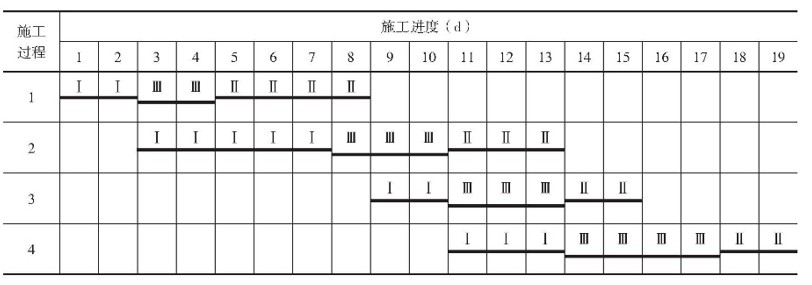

(3)流水施工计划图如下所示。
参考答案:↓
解析:

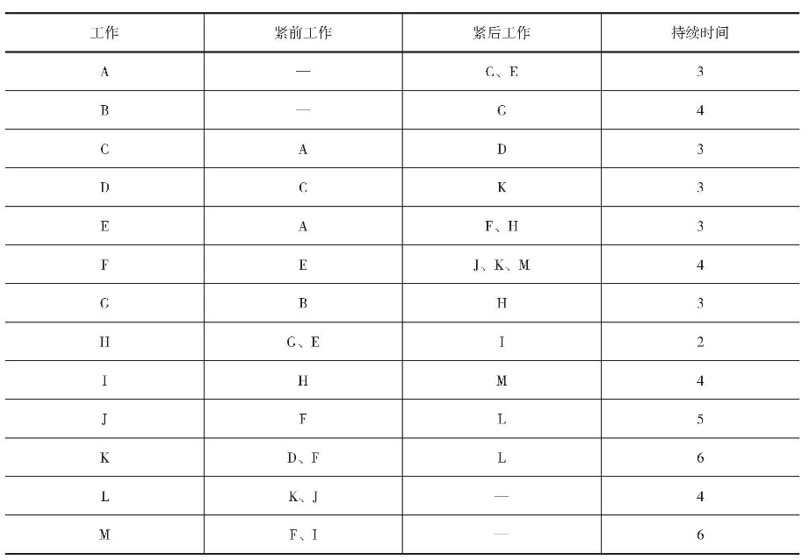

(1)可能的施工顺序有:Ⅰ→Ⅱ→Ⅲ;Ⅰ→Ⅲ→Ⅱ;Ⅱ→Ⅰ→Ⅲ;Ⅱ→Ⅲ→Ⅰ;Ⅲ→Ⅰ→Ⅱ;Ⅲ→Ⅱ→Ⅰ6种可能情况。
计算每一种可能情况的工期:
1)顺序一:Ⅰ→Ⅱ→Ⅲ;
K1,2=2;K2,3=7;K3,4=2;则工期T1=(3+2+4)+2+7+2=20月。
2)顺序二:Ⅰ→Ⅲ→Ⅱ;
K1,2=2;K2,3=6;K3,4=2;则工期T1=(3+4+2)+2+6+2=19月。
3)顺序三:Ⅱ→Ⅰ→Ⅲ;
K1,2=4;K2,3=7;K3,4=2;则工期T1=(2+3+4)+4+7+2=22月。
4)顺序四:Ⅱ→Ⅲ→Ⅰ;
K1,2=4;K2,3=6;K3,4=3;则工期T1=(2+4+3)+4+6+3=22月。
5)顺序五:Ⅲ→Ⅰ→Ⅱ;
K1,2=2;K2,3=6;K3,4=3;则工期T1=(4+3+2)+2+6+3=20月。
6)顺序六:Ⅲ→Ⅱ→Ⅰ;
K1,2=3;K2,3=6;K3,4=3;则工期T1=(4+2+3)+3+6+3=21月。
由此可见,总工期19个月时工期最短,其施工先后顺序为:Ⅰ→Ⅲ→Ⅱ
(2)绘制流水施工进度计划如下:
参考答案:↓
解析:
(1)由网络图可知,B工作自由时差为1d,C工作自由时差为8d,H工作在关键线路上,总时差为0d。在不影响总工期和工作间工艺关系的前提下,B工作和C工作的开始时间均应后延,B工作以不影响E工作正常开始为准,即1月末开始施工,其次开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。
施工顺序为:B→C→H。
该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月。

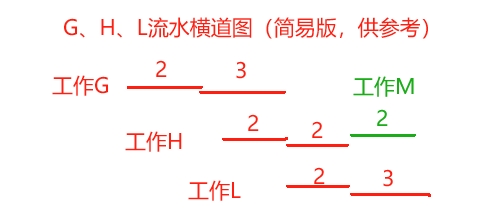

(2)工作G、H、L为无节奏流水施工,按最大差法计算其流水施工工期:
1)各施工过程流水节拍的累加数列:
工作G:Z 5;
工作H:Z 4;
工作L:Z 5。
2)错位相减,取最大值得流水步距:
所以:KH,L=2。
3)G、H、L三项工作的流水施工工期为=流水步距之和+工作L的流水节拍之和=(3+2)+(2+3)=10月。
4)此时,线路G→H→L工期缩减至10个月;工作F线路自由时差和总时差均为6个月,压缩4个月后仍不会成为关键线路;线路G→H→M工期相应缩减至:G、H间流水步距+H+M=3+(2+2)+2=9个月(见下参考横道图),也不会成为关键线路,故此时的关键线路仍为G→H→L,因此整个工程总工期为6+10=16个月,可弥补施工初期工期滞后(即因工作G导致的总工期延误3个月),可满足业主提出的按原计划日期竣工的要求(提前1个月竣工)。

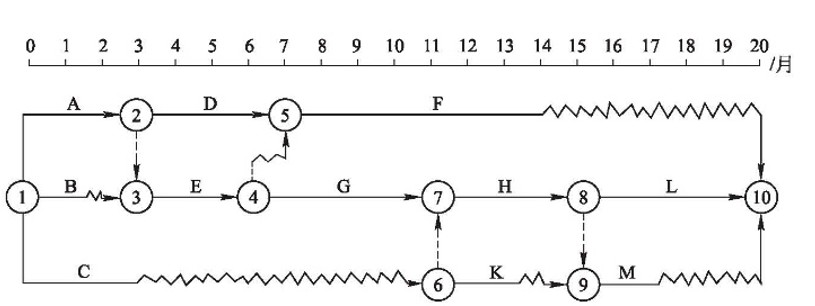

参考答案:↓

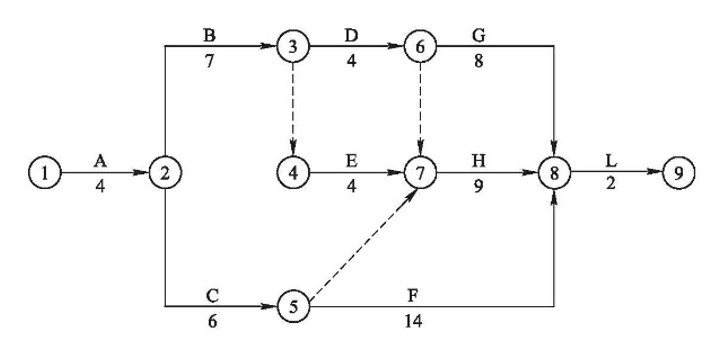

解析:
(1)其关键线路共有3条,分别为:A→B→D→H→L;A→B→E→H→L;A→C→F→L。
总工期:T=26个月。
(2)工期索赔合理,费用索赔合理。
理由:1)D工作在关键线路上,影响了总工期;
2)重新设计,属业主责任。
(3)合理。
理由:业主原因。
(4)经过调整后,关键线路为:A→B→D→G→L;
1)计算各工作的ES、EF:
ESA=0,EFA=4;
ESB=4,EFB=11;
ESC=4,EFC=10;
ESD=11,EFD=17;
ESE=11,EFE=15;
ESF=10,EFF=24;
ESG=17,EFG=25;
ESH=17,EFH=24;
ESL=25,EFL=27。
2)计算各工作的LS、LF:
LFL=27,LSL=25;
LFH=25,LSH=18;
LFG=25,LSG=17;
LFF=25,LSF=11;
LFE=18,LSE=14;
LFD=17,LSD=11;
LFC=11,LSC=5;
LFB=11,LSB=4;
LFA=4,LSA=0。
3)C工作总时差:LSC-ESC=5-4=1月。
C工作自由时差:min(ESF,ESH)-EFC=10-10=0月。
4)E工作总时差:LSE-ESE=14-11=3月。
E工作自由时差:ESH-EFE=17-15=2月。
实际总工期为27个月。
参考答案:↓
解析:

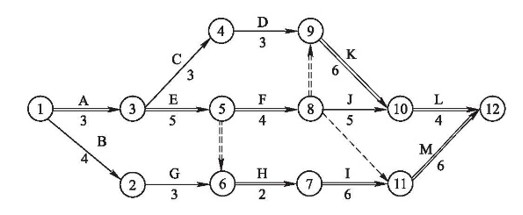

(1)根据上表中各工序间的逻辑关系绘制施工进度计划网络图如图8-6所示:
图8-6施工进度计划网络图
其中:关键线路为A→E→F→K→L或①→③→⑤→⑧→⑨→⑩→⑫
总工期为20个月。
(2)
1)2个月工期索赔:成立。
理由:属不可抗力,工期索赔应该成立。
2)43万元费用索赔:不成立。
理由:① 属不可抗力,施工单位人工费、机械费、临时建筑损失费等18万元应由施工单位自行承担;
② 属不可抗力,建筑物受到海水侵蚀,清理、返工费用25万元应由业主承担。
(3)工期索赔不成立,费用索赔不成立。
理由:业主指定的材料(并非业主提供材料),其质量控制责任属施工单位责任范围,故索赔均不成立。
(4)事件一、事件二全部发生后,施工进度计划网络图如图8-7:
图8-7施工进度计划修正网络图
事件全部发生后实际总工期为:22个月。
关键线路共有两条,分别为:
A→E→F→K→L(或①→③→⑤→⑧→⑨→⑩→⑫);
A→E→H→I→M(或①→③→⑤→⑥→⑦→⑪→⑫)。
