第921题 综合单价法计算综合单价包括( )。
A.材料费
B.人工费
C.机械费
D.规费
E.利润
参考答案:ABCE
解析:
综合单价=人工费+材料费+施工机具使用费+管理费+利润+风险费(风险费也可体现在价格及利润中,不单独列出)。
第922题 采用工程量清单计价时,属建筑工程造价组成内容的有( )。
A.直接费和间接费
B.分部分项工程费
C.措施项目费
D.其他项目费
E.规费和税金
参考答案:BCDE
解析:
采用工程量清单计价时,建筑工程造价的组成为分部分项工程费、措施项目费、其他项目费、规费、税金。
第923题 下列措施项目中,属于总价措施项目的有( )。
A.安全文明施工
B.二次搬运
C.大型机械租赁
D.冬雨期施工
E.已完成工程及设备保护
参考答案:ABDE
解析:
《建设工程工程量清单计价规范》GB 50500-2013第4.3.2条文解释,计量规范将措施项目划分为两类:一类是不能计算工程量的项目,如文明施工和安全防护、临时设施等,就以“项”计价,称为“总价项目”;另一类是可以计算工程量的项目,如脚手架、降水工程等,就以“量”计价,更有利于措施费的确定和调整,称为“单价项目”。
大型机械可以按照台班量单价计费,属于单价措施项目。
第924题 下列费用项目中,属于其他项目清单内容列项是( )。
A.风险费用
B.暂列金额
C.暂估价
D.总承包服务费
E.计日工
参考答案:BCDE
解析:
其他项目费的内容包括暂列金额、计日工、总承包服务费、暂估价。其中,暂估价又包括材料暂估单价、工程设备暂估单价、专业工程暂估单价。
第925题 以工程量清单计价方式投标时,不得作为竞争性费用的有( )。
A.措施项目清单中的检验及测试费
B.措施项目清单中的安全文明施工费
C.规费
D.保险
E.税金
参考答案:BCE
解析:
安全文明施工费、规费、税金属于不可竞争费。
第926题 关于工程量清单的说法,正确的有( )。
A.工程量清单必须作为招标文件的组成部分
B.工程量清单的准确性和完整性由招标人负责
C.工程量清单的准确性和完整性由投标人负责
D.投标人应按招标工程量清单填报价格,计量单位、工程量必须与招标工程量清单一致
E.措施项目清单中的安全文明施工费可以作为竞争性费用
参考答案:ABD
解析:
C:工程量清单的准确性和完整性由招标人负责。
E:安全文明施工费、规费、税金均不得作为竞争性费用。
第927题 构成一个分部分项工程量清单的必不可少的要件有( )。
A.项目编码
B.项目名称
C.计量单位
D.计量规则
E.工程量
参考答案:ABCE
解析:
一个分部分项工程项目清单的五个要件:项目编码、项目名称、项目特征、计量单位、工程量。这五个要件在分部分项工程项目清单的组成中缺一不可。
第928题 关于清单项目风险及其费用的说法正确的是( )。
A.对于招标文件中要求投标人承担的风险,投标人应在综合单价中予以考虑
B.投标人在综合单价中考虑风险费用时可以风险费率的形式进行计算
C.招标文件中没有提到的风险,投标人在综合单价中不予考虑
D.对于风险范围和风险费用的计算方法应在专用合同条款中考虑
E.施工中出现的风险内容及其范围在招标文件规定的范围内时,综合单价不得变动
参考答案:ABDE
解析:
C:风险费用应符合招标文件要求,若有则可以在综合单价中考虑,可以是风险费率,也可以是一定数额;但若招标文件中没有风险要求,则不予计算。
注:此处所讲风险是指招标人针对所招标工程所列的风险,并非指承包人自身所考虑的风险。
第929题 按照工程造价组成的建筑安装费用中,暂列金额主要用于( )。
A.施工中可能发生的工程变更费用
B.总承包人为配合发包人进行专业工程发包产生的服务费用
C.施工合同签订时未确定的工程设备采购的费用
D.工程施工中合同约定调整因素出现时工程价款调整的费用
E.在高海拔特殊地区施工增加的费用
参考答案:ACD
解析:
暂列金额是指招标人在工程量清单中暂定并包括在合同价款中的一笔款项,并不直接属于承包人所有,而是由发包人暂定并掌握使用的一笔款项,用于施工合同签订时尚未确定或者不可预见的所需材料、设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。
第930题 关于投标人其他项目费编制的说法正确的是( )。
A.专业工程暂估价必须按照招标工程量清单中列出的金额填报
B.材料暂估价由投标人根据市场价格变化自主测算确定
C.暂列金额应按照招标工程量清单列出的金额填写,不得变动
D.计日工应按照投标工程量清单列出的项目和数量自主确定各项综合单价
E.总承包服务费应根据招标人要求提供的服务和现场管理需要自主确定
参考答案:ACDE
解析:
暂列金额、暂估价均必须按照招标工程量清单中列出的金额填报,不得变动。
第931题 工程备料款数额的计算公式中,材料储备天数应该由以下( )等因素决定。
A.当地材料供应的在途天数
B.材料的整理天数
C.材料订购办理手续的天数
D.加工天数
E.保险天数
参考答案:ABDE
解析:
材料储备天数由当地材料供应的在途天数、加工天数、整理天数、供应间隔天数、保险天数等因素决定。
参考答案:↓
解析:
(1)事件一中,建设单位指定分包门窗工程的做法不正确;
理由:指定分包,应该是与总承包单位签订施工合同,而不是由建设单位直接与B公司签订合同。
(2)C公司分包不合法;
理由:裙房结构同样属于主体结构,施工总承包单位将建设工程主体结构的施工分包给其他单位的属于违法分包。
D公司分包合法;
理由:D公司具备相应资质,且分包行为征得建设单位同意。
(3)E公司劳务分包合法;
理由:E公司具备相应资质,且分包行为征得建设单位同意。
F公司劳务分包不合法;
理由:分包不得再行分包,属违法分包。
(4)建设单位做法正确;
理由:建设单位只与总承包单位A公司有合同关系,故由于施工方原因造成的损失应向A公司提出索赔。
A公司做法不正确;
理由:总承包单位依法将建设工程分包给其他单位的,总承包单位与分包单位对分包工程的质量承担连带责任,由此可见,A单位应对D公司的质量损害承担责任。
参考答案:↓
解析:
(1)乙与丙签订的分包合同有效。
理由:根据规定,总承包人或者勘察、设计、施工承包人经发包人同意,可以将自己承包的部分工作交由第三人完成。
乙与丁签订的分包合同无效。
理由:根据规定,承包人不得将其承包的全部建设工程转包给第三人或者将其承包的全部建设工程肢解以后以分包的名义转包给第三人。
施工总承包的建设工程主体结构的施工也必须由总承包人自行完成。因此,乙将由自己总承包的施工工作全部分包给丁,违反了上述规定,应认定合同无效。
(2)本案工程出现的质量问题责任应划分如下:丙的设计不尽合理给甲带来重大损失,乙和丙应对工程质量问题向甲承担连带责任。
(3)甲以丙为被告向法院提起诉讼不妥。理由:甲与丙不存在合同关系,根据规定,总承包单位依法将建设工程分包给其他单位的,分包单位应当按照分包合同的约定对其分包工程的质量向总承包单位负责,总承包单位和分包单位对分包工程的质量承担连带责任。
参考答案:↓
解析:
(1)从确定合同价格的方式看,本例合同属于可调价格合同。
(2)变更合同价款程序的不妥之处改正如下:
第1条,“工程变更发生后的7d内”,应改为“变更发生后的14d内”;
第2条,“若工程变更发生后的7d内”,应改为“若变更发生后的14d内”;
第3条,“工程师自收到变更价款报告之日起7d内应对此予以确认”,应改为“发包人应在承包人提交变更估价申请后14d内审批完毕”。
(3)合同中综合单价因工程量变更需要调整时,除合同中另有规定外,应按下列办法确认:
①工程量清单漏项或设计变更引起的工程量增减,其相应综合单价由承包人提出,经发包人确认,作为结算依据。
②由于工程量清单的工程量有误或设计变更引起的工程量增减,属合同约定幅度以内的,应执行原有的综合单价;属合同约定幅度以外的,其增加部分的工作量或减少部分的工作量的综合单价,由承包人提出,经发包人确认后作为结算依据。
参考答案:↓
解析:
(1)工程预付款:2100×15%=315万元;预付款起扣点:2100-315/65%=1615.38万元。
(2)动态结构调值公式及计算如下:

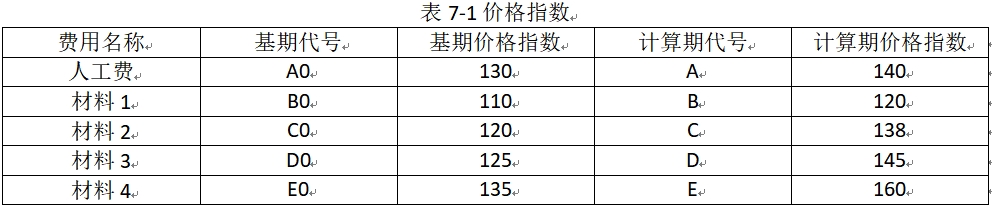

P=P0(a0+A1×A/A0+A2×B/B0+A3×C/C0+A4×D/D0+A5×E/E0)
=2100×(0.2+0.35×140/130+0.05×120/110+0.15×138/120+0.15×145/125+0.1×160/135)
=2100×(0.2+0.376+0.0545+0.1725+0.174+0.1185)
=2100×1.0955
=2300.55万元。
(3)钢筋价款可以调整;
理由:钢筋实际工程量与清单量量差:|(9600-10176)/10176|=5.6%>5%,故可以调整;
调整后钢筋价款:9600×5800×1.05=5846.40万元。
土方价款可以调整;
理由:土方实际工程量与清单量量差:|(30240-28000)/28000|=8%>5%,故可以调整;
不调整部分:28000×(1+5%)=29400;
调整后土方价款:29400×32+(30240-29400)×32×0.95=96.63万元。
参考答案:↓
解析:
(1)评标小组的做法是正确的。在投标过程中,不可作为竞争性费用项目的分别有:安全文明施工费(或安全施工费、文明施工费、环境保护费、临时设施费)、规费、税金。
(2)土石方分项工程综合单价=(人工费+材料费+机械费)×(1+15%)×(1+5%)=(8.4+12+1.6)×(1+15%)×(1+5%)=26.57元/m3。
中标造价=(分部分项工程量清单合价+措施费项目清单合价+其他项目清单合价+规费)×(1+9%)=(8200+360+120+225.68)×(1+9%)=9707.19万元。
工程预付款=(中标造价-暂列金额)×10%=(9707.19-50)×10%=965.72万元。
(3)甲施工单位合同管理工作中应执行的程序是:
①合同评审;
②合同订立;
③合同实施计划;
④合同实施控制;
⑤合同管理总结。
(4)甲施工单位应要求劳务分包单位提交备案的资料有:
①进场施工人员花名册;
②身份证复印件;
③劳动合同文本复印件;
④岗位技能证书复印件。
(5)甲施工单位的索赔不成立。施工索赔的起因有:
①合同对方违约,不履行或未能正确履行合同义务与责任;
②合同错误,如合同条文不全、错误、矛盾等;
③设计图纸、技术规范错误等;
④合同变更;
⑤工程环境变化,包括法律、物价和自然条件的变化等;
⑥不可抗力因素,如恶劣气候条件、地震、洪水、战争状态等。
参考答案:↓
解析:
(1)招标文件中的不妥之处和理由分别如下:
不妥之一:合格投标人为本省企业;
理由:不得排斥潜在投标人。
不妥之二:自招标文件发出之日起15d后投标截止;
理由:自招标文件发出之日至投标截止时间至少20d。
不妥之三:投标人对招标人提出的疑问分别以书面形式回复给相应的提出疑问的投标人;
理由:招标人应将所有投标人提出的疑问以书面形式回复给所有的投标人。
(2)①直接成本=人工费+材料费+施工机械使用费+施工措施费
=287.4+504.5+155.3+104.2
=1051.4万元。
②项目经理部施工成本管理的任务还包括:
A.施工成本计划;
B.施工成本控制;
C.施工成本核算;
D.施工成本分析;
E.施工成本考核。

(3)A分项工程工程量增减幅度:
(5800-5400)/5400=7.4%,增加幅度大于5%,故需要调整。
单价不可调部分工程量:5400×(1+5%)=5670m3;
单价可调部分工程量:5800-5670=130m3;
调整后的价款为:5670×42+130×(42×0.9)=243054元。
B分项工程工程量增减幅度:
(6200-5870)/6200=5.3%,减少幅度大于5%,故需要调整。
调整后的价款为:5870×(560×1.1)=3615920元。
第938题 关于流水步距的说法,正确的是( )。
A.第一个专业队与其他专业队开始施工的最小间隔时间
B.第一个专业队与最后一个专业队开始施工的最小间隔时间
C.相邻专业队相继开始施工的最小间隔时间
D.相邻专业队相继开始施工的最大间隔时间
参考答案:C
解析:
流水步距是指两个相邻的专业队进入流水作业的时间间隔(当分段施工时,为最小时间间隔),以符号“K”表示。
第939题 下列流水施工参数中,属于空间参数的是( )。
A.流水强度
B.施工队数
C.操作层数
D.施工过程数
参考答案:C
解析:
空间参数是指组织流水施工时,表达流水施工在空间布置上划分的个数。可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。
第940题 组织等节奏流水施工的前提条件是( )。
A.各施工段的工期相等
B.各施工段的施工过程数相等
C.各施工过程施工队人数相等
D.各施工过程在各段的持续时间相等
参考答案:D
解析:
等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。
