2024年一级建造师《水利水电工程管理与实务》试题库(757题)


第41题

某平原区枢纽工程由采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示。该枢纽工程的发电装机容量为200MW。



该枢纽工程在施工期间发生如下事件:

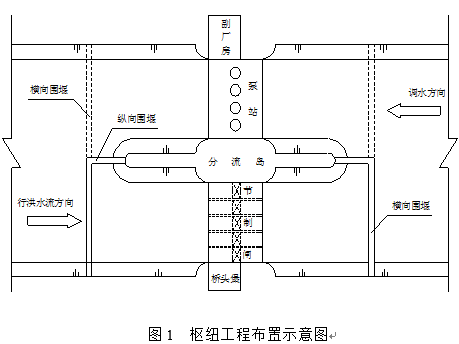

事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图1所示。纵、横向围堰均采用土石结构。该基坑处于黏土地层,且边坡不稳,故采用管井井点降水。

事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度25.0m。施工单位采用满堂脚手架进行混凝土施工,2014年3月10日甲工夜间在节制闸启闭机房操作平台工作。

事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。

【问题】

1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围。

2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?

3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?

4.指出高处作业的级别,事件二中甲工的作业属于哪个级别以及高处作业的种类?

5.事件三中提到的“三宝”、“四口”指的是什么?



参考答案:见解析


解析:

1.工程等别Ⅲ等,主要建筑物级别3级,施工围堰的洪水标准范围重现期为10~5年。

2.水闸先施工,泵站后施工。理由:采用分期导流方式,水闸可用于二期导流。水闸汛期排水比泵站强的多。

3.不可行。因为本工程的基地处于黏性土地层,渗透系数小,且边坡不稳,易产生流土、流砂、管涌等现象,不宜采用管井降水方案。

合适的降水方案是轻型井点降水。

【名师点拨】本题考查基坑降排水的措施,注意区分轻型井点和管井降水的适用条件。

轻型井点降水的适用条件

(1)黏土、粉质黏土、粉土的地层。

(2)基坑边坡不稳,易产生流土、流砂、管涌等现象。

(3)地下水位埋藏小于6.0m,宜用单级真空点井;当大于6.0m时,场地条件有限宜 用喷射点井、接力点井;场地条件允许宜用多级点井。

管井井点降水适用条件

(1)第四系含水层厚度大于5.0m。

(2)含水层渗透系数宜大于1.0m/d。

4.高处作业的级别:一级、二级、三级、特级。事件二中甲工的作业属于三级高处作业,类型属于特殊高处作业。

 5. “三宝”指安全网、安全带、安全帽,“四口”是指楼梯口、通道口、预留洞口、电梯井口。


第42题

对于细砂和粉砂土层的边坡,基坑降排水的目的是防止(  )的发生。


A.流砂

B.管涌

C.流土

D.塌陷

E.潜蚀


参考答案:AB


解析:

【内容考查】本题考查的是土质基坑工程地质问题分析。

【选项分析】对于细砂和粉砂土层的边坡,基坑降排水的目的是防止流砂和管涌的发生。


第43题

根据《水利水电工程等级划分及洪水标准》(SL252-2017),某泵站工程等别为Ⅱ等,其次要建筑物级别应为( )级。


A.2

B.3

C.4

D.5


参考答案:B


解析:

【内容考查】本题考查的是水工建筑物级别划分。

【选项分析】该泵站工程等别为Ⅱ等,其主要建筑物级别为2级,次要建筑物级别为3级。

【名师点拨】主要建筑物1、2、3、4、5对应次要建筑物3、3、4、5、5。


第44题

水利水电工程的等别分为5等,划分的依据包括(  )。


A.效益

B.工程类型

C.工程在经济中的重要性

D.工程规模

E.工程投资


参考答案:ACD


解析:

【内容考查】本题考查的是水工建筑物等别划分

【选项分析】水利水电工程的等别根据其工程规模、效益和在经济社会中的重要性,划分为五等。


第45题

某拦河闸永久性水工建筑物的级别为3级,其校核洪水过闸流量分大于( )m³/s,其建筑物级别可提高一级,但洪水标准可不提髙。


A.1000

B.2000

C.3000

D.5000


参考答案:A


解析:

【内容考查】本题考查的是水工建筑物级别划分。

【选项分析】拦河闸永久性水工建筑物的级别,应根据其所属工程的等别按表1F411021-2确定。 按表1F411021-2规定为2级、3级,其校核洪水过闸流量分别大于5000m³/s、1000m³/s时, 其建筑物级别可提高一级,但洪水标准可不提高。本题考查的是3级,故选1000m³/s


第46题

某水利枢纽工程,其保护人口为80万人,治涝面积为40万亩,其中拦河闸的校核洪水过闸流量是6000m³/s。该工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游侧加高培厚;拆除重建左、右岸输水涵进口及出口等。计划利用一个非汛期完成主体工程施工,在研究施工导流方案时,经复核,左、右岸输水涵过流能力均能满足施工期导流的要求。

施工过程中发生了如下事件:

事件1:在导流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费1万元。施工单位按程序向监理单位提交了索赔意向书等。

事件2:上游围堰背水侧发生管涌,施工单位在管涌出口处进行处理。随后围堰局部坍塌,造成直接经济损失50万元。事故发生后,项目法人组织进行事故调查,事故调查初步结果为施工单位未严格履行相关制度。施工单位组织有关单位制定处理方案,经监理批准,对本工程事故及时进行了处理,并报上级主管部门备案。

【问题】

1.指出该水利枢纽工程的等别、工程规模,拦河闸的级别,围堰的级别以及其洪水标准。

2.本工程混凝土防渗墙施工程序、质量检查内容以及检查方法?

3.根据背景资料,确定本工程合适的施工导流方案和需要设置的导流建筑物。

4.事件1中,施工单位索赔的费用为多少?并说明理由。

5.根据《水利工程质量事故处理暂行规定》指出事件2的质量事故类别。指出事2中事故处理有哪些不妥,如有请改正?



参考答案:见解析


解析:

【参考答案】

1. 该水利枢纽工程的等别为Ⅱ等,规模为大(2)型,拦河闸级别为1级,围堰的级别为4级,洪水标准为20-10年一遇。

2.(1)本工程混凝土防渗墙施工程序:平整场地→挖导槽→做导墙→安装挖槽机机械设备→制备浆液注入导槽→成槽→混凝土浇筑成墙;

(2)防渗墙质量检查内容包括工序质量检查和墙体质量检查。

工序质量检查应包括:造孔、终孔、清孔;接头处理;混凝土浇筑(包括钢筋笼、预埋件、观测仪器安装埋设)等检查;

墙体检查应为必要的墙体物理力学性能指标、墙段接缝和可能存在的缺陷。

(3)检查方法:钻孔取芯、注水试验或其他检测方法。

3.(1)本工程合适的施工导流方案是:分期围堰导流。左、右岸输水涵过流能力均能满足施工期导流的要求,互为导流。上下游围堰进行挡水,前期利用其中一侧输水涵和溢洪道导流,后期利用一侧输水涵和溢洪道导流。

(2)需要设置的导流建筑物:上、下游围堰和纵向围堰。

4.施工单位索赔费用为0元。

理由:该补充地质勘探的对象是围堰工程(临时工程),为临时工程补充地质勘探所需费用由承包人(施工单位)自己承担。

5.(1)较大质量事故。

(2)不妥之处一:项目法人组织进行事故调查;

改正:由项目主管部门组织调查组调查。

不妥之处二:施工单位组织有关单位制定处理方案;

改正:由项目法人组织有关单位制定处理方案。

不妥之处三:报监理单位批准后,对事故进行了处理不妥;

改正:经上级主管部门审定后实施,报省级水行政主管部门或流域备案。


第47题

某水库总库容为50000000m³,其工程等别为(  )等。


A.Ⅰ

B.Ⅱ

C.Ⅲ

D.Ⅳ


参考答案:C


解析:

【内容考查】本题考查水利水电工程等别划分。

【选项分析】水库库容在0.1~1.0×108m³范围内的,工程等别为Ⅲ等,工程规模为中型。


第48题

背景资料:

某中型进水闸工程,共9孔,每孔净宽10m.闸底板前趾底部布置一道混凝土防渗墙;下游防冲槽处自然地面高程16.8m,地下水水位16.0m,建基面高程11.0m。工程施工过程中发生如下事件:

事件1:工程工期22个月,全年施工,上有采用黏土围堰,围堰的设计洪水标准为5年一遇,上游水位20.4m,波浪爬高1.1m,安全超高0.5m.

事件2:项目法人质量安全检查中发现施工现场存在以下问题:

(1)下游防冲槽基坑内有一眼降水管井过滤层破坏;

(2)施工临时用电未按规定设置安全接地保护装置;

(3)上游黏土围堰未进行安全监测、监控;

(4)项目部安全管理制度不健全。

事件3:翼墙混凝土浇筑过程中,因固定模板的对拉螺杆断裂造成模板“炸模”倾倒,施工单位及时清理后重新施工,事故造成直接经济损失22万元,延误工期14天。事故调查分析处理程序如图2所示,图中“原因分析、“事故调查”、“制定处理方案”三个工作环节未标注。

图2事故调查分析处理程序

【问题】

1.根据《水利水电工程等级划分及洪水标准》(SL252),确定该水闸工程主要建筑物及上游围堰的建筑物级別,确定事件1中上游围堰顶高程。

2.简述水闸混凝土施工原则。

3.根据《水利水电工程施工安全管理导则》(SL721),本工程需要编制专项施工方案的危险性较大的单项工程有哪些?其中需要组织专家进行审查论证的单项工程有哪些?

4.根据《水利工程生产安全重大事故隐患判定标准(试行)》,事件2检查发现的安全问题中,可直接判定为重大事故隐患的有哪些?重大事故隐患除直接判定法外还有哪种方法?对于判定出的重大事故隐患,要做到哪些?

5.根据《水利工程质量事故处理暂行规定》,判定事件3发生的质量事故类别,指出图2中A、B、C分别代表的工作环节内容以及事故报告的主要内容。



参考答案:见解析


解析:

【参考答案】

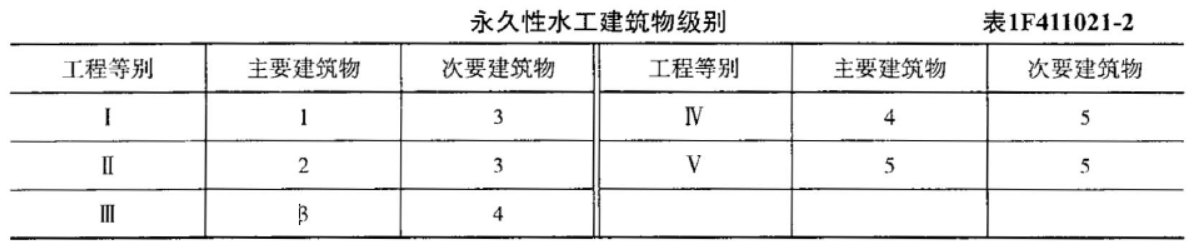

1.(1)水闸主要建筑物的级别是3级,上游围堰的建筑物级别是5级。

(2)上游围堰顶高程:20.4+1.1+0.5=22m。

2.混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则进行。

3.(1)需要编制专项工程方案的危险性较大的单项工程有:土石方开挖工程、基坑降水工程、(基坑支护)、围堰工程、临时用电工程;

(2)组要组织专家进行审查论证的单项工程:土石方开挖工程、基坑降水工程、(基坑支护)。

4.(1)可直接判定为重大事故隐患的有:2)施工临时用电未按规定设置安全接地保护装置、3)上游黏土围堰未进行安全监测、监控。

(2)重大事故隐患除直接判定法外还有综合判定法。

(3)对于判定出的重大事故隐患,要做到整改责任、资金、措施、时限和应急预案“五落实”。

5. (1)质量事故类别是一般质量事故。

(2)A:原因分析;

B:制定处理方案;

C:事故调查。

(3)事故报告的主要内容:工程名称、建设地点、工期,项目法人、主管部门及负责人电话;事故发生的时间、地点、工程部位以及相应的参见单位名称;事故发生的简要经过、伤亡人数和直接经济损失的初步估计;事故发生原因初步分析;事故发生后采取的措施及事故控制情况;事故报告单位、负责人以及联络方式。


第49题

根据《水利水电工程等级划分及洪水标准》(SL252-2017),某水库设计灌溉面积为98万亩,则此水库的工程等别至少应为(  )等。


A.Ⅱ

B.Ⅲ

C.Ⅳ

D.Ⅴ


参考答案:A


解析:

【内容考查】本题考查水利水电工程等别划分。

【选项分析】灌溉面积在≥50,<150(104亩)范围的工程对应的工程等别是Ⅱ等。


第50题

对于综合利用的水利水电工程,如按各综合利用项目的分等指标确定的等别不同时,其工程等别按其中(  )等别确定。


A.最高

B.最低

C.平均值

D.具体情况具体分析


参考答案:A


解析:

【内容考查】本题考查水利水电工程等别划分。

【选项分析】对于综合利用的水利水电工程,如按各综合利用项目的分等指标确定的等别不同时,其工程等别按其中最高等别确定。


第51题

某水库枢纽工程总库容1500万m³,工程内容包括大坝、溢洪道、放水洞等,大坝为黏土心墙土石坝,最大坝高为35m,坝顶构造如下图所示:



施工过程中发生如下事件:

事件1:为加强施工现场安全管理落实工程专项施工方案和安全技术措施,严格执行“三同时”。

事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。

事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。

【问题】

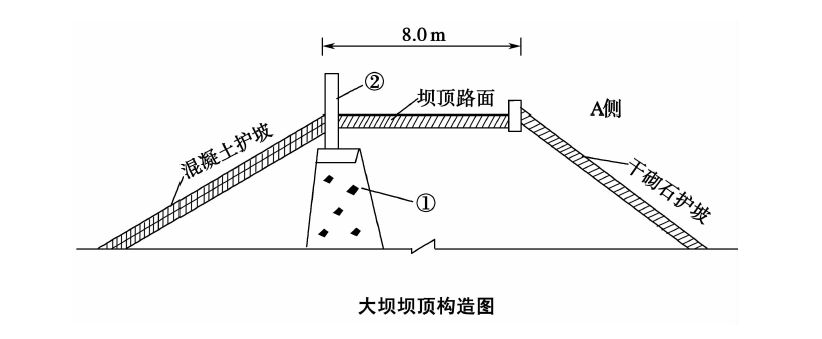

1.说明该水库枢纽工程的规模、等别;指出图中①和②所代表的部位名称;A侧为大坝上游还是下游?

2.事件1中的“三同时”的内容是什么?

3.事件2中施工单位应确定的主要压实参数包括哪些?

4.水利工程生产安全事故分为哪几级?并指出事件3的事故等级。指出安全帽出厂的证明材料包括哪些?



参考答案:见解析


解析:

1.(1)库容1500万m³在1×108~0.1×108范围内,故该工程规模为中型,等别为Ⅲ级。

(2)①为黏土心墙,②为防浪墙。A侧为大坝下游,因为黏土心墙靠近上游侧。

【名师点拨】本题可以依据上截下排的原则记忆。黏土心墙为不透水材料,用于截渗,所以在上游。

2.“三同时”是指:与主体工程同时设计、同时施工、同时投产使用。

3.土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,振动碾还包括振动频率及行走速率等。

4.(1)水利工程生产安全事故分为特别重大事故、重大事故、较大事故和一般事故。

(2)事件3的事故等级为一般事故。

(3)安全帽的出厂证明材料包括:厂家安全生产许可证、产品合格证和安全鉴定合格证书。

【名师点拨】区分水利工程质量事故与安全事故,一般发生人员伤亡的为安全事故。


第52题

背景资料:
某水利工程主要由泵站和节制闸等建筑物组成,其保护区当量经济规模为200万人,非汛期截止时关闭挡水,汛期节制闸开敞泄洪,该枢纽工程在施工过程中发生如下事件:
事件一:为加强工程安全生产管理,项目法人应当组织编制安全生产的措施方案,并进行备案。
事件二:节制闸采用平板闸门,在其施工过程中混凝土施工控制很关键,该节制闸的底板为平底板,施工单位先浇墩墙再浇底板。
事件三:水泵机组包括水泵、动力机和传动设备,是泵站工程的主要设备。在水泵施工过程中,由于设备原因影响该工程使用寿命和正常运行,需返工或采取补救措施,造成了较大质量事故。
【问题】
1.根据《水利水电工程等级划分及洪水标准》(SL252-2017)指出枢纽工程等别、工程规模和主要建筑物级别;指出承担该工程的建造师级别。
2.根据《水利工程建设安全生产管理规定》指出事件一中项目法人备案的时间要求,以及需要备案的具体政府部门。
3.根据事件二指出平板闸门门叶的组成,在底板施工过程中是否存在不妥,若有指出并改正。
4.根据《水电建设工程质量管理暂行办法》,说明工程质量事故还包括哪几类?该事故由哪些单位进行调查?该事故的处理方案由哪个单位提出以及如何实施?



参考答案:见解析


解析:

【参考答案】
1.(1)工程等别为Ⅱ等,工程规模为大(2)型,主要建筑物为2级。
(2)承担该工程的建造师级别为一建注册建造师。
2.(1)备案的时间要求:开工之日起15个工作日内;
(2)需要备案的具体政府部门:有管辖权的水行政主管部门、流域管理机构或者其委托的水利工程建设安全生产监督机构。
3.(1)平板闸门门叶由承重结构、行走支承、止水装置和吊耳等组成。
(2)底板施工过程中存在不妥。
不妥之处:施工单位先浇墩墙再浇底板。
改正:施工单位先浇底板后墩墙。
4.(1)工程质量事故还包括一般质量事故、重大质量事故、特大质量事故;
(2)该事故由项目法人负责组织专家组进行调查;
(3)该事故的处理方案由造成事故的单位提出,报监理单位审查、项目法人批准后实施。


第53题

对于( )临时性水工建筑物,符合该级别规定的指标不得少于两项。


A.2级

B.3级

C.4级

D.5级


参考答案:B


解析:

【内容考查】本题考查水工建筑物级别划分。

【选项分析】对于3级临时性水工建筑物,符合该级别规定的指标不得少于两项。


第54题

背景资料:

某分洪闸位于河道堤防上,河道堤防级别为2级。该闸在施工过程中发生如下事件:

事件1:闸室底板及墩墙设计采用C30W6F150混凝土。施工单位在混凝土拌合过程中掺入高效减水剂,并按照混凝土试验有关标准制作了混凝土试块,对混凝土各项指标进行试验。

事件2:施工单位在混凝土施工前,提供了混凝土配合比见表。

混凝土配合比

事件3:为有效控制风险,依据《大中型水电工程建设风险管理规范》(GBT50927-2013),施工单范围对施工过程中可能存在的主要风险进行了分析,把风险分为四大类:第一类为损失大、概率大的风险,第二类为损失小、概率大的风险,第三类为损失大、概率小的风险,第四类为损失小、概率小的风险,针对各类风险提出了风险规避等处置方法。

事件4:在启闭机工作桥夜间施工过程中,2名施工人员不慎从作业高度为12.0m的高出坠落。事故造成了1人死亡,1人重伤。

【问题】

1.根据背景资料,说明分洪闸闸室等主要建筑物的最低级别,C30、W6、F150分别表示混凝土的哪些指标?其中数值30、6、150的含义分别是什么?

2.计算事件2混凝土配合比表中的水胶比A值(保留小数点后两位)和砂率B值(用%表示,保留小数点后两位)。

3.按事件3的风险分类,事件4中发生的事故应属于风险类型中的哪一类。对于此类风险,事前宜采用何种处置方法进行控制?

4.根据《水利部生产安全事故应急预案(试行)》,说明水利工程生产安全事故共分为哪几级?事件4中的事故等级属于哪一级?根据2名工人的作业高度和施工环境说明其高处作业的级别和种类。



参考答案:见解析


解析:

1.(1)分洪道(渠)、分洪与退洪控制闸永久性水工建筑物级别,应不低于所在堤防永久性水工建筑物级别,该堤防级别为2级,因此分洪闸闸室等主要建筑物的最低级别为2级。

(2)C30表示混凝土强度等级的指标,30表示混凝土强度是30MPa≤fcu,k<35MPa。

W6表示混凝土抗渗性的指标,6表示混凝土能抵抗0.6MPa的水压力而不渗水。

F150表示混凝土抗冻性的指标,150表示混凝土抗冻性试验能经受150次的冻融循环。

2.(1)水胶比:A=122/(249+56)=0.40;

(2)砂率:B=760/(760+620+620)×100%=38.00%。

3.该事故属于损失大,概率小的风险。对此风险宜采用的处置方法是风险转移。

4.(1)水利工程生产安全事故分为特别重大事故、重大事故、较大事故和一般事故。

(2)事件4故事故等级为一般事故。

(3)该高处作业(12.0m)级别属于二级高处作业,种类属于特殊高处作业中的夜间高处作业。


第55题

【背景资料】

某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高为60m,坝体浇筑施工期近2年,施工导流采取全段围堰、隧洞导流的方式。

施工导流相关作业内容包括:①围堰填筑;②围堰拆除;③导流隧洞开挖;④导流隧洞封堵;⑤下闸蓄水;⑥基坑排水;⑦截流。

围堰采用土石围堰,堰基河床地面高程为140m。根据水文资料,上游围堰施工期设计洪水位为150.0m,经计算与该水位相应的波浪爬高为2.8m。

导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20m距离装炮时,双方人员均需撤离工作面;相距10m时,需停止一方工作,单向开挖贯通。

工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。

【问题】

1.指出上述施工导流相关作业的合理施工程序(可以用序号表示)。

2.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

3.根据《水工建筑物地下开挖工程施工技术规范》,改正上述隧洞开挖施工方案的不妥之处。

4.根据蓄水验收有关规定,除度汛措施计划报告、库区移民初步验收报告外,验收委员会还应听取并研究哪些方面的报告?



参考答案:见解析


解析:

1.施工导流作业的合理施工顺序为:③导流隧洞开挖→⑦河道截流→①围堰填筑→⑥基坑排水→②围堰拆除→⑤下闸蓄水→④导流隧洞封堵。(③→⑦、⑦→①、①→⑥、⑥→②、②→⑤、⑤→④)

【名师点拨】本题考查施工导流的施工顺序,属于综合性题目,需对水利水电施工技术部分整体把握才能作答。

2.(1)该围堰的建筑物级别应为4级。

理由:其保护对象为2级永久性建筑物。

(2)围堰堰顶高程应为施工期设计洪水位与波浪高度及堰顶安全加高值之和,4级土石围堰其堰顶安全加高下限值为0.5m,因此其堰顶高程应不低于150+2.8+0.5=153.3(m)。

3.根据规范要求,相向开挖的两个工作面在相距30m距离装炮时,双方人员均需撤离工作面;在相距15m时,应停止一方工作,单向开挖贯通。

【名师点拨】斜井开挖相距5m时,应自上而下打通。

4.验收委员会还应听取建设、设计、施工、监理、质量监督等单位的报告以及工程蓄水安全鉴定报告。



第57题

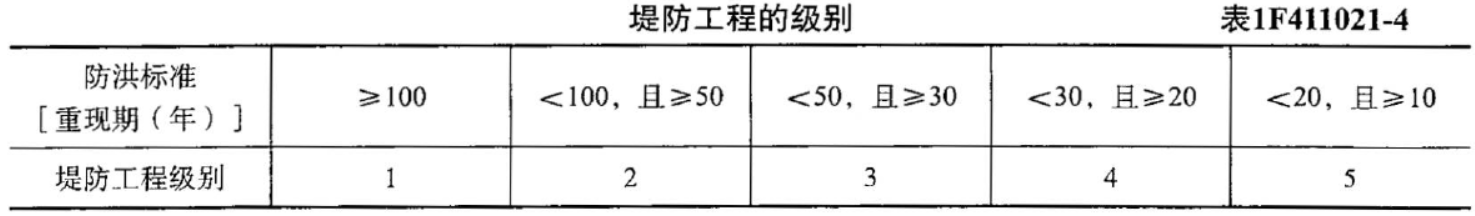

某堤防工程保护对象的防洪标准为80年一遇,该堤防工程的级别为( )。


A.1

B.2

C.3

D.4


参考答案:B


解析:

【内容考查】本题考查的是水工建筑物级别划分。

【选项分析】堤防工程的级别应根据确定的保护对象的防洪标准确定。

当防洪标准为80年时,堤防工程的级别为2级。


第58题

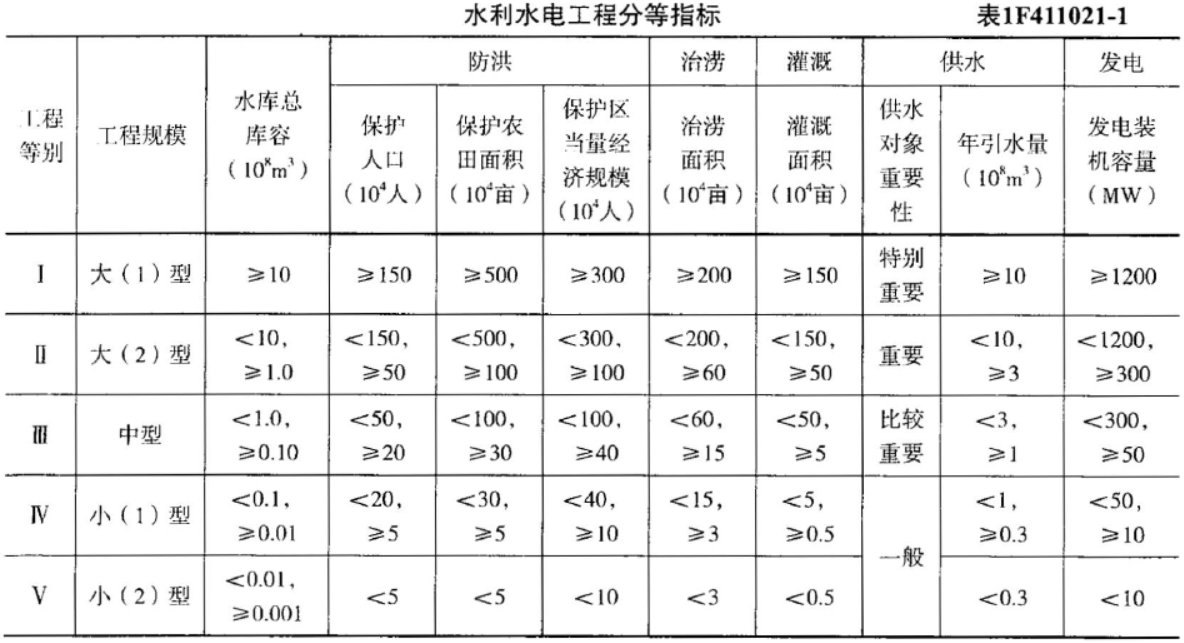

某水电站工程,发电装机容量150MW,则其次要建筑物的级别为( )级。


A.2

B.3

C.4

D.5


参考答案:C


解析:

【内容考查】本题考查的是水利水电工程等别划分。

【选项分析】根据发电装机容量150MW得出工程等别为三等,三等对应的次要建筑物的级别为4级。如下图所示。



第59题

某土石坝施工过程中,当坝顶高度超过围堰顶高程时相应拦洪库容为8000万m³,则该坝体施工期临时度汛的洪水标准是(  )。


A.10~20

B.20~50

C.50~100

D.100~200


参考答案:C


解析:

【内容考查】本题考查的是水工建筑物级别划分。

【选项分析】拦洪库容8000万m³(0.8×108),在0.1~1.0(108)之间,故其土石坝的洪水标准为50~100。


第60题

当山区、丘陵地区的水利水电工程永久性水工建筑物的挡水高度低于(  ),且上下游最大水头差小于(  )时,其洪水标准宜按平原、滨海区标准确定。


A.15m、10m

B.10m、10m

C.10m、15m

D.15m、15m


参考答案:A


解析:

【内容考查】本题考查水利水电工程洪水标准。

【选项分析】当山区、丘陵地区的水利水电工程永久性水工建筑物的挡水高度低于15m,且上下游最大水头差小于10m时,其洪水标准宜按平原、滨海区标准确定。
