“微信扫一扫”进入考试题库练习及模拟考试
第21题
混凝土建筑物立模细部轮廓点的放样位置,以距设计线( )m为宜。
A.0.1-0.2
B.0.2-0.5
C.0.05-0.1
D.200m
参考答案:B
解析:
【内容考查】本题考查的是立模与填筑放样。
【选项分析】混凝土建筑物立模细部轮廓点的放样位置,以距设计线0.2-0.5m为宜。
第22题
施工期间的外部变形监测观测方法的选择很重要,下列可以采用交会法的是( )。
A.滑坡稳定监测
B.水平位移监测
C.垂直位移监测
D.地基回弹
E.高边坡稳定监测
参考答案:AE
解析:
【内容考查】本题考查的是施工期间的外部变形监测。
【选项分析】一般情况下,滑坡、高边坡稳定监测采用交会法。
水平位移监测采用视准线法(活动觇牌法和小角度法);
垂直位移观测,宜采用水准观测法,也可采用满足精度要求的光电测距三角高程法;
地基回弹宜采用水准仪与悬挂钢尺相配合的观测方法。
第23题
关于水利工程施工期间外部变形监测的说法,正确的有( )。
A.监测控制点的精度应不低于四等网的标准
B.基点必须建立在变形区以内稳固的基岩上
C.高边坡稳定监测采用交会法
D.滑坡测点宜设在滑动量大的部位
E.土坝工程施工期间的垂直位移观测宜采用视准线法
参考答案:ACD
解析:
【内容考查】本题考查的是施工测量的基础知识与基本工作。
【选项分析】“基点必须建立在变形区以内稳固的基岩上”错误,基点必须建立在变形区以外稳固的基岩上;“土坝工程施工期间的垂直位移观测宜采用视准线法”错误,土坝工程施工期间的垂直位移观测宜采用水准观测法。
第24题
施工期间,外部变形监测垂直位移的基点,至少要布设一组,每组不少于( )个固定点。
A.2
B.3
C.4
D.5
参考答案:B
解析:
【内容考查】施工期间的外部变形监测
【选项分析】垂直位移的基点,至少要布设一组,每组不少于三个固定点。
第25题
垂直位移观测,宜采用( )。
A.水准观测法
B.交会法
C.视准线法
D.视距法
参考答案:A
解析:
【内容考查】本题考查的是施工期间的外部变形监测。
【选项分析】垂直位移观测,宜采用水准观测法,也可采用满足精度要求的光电测距三角高程法。
参考答案:见解析
解析:
【参考答案】
1.不妥之处:基点必须建立在变形区以内稳固的基岩上。
改正:基点必须建立在变形区以外稳固的基岩上。
2.(1)不妥之处:土坝工程施工期间的垂直位移观测宜采用视准线法。
改正:土坝工程施工期间的垂直位移观测宜采用水准观测法。
(2)除背景资料中涉及的观测方法外,还包括水准观测法、满足精度要求的光电测距三角高程法、水准仪与悬挂钢尺相配合的观测方法。
3.施工期间外部变形监测的内容:施工区的滑坡观测、高边坡开挖稳定性监测、围堰的水平位移和沉陷观测、临时性的基础沉陷(回弹)和裂缝监测。
第27题
在相同的观测条件下进行观测,如果误差出现的符号和数值大小都不相同,从表面上看没有任何规律,这种误差属于( )。
A.系统误差
B.粗差
C.偶然误差
D.细微偏差
参考答案:C
解析:
【内容考查】本题考查的是竣工测量。
【选项分析】在相同的观测条件下,对某一量进行一系列的观测,如果误差出现的符号和数值大小都不相同,从表面上看没有任何规律性,这种误差属于偶然误差。
系统误差:在相同的观测条件下,对某一量进行一系列的观测,如果出现的误 差在符号和数值上都相同,或按一定的规律变化,这种误差称为“系统误差”。
粗差:由于观测者粗心或者受到干扰造成的错误。
第28题
根据测量误差的分析,由于观测者受到干扰造成的误差属于( )。
A.系统误差
B.偶然误差
C.粗差
D.限差
参考答案:C
解析:
【内容考查】本题考查的是竣工测量
【选项分析】粗差:由于观测者粗心或者受到干扰造成的错误。
第29题
水利水电工程测量误差按其产生的原因和对测量结果影响性质的不同分( )。
A.人为误差
B.仪器误差
C.系统误差
D.偶然误差
E.粗差
参考答案:CDE
解析:
【内容考查】本题考查的是竣工测量
【选项分析】误差按其产生的原因和对观测结果影响性质的不同,可以分为系统误差、偶然误差和粗差三类。
第30题
在相同的观测条件下,对某一量进行一系列的观测,如果出现的误差在符号和差值上都相同,这种误差称为( )。
A.系统误差
B.偶然误差
C.粗差
D.错误
参考答案:A
解析:
【内容考查】本题考查的是竣工测量。
【选项分析】在相同的观测条件下,对某一量进行一系列的观测,如果出现的误差在符号和差值上都相同,或按一定的规律变化这种误差称为系统误差。
偶然误差:在相同的观测条件下,对某一量进行一系列的观测,如果误差出现 的符号和数值大小都不相同,从表面上看没有任何规律性,这种误差称为“偶然误差”。粗差:由于观测者粗心或者受到干扰造成的错误。
A.土体发生长期缓慢的塑性变形
B.土体裂隙张开,无明显相对位移
C.土体沿贯通的剪切破坏面滑动
D.岩体突然脱离母岩
参考答案:B
解析:
【内容考查】本题考查的是边坡的工程地质条件分析。
【选项分析】松弛张裂指边坡形成过程中,由于临空部位的岩体被冲刷侵蚀掉或人工开挖,使边坡岩体失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙现象,又称为边坡卸荷裂隙。
第32题
地质构造按构造形态分不包括( )。
A.倾斜构造
B.褶皱构造
C.断裂构造
D.地震
参考答案:D
解析:
【内容考查】本题考查的是地质构造及地震。
【选项分析】地质构造按构造形态分为:倾斜构造、褶皱构造、断裂构造。所以不包括的是地震。
第33题
在边坡的破坏形式中,( )是分布最广、危害最大的一种。
A.滑坡
B.崩塌
C.蠕动变形
D.松弛张裂
参考答案:A
解析:
【内容考查】本题考查的是边坡的工程地质条件分析。
【选项分析】滑坡是指边坡岩体主要在重力作用下沿贯通的剪切破坏面发生滑动破坏的现象。在边坡的破坏形式中,滑坡是分布最广、危害最大的一种。
松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使进坡岩体失去约束, 应力重新调整分布,从而使岸坡岩体发生向跑空面方向的回弹变形及产生近平行于边坡的 拉张裂隙,一般称为边坡卸荷裂隙。
蠕变:是指边坡岩(土)体主要在重力作用下向临空方向发生长期缓慢的塑性变形的 现象,有表层麟动和深层犠动两种类型。
崩塌:是指较陡边坡上的岩(土)体在重力作用下突然脱离母体崩落、滚动堆积于坡 脚的地质现象。在坚硬岩体中发生的崩塌也称岩崩,而在土体中发生的则称土崩。
第34题
水利水电工程中常见的边坡变形破坏类型主要有( )等。
A.接触冲刷
B.接触流土
C.崩塌
D.松弛张裂
E.蠕动变形
参考答案:CDE
解析:
【内容考查】边坡的工程地质条件分析
【选项分析】工程常见到的边坡变形破坏主要有松弛张裂、蠕动变形、崩塌、滑坡四种类型。
第35题
组成地壳的岩层受构造应力作用,使岩层形成一系列波状弯曲而未丧失其连续性的构造称为( )。
A.倾斜构造
B.褶皱构造
C.断裂构造
D.岩层产状
参考答案:B
解析:
【内容考查】地质构造及地震
【选项分析】褶皱构造指组成地壳的岩层受构造应力作用,使岩层形成一系列波状弯曲而未丧失其连续性的构造,其基本类型包括背斜和向斜两种。
第36题
岸坡岩体发生向临空面方向的回弹变形及产生近似平行于边坡的裂隙,称为( )。
A.滑坡
B.蠕变
C.崩塌
D.松弛张裂
参考答案:D
解析:
【内容考查】本题考查的是边坡的工程地质条件分析。
【选项分析】松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,一般称为边坡卸荷裂隙。
第37题
轻型井点降水的适用条件( )。
A.黏土、粉质黏土、粉土的地层
B.含水层渗透系数K宜大于1.0m/d
C.第四系含水层厚度大于5.0m
D.基坑地下水位超出基础底板或洞底标高不大于2.0m
E.基坑边坡不稳,易产生流土、流砂、管涌等现象
参考答案:AE
解析:
【内容考查】本题考查的是土质基坑工程地质问题分析。
【选项分析】轻型井点降水的适用条件:
•黏土、粉质黏土、粉土的地层;
•基坑边坡不稳,易产生流土、流砂、管涌等现象;
•地下水位埋藏小于6.0m,宜用单级真空点井;当大于6.0m时,场地条件有限宜用喷射点井、接力点井;场地条件允许宜用多级点井。
参考答案:见解析
解析:
【参考答案】(1)为防止边坡失稳,保证施工安全,采取的措施有:①设置合理坡度;②设置边坡护面;③基坑支护;④降低地下水位等。
(2)基坑降水方案不合适;
理由:承压含水层为淤泥质黏土、中粉质壤土、重粉质壤土,渗透系数不满足管井降水。
合适的降水方案是轻型井点降水。
第39题
管井井点降水的适用条件( )。
A.黏土、粉质黏土、粉土的地层
B.含水层渗透系数K宜大于1.0m/d
C.基坑边坡不稳,易产生流土、流砂、管涌等现象
D.第四系含水层厚度大于5.0m
E.基坑地下水位超出基础底板或洞底标高不大于2.0m
参考答案:BD
解析:
【内容考查】本题考查的是土质基坑工程地质问题分析。
【选项分析】管井井点降水适用条件:
(1)第四系含水层厚度大于5.0m。
(2)含水层渗透系数宜大于1.0m/d。
参考答案:见解析
解析:

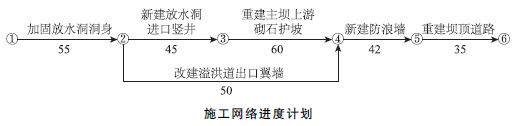

【参考答案】
1.(1)本工程施工网络进度计划的完工日期:2017年7月27日;
(2)“重建主坝上游砌石护坡”工作计划完成日期:2017年5月10日。
2.(1)改建溢洪道出口翼墙,工程量增加,工作时间延长10天,即该工作共需60天完成,2017年3月15日开始,完成日期为2017年5月14日。安全度汛目标为其余工作应在2017年5月15日前完成,故不影响工程安全度汛目标。
(2)该变更导致计划完成日期为2017年8月1日,合同工期为2017年7月30日,故导致合同工期延误1天。
3.(1)截流过程包括戗堤的进占形成龙口、龙口范围的加固、合龙和闭气等工作。
(2)防止边坡失稳的具体措施:设置合理坡度、设置边坡护面、基坑支护、降低地下水位。
4.(1)工程初期排水总量的组成包括:围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量。
(2)承包人所采取的技术措施应包括:对围堰进行加固处理;控制初期排水流量,降低地下水位下降速率。
5.(1)工程预付款为580×l0%=58万元,当工程进度款累计达到290万(580×50%)开始扣除;
截止2012年5月底,扣回的工程预付款为:(428-290)×40%=55.2万元;
因此,6月份扣回的工程预付款为:58-55.2=2.8万元;
(2)6月份实际支付88-2.8=85.2万元。
