2024年一级建造师《水利水电工程管理与实务》试题库(757题)


第401题

吹填工程量按吹填土方量计算时,总工程量应为(  )之和。


A.设计吹填方量

B.设计允许超填方量

C.地基沉降量

D.土方流失量

E.计算超深工程量


参考答案:ABCD


解析:

【内容考查】本题考查的是水下工程的工程量计算。

【选项分析】吹填工程量按吹填土方量计算时,总工程量应为设计吹填方量与设计允许超填方量以 及地基沉降量之和,超填厚度不应大于 0.2m , 吹填土流失量也应计算并列出。


第402题

河湖整治工程中,下列情况中不可以采取分条疏浚工程施工的是( )。


A.疏浚区宽度大于挖泥船一次最大挖宽

B.疏浚区纵断面上土层厚薄悬殊

C.挖槽横断面为复合式

D.属于应急排洪、通水、通航工程


参考答案:B


解析:

【内容考查】本题考查的是水下工程施工方法。

【选项分析】“疏浚区纵断面上土层厚薄悬殊”不可以采取分条疏浚工程施工,疏浚区纵断面上土层厚薄悬殊属于分段疏浚工程施工。

【名师点拨】本题考查的是水下工程施工的方法,分别是分条施工、分段施工、分层施工,每种施工方法的内容均不同,要学会区分,切勿混淆。做题时需注意审题,看清楚题干问的是不可以还是可以,包含还是不包含。


第403题

疏浚工程宜采用顺流开挖方式。下列情况下,疏浚工程应分段施工的是(  )。


A.疏浚区宽度大于挖泥船一次最大挖宽

B.疏浚区纵断面上土层厚薄悬殊

C.挖槽横断面为复合式

D.疏浚区垂直方向土质变化较大

E.疏浚区长度大于绞吸挖泥船水下管线的有效伸展长度


参考答案:BE


解析:

【内容考查】施工方法

【选项分析】疏浚区长度大于绞吸挖泥船水下管线的有效伸展长度、纵断面上土层厚薄悬殊采取分段施工。


第404题

疏浚工程宜采用的开挖方式是(  )。


A.横挖法

B.反挖法

C.顺流开挖

D.逆流开挖


参考答案:C


解析:

【内容考查】本题考查的是水下工程施工方法。

【选项分析】疏浚工程宜采用顺流开挖方式。


第405题

疏浚工程施工中,监理单位跟踪检验测量点数不应少于施工单位检测点数的(  )。


A.3%

B.5%

C.8%

D.10%


参考答案:D


解析:

【内容考查】本题考查的是水下工程质量控制。

【选项分析】监理单位复核检验测量点数:平行检测不应少于施工单位检测点数5%;跟踪检测不应少于施工单位检测点数10%。


第406题

疏浚工程完工验收后,项目法人应与施工单位在(  )个工作日内专人负责工程的交接工作。


A.14

B.21

C.30

D.45


参考答案:C


解析:

【内容考查】本题考查的是水下工程质量控制。

【选项分析】工程完工验收后,项目法人应与施工单位在30个工作日内专人负责工程的交接工作,交接过程应有完整的文字记录, 双方交接负责人签字。


第407题

疏浚工程中局部欠挖出现(  )情况时,应进行返工处理。


A.欠挖厚度大于设计水深的5%,或超过30cm

B.欠挖厚度小于设计水深的3%

C.横向浅埂长度大于设计底宽的5%,或超过2m

D.纵向浅埂长度小于2.5m

E.—处超挖面积不大于5.0m2


参考答案:AC


解析:

【内容考查】本题考查的是水下工程质量控制。

【选项分析】局部欠挖如超出下列规定时,应进行返工处理:

①欠挖厚度小于设计水深的5% , 且不大于0.3m。

②横向浅埂长度小于设计底宽的5%,且不大于2.0m。

③纵向浅埂长度小于2.5m。

④一处超挖面积不大于5.0m2

选项“欠挖厚度大于设计水深的5%,或超过30cm”“横向浅埂长度大于设计底宽的5%,或超过2m”超过上述规定,需进行返工处理。

【名师点拨】当局部欠挖小于等于上述条件时,不需要返工处理,超过上述条件时,才需要进行反攻处理。


第408题

疏浚工程完工后,项目法人应提出验收申请,验收主持单位应在工程完工(  )日内及时组织验收。


A.7

B.14

C.21

D.28


参考答案:B


解析:

【内容考查】本题考查的是水下工程质量控制。

【选项分析】工程完工后,项目法人应提出验收申请,验收主持单位应在工程完工14日内及时组织验收。


第409题

疏浚工程中水下断面边坡按台阶形开挖时,超欠比应控制在(  )。


A.1 〜1.5

B.1 〜2.0

C.1.5〜2.0

D.1.5 〜2.5


参考答案:A


解析:

【内容考查】本题考查的是水下工程质量控制。

【选项分析】水下断面边坡按台阶形开挖时,超欠比应控制在1~1.5。


第410题

水闸是一种利用闸门挡水和泄水的(  )水工建筑物。


A.低水头

B.中水头

C.中高水头

D.高水头


参考答案:A


解析:

【内容考查】本题考查的是常用水闸的分类。

【选项分析】水闸是一种利用闸门挡水和控制泄水的低水头水工建筑物。


第411题

按水闸承担的任务分类,用于拦洪、调节水位的水闸称为(  )。


A.进水闸

B.分洪闸

C.节制闸

D.挡潮闸


参考答案:C


解析:

【内容考查】本题考查的是常用水闸的分类。

【选项分析】节制闸:拦河或在渠道上建造,用于拦洪、调节水位或控制下泄流量。

进水闸:建在河道、水库或湖泊的岸迠,用来控制引水流量。进水闸又称取水闸或渠首闸。

分洪闸:常建于河道的一侧,用来将超过下游河道安余泄量的洪水泄入分洪区(蓄洪区或滞洪区)或分洪道。分洪闸是双向过水的,洪水过后再从此处将蓄水排人河道。

挡潮闸:建在人海河口附近,涨潮时关阐,防止海水倒灌;退潮时开闸泄水,具有双向挡水的特点。挡潮闸类似排水闸,但操作更为频繁。外海潮水比内河水高时关闭闸门,防止海水向内河倒灌;外海潮水低于内河水时再开闸放水。


第412题

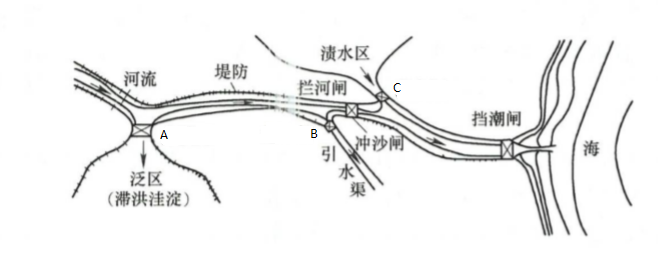

根据水闸类型及位置示意图,指出A、B、C的名称(  )。


A.拦洪闸、进水闸、排水闸

B.拦洪闸、出水闸、进水闸

C.分洪闸、进水闸、排水闸

D.分洪闸、排水闸、进水闸


参考答案:C


解析:

【内容考查】水闸的分类及组成

【选项分析】A为分洪闸、B为进水闸、C为排水闸。


第413题

水闸的组成中,作用是控制水位和流量,兼有防渗防冲作用的是(  )。


A.上游连接段

B.下游连接段

C.闸室

D.护坡


参考答案:C


解析:

【内容考查】水闸的组成

【选项分析】闸室是水闸的主体部分,其作用是控制水位和流量,兼有防渗防冲作用。


第414题

用以引导水流平顺地进入闸室,并与闸室等共同构成防渗地下轮廓的水闸组成部分是(  )。


A.闸门

B.上游连接段

C.闸室

D.下游连接段


参考答案:B


解析:

【内容考查】本题考查的是水闸的组成。

【选项分析】上游连接段用以引导水流平顺地进入闸室,保护两岸及河床免遭冲刷,并与闸室等共同构成防渗地下轮廓,确保在渗流作用下两岸和闸基的抗渗稳定性。


第415题

根据施工缝的处理规定,当混凝土强度达到(  )Pa后,方可进行浇筑上层混凝土的准备作业。


A.1.5×105

B.1.5×106

C.2.5×105

D.2.5×106


参考答案:D


解析:

【内容考查】水闸混凝土施工

【选项分析】混凝土强度达到2.5Mpa后,方可进行浇筑上层混凝土的准备作业。


第416题

止水设施中缝宽一般为(  )cm。


A.1.0~2.0

B.1.0~3.0

C.1.5~2.0

D.1.0~2.5


参考答案:A


解析:

【内容考查】本题考查的是止水设施的施工。

【选项分析】止水设施中缝宽一般为1.0~2.0cm。


第417题

水闸闸室沉陷缝的填充材料主要有(  )。


A.沥青油毛毡

B.沥青杉木板

C.水泥砂浆

D.橡胶

E.泡沫板


参考答案:ABE


解析:

【内容考查】本题考查的是止水设施的施工。

【选项分析】沉降缝的填充材料,常用的有沥青油毛毡、沥青杉木板及泡沫板等多种。


第418题

规格分档FH为800的闸门类型为(  )。


A.小型

B.中型

C.大型

D.超大型


参考答案:B


解析:

【内容考查】本题考查的是闸门的组成及分类。

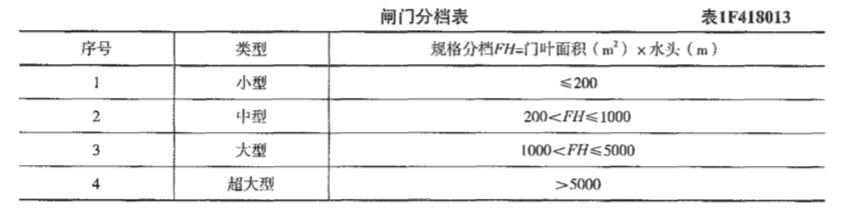

【选项分析】中型闸门规格分档FH范围为200<FH≤1000。


第419题

下列闸门中不属于按结构形式分类的是(  )。


A.潜孔闸门

B.平面闸门

C.人字闸门

D.弧形闸门


参考答案:A


解析:

【内容考查】本题考查的是闸门的组成及分类。

【选项分析】闸门按结构形式分为平面闸门、弧形闸门、人字闸门、一字闸门、圆筒闸门、环形闸门、浮箱闸门等。


第420题

背景资料:

某水闸工程施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图1所示。编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。

施工过程中发生如下事件。

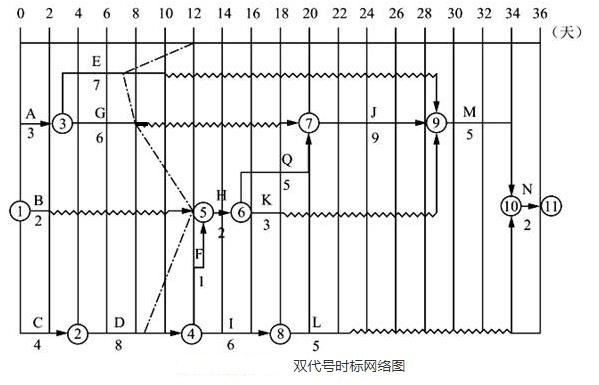

事件1:项目部第12d末组织了进度检查,检查结果以进度前锋线表示在图中。

事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表1。

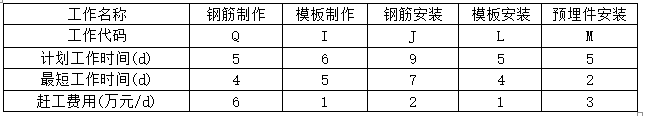

可压缩工作的最短工作时间及赶工费用    表1

事件3:该工程采用平面闸门进行安装,安装前对其标志内容进行了严格审核,平面闸门安装包括埋件安装和门叶安装两部分。

【问题】

1.根据《水利水电工程施工组织设计规范》(SL303-2017)。指出背景资料的相关工作中属于工程准备期的工作(用编号表示):工程施工总工期中,除工程准备期外,还应包括哪些施工时段?

2.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。

3.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量,推迟或提前天数,以及对计划工期的影响。

4.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。

5.指出闸门标志内容和闸门的埋件具体包括哪些。



参考答案:见解析


解析:

【参考答案】

1.(1)背景资料的相关工作中属于工程准备期的工作有:①③⑤⑧;

(2)工程施工总工期中,除工程准备期外,还应包括主体工程施工期、工程完建期。

2.(1)该网络图的关键线路为C→D→F→H→Q→J→M→N;

(2)L(⑧→⑩)实线长度表示的含义是L工作的持续时间为5d,波浪线长度表示的含义是L工作的自由时差为11d。

3.进度检查时D工作已完成5d工作量,推迟的天数为3d,会推迟计划工期3d。

进度检查时E工作已完成4d工作量,推迟的天数为5d,对计划工期无影响。

进度检查时G工作已完成5d工作量,推迟的天数为4d,对计划工期无影响。

4.发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有Q、J、M。

工作Q可压缩1d,其赶工费用为6万元/d。

工作J可压缩2d,其赶工费用为2万元/d。

工作M可压缩3d,其赶工费用为3万元/d。

由于推迟计划工期3d,因此,首先压缩工作J,压缩2d,增加的费用=2d×2万元/d=4万元,再压缩工作M,压缩1d,增加的费用=1d×3万元/d=3万元,增加 的总费用=(4+3)万元=7万元。

5.(1)闸门标志内容包括:产品名称、制造日期、制造厂名、生产许可证标志及编号、闸门中心位置和总重量。

(2)闸门的埋件是指埋设在混凝土内的门槽固定构件,包括底槛、主轨、侧轨、反轨和门楣等。
