第381题

碾压混凝土施工质量评定时,下列检测项目评价碾压混凝土均质性的是( )。


A.芯样获得率

B.压水试验

C.芯样的物理力学性能试验

D.芯样断口位置及形态描述

E.芯样外观描述


参考答案:ACE


解析:

【内容考查】本题考查的是

【选项分析】

①芯样获得率:评价碾压混凝土的均质性

②压水试验:评定碾压混凝土抗渗性。

③芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。

④芯样断口位置及形态描述:描述断口形态,分别统计芯样断口在不同类型碾压层层间结合处的数量,并计算占总断口数的比例,评价层间结合是否符合设计要求。

⑤芯样外观描述:评定碾压混凝土的均质性和密实性。


第382题

在碾压过程中,振动碾压(  )遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾滚前后有弹性起伏现象,则表明混凝土料干湿适度。


A.2~3

B.3~4

C.4~5

D.5~6


参考答案:B


解析:

【内容考查】本题考查的是混凝土坝的施工质量控制要点。

【选项分析】在振动碾压3~4遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾滚前后有弹性起伏现象,则表明混凝土料干湿适度。


第383题

碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的(  )。


A.均质性

B.抗渗性

C.密实性

D.力学性能


参考答案:A


解析:

【内容考查】本题考查的是碾压混凝土坝的施工质量控制。

【选项分析】芯样获得率:评价碾压混凝土的均质性。


第384题

下列关于混凝土的养护,说法正确的是(  )。


A.一般情况下混凝土的养护时间不低于28天

B.坍落度为40mm的混凝土浇筑完毕后,立即喷雾养护

C.刚碾压的混凝土立即进行洒水养护

D.混凝土面板的养护包括保温、保湿两项

E.混凝土面板养护时间不得少于90d


参考答案:ABDE


解析:

【内容考查】本题考查的是混凝土坝的施工质量控制要点。

【选项分析】刚碾压的混凝土不能洒水养护,可以采取覆盖等措施防止表面水分蒸发,终凝后应立即进行洒水养护。


第385题

在堤防工程的堤身填筑施工中,根据碾压试验确定(  )等,以保证碾压质量达到设计要求。


A.分段长度

B.碾压遍数

C.含水量

D.铺土厚度

E.土块限制直径


参考答案:BCDE


解析:

【内容考查】本题考查的是压实作业要求。

【选项分析】施工前,先做碾压试验,确定机具、碾压遍数、铺土厚度、含水量、土块限制直径,以保证碾压质量达到设计要求。


第386题

堤基清理范围包括(  )。


A.堤身及压载的基面

B.堤身及铺盖的基面

C.堤身、铺盖及压载的基面

D.堤身、压载、铺盖及填塘的基面


参考答案:C


解析:

【内容考查】本题考查的是堤基清理的要求。

【选项分析】堤基清理范围包括堤身、铺盖和压载的基面。


第387题

下列关于堤防填筑作业面的要求说法正确的是(  )。


A.地面起伏不平时,应顺坡铺填

B.堤防横断面上的地面坡度陡于1:3时,应将地面坡度削至缓于1:3

C.1级黏土堤防的压实合格标准 :合格率≥85%,且不合格试样全部不低于设计压实度值得96%

D.羊脚碾碾压的黏性土填料层,在新层铺料前,应作刨毛处理


参考答案:C


解析:

【内容考查】本题考查的是堤防工程施工技术。

【选项分析】“地面起伏不平时,应顺坡铺填”错误,应按水平分层由低处开始逐层填筑,不得顺坡铺填;“堤防横断面上的地面坡度陡于1:3时,应将地面坡度削至缓于1:3”错误,应将地面坡度削至缓于1:5;“羊脚碾碾压的黏性土填料层,在新层铺料前,应作刨毛处理”错误,应为光面碾压的黏性土填料层,在新层铺料前,应作刨毛处理。


第388题

堤防工程中的堤身用机带碾磙或振动碾压实时,碾迹搭压宽度应大于(  )cm。


A.5

B.10

C.15

D.20


参考答案:B


解析:

【内容考查】本题考查的是压实作业要求。

【选项分析】拖拉机带碾磙或振动碾压实作业,宜采用进退错距法,碾迹搭压宽度应大于10cm。


第389题

背景资料:

某省堤防工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56g/cm3。该堤防工程项目划分为一个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。第Ⅱ标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m3;其中编号为CS—Ⅱ—016的单元工程桩号为CS10+000—CS10+100,高程为▽18.5m~▽18.75m,宽度为40m,土方填筑量为1000m3。施工过程中发生了如下事件:

事件1:施工单位于当年12月进场,当地气温在-5℃左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。

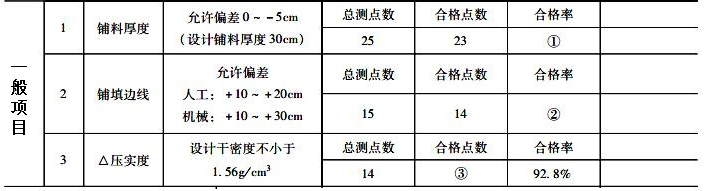

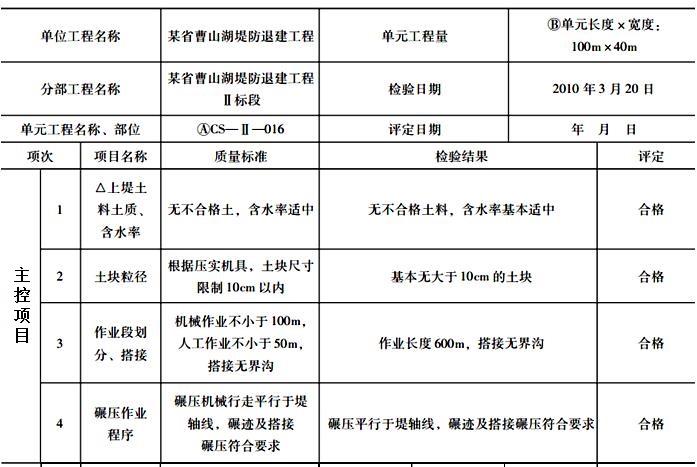

事件2:施工单位按照《水利水电工程单元工程质量验收评定标准》(堤防工程)(SL 634—2012)的规定,对CS—Ⅱ—016单元工程质量进行了检查和检测,相关结果填于表1中。

注:① 检验日期为终检日期,由施工单位负责填写;

② 评定日期由项目法人(监理单位)填写;

③ 标△者为主要检查或检测项目。

事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL 176—2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程质量所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。

事件4:该单位工程完工后,项目法人主持进行了单位工作验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表组成。

【问题】

1.指出堤防工程划分为单位工程、分部工程的原则。

2.根据事件1中当地气温在-5℃时应编制冬期施工作业计划,还应制订哪些安全措施。指出堤基清理的范围。

3.改正表1中 、两项内容填写的不妥之处。

4.根据事件2,指出表1中①②③所代表的数据。

5.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处。

6.根据事件4,指出该单位工程验收工作组组成方面的不妥之处。



参考答案:见解析


解析:

【参考答案】

1.堤防工程按招标标段或工程结构划分单位工程,按长度或功能划分分部工程。

2.(1)还应制订防寒、防毒、防滑、防冻、防火、防爆等安全措施。

(2)地基清理范围包括堤身、铺盖和压载的基面。

3.  应为CS10+000—CS10+100、▽18.5m—▽18.75m。

应为土方填筑量1000m³。

4.①92.0%;②93.3%;③13;

5.该分部工程质量结论不符合优良等级标准的方面包括:

(1)所含单元工程质量的优良等级为66%,未达到70%以上;

(2)主要单元工程和重要隐蔽单元工程质量的优良率为86.6%,未达到90%以上。

该分部工程质量评定组织的不妥之处:

(1)在监理单位复核后,未经项目法人认定;

(2)工程质量和安全监督机构核定。

6.该单位工程验收工作组组成方面的不妥之处:

(1)验收工作组中有质量和安全监督机构、法人验收监督管理机关单位的代表;

(2)验收工作组中还应有主要设备制造(供应)商的代表。



第390题

在堤防施工中,堤防横断面上的地面坡度不应陡于(  )。


A.1:2

B.1:3

C.1:4

D.1:5


参考答案:D


解析:

【内容考查】本题考查的是填筑作业面的要求。

【选项分析】堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。


第391题

堤身填筑采用机械施工,其分段作业面长度应(  )m。


A.<100

B.≥100

C.<50

D.≥50


参考答案:B


解析:

【内容考查】本题考查的是填筑作业面的要求。

【选项分析】分段作业面长度,机械施工时段长不应小于100m,人工施工时段长可适当减短。


第392题

在堤防工程的堤身填筑施工中,碾压行走方向,应(  )。


A.平行于堤轴线

B.垂直于堤轴线

C.平行于堤脚线

D.垂直于堤脚线


参考答案:A


解析:

【内容考查】本题考查的是压实作业要求。

【选项分析】碾压行走方向,应平行于堤轴线。


第393题

堤身碾压时必须严格控制土料含水率。土料含水率应控制在最优含水率(  )范围内。


A.±1%

B.±2%

C.±3%

D.±5%


参考答案:C


解析:

【内容考查】本题考查的是压实作业要求。

【选项分析】土料含水率应控制在最优含水率±3%范围内。


第394题

在软土堤基上筑堤时,如堤身两侧设有压载平面,两者的填筑顺序为(  )。


A.先筑堤身后压载

B.先筑压载后堤身

C.两者同步填筑

D.无所谓


参考答案:C


解析:

【内容考查】本题考查的是填筑作业面的要求。

【选项分析】在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先筑堤身后压载。


第395题

游荡性河流的护岸多采用(  )。


A.坡式护岸

B.坝式护岸

C.墙式护岸

D.平顺护岸


参考答案:B


解析:

【内容考查】本题考查的是坝式护岸。

【选项分析】坝式护岸是指修建丁坝、顺坝,将水流挑离堤岸,以防止水流、波浪或潮汐对堤岸边地的冲刷,这种形式多用于游荡性河流的护岸。

坡式护岸,这种护岸形式对河床边界条件改变和对近岸水流条件的影响均较小,是较常采用的形式。

墙式护岸是指顺堤岸修筑竖直陡坡式挡墙,这种形式多用于城区河流或海岸防护。

没有平顺护岸的说法。


第396题

坡式护岸经常采用的护脚形式有(  )。


A.抛石护脚

B.抛枕护脚

C.抛石笼护脚

D.沉排护脚

E.混凝土护脚


参考答案:ABCD


解析:

【内容考查】本题考查的是坡式护岸。

【选项分析】坡式护岸经常采用的护脚形式有抛石护脚、抛枕护脚、抛石笼护脚、沉排护脚等。


第397题

干砌石护坡坡面有涌水现象时,应在护坡层下铺设碎石、粗砂或砂砾作为反滤层,其厚度应在(  )cm以上。


A.5

B.10

C.15

D.20


参考答案:C


解析:

【内容考查】本题考查的是坡式护岸。

【选项分析】坡面有涌水现象时,应在护坡层下铺设15cm以上厚度的碎石、粗砂或砂砾作为反滤层。


第398题

对河床边界条件改变和对近岸水流条件的影响均较小的是(  )。


A.坡式护岸

B.坝式护岸

C.墙式护岸

D.顺坝护岸


参考答案:A


解析:

【内容考查】本题考查的是坡式护岸。

【选项分析】坡式护岸,这种护岸形式对河床边界条件改变和对近岸水流条件的影响均较小,是较常采用的形式。

坝式护岸是指修建丁坝、顺坝,将水流挑离堤岸,以防止水流、波浪或潮汐对堤岸边地的冲刷,这种形式多用于游荡性河流的护岸。

墙式护岸是指顺堤岸修筑竖直陡坡式挡墙,这种形式多用于城区河流或海岸防护。

顺坝护岸属于坝式护岸。


第399题

疏浚工程如以水下方计算工程量,设计工程量应为( )之和。


A.设计断面方量

B.计算超宽工程量

C.计算超深工程量

D.沉陷工程量

E.流失方量


参考答案:ABC


解析:

【内容考查】本题考查的是水下工程质量控制。

【选项分析】疏浚工程如以水下方计算工程量,设计工程量应为设计断面方量、计算超宽、计算超深工程量之和,并应分别列出。


第400题

挖泥船分层施工应遵循的原则是(  )。


A.上层厚、下层薄

B.上层薄、下层厚

C.分层厚度均匀

D.不作要求


参考答案:A


解析:

【内容考查】本题考查的是水下工程施工方法。

【选项分析】挖泥船分层施工应遵循“上层厚、下层薄”的原则。
