2024年一级建造师《机电工程管理与实务》试题库(585题)


第281题

工业管道按设计压力划分,属于高压管道范畴的是( )。


A.P<0

B.0≤P≤1.6

C.1.6<P≤10

D.10<P≤100


参考答案:D


解析:

【内容考查】工业管道的分类

【选项分析】真空管道:P<0;

低压管道:0≤P≤1.6

中压管道:1.6<P≤10

高压管道:10<P≤100

超高压管道:P>100


第282题

工业管道工程中管道试验的紧前工作程序为(  )。


A.管道预制及安装

B.管道加工(预制)、安 装

C.仪表吹洗、安装

D.吹扫


参考答案:B


解析:

【内容考查】工业管道的施工程序

【选项分析】工业管道安装一般施工程序:测量定位 → 支架制作安装 → 管道加工(预制)、安 装 →管道试验 → 防腐绝热 →管道吹扫、清洗 →系统调试及试运行 →竣工验收。


第283题

阀门进行壳体压力试验和密封试验的注意事项( )。


A.以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm

B.阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍

C.无特殊规定时,试验温度为7~40℃,低于7℃时,应采取升温措施

D.密封试验为阀门在20℃时最大允许工作压力的1.1倍

E.试验持续时间不得少于3min


参考答案:ABD


解析:

【内容考查】阀门检验

【选项分析】无特殊规定时,试验温度为5~40℃,低于5℃时,应采取升温措施;

试验持续时间不得少于5min。


第284题

【背景资料】

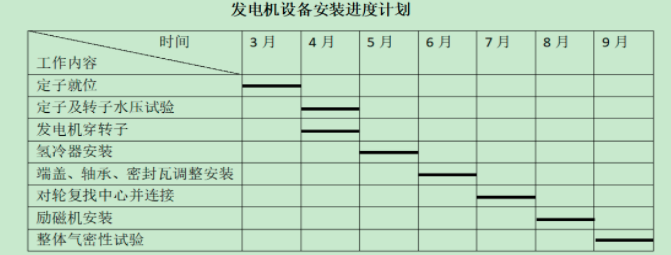

甲施工总承包单位承接了一发电厂的机电安装工程,工程内容包括:汽轮机安装、发电机安装及调试、厂房管道安装、电气工程自动化仪表工程。总包单位在征得业主同意后,将厂房管道安装分包给了A单位,自动化仪表工程分包给了B单位。甲单位编制了发电机设备安装进度计划(见下表),进度计划显示的工期为210天,甲单位将讲度计划提交监理单位审查时被否定,要求甲单位进行调整。

施工过程中发生了以下事件:

事件一:A单位施工现场的材料按照相关要求进行放置,A单位管理人员在检查时发现,不锈钢管道和碳钢管道混放。

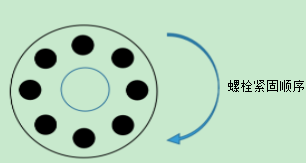

事件二:A单位质量检验员在检查时,发现厂房管道法兰安装存在问题(见下图)。管道的工作温度可达400℃,紧固前就紧固温度和时间向技术人员做了重点交底。

事件三:管道安装合格后,A单位进行管道压力试验。试验范围内的管道及附件安装质量合格、试验方案已经过批准,并已进行了安全技术交底、相关资料已经建设单位和有关部门复查、试验用的压力表(2块)已校验合格,精度和压力表等级符合要求。

【问题】

1.发电机设备安装进度计划为何被否定?调整后的工期为多少天。

2.事件一中A单位应按何图放置材料?针对材料混放应怎么进行整改?

3.事件二中厂房管道法兰安装存在的问题应如何进行改正?热态紧固温度和时间有何要求?

4.事件三中管道压力试验前的条件还有哪些?请补充完整。



参考答案:见解析


解析:

1.(1)①定子及转子水压试验和发电机穿转子平行施工不合理,发电机穿转子应在定子及转子水压试验合格后进行。

②励磁机安装工作在对轮复找中心并连接工作之后进行不合理,对轮复找中心并连接工作应在励磁机安装工作完成后进行。

(2)调整后的工期为240天。

2.(1)材料按现场平面布置图放置。

(2)根据库存材料的物理化学性能进行科学分类,并分库或分区存放。

3.(1)①法兰连接应使用同一规格螺栓;②螺栓的安装方向应一致;③螺栓应对称紧固。

(2)管道的热态紧固分两次进行,一次热态紧固的温度为350℃,二次热态紧固的温度为400℃。热态紧固应在达到工作温度2h后进行。

4.(1)管道上的膨胀节已设置了临时约束装置。

(2)管道已按试验方案进行了加固。

(3)待试管道与无关系统已用盲板或其他隔离措施隔开。

(4)管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离。


第285题

根据管道内物质的一般性能,下列关于工业管道识别色的说法错误的是( )。


A.水是艳绿色

B.酸或碱是紫色

C.水蒸气是大红色

D.氧是黄色


参考答案:D


解析:

【内容考查】工业管道安装技术要求

【选项分析】根据管道内物质的一般性能,基本识别色分为八类。例如:水是艳绿色,水蒸气是大红色,空气是淡灰色,气体是中黄色,酸或碱是紫色,可燃气体是棕色,其他液体是黑色,氧是淡蓝色。


第286题

下列关于工业管道保护套管的安装,说法正确的是(  )。


A.管道焊缝应设置在套管内

B.穿越墙体的套管长度不得小于墙体厚度

C.穿越楼板的套管应高出楼面20mm

D.穿越屋面的套管应设置防水肩和防水帽

E.管道与套管之间应填塞对管道无害的不燃材料


参考答案:BDE


解析:

【内容考查】工业管道保护套管的安装

【选项分析】管道穿越道路、墙体、楼板或构筑物时,应加套管或砌筑涵洞进行保护,除了符合设计文件和现行标准的规定外,还应符合下列规定:

①管道焊缝不应设置在套管内;

②穿越墙体的套管长度不得小于墙体厚度;

③穿越楼板的套管应高出楼面50mm;

④穿越屋面的套管应设置防水肩和防水帽;

⑤管道与套管之间应填塞对管道无害的不燃材料。


第287题

工业管道中,压缩空气管道的颜色是( )。


A.淡灰色

B.淡蓝色

C.大红色

D.艳绿色


参考答案:A


解析:

【内容考查】管道施工技术要求

【选项分析】根据管道所输送介质的一般性能,基本识别色分为八类。例如:水是艳绿色,水蒸气是大红色,空气是淡灰色,气体是中黄色,酸或碱是紫色,可燃液体是棕色,其他液体是黑色,氧是淡蓝。


第288题

下列关于工业管道伴热管及夹套管安装,说法错误的是( )。


A.当一根主管需多根伴热管伴热时,伴热管之间的相对位置应固定

B.夹套管支承块的材质应与主管内管的材质相同

C.伴热管与主管的焊接连接应可靠

D.伴热管经过法兰处时应设置可拆卸连接件


参考答案:C


解析:

【内容考查】管道施工技术要求

【选项分析】不得将伴热管直接点焊在主管上。


第289题

当阀门与管道连接时,要求阀门在关闭状态下安装的是( )方式连接。


A.电焊焊接

B.气焊焊接

C.法兰

D.热熔


参考答案:C


解析:

【内容考查】管道安装技术要点

【选项分析】当阀门与金属管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门应在开启状态下安装,对接焊缝底层宜采用氩弧焊。当非金属管道采 用电熔连接或热熔连接时,接头附近的阀门应处于开启状态。


第290题

大型储罐的管道与泵或其他有独立基础的设备连接,应注意基础( )的影响。


A.沉降

B.位移

C.强度

D.刚度


参考答案:A


解析:

【内容考查】工业管道安装技术要求

【选项分析】大型储罐的管道与泵或其他有独立基础的设备连接,应在储罐液压(充水)试验合格后安装,或在储罐液压(充水)试验及基础初阶段沉降后,再进行储罐接口处法兰的连接。


第291题

《工业金属管道工程施工及验收规范》(GB 50235)规定,有关阀门壳体压力试验和密封试验,下列做法错误的是(  )。


A.壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍

B.壳体试验时间不得少于5min

C.阀门壳体试验压力和密封试验应以洁净水为介质

D.不锈钢阀门试验时,水中的氯离子含量不得超过35ppm


参考答案:D


解析:

【内容考查】阀门检验

【选项分析】阀门进行壳体压力试验和密封试验的要求:
 (1)阀门壳体试验压力和密封试验应以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm。
(2)阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍,密封试验为阀门在20℃时最大允许工作压力的1.1倍,试验持续时间不得少于5min,无特殊规定时,试验温度为5~40℃,低于5℃时,应采取升温措施。
(3)安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整和密封试验,委托有资质的检验机构完成,安全阀校验应做好记录、铅封,并出具校验报告。


第292题

下列关于阀门检验要求,叙述正确的是( )。


A.阀门壳体试验压力和密封试验应以洁净空气为介质

B.不锈钢阀门试验时,水中的氯离子含量不得超过25ppm

C.阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍

D.试验温度低于5℃时,应采取升温措施

E.密封试验的压力为阀门在20℃时最大允许工作压力的1.5倍


参考答案:BCD


解析:

【内容考查】阀门检验

【选项分析】阀门检验的要求:

1. 阀门外观检查。阀门应完好,开启机构应灵活,阀门应无歪斜、变形、卡涩现象,标牌应齐全。

2. 阀门应进行壳体压力试验和密封试验

(1)阀门壳体试验压力和密封试验应以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm。

(2)阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍,密封试验为阀门在20℃时最大允许工作压力的1.1倍,试验持续时间不得少于5min,无特殊规定时,试验温度为5~40℃,低于5℃时,应采取升温措施。

 (3)安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整和密封试验,委托有资质的检验机构完成,安全阀校验应做好记录、铅封,并出具校验报告。


第293题

【背景资料】

某施工单位承接了一炼油厂机电安装工程。由于工程规模大,涉及的专业队伍多,需要的施工机具多且杂,同时业主对工程质量的要求也很高,所给的时间却很紧。对此施工单位就内部管理组织了精兵强将,尽管如此施工中还是发生了以下事件:

事件一:室外罐塔群组立完成,并已做好设备就位施工记录,管道安装专业队在预制厂按图预制两塔问的下降管,为使预制准确,进行了实地测量,发现有一塔的短管法兰扭转偏向,立即通知预制厂返修。

事件二:吊装作业时,塔周的脚手架完好,但脚手板大部分被设备安装专业队移至另一罐塔群使用。

事件三:下降管吊装就位后管道安装专业队自行拆除罐塔群的全部脚手架,转向下一工作环节。随后的自动化仪表管线敷设、传感器安装、保温修补、防腐涂装修补等作业受阻,影响施工进度计划。

【问题】

1.根据工业管道安装技术的一般规定,该下降管安装时应考虑的规定有哪些?

2.事件一说明施工单位内部协调在哪一方面(类)协调失控?为什么?

3.事件二反映施工单位内部协调在哪个环节(方面)协调失控?为什么?

4.事件三反映施工单位内部协调在哪个环节(方面)协调可能失控?为什么?

5.按工程项目划分施工进度有哪几种类型?



参考答案:见解析


解析:

1.根据工业管道安装技术的一般规定,该下降管安装时应考虑的规定有:①管道的坡度、坡向及管道组成件的安装方向符合设计规定;②管道连接时,不得采用强力对口,端面的间隙、偏差、错口或不同心等缺陷不得采用加热管子、加偏垫等方法消除;③管道防腐层的施工应在管道安装前进行。

2.事件一说明施工质量管理的协调失控。罐塔组立后已形成记录,说明设备安装专业队已发现短管偏向,但偏向不大,无需返工,否则记录不可能被签证确认,而转向下一道工序安装下降管,但检查或记录的结果没有及时告知管道专业队。

说明质量管理在施工工序交接时的检查结果通报不够及时,记录资料的传递不到位,与后续工序下降管的制作安装协调不好。

3.事件二反映施工资源管理的协调失控。脚手架完好、大部分脚手板移往同类型工程使用,说明资源供给配置没有协调好,另一个罐塔群在组焊施工,说明进度计划已作安排,但资源供给协调管理不够。

4.事件三反映施工进度管理的协调失控。罐塔管道附件安装完成,只说明该罐塔群完成了主要部分的施工,仍有高空作业,如自动化仪表管线敷设、传感器安装、保温修补、防腐涂装修补等,因而这是工作面移交协调环节的严重失控现象,况且施工进度计划安排上也会表示后续专业的工作,也说明管道安装专业队对施工进度计划安排的协调重视不够。

5.按工程项目划分施工进度有:总进度、单位工程进度、分部分项工程施工进度计划。


第294题

下列关于工业管道元件及材料的说法不正确的是( )。


A.当对管道的质量证明书数据有异议时可以使用,但是必须做好标识并可追溯

B.铬钼合金钢、含镍合金钢等管道组成件应采用光谱分析对材质进行复查

C.不锈钢阀门试验时,水中的氯离子含量不得超过25ppm

D.GC1级管件在使用前采用外表面磁粉或渗透无损检测抽样检验


参考答案:A


解析:

【内容考查】此题考查工业管道安装技术要求。

【选项分析】【A选项】当对管道元件或材料的性能数据或检验结果有异议时,在异议未解决之前,该批管道元件或材料不得使用。


第295题

下列关于工业管道系统试验前应具备的条件,说法错误的是( )。


A.管道系统已经按程序全部施工完毕

B.管道试验方案已批准

C.管道上的膨胀节已拆除

D.管道已按试验要求进行加固

E.待试管道与无关系统已用盲板或其他隔离措施隔开


参考答案:AC


解析:

【内容考查】管道系统试验前应具备的条件

【选项分析】管道系统试验前应具备的条件:

1.试验范围内的管道安装质量合格。

2.试验方案已经过批准,并已进行了安全技术交底。

3.管道上的膨胀节的处理。管道上的膨胀节已设置了临时约束装置。

4.试验用压力表在周检期内并已经校验合格,其精度不得低于1.6级,表的满刻度值应为被测最大压力的1.5~2倍,压力表不得少于两块。

5.管道的加固、回路分割、元件隔离管道已按试验方案进行了加固。管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离。


第296题

管道进行压力试验前应将待试管线上的( )拆除或加以隔离。


A.调节阀

B.安全阀

C.闸阀

D.爆破片

E.仪表元件


参考答案:BDE


解析:

【内容考查】管道压力试验前应具备的条件

【选项分析】管道压力试验前应具备的条件:待试管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离。


第297题

管道膨胀节在试压前( ),管道已按试验要求进行了加固。


A.已设置临时约束装置

B.已处于自然状态

C.已隔离

D.已拆除


参考答案:A


解析:

【内容考查】管道系统试验前应具备的条件

【选项分析】管道膨胀节是利用有效伸缩变形来吸收由于热胀冷缩等原因而产生的变形的补偿装置,在对系统进行压力试验时,试验压力比正常运行压力大,很容易损坏膨胀节,所以,为了防止试压过程中膨胀节过度伸缩超出极限范围造成损坏,要对膨胀节做临时约束。


第298题

工业管道系统安装后,根据系统不同的使用要求,应进行的试验类型主要分为( )等。


A.强度试验

B.压力试验

C.真空度试验

D.泄漏性试验

E.灌水试验


参考答案:BCD


解析:

【内容考查】工业管道系统试验的主要类型

【选项分析】根据管道系统不同的使用要求,主要有压力试验、泄漏性试验、真空度试验。


第299题

在工业管道泄漏性试验中,不需要进行涂刷发泡剂检漏的部位是( )。


A.管件的焊缝

B.阀门填料函

C.法兰连接处

D.螺纹连接处


参考答案:A


解析:

【内容考查】管道系统试验

【选项分析】采用涂刷中性发泡剂等方法巡回检查阀门填料函、法兰或者螺纹连接处、放空阀、排气阀、排水阀等所有密封点无泄漏为合格。


第300题

管道进行气压试验的程序要求是( )。


A.缓慢升压至试验压力的30%→按试验压力的10%逐级升压后每级稳压3min→直至试验压力稳压10min→试验压力降至设计压力涂发泡剂检验不泄漏为合格

B.缓慢升压至试验压力的50%→按试验压力的10%逐级升压后每级稳压3min→直至试验压力稳压10min→试验压力降至设计压力涂发泡剂检验不泄漏为合格

C.缓慢升压至试验压力→稳压20min→涂刷发泡剂检验不泄漏为合格

D.缓慢升压至试验压力的10%保压10min→初次泄漏检查合格继续升压至试验压力的50%→无异常现象按规定试验压力的10%逐级升压至试验压力保压30min→检查期间保持压力不变且不得采用继续加压的方式维持压力不变


参考答案:B


解析:

【内容考查】管道气压试验的实施要点

【选项分析】管道气压试验的实施要点:试验时,应逐步缓慢增加压力,当压力升至试验压力的50%时,如未发现异常或泄漏现象,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力。应在试验压力下稳压10min,再将压力降至设计压力,以发泡剂检验不泄漏为合格。
