2024年二级建造师《机电工程管理与实务》试题题库(617题)


第81题

【背景资料】

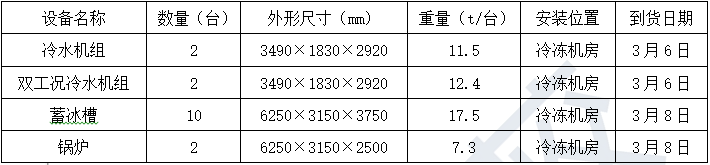

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机及滚杠滑移系统牵引到冷冻机房安装就位。

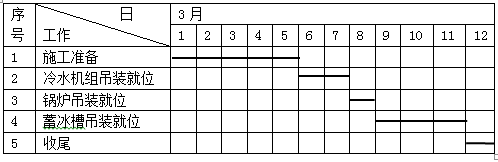

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。



【问题】

1.设备吊装工程中应配置哪些主要的施工作业人员?

2.吊机的站立位置的地基如何处理?

3.指出设备吊装进度计划中设备吊装顺序不合理之处?说明理由并纠正。

4.确定空调工程项目施工顺序有哪些原则?



参考答案:见解析


解析:

1.应配置主要的施工作业人员有:

①信号指挥员

②司索人员

③起重工

④钳工

⑤焊工

2.(1) 流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

(2) 根据其地质情况或以测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖、回填、夯实的方法)进行处理。

(3) 处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

3.(1)在设备吊装进度表中,“先吊装锅炉,后吊装蓄冰槽”不合理。

(2)理由:蓄冰槽是利用锅炉房的泄爆口吊装的,锅炉吊装后,会影响蓄冰槽的吊装。

(3)纠正:锅炉吊装应安排在蓄冰槽吊装后。

4.确定空调工程项目的施工顺序原则有:

①要突出主要工程和工作内容

②要满足先地下后地上,先深后浅,先里后外,先干线后支线等施工的基本顺序要求

③满足质量和安全的需要

④满足用户要求

⑤注意生产辅助装置和配套工程的安排。


第82题

流动式起重机选择步骤中,在选定的工况下,需要验算( )。


A.工况参数

B.吊车臂长

C.额定起重量

D.安全距离


参考答案:D


解析:

【内容考查】流动式起重机的选用要求。

【选项分析】计算吊臂与设备之间、吊钩与设备及吊臂之间的安全距离,若符合规范要求,则选择合格,否则重选。


第83题

流动式起重机的特性曲线是反映流动式起重机的起重能力随( )的变化而变化的规律。


A.站位位置

B.安全距离

C.臂长

D.额定起重量

E.工作半径


参考答案:CE


解析:

【内容考查】流动式起重机的特性曲线

【选项分析】流动式起重机的特性曲线是反映流动式起重机的起重能力随臂长、工作半径的变化而变化的规律和反映流动式起重机的最大起升高度随臂长、工作半径变化而变化的规律的曲线称为起重机的特性曲线。


第84题

关于桅杆式起重机的使用要求的说法,正确的有( )。


A.桅杆使用应具备质量和安全合格的文件

B.桅杆的直线度偏差不应大于长度的2/1000

C.桅杆总长偏差不应大于20mm

D.拧紧螺栓时应顺次进行

E.螺栓拧紧后螺杆露出3~5个螺距


参考答案:ACE


解析:

【内容考查】桅杆式起重机的使用要求

【选项分析】桅杆使用应具备质量和安全合格的文件;桅杆的使用长度应根据吊装设备、构件的高度确定。桅杆的直线度偏差不应大于长度的1/1000,总长偏差不应大于20mm。连接螺栓拧紧后,螺杆应露出螺母3~5个螺距。拧紧螺栓时应对称逐次交叉进行。


第85题

关于起重卸扣的使用要求,下列说法错误的是( )。


A.按额定负荷标记选用

B.无标记的不得使用

C.可用焊接的方法修补

D.永久变形后应报废


参考答案:C


解析:

【内容考查】起重机械与吊具的使用要求

【选项分析】卸扣使用要求:

(1)吊装施工中使用的卸扣应按额定负荷标记选用,不得超载使用,无标记的卸扣不得使用。

(2)卸扣表面应光滑,不得有毛刺、裂纹、尖角、夹层等缺陷,不得利用焊接的方法修补卸扣的缺陷。

(3)卸扣使用前应进行外观检查,发现有永久变形或裂纹应报废。

(4)使用卸扣时,只应承受纵向拉力。


第86题

下列关于吊装方法说法错误的是(  )。


A.装配式大板结构吊装宜从中间向两端进行

B.网架采用提升或顶升时,验算载荷应包括吊装阶段结构自重和各种施工载荷,并乘以动力系数1.2

C.卧式工业设备吊装时,吊点间距宜大于设备长度的1/3

D.大跨度屋盖整体提升前,应矫正所有吊索铅直线垂直度,进行载重调试,各吊点水平高差不超过2mm,进行试提升


参考答案:B


解析:

【内容考查】常用吊装方法

【选项分析】网架采用提升或顶升时,验算载荷应包括吊装阶段结构自重和各种施工载荷,并乘以动力系数1.1。如采用拔杆,动力系数取1.2;如采用履带起重机或汽车起重机,动力系数取1.3。

【名师点拨】此题考查按工程分类的常用吊装方法。涉及钢筋混凝土结构吊装、钢结构吊装、设备吊装,需要在理解的基础上做出判断。选项给出的是数据错误,不同网架吊装方式不同,动力系数不同。网架采用提升或顶升,动力系数1.1;采用拔杆,动力系数1.2;采用起重机,动力系数1.3。


第87题

下列构件或结构中,适合采用缆索系统吊装的是( )。


A.屋盖

B.网架

C.天桥

D.桥梁建造

E.电视塔顶设备


参考答案:DE


解析:

【内容考查】常用吊装方法。

【选项分析】缆索系统吊装:用在其他吊装方法不便或不经济的场合,重量不大,跨度、高度较大的场合。如桥梁建造、电视塔顶设备吊装。


第88题

下列关于桅杆的设置要求,正确的是( )。


A.桅杆组装的直线度应小于其长度的1/100且总偏差不应超过20mm

B.采用倾斜桅杆吊装设备时,其倾斜角不得超过25度

C.吊具共同作用于一个吊点时,应加平衡装置并进行平衡监测

D.吊装过程中,应对桅杆结构的倾斜度进行监测


参考答案:C


解析:

【内容考查】此题考查桅杆的稳定性。

【选项分析】桅杆使用的要求

(1)桅杆的使用应执行桅杆使用说明书的规定,不得超载使用。

(2)桅杆组装应执行使用说明书的规定,桅杆组装的直线度应小于其长度的1/1000且总偏差不应超过20mm。

(3)桅杆基础应根据桅杆载荷及桅杆竖立位置的地质条件及周围地下情况设计。

(4)采用倾斜桅杆吊装设备时,其倾斜度不得超过15°。

(5)当两套起吊索、吊具共同作用于一个吊点时,应加平衡装置并进行平衡监测。

(6)吊装过程中,应对桅杆结构的直线度进行监测。


第89题

吊装系统失稳的主要原因不包括( )。


A.多机吊装不同步

B.设计与吊装时受力不一致

C.桅杆系统缆风绳、地锚失稳

D.不同起重能力的多机吊装荷载分配不均


参考答案:B


解析:

【内容考查】起重吊装作业失稳的原因及预防措施

【选项分析】本题考核的是吊装系统失稳的主要原因。吊装系统的失稳主要原因:多机吊装的不同步;不同起重能力的多机吊装荷载分配不均;多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。


第90题

以下起重作业不需要提交专家论证报告的是( )。


A.汽车吊吊90吨物品的吊装作业方案

B.采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程

C.起重量300kN及以上的起重设备安装工程

D.搭设高度200m及以上起重设备的拆除工程


参考答案:A


解析:

【内容考查】起重吊装方案管理

【选项分析】应提交专家论证报告的工程包括:采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程;

起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。

“汽车吊吊90吨物品的吊装作业方案”汽车吊不属于非常规,故不属于超危大工程,不需专家论证。


第91题

施工单位实行施工总承包模式,专家论证会由( )组织召开。


A.监理单位

B.设计单位

C.施工总承包单位

D.建设单位


参考答案:C


解析:

【内容考查】组织专家对专项方案进行论证

【选项分析】对于超过一定规模的危险性较大的分部分项工程,实行施工总承包的,由施工总承包单位组织召开专家论证会。


第92题

【背景资料】

某机电工程施工单位承包了一项设备总装配厂房钢结构安装工程,合同约定,钢结构主题材料H型钢由建设单位供货。根据住建部关于《危险性较大的分部分项工程安全管理办法》的规定,本钢结构工程为危险性较大的分部分项工程。施工单位按照该规定的要求,对钢结构安装工程编制了专项方案,并按规定程序进行了审批。

钢结构屋架为桁架,跨度30m,上弦为弧线形,下旋为水平线,下旋为水平线,下弦安装标杆高危21m。单片桁架吊装重量为28t,采用地面组焊后整体吊装。施工单位项目部采用2台吊车抬吊的方法,选用60t汽车吊和50t汽车吊各一台。根据现场的作业条件,60t吊车最大吊装能力为15.7t,50t吊车最大吊装能力为14.8t。项目部认为吊车的总吊装能力大于桁架总重量,满足要求,并为之编写了吊装技术方案。监理工程审查钢结构物价吊装方案时,认为若不计索吊具重量,吊装方案亦不可行。

在施工过程中发生了如下事件:

事件一:

监理工程审查钢结构物价吊装方案时,认为若不计索吊具重量,吊装方案亦不可行。

事件二:

监理工程师在工程前期质量检查中,发现钢结构用H型钢没有出厂合格证和材质证明,也无其他检查检验记录。建设单位现场负责人表示,材料质量由建设单位负责,并要求尽快进行施工。施工单位认为H型钢是建设单位供料,又有其对质量的承诺,因此仅进行数量清点和外观质量检查后就用于施工。

事件三:

监理工程师在施工过程中发现项目部在材料管理上有失控现象:钢结构安装作业队存在材料错用的情况。追查原因是作业队领料时,钢结构工程的部分材料被承担外围工程的作业队领走,所需材料存在较大缺口。为赶工程进度,领用了项目部材料库无标识的材料,经检查,项目部无材料需用计划,为此监理工程师要求整改。

【问题】

1.除厂房钢结构安装外,至少有哪项工程属于危险性较大的分部分项工程?专项方案实施前应由那些人审核签字?

2.事件二中,施工单位对建设单位供应H型钢放宽验收要求的做法是否正确?说明理由。施工单位对这批H型钢还应做出那些检验工作?

3.针对事件三所述的材料管理失控现象,项目部材料管理上应做那些改进?



参考答案:见解析


解析:

1.答:除厂房钢结构安装外,至少还有钢结构屋架起重吊装工程属于危险性较大的分部分项工程。专项方案实施前应由施工单位技术负责人审批签字,项目总监理工程师审核签字。

2.不正确,这批H型钢不能直接使用。因为进场材料均要按照材料检验程序和内容进行检查,业主所购采购材料也不能例外或放宽要求直接进行使用,也必须按规定进行管理。

进场材料要求:在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收,验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件等;验收要作好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接。

3.针对事件三所述的材料管理失控现象,项目部材料管理上应做的改进要求有:

(1)领发要求。凡有定额的工程用料,凭限额领料领发材料;施工设施用料也实行定额发料制度,以设施用料计划进行总控制;超限额的用料,在用料前应办理手续,填制限额领料单,注明超额原因,经签发批准后实施;建立领发料台账,记录领发和节超状况。

(2)使用监督要求。现场材料管理责任者应对现场材料的使用进行分工监督。包括:是否按规定进行用料交底和工序交接,是否按材料规格合理用料,是否认真执行领发料手续等内容。杜绝错用、多用、使用不合格材料的现象。


第93题

焊接时,可用作焊接保护气体的有( )。


A.丙烷

B.氧气

C.乙炔

D.氩气

E.二氧化碳


参考答案:BDE


解析:

(1)焊接用保护气体,包括二氧化碳(CO₂)、氩气(Ar)、氦气(He)、氮气(N)、氧气(O₂)和氢气(H₂)。

(2)气焊、切割常用气体,助燃气体(O₂);可燃气体:乙炔、丙烷、液化石油气、天然气等。


第94题

下列关于钨极惰性气体保护焊自有特点,说法错误的是( )。


A.焊接工艺适用性强,几乎可以焊接所有的金属材料

B.电弧热量集中,热影响区窄

C.焊接过程不产生熔渣

D.机动性和灵活性好


参考答案:D


解析:

【内容考查】常用焊接方法及特点

【选项分析】钨极惰性气体保护焊,自有的特点:

(1)电弧热量集中,可精确控制焊接热输入,焊接热影响区窄。

(2)焊接过程不产生溶渣、无飞溅,焊缝表面光洁。

(3)焊接过程无烟尘,熔池容易控制,焊缝质量高。

(4)焊接工艺适用性强,几乎可以焊接所有的金属材料。

(5)焊接参数可精确控制,易于实现焊接过程全自动化。


第95题

下列选项中不属于焊接参数的是( )。


A.焊接电流

B.焊接电压

C.焊接缺陷

D.焊接速度


参考答案:C


解析:

【内容考查】焊接参数

【选项分析】焊接时,为保证焊接质量而选定的各项参数(例如:焊接电流、焊接电压、焊接速度、焊接线能量等) 的总称 。


第96题

按焊缝结合形式,分为( )形式。


A.对接焊缝

B.连续焊缝

C.角焊缝

D.断续焊缝

E.槽焊缝


参考答案:ACE


解析:

【内容考查】焊接工艺的选择

【选项分析】按焊缝结合形式,分为对接焊缝、角焊缝、塞焊缝、槽焊缝、端接焊缝五种形式。


第97题

下列选项中属于焊接接头的组成的是( )。


A.焊缝

B.熔合区

C.热影响区

D.母材金属

E.坡口


参考答案:ABCD


解析:

【内容考查】焊接工艺的选择

【选项分析】焊接接头由焊缝、熔合区、热影响区和母材金属组成。


第98题

按施焊时焊缝在空间所处位置,分为( )几种形式。


A.平焊缝

B.立焊缝

C.横焊缝

D.仰焊缝

E.斜焊缝


参考答案:ABCD


解析:

【内容考查】焊接工艺的选择

【选项分析】按施焊时焊缝在空间所处位置,分为平焊缝、立焊缝、横焊缝、仰焊缝四种形式。


第99题

下列决定焊接线能量的主要参数不包含( )。


A.焊接速度

B.焊接电流

C.电弧电压

D.焊接应力


参考答案:D


解析:

【内容考查】焊接工艺的选择

【选项分析】决定焊接线能量的主要参数就是焊接速度、焊接电流和电弧电压,q=I*U/ ν,

式中q一一线能量(J/cm) ;

I一一焊接电流(A) ;

U一一焊接电压(V) ;

V一一焊接速度(cm/s) 。


第100题

锅炉受压元件安装前,应制定焊接工艺评定作业指导书,并进行焊接工艺评定。焊接工艺评定合格后,应编制用于施工的( )。


A.实际焊接条件

B.焊接试验方法

C.焊接作业指导书

D.预焊接工艺规程


参考答案:C


解析:

【内容考查】焊接工艺评定

【选项分析】锅炉受压元件安装前,应制定焊接工艺评定作业指导书,并进行焊接工艺评定。焊接工艺评定合格后,应编制用于施工的焊接作业指导书。
