2024年二级建造师《机电工程管理与实务》试题题库(617题)


第121题

地下室或地下构筑物外墙有管道穿过的,应采取( )。


A.防潮措施

B.保温措施

C.防水措施

D.防爆措施


参考答案:C


解析:

【内容考查】建筑管道施工技术要点

【选项分析】地下室或地下构筑物外墙有管道穿过的,应采取防水措施。对有严格防水要求的建筑物,必须采用柔性防水套管。


第122题

水平管道的金属保护层环向接缝应( )连接。


A.上搭下

B.下搭上

C.顺水搭接

D.逆水搭接


参考答案:C


解析:

【内容考查】管道防腐绝热

【选项分析】水平管道金属保护层的环向接缝应顺水搭接, 纵向接缝应位于管道的侧下方,并顺水;立管金属保护层的环向接缝必须上搭下。


第123题

高层建筑的排水通气管,应满足( )的要求。


A.不能与风道连接

B.不能与烟道连接

C.不能穿过屋面

D.出口处不能有风

E.有人停留的平屋顶应高出屋面2m


参考答案:ABE


解析:

【内容考查】排水管道安装要求

【选项分析】高层建筑排水通气管不得与风道或烟道连接。通气管应高出屋面300mm,且必须大于最大积雪厚度,可以穿过屋面。在通气管出口4m以内有门、窗时,通气管应高出门、窗顶600mm或引向无门、窗一侧;在经常有人停留的平屋顶上,通气管应高出屋面2m,并应根据防雷要求设置防雷装置。


第124题

建筑供暖管道穿过墙壁时应设置( )。


A.水泥套管

B.铸铁套管

C.金属套管

D.瓷质套管


参考答案:C


解析:

【内容考查】供暖管道安装要求

【选项分析】管道穿过墙壁和楼板,应设置金属或塑料套管。安装在楼板内的套管,其顶部应高出装饰地面20mm;安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm,底部应与楼板底面相平;安装在墙壁内套管其两端与饰面相平。穿过楼板的套管与管道之间缝隙,应用阻燃密实材料和防水油膏填实,端面光滑。


第125题

在设计不明确时,热水供应系统的水压试验为系统顶点的工作压力加( )。


A.0.1MPa

B.0.2MPa

C.0.3MPa

D.0.4MPa


参考答案:A


解析:

【内容考查】热水管道安装要求

【选项分析】热水供应系统安装完毕,管道保温之前应进行水压试验。试验压力应符合设计要求。当设计未注明时,热水供应系统水压试验压力应为系统顶点的工作压力加0. 1MPa,同时在系统顶点的试验压力不小于0.3MPa。


第126题

【背景资料】

某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。质检员在进行质量检查时,发现如下几个问题:

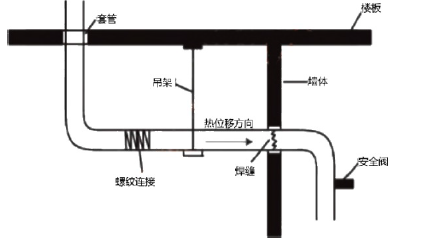

问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示。

问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。

问题3:项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计未注明,项目部按验收规范进行水压试验,并验收合格。

施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作,造成设备损坏,回厂修复,直接经济损失20万元,工期延误40d。

【问题】

1.指出管道施工中有哪些错误并改正?(5分)

2.三检制的作用是什么?出现管道焊接变形过大是哪个检查环节失控?(5分)

3.热水管道的试验压力要求有哪些?(5分)

4.计算本工程可以索赔的工期和费用。(5分)



参考答案:见解析


解析:

1. (1)穿越楼板的套管与楼板平齐错误。正确做法:安装在楼板内的套管,其顶部高出装饰地面20mm。(1分)

(2)吊杆与管道垂直安装错误。正确做法:有热位移的管道,其吊杆应设在位移的相反方向,并按位移值的1/2偏位安装。(1分)

(3)焊缝设在套管内错误。正确做法:管道焊缝不应设置在套管内。(1分)

(4)直径为200mm的管道用螺纹连接错误。正确做法:可采用法兰连接。(1分)

(5)安全阀水平安装错误。正确做法:安全阀应垂直安装,安全阀的出口管道应接向安全地点。(1分)

2. (1)三检制的作用:自检防止不合格产品进入下道作业;互检对自检的复核和确认;专检用以弥补自检、互检的不足。(3分)

(2)管道焊接变形过大是自检和互检两个环节上失控。(2分)

3.当设计未注明时,热水管道水压试验的压力应为系统顶点的工作压力加0.1Mpa,同时在系统顶点的试验压力不小于0.3MPa。(5分)

4. 索赔工期:20+40=60d;索赔费用:50+20=70万元。(5分)


第127题

建筑管道系统的试验类型主要分为( )等试验。


A.水压

B.泄漏性

C.真空度

D.灌水

E.通球


参考答案:ADE


解析:

【内容考查】建筑管道系统试验

【选项分析】建筑给水排水与供暖工程应进行的试验包括:承压管道水压试验(强度试验)和严密性试验,非承压管道灌水试验,排水干管通球、通水试验等。


第128题

下列设备中,不属于电气照明工程的是( )。


A.导管敷设

B.电加热器

C.风扇安装

D.插座安装


参考答案:B


解析:

【内容考查】电气照明工程组成

【选项分析】成套配电柜、控制柜(台、箱)和动力、配电箱(盘)安装,梯架、托盘和槽盒安装,导管敷设,电缆敷设,管内穿线和槽盒内敷线,塑料护套线直敷布线,钢索配线,电缆头制作、导线连接和线路绝缘测试,普通灯具安装,专用灯具安装,开关、插座、风扇安装,建筑照明通电试运行。


第129题

电气照明工程中,管内穿线的施工工序有( )等。


A.配管

B.放护圈(金属导管)

C.管内穿引线

D.穿导线

E.线路绝缘测试


参考答案:BCDE


解析:

【内容考查】建筑电气施工程序

【选项分析】管内穿线施工程序:选择导线→管内穿引线→导线与引线绑扎→放护圈(金属导管)→穿导线→导线连接→线路绝缘测试。


第130题

梯架和托盘内电缆施工程序中电缆敷设的紧后工序是( )。


A.挂标识牌

B.电缆绝缘测试

C.质量验收

D.电缆检查


参考答案:B


解析:

【考查内容】梯架和托盘内电缆施工程序

【选项分析】梯架和托盘内电缆施工程序:电缆开箱检查→电缆搬运→电缆敷设→电缆绝缘测试→挂标志→质量验收。


第131题

成套配电柜的安装程序中,配电柜安装固定的紧后工序是( )。


A.开箱检查

B.母线连接

C.小线连接

D.试验调整


参考答案:B


解析:

【内容考查】变配电工程的施工程序

【选项分析】开关柜、配电柜的安装顺序:开箱检查→二次搬运→基础框架制作安装→柜体固定→母线连接→二次线路连接→试验调整→送电运行验收。


第132题

下列关于防雷接地装置施工顺序说法正确的是( )。


A.接地干线施工→引下线敷设→均压环施工

B.接地干线施工→均压环施工→引下线敷设

C.均压环施工→引下线敷设→接闪带

D.引下线敷设→接闪带→均压环施工


参考答案:A


解析:

【考查内容】防雷接地装置施工程序

【选项分析】防雷接地装置的施工程序:接地体施工→接地干线施工→引下线敷设→均压环施工→接闪带(接闪杆、接闪网)施工。


第133题

【背景资料】


某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。

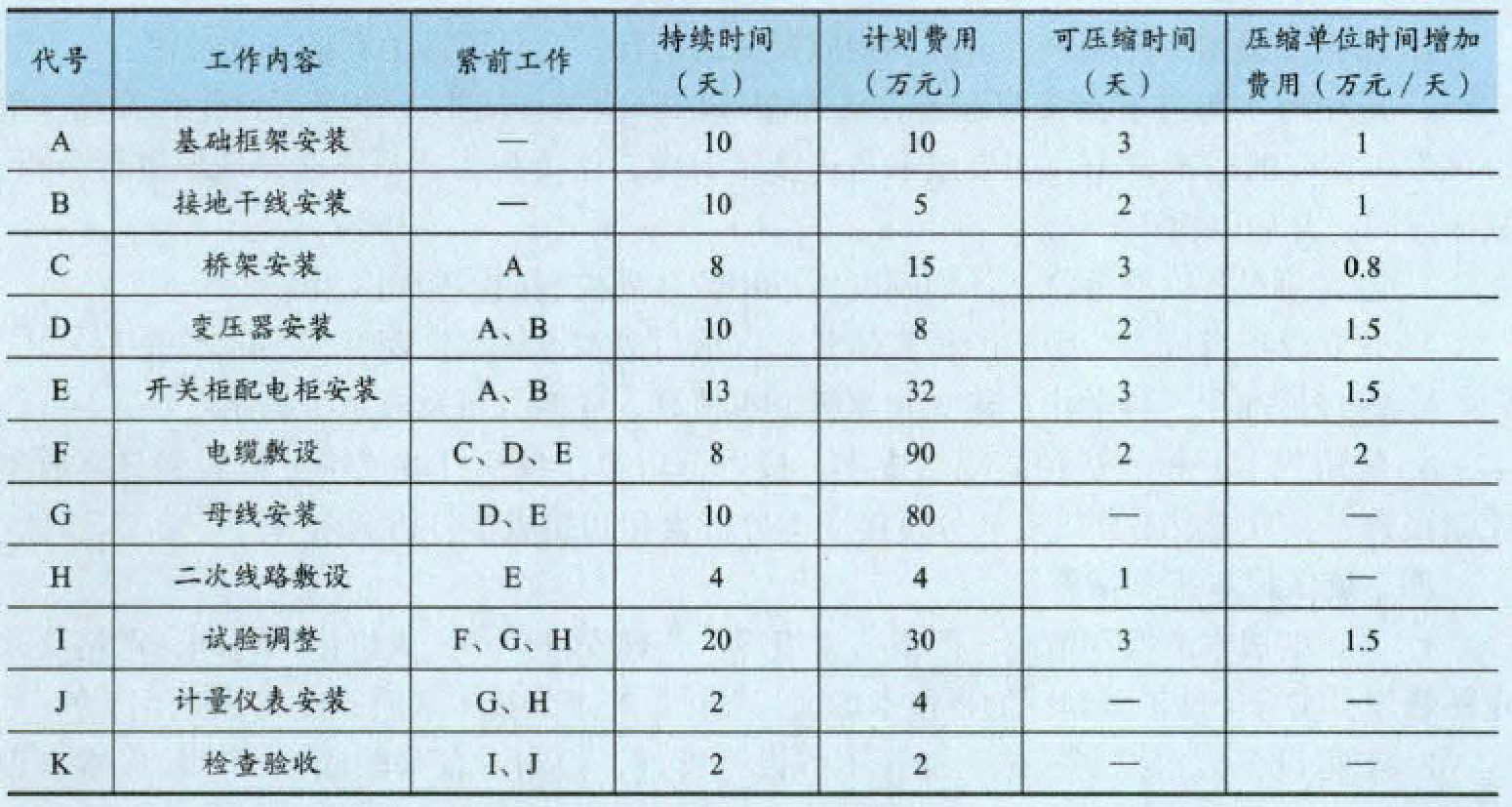

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5d。


进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3d,并增加费用3万元,项目部又赶工3d。变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档。



【问题】


1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用?


2.原计划施工费用多少?赶工后实际施工费用多少?


3.写出该工程项目中,变压器的施工程序。


4.变配电工程可按哪种工程划分类别竣工验收?竣工资料应何时归档?



参考答案:见解析


解析:

1.关键线路有两条:B-E-G-I-K和A-E-G-I-K

在基础框架安装(A)工作上赶工2d,赶工费2×1=2万;

在接地干线安装(B)工作上赶工2d,赶工费2×1=2万;

在开关柜配电柜安装(E)工作上赶工3d,赶工费3×1.5=4.5万;

在试验调整(I)工作上压缩3d,赶工费3×1.5-=4.5万。

2.原计划费用:10+5+15 +8+32 +90+ 80+4+30+4+2= =280万;

总的赶工费用2+2+4.5+4.5=13万;变压器干燥增加费用3万;提前五天奖励25万;赶工后实际费用为:280+13+3-25 =271万。

3.变压器的施工顺序:开箱检查→变压器二次搬运→变压器本体安装→附件安装→变压器交接试验→送电前检查→送电运行验收。

4.变配电工程可先按子单位(子分部)工程进行竣工验收,竣工资料应在商务楼工程全部验收合格时归档。


第134题

塑料护套线在室内沿建筑物表面水平敷设高度距地面不应小于( )。


A.1.9m

B.2.4m

C.2.5m

D.1.8m


参考答案:C


解析:

【内容考查】供电干线及室内配电线路施工技术要求

【选项分析】塑料护套线在室内沿建筑物表面水平敷设高度距地面不应小于2.5m;垂直敷设时距地面高度1.8m以下的部分应有保护。


第135题

导管内穿线和槽盒内导线敷设施工技术要求说法正确的是(  )。


A.同一交流回路的绝缘导线不应敷设于不同的金属槽盒内

B.同一路径无抗干扰要求的线路,可敷设于同一槽盒内

C.不同回路、不同电压等级、交流与直流的导线可以穿在同一管内

D.绝缘导线的接头可设置在导管内

E.同一交流回路的导线不应穿同一根钢管内


参考答案:AB


解析:

【内容考查】变配电和配电线路施工技术

【选项分析】导管内穿线要求(1)绝缘导线穿管前,应清理管内杂物和积水,绝缘导线穿入金属导管的管口在穿线前应装设护线口。(2)绝缘导线接头不得设置在导管和槽盒内,应设置在专用接线盒(箱)或器具内,接线盒(箱)的设置位置应便于检修。(3)同一交流回路的绝缘导线不应穿于不同金属导管内。(4)不同回路、不同电压等级和交流与直流线路的绝缘导线不应穿于同一导管内。

槽盒内导线敷设要求

(1)同一交流回路的绝缘导线不应敷设于不同的金属槽盒内。

(2)同一槽盒内不宜同时敷设绝缘导线和电缆。

(3)同一路径无抗干扰要求的线路,可敷设于同一槽盒内。

(4)槽盒内的绝缘导线总截面积(包括外护套)不应超过槽盒内截面积的40%,且载流导体不宜超过30根。

(5)控制和信号等非电力线路敷设于同一槽盒,绝缘导线的总截面积不应超过槽盒内截面积的50%。

(6)绝缘导线在槽盒内敷设时,应按回路分段绑扎,绑扎点间距不应大于1.5m。


第136题

开关柜、配电柜安装施工技术要求说法错误的是(  )。


A.开关柜、配电柜的基础型钢安装应平直

B.配电柜相互间或与基础型钢间应用钢制螺栓连接,且防松零件齐全

C.配电柜安装垂直度允许偏差为1.6‰

D.柜门和金属框架的接地应选用截面积不小于4m㎡的绝缘铜芯软导线连接

E.高、低压成套配电柜投入运行前可不做交接试验


参考答案:BCE


解析:

【内容考查】变配电安装施工技术要求

【选项分析】开关柜和配电柜安装施工技术要求

1)柜体安装

(1)开关柜、配电柜的基础型钢安装应平直。配电柜相互间或与基础型钢间应用镀锌螺栓连接,且防松零件齐全。

(2)配电柜安装垂直度允许偏差为1.5‰,相互间接缝不应大于2mm,成列柜面偏差不应大于5mm。

2)柜内接线

(1)开关柜、配电柜的金属框架及基础型钢应与保护导体可靠连接,柜门和金属框架的接地应选用截面积不小于4m㎡的绝缘铜芯软导线连接,并有接地标识。

(2)开关柜、配电柜的二次回路配线的绝缘导线的额定电压不应低于450/750V ,对于铜芯绝缘导线和铜芯电缆的导体截面积,在电流回路中不应小于2. 5mm²,其他回路中不应小于1 . 5mm²。

(3)低压成套配电柜线路的线间和线对地间绝缘电阻值,馈电线路不应小于0.5MΩ,二次回路不应小于1MΩ。

(4)高、低压成套配电柜试运行前必须交接试验合格。


第137题

下列关于母线槽施工说法正确的是(  )。


A.母线槽应敷设在气体管道和热力管道的上方

B.多根母线槽并列水平或垂直敷设时,各相邻母线槽间应预留维护、检修距离

C.用1000V兆欧表测量每节母线槽的绝缘电阻,绝缘电阻值不得小于10MΩ

D.室内照明母线槽的圆钢吊架直径不得小于6mm

E.母线槽安装完毕后,应对穿越防火墙和楼板的孔洞进行防火封堵


参考答案:BDE


解析:

【内容考查】供电干线及室内配电线路施工技术要求

【选项分析】母线槽施工技术要求

1)母线槽防潮密封应良好,附件应齐全、无缺损,绝缘材料无破损,外壳应无明显变形,母线螺栓搭接面应平整、镀层覆盖应完整、无起皮和麻面。

2)有防护等级要求的母线槽应检查产品及附件的防护等级,母线槽连接用部件的防护等级应与母线槽本体防护等级一致。其标识应完整。防火型母线槽应有防火等级和燃烧报告。

3)用1000V兆欧表测量每节母线槽的绝缘电阻,绝缘电阻值不得小于20MΩ。

4)母线槽支架安装应牢固、无明显扭曲,采用金属吊架固定时,应设有防晃支架。

5)室内配电母线槽的圆钢吊架直径不得小于8mm,室内照明母线槽的圆钢吊架直径不得小于6mm。

6)水平或垂直敷设的母线槽,每节不得少于1个支架,其间距应符合产品技术文件的要求,距拐弯0.4~0.6m处应设置支架,固定点位置不应设置在母线槽的连接处或分接单元处。

7)重力不小于150N/m母线槽应进行抗震设防,设置抗震支架。

8)多根母线槽并列水平或垂直敷设时,各相邻母线槽间应预留维护、检修距离。插接箱外壳应与母线槽外壳连通,接地良好。

9)母线槽安装完毕后,应对穿越防火墙和楼板的孔洞进行防火封堵。

10)母线槽通电前,母线槽的金属外壳应与外部保护导体完成连接,且母线绝缘电阻测试和交流工频耐压试验应合格,母线槽绝缘电阻值不应小于0.5MΩ。


第138题

导管敷设时埋入建筑物、构筑物的导管,与建筑物、构筑物表面的距离不应小于( )mm。


A.14

B.15

C.16

D.17


参考答案:B


解析:

【内容考查】供电干线及室内配电线路施工技术要求

【选项分析】导管敷设埋入建筑物、构筑物的导管,与建筑物、构筑物表面的距离不应小于15mm。


第139题

镀锌钢导管或壁厚小于等于2mm的钢导管,不得采用( )连接。


A.对口熔焊

B.套管熔焊

C.手工电弧焊

D.氩弧焊


参考答案:B


解析:

【内容考查】导管施工技术要求

【选项分析】钢导管不得采用对口熔焊连接;镀锌钢导管或壁厚小于等于2mm的钢导管,不得采用套管熔焊连接。按每个检验批的导管连接头总数抽查20% ,且不得少于1处。


第140题

水平埋设的接地体通常采用镀锌扁钢,镀锌扁钢的截面积应不小于( )。


A.90mm²

B.100mm²

C.120mm²

D.160mm²


参考答案:B


解析:

【内容考查】金属接地体(极)的施工技术要求

【选项分析】水平埋设的接地体通常采用镀锌扁钢、镀锌圆钢等。镀锌扁钢的厚度应不小于4mm,截面积不小于100mm²;镀锌圆钢的截面积不小于100mm²。
