第181题
某工程网络计划执行过程中,工作M的实际进度拖后的时间己超过其自由时差,但未超过总时差,则工作M实际进度拖后产生的影响是( )。
A.既不影响后续工作的正常进行,也不影响总工期
B.影响紧后工作的最早开始时间,但不影响总工期
C.影响紧后工作的最迟开始时间,同时影响总工期
D.影响紧后工作的最迟开始时间,但不影响总工期
参考答案:B
解析:
工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。
第182题
工程网络计划费用优化中,应将( )的关键工作作为压缩持续时间的对象。
A.直接费用率最小
B.持续时间最长
C.直接费用率最大
D.资源强度最大
参考答案:A
解析:
在压缩关键工作的持续时间以达到缩短工期的目的时,应将直接费用率最小的关键工作作为压缩对象。当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将它们的直接费用率之和(组合直接费用率)最小者作为压缩对象。
第183题
根据《标准施工招标文件》中的通用合同条款,下列工作中,属于发包人义务的是( )。
A.发出开工通知
B.编制施工组织总设计
C.组织设计交底
D.施工期间照管工程
参考答案:C
解析:
发包人在合同履行过程中的一般义务包括:(1)在履行合同过程中应遵守法律,并保证承包人免于承担因发包人违反法律而引起的任何责任。(2)应委托监理人按合同约定的时间向承包人发出开工通知。(3)应按专用合同条款的约定向承包人提供施工场地,以及施工场地内地下管线和下设施等有关资料, 并保证资料的真实、准确、完整。(4)应协助承包人办理法律规定的有关施工证件和批件。(5)应根据合同进度计划, 组织设计单位向承包人进行设计交底。(6)应按合同约定向承包人及时支付合同价款。
(7)应按合同约定及时组织竣工验收。(8)应履行合同约定的其他义务。
A.8 月8 日
B.9 月1 日
C.11 月12 日
D.11 月13 日
参考答案:B
解析:
当事人对建设工程实际竣工日期有争议的,按照以下情形分别处理:建设工程经竣工验收合格的,以竣工验收合格之日为竣工日期;承包人已经提交竣工验收报告, 发包人拖延验收的,以承包人提交验收报告之日为竣工日期;建设工程未经竣工验收, 发包人擅自使用的,以转移占有建设工程之日为竣工日期。
第185题
现金流量图中表示现金流量的三要素是( )。
A.利率、利息、净现值
B.时长、方向、作用点
C.现值、终值、计算期
D.大小、方向、作用点
参考答案:D
解析:
现金流量图是一种反映经济系统资金运动状态的图式,运用现金流量图可以形象、直观地表示现金流量的三要素:大小(资金数额)、方向(资金流入或流出)和作用点(资金流入或流出的时间点)
第186题
某公司年初借款1000万元,年利率为5%,按复利计息,若在10 年内等额偿还本息,则每年末应偿还( )万元。
A.129.50
B.140.69
C.150.00
D.162.89
参考答案:A
解析:
已知P求A, A=P(A/P, i, n),A=1000×[5%×(1+5%)10]/[ (1+5%)10-1]=129.50
第187题
假设年名义利率为5%,计息周期为季度,则年有效利率为( )。
A.5%
B.5.06%
C.5.09%
D.5.12%
参考答案:C
解析:
Ieff=(1+r/m)^m-1=(1+5%/4)4-1=5.09%
第188题
采用投资回收期指标评价投资方案的优点是( )。
A.能够考虑投资期内的现金流量
B.能够反应计算期内的经济效果
C.能够考虑投资方案的偿债能力
D.能够反应资本的周转速度
参考答案:D
解析:
投资回收期指标容易理解,计算也比较简便;项目投资回收期在一定程度上显示了资本的周转速度。
第189题
进行投资方案经济评价时,基准收益率的确定应以( )为基础。
A.行业平均收益率
B.社会平均折现率
C.项目资金成本率
D.社会平均利润率
参考答案:A
解析:
基准收益率的确定一般以行业的平均收益率为基础。
第190题
某工业项目年设计能力为60万件。单位产品售价200元。单位产品可变成本为160元。年固定成本600万元。项目的销售税金及附加的合并税率为产品价格的5%。其盈亏平衡点( )万件。
A.30
B.20
C.15
D.10
参考答案:B
解析:
B=p• Q-Cv•Q-CF—t•Q,根据题干数据带入公式Q=20万件。
A.产品价格—投资额—经营成本
B.经营成本—投资额—产品价格
C.投资额一经营成本一产品价格
D.投资额一产品价格一经营成本
参考答案:A
解析:
产品价格下降幅度超过6.28%时,净现值由正变负;投资额增加幅度超过9.76%时,净现值由正变负;经营成本上升幅度超过14.35%时,净现值由正变负。净现值对各个因素的敏感程度来排序,依次是产品价格、投资额、经营成本,最敏感的因素是产品价格。
第194题

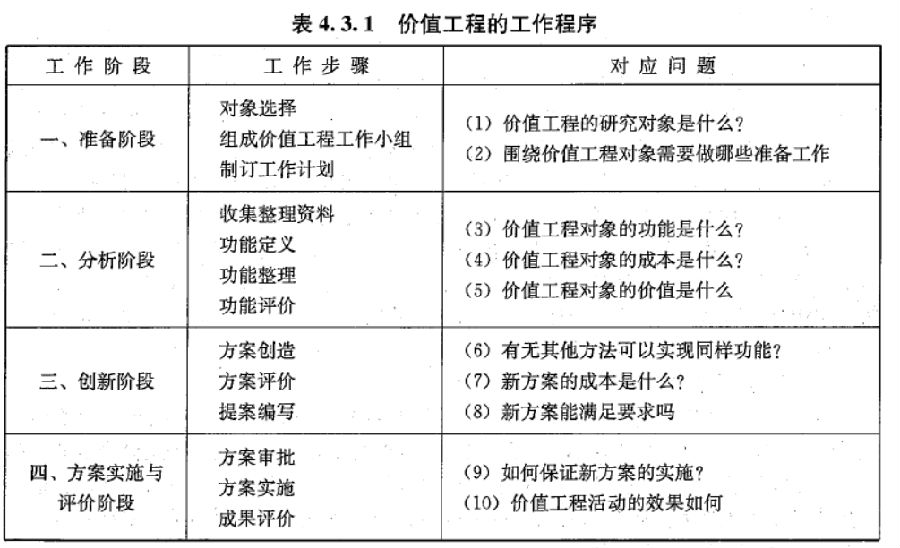

下列分析方法中,可用来选择价值工程研究对象的是( )。
A.价值指数法和对比分析法
B.百分比分析法和挣值分析法
C.对比分析法和挣值分析法
D.ABC分析法和因素分析法
参考答案:D
解析:
对象选择的方法:(1)因素分析法。(2)ABC 分析法。(3)强制确定法。(4)百分比分析法。(5)价值指数法。
第196题
采用权衡分析法权衡工程系统设置费中各项费用之间的关系时,可采取的措施是( )。
A.进行节能设计,减少运行费用
B.改善设计材质,降低维修频度
C.采用整体结构,减少安装费用
D.采用计划预修,降低停机损失
参考答案:C
解析:
设置费中各项费用之间的权衡分析:1)进行充分的研制,降低制造费;2)将预知的维修系统装入机内,减少备件的购置量;3)购买专利的使用权,从而减少设计、试制、制造、试验费用;4)采用整体结构,减少安装费。
第197题
根据固定资产投资项目资本金制度,作为计算资本金基数的总投资,是指投资项目的( )之和。
A.建筑工程费和安装工程费
B.固定资产和铺底流动资金
C.建筑工程费和设备工器具购置费
D.建筑工程费和建设工程其他费
参考答案:B
解析:
作为计算资本金基数的总投资,是指投资项目的固定资产投资与铺底流动资金之和,具体核定时以经批准的动态概算为依据。
第198题
福费廷(FORFEIT)作为一种专门的代理融资技术,其本质是以( )方式进行融资。
A.债券
B.租赁
C.信贷
D.股权
参考答案:C
解析:
福费廷是专门的代理融资技术。其本质是以信贷方式融资。
第199题

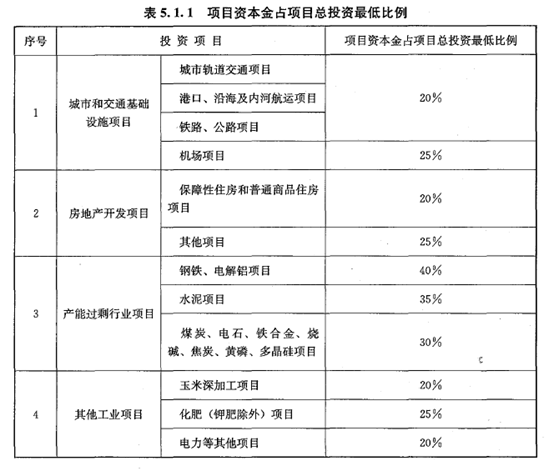

根据《国务院关于调整和完善固定资产投资项目资本金制度的通知》,对于产能过剩行业中的水泥项目,项目资本金占项目总投资的最低比例为( )。
A.40%
B.35%
C.30%
D.25%
参考答案:B
解析:
第200题
不同的资金成本形式有不同的作用,可作为追加筹资决策依据的资金成本是( )。
A.边际资金成本
B.个别资金成本
C.综合资金成本
D.加权资金成本
参考答案:A
解析:
边际资金成本是追加筹资决策的重要依据。
