一级造价工程师《建设工程造价管理》历史真题(476题)


第1题

某工程项目的建设投资为1800万元,建设期贷款利息为200万元,建筑安装工程费用为1000万元,设备和工器具购置费为500万元,流动资产投资为300万元。从业主角度,该项目的工程造价是(  )万元。


A.1500

B.1800

C.2000

D.2300


参考答案:C


解析:

从投资者(业主)角度分析,工程造价是指建设一项工程预期开支或实际开支的全部固定资产投资费用。

固定资产投资=建设投资+建设期贷款利息= 1800 + 200 =2000万元。



第2题

下列造价管理做法中体现全寿命期造价管理思想的是(  )。


A.将建造成本、工期成本,质量成本纳入造价管理

B.建设单位、施工单位及有关咨询机构协同进行造价管理

C.将工程项目建成后的日常使用及拆除成本纳入造价管理

D.将工程项目从开工到竣工验收各阶段内均作为造价管理重点


参考答案:C


解析:

建设工程全寿命期造价是指建设工程初始建造成本和建成后的日常使用成本之和,包括策划决策、建设实施、运行维护及拆除回收等各阶段费用。


第3题

在完善的保险制度下,发达国家和地区的造价咨询企业所采用的典型模式是(  )。


A.合伙制

B.股份制

C.上市制

D.私有制


参考答案:A


解析:

在完善的 工程保险制度下的合伙制也是目前发达国家和地区工程造价咨询企业所采用的典型经营模式。


第4题

根据现行《建设工程监理规范》要求,监理工程师对建设工程实施监理的形式包括(  )。


A.旁站、巡视和班组自检

B.巡视、平行检验和班组自检

C.平等检验、班组互检和旁站

D.旁站、巡视和平行检验


参考答案:D


解析:

根据现行《建设工程监理规范》要求,工程监理单位应当选派具备相应资格的总监理工程师和监理工程师进驻施工现场。监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。


第5题

设备安装和装修工程保修期限(  )。


A.2年

B.5年

C.3年

D.4年


参考答案:A


解析:

电气管道、给排水管道、设备安装和装修工程,为2年。



第6题

依法进行招标的项目,自(  )之日起,至投标人提交投标文件截止之日止,不少于20日。


A.投标人收到招标文件

B.招标文件开始发出

C.招标公告发出

D.出售招标


参考答案:B


解析:

依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截 止之日止,最短不得少于 20 日。


第7题

下列属于依法必须招标的项目可以不进行招标的情况是(  )。


A.受自然环境限制,只有少量潜在招标人

B.需招标占项目合同金额比例过大

C.因技术复杂,只有少量潜在招标人

D.采购人依法能够自行建设、生产或组织


参考答案:D


解析:

可以不招标的项目。有下列情形之一的,可以不进行招标: 1)需要采用不可替代的专利或者专有技术; 2) 采购人依法能够自行建设、生产或者提供; 3) 已通过招标方式选定的特许经营项目投资人依法能够自行建设、生产或者提供; 4) 需要向原中标人采购工程、货物或者服务,否则将影响施工或者功能配套要求; 5) 国家规定的其他特殊情形。


第8题

政府采购工程没有投标人投标的,应(  )。


A.邀请招标

B.竞争性谈判

C.单一来源

D.重新招标


参考答案:B


解析:

竞争性谈判 符合下列情形之一的货物或服务,可采用竞争性谈判方式采购:
(1)招标后没有供应商投标或没有合格标的或重新招标未能成立的;

(2) 技术复杂或性质特殊,不能确定详细规格或具体要求的;

(3) 采用招标所需时间不能满足用户紧急需要的;
(4) 不能事先计算出价格总额的。


第9题

采用快递物流方式交付的货物的( )为交付时间。


A.收货人的签收时间

B.发货人的签发时间

C.收货人的查验时间

D.快递到达时间


参考答案:A


解析:

通过互联网等信息网络订立的电子合同的标的为交付商品并采用快递物流方式交付的,收货人的签收时间为交付时间。


第10题

当事人一方不履行合同义务或者履行合同义务不符合约定时,应当承担的违约责任(  )。


A.继续履行、赔偿损失或采取补救措施

B.停止履行,只赔偿损失

C.继续履行,不赔偿损失

D.即不履行,也不赔偿


参考答案:A


解析:

当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。


第11题

下列工程中,属于单项工程的是(  )。


A.生产车间的吊车设备安装工程

B.主体基础工程

C.钢结构工程

D.生产车间


参考答案:D


解析:

生产性工程项目的单项工程,一般是指能独立生产的车间,包括厂房建筑、设备安装等工程。


第12题

工程项目应首先提出( )。


A.项目建议书

B.可行性研究报告

C.初步设计

D.项目申请报告


参考答案:A


解析:

项目建议书是拟建项目单位向国家提出的要求建设某一项目的建议文件,是对工程项目建设的轮廓设想。项目建议书的主要作用是推荐一个拟建项目,论述其建设必要性、建设条件可行性和获利可能性,供国家选择并确定是否进行下一步工作。


第13题

政府投资项目,建设单位建设程序中第一步的工作是(  )。


A.成立组织机构

B.提出项目建议书

C.委托造价咨询机构编制投资估算

D.编制可行性研究报告


参考答案:B


解析:

按照我国现行规定,政府投资项目建设程序可分为以下阶段:

(1)根据国民经济和社会发展长远规划,结合行业和地区发展规划的要求,提出项目建议书。

(2) 在勘察、试验、调查研究及详细技术经济论证的基础上编制可行性研究报告。

(3) 根据咨询评估情况,对工程项目进行决策。

(4) 根据可行性研究报告,编制设计文件。

(5) 初步设计经批准后,进行施工图设计,并做好施工前各项准备工作。

(6) 组织施工,并根据施工进度做好生产或动用前的准备工作。

(7) 按批准的设计内容完成施工安装,经验收合格后正式投产或交付使用。

(8) 生产运营一段时间(一般为1 年)后,可根据需要进行项目后评价。



第14题

批准的投资估算为5000万元,总概算超过()万元时,用进行技术经济论证,重新上报审批。


A.5000

B.5500

C.6000

D.6500


参考答案:B


解析:

如果初步设计提出的总概算超过可行性研究报告总投资的10% 以上或其他主要指标需要变更时,应说明原因和计算依据,并重新向原审批单位报批可行性研究报告。5000×(1+10%)=5500



第15题

建设单位将工程项目全过程或其中某个阶段(如设计或施工)的全部工作发包给一家符合要求的总承包单位,总承包管理公司的主要工作内容是(  )。


A.完成设计督查施工

B.督促优化设计并完成施工任务

C.采购和设计施工

D.组织设计单位,施工单位完成任务


参考答案:D


解析:

建设单位将工程项目全过程或其中某个阶段(如设计或施工)的全部工作发包给一家符合要求的总承包单位,由该总承包单位再将若干专业性较强的部分任务发包给不同的专业分包单位去完成,并统一协调和监督各专业分包单位的工作。


第16题

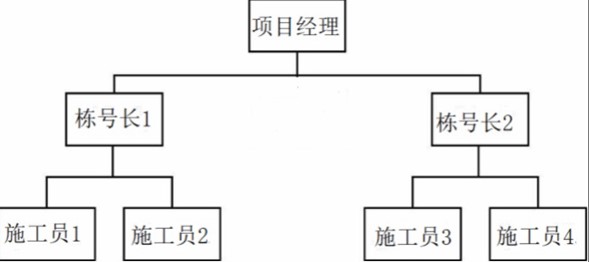

某施工项目管理组织机构如图所示,其组织形式是(  )。


A.直线制

B.职能制

C.矩阵制

D.直线职能制


参考答案:A


解析:

直线制组织机构的主要优点是结构简单、权力集中、易于统一指挥、隶属关系明确、 职责分明、决策迅速。但由于未设职能部门,项目经理没有参谋和助手,要求领导者通晓 各种业务,成为"全能式"人才。无法实现管理工作专业化,不利于项目管理水平的提高。


第17题

工程项目一览表将初步设计中确定的建设内容,按照(  )归类并编号。


A.单项工程或单位工程

B.单位工程或分部工程

C.分部工程或分项工程

D.单位工程或分项工程


参考答案:A


解析:

工程项目一览表。将初步设计中确定的建设内容,按照单项工程或单位工程归类并编号,明确其建设内容和投资额,以便各部门按统一的口径确定工程项目投资额,并以此为依据对其进行管理。



第18题

根据施工总进度计划,施工总平面布置时,办公区、生活区和生产区宜(  )。


A.分离设置,符合节能、环保、安全和消防等要求;

B.集中布置,布置在建筑红线和建筑中间,减少二次搬运

C.充分利用既有建筑物和既有设施,增加生活区临时配套设施

D.建在红线下


参考答案:A


解析:

施工总平面布置应遵循的原则:

1)平面布置科学合理,施工场地占用面积少;

2)合理组织运输,减少二次搬运;

3)施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少相互干扰;

4)充分利用既有建(构)筑物和既有设施为工程项目施工服务,降低临时设施的建造费用;

5)临时设施应方便生产、生活,办公区、生活区和生产区宜分离设置;

6)符合节能、环保、安全和消防等要求;

7)遵守工程所在地政府建设主管部门和建设单位关于施工现场安全文明施工的相关规定。



第19题

横道图的横轴和纵轴分别表示( )。


A.工程进度,施工过程

B.工程进度,施工段

C.施工过程,施工段

D.工作面,施工段


参考答案:A


解析:

某基础工程流水施工的横道图表示法。横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n 条带有编号的水平线段表示n 个施工过程或专业工作队的施工进度安排,其编号①、②、…表示不同的施工段。


第20题

专业工作队在各个施工段上的劳动量要大致相等,其相差幅度不宜超过( )。


A.5%

B.10%-15%

C.15%-20%

D.20%-25%


参考答案:B


解析:

同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15% 。
