第161题
某企业拟存款200万元。下列存款利率和计息方式中,在第5年末存款本息和最多的是( )。
A.年利率6%,按单利计算
B.年利率5.5%,每年复利一次
C.年利率4%,每季度复利一次
D.年利率5%,每半年复利一次
参考答案:B
解析:
【内容考查】本题为复合型考题,既考查单利与复利的计算,又考查名义利率与有效利率的换算。
【选项分析】年利率6%,按单利计算:按照单利计算,五年末本利和为200×(1+6%×5)=260万;
年利率5.5%,每年复利一次:五年末本利和为200×(1+5.5%)^5=261万;
年利率4%,每季度复利一次:年名义利率4%,一年计息4次,年实际利率=(1+4%/4)^4-1=4.06%,小于5.5%,不予考虑;
年利率5%,每半年复利一次:年名义利率5%,一年计息2次,年实际利率=(1+5%/2)^2-1=5.06%,小于5.5%,不予考虑。
故在第5年末存款本息和最多的是年利率5.5%,每年复利一次的方式。
第162题
某企业年初从银行借款1000万元,期限3年,年利率5%,银行要求每年末支付当年利息,则第3年末需偿还的本息和是( )。
A.1050.00
B.1100.00
C.1150.00
D.1157.63
参考答案:A
解析:
【内容考查】本题考查的是单利与复利的计算。
【选项分析】本题为单利计算,每年利息额为1000×5%=50万元,每年末支付当年利息,第三年末偿还本利和1000+50=1050万元。
第163题
下列经济效果评价指标中,属于偿债能力分析指标的是( )。
A.盈亏平衡点
B.速动比率
C.总投资收益率
D.财务净现值
参考答案:B
解析:
【内容考查】本题考查的是盈利能力分析指标与偿债能力分析指标各自包含的指标项。
【选项分析】偿债能力指标包括:利息备付率、偿债备付率、借款偿还期、资产负债率、流动比率、速动比率。
第164题
某技术方案的静态投资回收期为5.5年,行业基准值为6年,关于该方案经济效果评价的说法,正确的是( )。
A.该方案静态投资回收期短于行业基准值,表明资本周转的速度慢
B.从静态投资回收期可以判断该方案前5年各年均不盈利
C.静态投资回收期短于行业基准值,不代表该方案内部收益率大于行业基准收益率
D.静态投资回收期短,表明该方案净现值一定大于零
参考答案:C
解析:
【内容考查】本题考查的是静态投资回收期的概念。
【选项分析】静态投资回收期小于行业基准值,说明该方案投资回收速度较快;静态投资回收期5.5年,只是表明前5.5年的盈利总和刚好收回投资,不代表每年是否盈利;静态投资回收期是静态指标,小于行业基准值只能初步或粗略判断项目可行,不能代表动态指标一定可行,所以内部收益率不一定大于基准收益率。
第165题
某技术方案现金流量如下表,若基准收益率为10%,则该方案的财务净现值是( )。
A.699.12
B.769.03
C.956.22
D.1400.00
参考答案:A
解析:
【内容考查】本题考查的是财务净现值的计算。
【选项分析】要注意起始年份不是0而是1。
FNPV=-500×(1+10%)^-1-1000×(1+10%)^-2+900×(1+10%)^-3+1000×(1+10%)^-4+1000×(1+10%)^-5=699.12万元。
第166题
关于基准收益率测定的说法,正确的是( )。
A.基准收益率最低限度不应小于资金成本
B.政府投资项目基准收益率的测定可以不考虑投资的机会成本
C.当资金供应充足时,基准收益率的测定可不考虑投资风险因素
D.基准收益率的测定不应考虑通货膨胀因素
参考答案:A
解析:
【内容考查】本题考查的是基准收益率的影响因素。
【选项分析】四个影响因素,资金成本、机会成本、投资风险、通货膨胀,都是必须考虑的。基准收益率的最低限度不能小于资金成本;所有因素都必须考虑。
第167题
施工现场设立的安全警示标志,现场围挡等所需的费用属于( )费用。
A.措施项目
B.分部分项工程
C.零星项目
D.其他项目
参考答案:A
解析:
【内容考查】本题考查的是安全文明施工费的问题
【选项分析】施工现场设立的安全警示标志,现场围挡等所需的费用属于安全文明施工费,归属于措施项目费的一项。
第168题

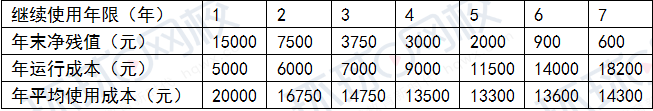

某设备目前实际价值为30000元,有关资料如下表所示,则该设备的经济寿命为( )年。
A.3
B.4
C.5
D.6
参考答案:C
解析:
【内容考查】本题考查的是设备经济寿命的估算。
【选项分析】设备经济寿命为年平均使用成本最小值,即第5年。注意本题所给的条件只有最后一行有用。
第169题
某建设项目只有一个单项工程。关于该项目施工图预算编制要求的说法,正确的是( )。
A.应采用三级预算编制形式
B.应采用二级预算编制形式
C.不需编制施工图預算
D.编制建设项目总预算和单项工程综合预算
参考答案:B
解析:
【内容考查】本题考查的是施工图预算的编制。
【选项分析】当建设项目只有一个单项工程时,应采用二级预算编制形式,二级预算编制形式由建设项目总预算和单位工程预算组成。
第170题
某施工企业与业主订立的一项总造价为5000万元的施工合同,合同期为3年。第一年实际发生合同成本1600万元,年末预计为完成合同尚需发生成本3000万元,则第一年合同完成进度为( )。
A.92.0%
B.34.8%
C.53.3%
D.32.0%
参考答案:B
解析:
【内容考查】本题考查的是建造合同收入的确认。
【选项分析】第一年合同完成进度=1600/(1600+3000)=34.78%。
第171题
根据《建设工程施工合同(示范文本)》,因设计单位提出设计变更,变更后已标价工程量清单中没有相同及类似变更单价的,变更估价申请应由( )提出。
A.监理人
B.承包人
C.发包人
D.设计人
参考答案:B
解析:
【内容考查】本题考查的是变更估价的程序。
【选项分析】承包人应在收到变更指示后14天内,向监理人提交变更估价申请。
第172题
《根据建设工程造价鉴定规范》,下列现场签证争议鉴定的做法,正确的是( )。
A.现场签证明确了人工、材料、机械台班数量及其价格的,按签证的数量和计日工的价格计算
B.现场签证只有用工数量没有人工单价的,其人工单价比照鉴定项目相应工程人工单价计算
C.现场签证只有材料和机械台班用量没有价格的,其材料和台班价格按照鉴定项目相应工程的材料和台班单价适当上浮计算
D.现场签证只有总价而无明细表述的,按总价款计算
参考答案:D
解析:
【内容考查】本题考查的是签证争议的鉴定。
【选项分析】当事人因现场签证费用发生争议,鉴定人应按以下规定进行鉴定:(1)现场签证明确了人工、材料、机械台班数量及其价格的,按签证的数量和价格计算;(2)现场签证只有用工数量没有人工单价的,其人工单价按照工作技术要求比照鉴定项目相应工程人工单价适当上浮计算;(3)现场签证只有材料和机械台班用量没有价格的,其材料和台班价格按照鉴定项目相应工程材料和台班价格计算;(4)现场签证只有总价款而无明细表述的,按总价款计算。
第173题

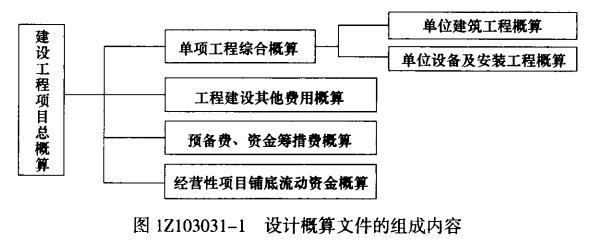

非经营性建设工程项目总概算的完整组成是( )。
A.单项工程综合概算、工程建设其他费用概算、预备费概算、资金筹措费概算
B.建设单位工程概算、设备及安装单位工程概算和工程建设其他费用概算
C.建设单位工程概算、设备及安装单位工程概算、工程建设其他费用概算和预备费概算
D.单项工程综合概算、工程建设其他费用概算、预备费概算、资金筹措费概算和铺底流动资金概算
参考答案:A
解析:
【内容考查】本题考查设计概算的内容。
【选项分析】注意铺底流动资金只针对经营性项目而言存在。
【资金筹措费概算已修改为建设期利息概算】
第174题
施工图预算审查中,若工程条件相同,用已完工程的预算审核拟建工程预算的方法属于( )。
A.对比审查法
B.标准预算法
C.筛选审查法
D.分组计算法
参考答案:A
解析:
【内容考查】本题考查施工图预算的审查方法的适用范围。
【选项分析】对比审查法是当工程条件相同时,用已完工程的预算或未完但已经过审查修正的工程预算对比审查拟建工程的同类工程预算的一种方法。
A.13.33%
B.14.24%
C.35.29%
D.36.59%
参考答案:C
解析:
【内容考查】本题考查的是用生产能力利用率表示盈亏平衡点。
【选项分析】利用量本利模型B=S-C=p×Q-Tu×Q-Cu×Q-CF,根据题意,S=p×Q-Tu×Q=p×10-12×10=9000,可得单位产品售价p=912元,假定盈亏平衡点产销量为Q,B=912×Q-12×Q-1200-560×Q =0,求解出Q≈3.529万台。用盈亏平衡点产销量除以设计生产能力即为盈亏平衡点生产能力利用率=3.529/10=35.29%。
第176题
企业应收账款周转率与上一年度相比有明显提高,说明该企业的经营状况是( )。
A.企业管理效率降低
B.更容易发生坏账损失
C.收回赊销账款能力减弱
D.应收账款收回速度变快
参考答案:D
解析:
【内容考查】本题考查的是应收账款周转率。
【选项分析】应收账款周转率通常用来测定企业在某一特定时期内收回赊销账款的能力,它既可以反映企业应收账款的变现速度,又可以反映企业的管理效率。一般认为应收账款周转率越高、周转天数越短越好,它表明企业应收账款收回速度快,这样一方面可以节约资金,同时也说明企业信用状况好,不易发生坏账损失。
第177题
根据《建设工程施工合同(示范文本)》关于工程保修期的说法,正确的是( )。
A.发包人未经竣工验收擅自使用工程的保修期,自转移占有之日起算
B.各分部工程的保修应该是相同的
C.工程保修期从工程完工之日起起算
D.工程保修期可以根据具体情况适当低于法定最低保修年限
参考答案:A
解析:
【内容考查】本题考查的是保修。
【选项分析】发包人未经竣工验收擅自使用工程的,保修期自转移占有之日起算;具体分部分项工程的保修期由合同当事人在专用合同条款中约定,不一定是相同的;工程保修期从工程竣工验收合格之日起算;具体分部分项工程的保修期由合同当事人在专用合同条款中约定,但不得低于法定最低保修年限。
第178题
将塔式起重机自停放地点运至施工现场的运输、拆卸、安装的费用属于( )。
A.施工机械使用费
B.二次搬运费
C.固定资产使用费
D.大型机械进出场及安拆费
参考答案:D
解析:
【内容考查】本题考查的是施工机械使用费中安拆费与场外运费和大型机械设备进出场及安拆费的区别。
【选项分析】大型机械设备进出场及安拆费是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用,属于措施项目费的一项。大型机械设备进出场及安拆费主要针对“大型”机械设备,例如塔式起重机;而安拆费与场外运费主要针对小型施工机械(如电锤、车床等工具)。
第179题

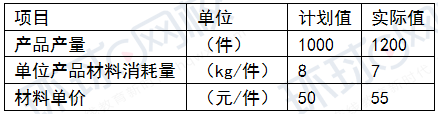

某企业本月产品产量和材料消耗情况如下表,用因素分析法(三个因素的重要性按表中顺序)计算,本月单位产品材料消耗量变化对材料费用总额的影响是( )。
A.节约5万元
B.增加5万元
C.节约6万元
D.增加6万元
参考答案:C
解析:
【内容考查】本题考查的是因素分析法的计算。
【选项分析】可以采用连环替代法或者差额计算法计算。1200×(7-8)×50=-60000元。
第180题
建设单位对设计方案进行评审而发生的费用应计入工程建设其他费用中的( )。
A.专项评价费
B.勘察设计费
C.工程管理费
D.建设管理费
参考答案:D
解析:
【内容考查】本题考查建设项目总投资组成的工程建设其他费。
【选项分析】建设管理费是指为组织完成工程项目建设在建设期内发生的各类管理性质费用。包括建设单位管理费、代建管理费、工程监理费、监造费、招标投标费、设计评审费、特殊项目定额研究及测定费、其他咨询费、印花税等。
