“微信扫一扫”进入考试题库练习及模拟考试
第501题

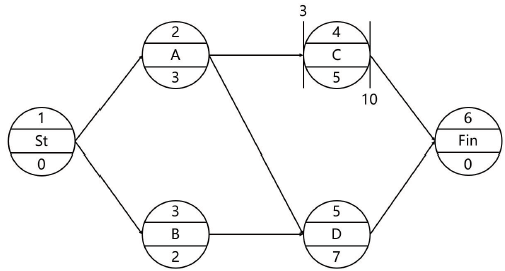

单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间,最早完成时间和总时差分别是( )天。
A.3、10、5
B.3、8、5
C.5、10、2
D.5、8、2
参考答案:D
解析:
【内容考查】本题考查的是单代号网络计划图时间参数的位置及计算。
【选项分析】根据题意,C工作最早开始时间为3,持续时间为5,所以最早完成时间为8.又已知最迟完成时间为10,所以最迟开始时间为5,总时差为5-3(10-8)=2天。
第502题
在工程实施过程中发生索赔事件后,承包人首先应做的工作是在合同规定的时间内( )。
A.向工程项目建设行政主管部门报告
B.向造价工程师提交正式索赔报告
C.收集完善索赔证据
D.向发包人发出书面索赔意向通知
参考答案:D
解析:
【内容考查】本题考查的是施工合同的索赔程序。
【选项分析】在工程实施过程中发生索赔事件后,承包人首先应做的工作是在合同规定的时间内向发包人发出书面索赔意向通知。
第503题
根据《建设工程施工专业分包合同(示范文本)》,关于专业分包的说法,正确的是( )。
A.分包工程合同不能采用固定价格合同
B.分包工程合同价款与总包合同相应部分价款没有连带关系
C.专业分包人应按规定办理有关施工噪音排放的手续,并承担由此发生的费用
D.专业分包人只有在收到承包人的指令后,才能允许发包人授权的人员在工作时间内进入分包工程施工场地
参考答案:B
解析:
【内容考查】本题考查的是合同价款及支付。
【选项分析】"分包工程合同不能采用固定价格合同"错误,分包工程合同价款可以采用以下三种中的一种:(1)固定价格(2)可调价格(3)成本加酬金。
“分包工程合同价款与总包合同相应部分价款没有连带关系”正确,分包合同价款与总包合同相应部分价款无任何连带关系。
“专业分包人应按规定办理有关施工噪音排放的手续,并承担由此发生的费用”错误,分包人遵守政府有关主管部门对施工场地交通、施工噪音以及环境保护和安全文明生产等的管理规定,按规定办理有关手续,并以书面形式通知承包人,承包人承担由此发生的费用,因分包人责任造成的罚款除外。
“专业分包人只有在收到承包人的指令后,才能允许发包人授权的人员在工作时间内进入分包工程施工场地”错误,分包人应允许承包人、发包人、工程师(监理人)及其三方中任何一方授权的人员在工作时间内,合理进入分包工程施工场地或材料存放的地点,以及施工场地以外与分包合同有关的分包人的任何工作或准备的地点,分包人应提供方便。
第504题
根据《标准施工招标文件》,对承包人提出索赔的处理程序,正确的是( )。
A.发包人应在作出索赔处理答复后28天内完成赔付
B.监理人收到承包人递交的索赔通知书后,发现资料缺失,应及时现场取证
C.监理人答复承包人处理结果的期限是收到索赔通知书后28天内
D.发包人在承包人接受竣工付款证书后不再接受任何索赔通知书
参考答案:A
解析:
【内容考查】本题考查的是施工合同的索赔程序。
【选项分析】“发包人应在作出索赔处理结果答复后28天内完成赔付”正确。
“监理人收到承包人递交的索赔通知书后,发现资料缺失,应及时现场取证”错,监理人收到承包人提交的索赔通知书后,应及时审查索赔通知书的内容、查验承包人的记录和证明材料,必要时监理人可要求承包人提交全部原始记录副本。
“监理人答复承包人处理结果的期限是收到索赔通知书后28天内”错,监理人应按总监理工程师与合同当事人商定或确定追加的付款和(或)延长的工期,并在收到上述索赔通知书或有关索赔的进一步证明材料后的42天内,将索赔处理结果答复承包人。
“发包人在承包人接受竣工付款证书后不再接受任何索赔通知书”错,发包人在承包人接受最终结清付款证书后不再接受任何索赔通知书。
第505题
根据《建设工程施工合同(示范文件)》,招标人要求中标人提供履约担保时,招标人应同时向中标人提供的担保是( )。
A.履约担保
B.工程款支付担保
C.预付款担保
D.资金来源担保
参考答案:B
解析:
【内容考查】本题考查的是工程担保。
【选项分析】《房屋建筑和市政基础设施工程施工招标投标管理办法》关于发包人工程款支付担保的内容:招标文件要求中标人提交履约担保的,中标人应当提交。招标人应当同时向中标人提供工程款支付担保。
第506题
根据建质[2010]111号,施工质量事故发生后,事故现场有关人员应立即向工程( )报告。
A.建设单位负责人
B.施工单位负责人
C.监理单位负责人
D.设计单位负责人
参考答案:A
解析:
【内容考查】本题考查的是施工质量事故的处理。
【选项分析】施工质量事故发生后,按照上述建质[2010]111号文的规定,事故现场有关人员人应立即向工程建设单位负责人报告。(按新版教材,该知识点已修改为:施工质量事故发生后,有关单位应当在24小时内向当地建设行政主管部门和其他有关部门报告。)
第507题
下列建设工程项目成本管理的任务中,作为建立施工项目成本管理责任制,开展施工成本控制和核算的基础是( )。
A.成本预测
B.成本复核
C.成本分析
D.成本计划
参考答案:D
解析:
【内容考查】本题考查的是成本计划。
【选项分析】成本计划是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案。它是建立施工项目成本管理责任制、开展成本控制和核算的基础。
第508题
在建设工程项目施工前,承包人对难以控制的风险向保险公司投保,此行为属于风险应对措施中的( )。
A.风险规避
B.风险转移
C.风险减轻
D.风险保留
参考答案:B
解析:
【内容考查】本题考查的是风险应对。
【选项分析】风险响应指的是针对项目风险而采取的相应对策;常用的风险对策包括风险规避、减轻、自留、转移及其组合等策略;对难以控制的风险向保险公司投保是风险转移的一种措施。
第509题
下列质量控制活动中,属于事中质量控制的是( )。
A.设置质量控制点
B.明确质量责任
C.评价质量活动结果
D.约束质量活动行为
参考答案:D
解析:
【内容考查】本题考查的是质量控制。
【选项分析】事中控制首先是对质量活动的行为约束,其次是对质量活动过程和结果的监督控制。事中控制的关键是坚持质量标准,控制的重点是对工序质量、工作质量和质量控制点的控制。“设置质量控制点”、“明确质量责任”属于事前控制,“评价质量活动结果”属于事后控制。
第510题
下列施工工程合同风险产生的原因中,属于合同工程风险的是( )。
A.物价上涨
B.非法分包
C.偷工减料
D.恶意拖欠
参考答案:A
解析:
【内容考查】本题考查的是合同工程风险。
【选项分析】合同工程风险是指客观原因和非主观故意导致的。如工程进展过程中发生不利的地质条件变化、工程变更、物价上涨、不可抗力等。合同信用风险是指主观故意原因导致的。表现为合同双方的机会主义行为,如业主拖欠工程款,承包商层层转包、非法分包、偷工减料、以次充好、知假买假等。
第511题
下列建设工程施工信息内容中,属于施工记录信息的是( )。
A.施工实验记录
B.隐蔽工程验收记录
C.材料设备进场记录
D.主体结构验收记录
参考答案:C
解析:
【内容考查】本题考查的是施工信息管理的任务。
【选项分析】施工记录信息包括:施工日志、质量检查记录、材料设备进场记录、用工记录表等。
第512题
关于施工总承包管理模式特点的说法,正确的是( )。
A.对分包单位的质量控制主要由施工总承包管理单位进行
B.支付各分包单位的款项由业主直接支付,不经过总承包管理单位
C.业主对分包单位的选择没有控制权
D.总承包管理单位除了收取管理费以外,还可赚总包与分包之间的差价
参考答案:A
解析:
【内容考查】本题考查的是施工总承包管理模式特点。
【选项分析】“支付各分包单位的款项由业主直接支付,不经过总承包管理单位”错,一般情况下由业主支付,特殊情况下,施工总承包管理单位支付;“业主对分包单位的选择没有控制权”错,业主对分包单位的选择具有控制权;“总承包管理单位除了收取管理费以外,还可赚总包与分包之间的差价”错,总承包管理单位不赚总包与分包之间的差价,主要只收取管理费。
第513题
根据《建设工程施工劳务分包合同(示范文本)》,必须由劳务分包人办理并支付保险费用的是( )。
A.为从事危险作业的职工办理意外伤害险
B.为租赁使用的施工机械设备办理保险
C.为运至施工场地用于劳务施工的材料办理保险
D.为施工场地内的自有人员及第三方人员生命财产办理保险
参考答案:A
解析:
【内容考查】本题考查的是施工劳务分包合同的内容。
【选项分析】劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。“为租赁使用的施工机械设备办理保险”、“为运至施工场地用于劳务施工的材料办理保险”由承包人支付。“为施工场地内的自有人员及第三方人员生命财产办理保险”由业主支付。
第514题
根据《特种作业人员安全技术培训考核管理规定》,对首次取得特种作业操作证的人员,其证书的复审周期为( )年一次。
A.1
B.6
C.3
D.10
参考答案:C
解析:
【内容考查】本题考查的是安全生产管理制度。
【选项分析】特种作业操作证的人员,其证书的复审周期为3年一次。
第515题
关于分部分项工程量清单项目与定额子目关系的说法,正确的是( )。
A.清单项目与定额子目之间是一一对应的
B.一个定额子目不能对应多个清单项目
C.清单项目与定额子目的工程量计算规则是一致的
D.清单项目组价时,可能需要组合几个定额子目
参考答案:D
解析:
【内容考查】本题考查的是工程量清单计价的方法。
【选项分析】清单项目与定额子目之间是一一对应的、一个定额子目不能对应多个清单项目说法均错误,正确说法为:一个清单项目可能对应多个定额子目;清单项目与定额子目的工程量计算规则是一致的说法错误,正确说法为:清单项目与定额子目的工程量计算规则不一致;清单项目组价时,可能需要组合几个定额子目说法正确。
第516题
当施工项目的实际进度比计划进度提前,但业主不要求提前工期时,适宜采用的进度计划调整方法是( )。
A.适当延长后续关键工作的持续时间以降低资源强度
B.在时差范围内调整后续非关键工作的起止时间以降低资源强度
C.进一步分解后续关键工作以增加工作项目,调整逻辑关系
D.在时差范围内延长后续非关键工作中直接费率大的工作以降低费用
参考答案:A
解析:
【内容考查】本题考查的是关键工作、关键线路和时差。
【选项分析】题干当中业主不需要提前完工的,并且实际进度比计划进度提前,所以承包人可以延长关键工作的持续时间,来延长工期。如果仅对于非关键工作在它时差允许的范围之内改变起止时间的话,那么对于工期是没有任何影响的。
第517题

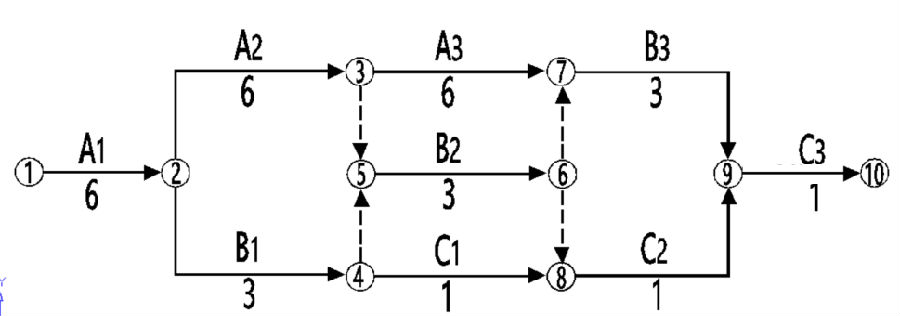

某双代号网络计划如下图所示(时间单位:天),其计算工期是( )。
A.12
B.14
C.22
D.17
参考答案:C
解析:
【内容考查】本题考查的是计算工期。
【选项分析】关键线路为:①→②→③→⑦→⑨→⑩,计算工期=6+6+6+3+1=22天。
第518题
根据《建设工程施工合同(示范文本)》,工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,首先应采取的做法是( )。
A.提出措施项目变化后增加费用的估算
B.将拟实施的方案提交发包人确认并说明变化情况
C.在该措施项目施工结束后提交增加费用的证据
D.加快施工尽快完成措施项目
参考答案:B
解析:
【内容考查】本题考查的是工程变更价款的确定。
【选项分析】工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。
第519题
工程施工职业健康安全管理工作包括:①确定职业健康安全目标;②识别并评价危险源及风险;③持续改进相关措施和绩效;④编制技术措施计划;⑤措施计划实施结果验证。正确的程序是( )。
A.①②④⑤③
B.①②⑤④③
C.②①④⑤③
D.②①④③⑤
参考答案:C
解析:
【内容考查】本题考查的是工程施工职业健康安全管理的程序。
【选项分析】工程施工职业健康安全管理应遵循下列程序:
①识别并评价危险源及风险;
②确定职业健康安全目标;
③编制并实施项目职业健康安全技术措施计划;
④职业健康安全技术措施计划实施结果验证;
⑤持续改进相关措施和绩效。
第520题

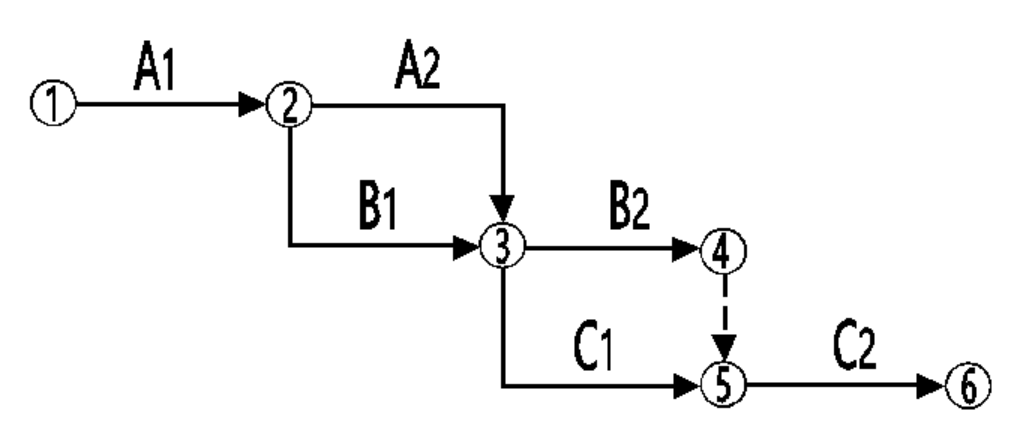

如下所示网络图中,存在绘图错误的是( )。
A.节点编号错误
B.工作编号重复
C.存在多余节点
D.有多个终点节点
参考答案:B
解析:
【内容考查】本题考查的是双代号网络绘图规则。
【选项分析】A2和B1共用同一对节点编号。
