第541题
项目监理机构对工程的关键部位或关键工序的施工质量进行的监督活动属于监理工作()方式。
A.巡视
B.平行检验
C.旁站
D.见证取样
参考答案:C
解析:
此题考查监理工作主要方式。
项目监理机构应根据工程监理合同约定,除审查有关文件资料、管理制度、人员资格外,主要采用巡视、平行检验、旁站、见证取样等方式实施监理。
其中,旁站是指项目监理机构对工程的关键部位或关键工序的施工质量进行的监督活动。关键部位、关键工序应根据工程类别、特点及有关规定确定。
故此题正确答案为C。
【思路点拨】除检查审查有关文件资料、管理制度、人员资格外,主要采用巡视、平行检验、旁站、见证取样等方式实施监理。
巡视是监理人员对现场进行定期或不定期的检查活动,是监理人员针对施工现场进行的日常检查。主要关注施工质量、安全生产两方面情况。
平行检验是监理机构在施工单位自检的同时,按有关规定、监理合同约定对同一检验项目进行的检测试验活动,包括工程实体量测(检查、试验、检测)和材料检验等。
旁站是项目监理机构对工程的关键部位或关键工序施工质量进行的监督活动。关键部位、关键工序应根据工程类别、特点及有关规定确定。
见证取样是项目监理机构对施工单位进行的涉及结构安全的试块、试件及工程材料现场取样、封样、送检工作的监督活动。
第542题
下列不属于工程监理工作主要方式的是( )。
A.巡视
B.平行检验
C.指令性文件
D.见证取样
参考答案:C
解析:
此题考查工程监理工作主要方式。
项目监理机构应根据工程监理合同约定,除审查有关文件资料、管理制度.、人员资格外,主要采用巡视、平行检验、旁站、见证取样等方式实施监理。
故此题选择不属于的是C。
【思路点拨】除检查审查有关文件资料、管理制度、人员资格外,主要采用巡视、平行检验、旁站、见证取样等方式实施监理。
巡视是监理人员对现场进行定期或不定期的检查活动,是监理人员针对施工现场进行的日常检查。主要关注施工质量、安全生产两方面情况。
平行检验是监理机构在施工单位自检的同时,按有关规定、监理合同约定对同一检验项目进行的检测试验活动,包括工程实体量测(检查、试验、检测)和材料检验等。
旁站是项目监理机构对工程的关键部位或关键工序施工质量进行的监督活动。关键部位、关键工序应根据工程类别、特点及有关规定确定。
见证取样是项目监理机构对施工单位进行的涉及结构安全的试块、试件及工程材料现场取样、封样、送检工作的监督活动。
第543题
见证取样涉及三方行为,这三方是()。
A.施工方
B.设计方
C.见证方
D.勘察方
E.监测方
参考答案:ACE
解析:
此题考查见证取样。
见证取样是指项目监理机构对施工单位进行的涉及结构安全的试块、试件及工程材料现场取样、封样、送检工作的监督活动。见证取样涉及施工方、见证方、监测方三方行为。施工单位取样人员在现场抽取和制作试样时,见证人必须在旁见证,且应对试样进行监护,并和委托送检的送检人员一起采取有效的封样措施或将试样送至检测单位,故此题正确答案为ACE。
【思路点拨】
可根据“见证取样”方式,记忆三方,监理人是监理机构、施工方是施工单位和见证方,即三方
第544题
下面不属于业主在决策阶段的风险的是( )。
A.国家宏观政策变动
B.项目产品需求变化
C.产品和原材料价格的剧烈波动
D.勘察设计工作不到位
参考答案:D
解析:
此题考查业主在决策阶段的风险。
业主或开发商风险
1.项目决策阶段风险
(1)国家宏观政策、产业政策及区域发展规划变动所引起的政策风险。
(2)项目产品需求、价格和竞争等方面变化引起的市场风险。
(3)国家和地区的居民教育程度和文化水平、风俗习惯等引起的社会文化风险。
(4)与投资有关的法律风险。
(5)投资决策组织机制、责任机制、动力机制、控制机制等方面不健全带来的内部决策机制风险等。
2.项目实施阶段风险
①由于这一阶段涉及范围广、参与者众多、过程复杂等原因,业主或开发商会面临更多风险。
②包括政府或主管部门对工程项目干预太多、勘察设计工作不到位、合同条款不严谨、承包商缺乏合作诚意、监理工程师失职、材料或设备供应商履约不力等风险。
故此题正确答案为D。
第545题
下列风险中,属业主在项目决策阶段风险的是( )。
A.政府或主管部门对工程项目干预太多
B.政策风险及市场风险
C.监理工程师失职
D.材料或设备供应商履约不力
参考答案:B
解析:
此题考查业主在项目决策阶段风险。
1.业主或开发商在项目决策阶段风险
政策风险、市场风险、社会文化风险、法律风险、决策机制风险
2. 业主或开发商在项目实施阶段风险
政府或主管部门对工程项目干预太多、勘察设计工作不到位、合同条款不严谨、承包商缺乏合作诚意、监理工程师失职、材料或设备供应商履约不力等风险。
ACD属于业主或开发商在项目实施阶段风险,故此题正确答案为B。
第546题
将工程风险分为高度、中度、低度风险的依据是( )。
A.风险造成的后果
B.风险发生的原因
C.风险作用的强度
D.风险是否可管理
参考答案:C
解析:
此题考查工程风险分类。
工程风险是指工程项目在决策、设计施工及竣工验收等阶段可能遭受的风险。为便于识别风险和对不同类型风险采取不同的分析方法和应对措施,可按不同原则和标准,对工程风险进行分类。其中,按风险作用的强度可以分为高度风险、中度风险和低度风险。
故此题正确答案为C。
第547题
将风险分为纯粹风险和投机风险的依据是( )。
A.风险产生的根源
B.风险造成的后果
C.风险分布的情况
D.风险控制的角度
参考答案:B
解析:
此题考查风险分类。
工程风险是指工程项目在决策、设计、施工及竣工验收等阶段可能遭受的风险。为便于识别风险和对不同类型风险采取不同的分析方法和应对措施,可按不同原则和标准,对工程风险进行分类。按风险造成的后果分为纯粹风险和投机风险。
故本题正确答案为B。

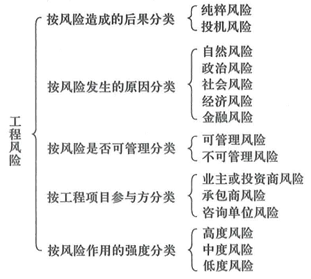

【思路点拨】工程风险的分类可以根据下图进行辅助记忆:
第548题
在工程项目决策阶段,属于业主或开发商承担的风险是()。
A.设计疏忽与错误
B.报价策略选择失当
C.政策风险
D.施工方案选择失当
参考答案:C
解析:
此题考查决策阶段业主或开发商风险。
由于项目决策阶段是研究工程建设必要性、技术可行性、经济合理性的关键时期,该阶段涉及的内外部环境复杂,风险因素众多,业主或开发商承担的风险一般包括:①国家宏观政策、产业政策及区域发展规划变动所引起的政策风险;②项目产品需求、价格和竞争等方面变化引起的市场风险;③国家和地区的居民教育程度和文化水平、风俗习惯等引起的社会文化风险;④与投资有关的法律风险;⑤投资决策组织机制、责任机制、动力机制、控制机制等方面不健全带来的内部决策机制风险等。由于项目决策阶段存在大量不确定因素,业主或开发商很容易做出错误的决定,产生风险损失。
故此题正确答案为C。
【思路点拨】
此类问题多考查课本原文
第549题
按风险发生的原因,可以将工程风险分为( )。
A.纯粹风险和投机风险
B.自然风险、政治风险、经济风险、社会风险和金融风险
C.可管理风险和不可管理风险
D.高度风险、中度风险和低度风险
参考答案:B
解析:
此题考查工程风险分类。
故此题正确答案为B。
第550题
下列风险中,属于业主或开发商在项目实施阶段风险的有( )。
A.项目产品需求变化
B.内部决策机制风险
C.监理工程师失职风险
D.承包商缺乏合作诚意
E.合同条款不严谨
参考答案:CDE
解析:
此题考查业主或开发商项目实施阶段风险。
由于项目实施阶段涉及范围广、参与者众多、过程复杂等原因,业主或开发商会面临更多风险,包括:政府或主管部门对工程项目干预太多、勘察设计工作不到位、合同条款不严谨、承包商缺乏合作诚意、监理工程师失职、材料或设备供应商履约不力。
故此题正确答案为CDE。
第551题
下列风险中,属于承包商的风险有( )。
A.投标相关信息取舍失误
B.设计错误
C.全国性、地区性或行业性的罢工、骚乱甚至暴乱
D.分包单位管理水平低下
E.竣工验收时发现的质量问题
参考答案:ADE
解析:
此题考查承包商的风险。在工程项目实施阶段,承包商的风险有:
①投标阶段风险。在投标阶段,承包商需要做一系列决策,这些决策无不潜伏着大量风险,包括:投标相关信息取舍失误或信息失真的风险;选择投标中介或代理人不当的风险;投标失败或失误的风险等。
②签约履约阶段风险。中标后,承包商与业主签订合同,并在履约过程中,会遇到的风险包括:合同条件不平等或存在着对承包商不利的缺陷;合同管理不善;工程施工管理能力不足或技术不熟练;分包单位管理水平低下等。
③验收交付阶段风险。工程完工后,应严格按照规定进行竣工验收,一旦出现问题,承包商可能会面临风险,包括:竣工验收时发现的质量问题;承办商未按规定进行档案资料管理;债权债务处理风险等。
故此题正确答案为ADE。
第552题
( )所承担的风险是工程建设中最大的风险。
A.业主
B.开发商
C.承包商
D.设计单位
参考答案:C
解析:
此题考查承包商风险。
承包商所承担的风险是工程建设中最大的风险。
故此题正确答案为C。
【思路点拨】在工程实施中,业主会将自己需要承担的风险通过合同转嫁给承包商,承包商因过多地承担了合同风险而付出了较大的代价,有的工程不仅不能盈利,而且为工程的额外付出也得不到应有的补偿。所以承包商承担的风险是工程建设中最大的风险。
第553题
下列风险中,属于承包商在投标阶段风险的是( )。
A.选择投标代理人不当
B.合同管理不善
C.工程施工管理能力不足或技术不熟练
D.分包单位管理水平低下
参考答案:A
解析:
此题考查承包商在投标阶段风险。
承包商所承担的风险是工程建设中最大的风险。
1.投标阶段风险:投标相关信息取舍失误或信息失真的风险、选择投标中介或代理人不当的风险、投标失败或失误的风险。
2.签约履约阶段风险:合同条件不平等或存在缺陷,合同管理不善,工程施工管理能力不足或技术不熟练,分包单位管理水平低。
3.验收交付阶段风险:竣工验收时发现的质量问题,承包商未按规定进行档案资料管理,债权债务处理风险。
故此题正确答案为A。
第554题
下列建设项目风险中,属于承包商承担的风险是( )。
A.工程施工管理能力不足或技术不熟练
B.经济风险
C.监理工程师失职的风险
D.指定分包商履约不力的风险
参考答案:A
解析:
此题考查承包商风险。
承包商风险包括以下方面。①在投标阶段,承包商需要做—系列决策,例如,要进入哪个市场?要投标哪个工程项目?投何种性质的标?采用哪些策略来中标等,这些决策无不潜伏着大量风险,包括:投标相关信息取舍失误或信息失真的风险;选择投标中介或代理人不当的风险;投标失败或失误的风险等。②中标后,承包商与业主签订合同,并在履约过程中,会遇到的风险包括:合同条件不平等或存在着对承包商不利的缺陷;合同管理不善;工程施工管理能力不足或技术不熟练;分包单位管理水平低下等。③工程完工后,应严格按照规定进行竣工验收,一旦出现问题,承包商可能会面临风险,包括:竣工验收时发现的质量问题;承办商未按规定进行档案资料管理,债权债务处理风险等。
B属于按发生的原因分类,CD选项属于业主或开发商风险,
故此题正确答案为A。
【思路点拨】
这类问题多考查教材原文,只需考虑教材一致内容
第555题
下列属于承包商在签约履约阶段承担的风险有( )。
A.合同条件不平等
B.竣工验收时发现的质量问题
C.选择投标代理人不当
D.工程施工管理能力不足
E.分包单位管理水平低下
参考答案:ADE
解析:
此题考查承包商风险。
承包商在签约履约阶段风险。中标后,承包商与业主签订合同,并在履约过程中,会遇到的风险包括:合同条件不平等或存在着对承包商不利的缺陷;合同管理不善;工程施工管理能力不足或技术不熟练;分包单位管理水平低下等。
故此题正确答案为ADE。
【思路点拨】承包商风险包括投标阶段风险、签约履约阶段风险和验收交付阶段风险,可以根据下面的思维导图进行记忆
第556题
下列咨询设计服务单位风险中,属于来自承包商风险的有( )。
A.可行性研究缺乏严肃性
B.承包商低价中标,在施工过程中不断提出索赔
C.承包商缺乏职业道德,偷工减料
D.承包商对工程极不负责,导致工程质量安全事故
E.工程咨询单位编制的投资估算不准
参考答案:BCD
解析:
此题考查咨询设计服务单位风险。
受业主或开发商委托的工程监理单位,在合同实施期,代表业主或开发商利益,工作中难免会与承包商产生分歧和争端,而承包商出于自身利益考虑,会造成工程监理单位的风险,来自承包单位的风险主要包括:承包商低价中标在施工过程中不断提出索赔;承包商缺乏职业道德,偷工减料,对工程极不负责,一旦这些情况导致质量安全事故,工程监理单位就要承担较大的连带责任。
选项A属于咨询设计服务单位风险中来自业主或开发商的风险。选项E属于咨询设计服务单位风险中来自自身职业责任的风险。
故此题正确答案为BCD。
第557题
对于咨询设计服务单位来说,来自业主或开发商的风险不包括( )。
A.咨询服务合同欠公平
B.可行性研究缺乏严肃性
C.对咨询设计服务单位的干预过多
D.偷工减料
参考答案:D
解析:
此题考查来咨询设计服务单自业主或开发商的风险
业主或开发商不遵循客观规律,对工程提出不合理要求;咨询服务合同欠公平;可行性研究缺乏严肃性,数据服务于结果,缺乏客观性;对咨询设计服务单位的干预过多;工程投资预算不足,导致咨询设计服务单位存在资金风险等。
来自承包商的风险:
承包商低价中标,在施工过程中不断提出索赔;承包商缺乏职业道德,偷工减料,对工程极不负责。一旦出现这些情况将导致质量安全事故,工程监理单位就要承担较大的连带责任。
D选项属于来自承包商风险。
第558题
下列不属于咨询设计服务单位自身职业责任风险的是( )。
A.可行性研究缺乏严肃性,数据服务于结果,缺乏客观性
B.勘察设计单位提供的设计方案不合理
C.工程咨询单位编制的投资估算、设计概算不准
D.咨询设计服务单位的能力和水平不适应
参考答案:A
解析:
此题考查咨询设计服务单位风险。
咨询设计服务单位自身职业责任风险,是指各类咨询设计服务单位分别与业主或开发商签订咨询服务合同,履行各自的职责,在履约过程中,会要求承担职业责任风险,包括:勘察设计单位提供的设计方案不合理,或者存在较大错误。工程咨询单位编制的投资估算、设计概算不准;咨询设计服务单位的能力和水平不适应等。
A选项属于咨询设计服务单位来自业主或开发商的风险。
故此题选择不属于的是A。
第559题
风险管理工作的第一步是()。
A.损失控制
B.自我保险
C.风险识别
D.风险分散
参考答案:C
解析:
此题考查风险管理内容。
风险管理流程内容包括工程风险识别、工程风险估计、工程风险评价、工程风险应对、工程风险监控。其中,工程风险识别是风险管理的第一步,能否将工程潜在的重大风险都识别出来,决定了风险管理效果。
故此题正确答案为C。

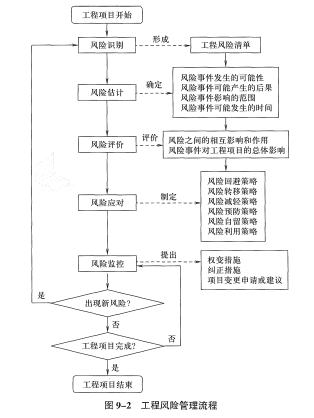

【思路点拨】风险管理流程图如下,可以更好更直观的了解风险管理流程中的每一步:
第560题
工程风险识别常用的方法不包括( )。
A.核对表法
B.头脑风暴法
C.常识、经验和判断法
D.调查法
参考答案:D
解析:
此题考查工程风险识别常用的方法。
(1)核对表法:对照核对表中所列内容对拟建工程进行检查核对,
优点:使风险识别工作变得较为简单,容易掌握;
缺点:不能揭示风险来源之间的相互依赖关系,风险列表不够详尽,有些工程风险可能未列入核对表中。
(2)头脑风暴法;
(3)常识、经验和判断
故此题正确答案为D。
