“微信扫一扫”进入考试题库练习及模拟考试
第581题 综合费用法将建设投资和使用费结合起来考虑,同时考虑建设周期对投资效益的影响,以()为最佳方案。
A.综合费用最小
B.综合费用最大
C.年度费用最小
D.年度费用最大
参考答案:B
解析:
综合费用法的基本出发点在于将建设投资和使用费结合起来考虑,同时考虑建设周期对投资效益的影响,以综合费用最小为最佳方案。综合费用法是一种静态价值指标评价方法,没有考虑资金的时间价值,只适用于建设周期较短的工程。
第582题 根据《标准施工招标文件》,出现下列情况时,应由发包人负责赔偿的是()。
A.工程或工程的任何部分对土地的占用所造成的第三者财产损失
B.在施工场地内造成的第三者人身伤亡
C.在施工场地毗邻地带造成的第三者人身伤亡
D.在施工场地毗邻地带造成的第三者财产损失
参考答案:A
解析:
发包人的安全责任规定中,发包人应负责赔偿以下各种情况造成的第三者人身伤亡和财产损失:工程或工程的任何部分对土地的占用所造成的第三者财产损失;由于发包人原因在施工场地及其毗邻地带造成的第三者人身伤亡和财产损失。
第583题 根据《标准设计施工总承包招标文件》,对承包人提供的材料和工程设备应()。
A.承包人应会同监理人进行检验和交货验收,所需费用由承包人承担
B.由监理人进行交货验收,所需费用由承包人承担
C.由监理人进行交货验收,所需费用由发包人承担
D.承包人应会同监理人进行检验和交货验收,所需费用由发包人承担
参考答案:A
解析:
对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合格证书,并按合同约定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和测试结果应提交监理人,所需费用由承包人承担。
第584题 根据《标准设计施工总承包招标文件》,下列关于预付款的说法正确的是()。
A.发包人支付预付款的前提是承包人向发包人提交预付款保函
B.预付款保函的担保金额应与支付时预付款金额相同
C.预付款在颁发工程接收证书时一次性返还
D.若预付款尚未扣清的,尚未扣清的预付款余额应作为承包人的到期应付款
参考答案:D
解析:
预付款。预付款的额度和支付在专用合同条款中约定。除专用合同条款另有约定外,承包人应在收到预付款的同时向发包人提交预付款保函,预付款保函的担保金额应与预付款金额相同。保函的担保金额可根据预付款扣回的金额相应递减。预付款在进度付款中扣回,扣回办法在专用合同条款中约定。在颁发工程接收证书前,由于不可抗力或其他原因解除合同时,预付款尚未扣清的,尚未扣清的预付款余额应作为承包人的到期应付款。
第585题 根据《标准设计施工总承包招标文件》,发包人应在监理人出具最终结清证书后的()天内,将应支付款支付给承包人。
A.14
B.7
C.28
D.56
参考答案:A
解析:
发包人应在监理人出具最终结清证书后的14 天内,将应支付款支付给承包人。
第586题 施工招标策划主要内容不包括()。
A.施工标段的划分
B.合同计价方式
C.合同类型选择
D.发布招标公告
参考答案:D
解析:
施工招标策划主要包括施工标段划分、合同计价方式及合同类型选择等内容。
第587题 根据FIDIC《施工合同条件》,下列关于指定分包商的说法正确的是()。
A.指定分包商直接与业主签订合同
B.发包人可以向指定分包商直接支付工程进度款
C.对指定分包商施工过程的监督、协调工作应纳入承包商的管理之中
D.给指定分包商的付款在最终结清时一次性支付
参考答案:C
解析:
选项A,指定分包商是与承包商签订分包合同;选项B, 为了不损害承包商的利益,给指定分包商的付款应从暂定金额内开支;选项C,指定分包商在合同关系方面与一般分包商处于同等地位,对其施工过程的监督、协调工作应纳入承包商的管理之中;选项D,承包商在每个月末报送工程进度款支付报表时,(咨询)工程师有权要求其出示以前已按指定分包合同给指定分包商付款的证明。
第588题 采用多方案报价法,可降低投标风险,但投标工作量较大。通常不适用的情形是()。
A.招标文件中的工程范围不很明确
B.单价与包干混合制合同中,招标人要求有些项目采用包干报价时
C.条款不很清楚或很不公正
D.技术规范要求过于苛刻的工程
参考答案:B
解析:
多方案报价法适用于招标文件中的工程范围不很明确,条款不很清楚或很不公正,或技术规范要求过于苛刻的工程。
第589题 采用目标利润法编制成本计划时,目标成本的计算方法是从()中扣除目标利润。
A.概算价格
B.预算价格
C.合同价格
D.结算价格
参考答案:C
解析:
目标利润法是指根据工程项目的合同价格扣除目标利润后得到目标成本的方法。在采用正确的投标策略和方法以最理想的合同价中标后,从标价中扣除预期利润、税金、应上缴的管理费等之后的余额即为工程项目实施中所能支出的最大限额。
第590题 施工项目成本计划的基本方法是()。
A.技术进步法
B.平均年限法
C.三点估算法
D.指数平滑法
参考答案:A
解析:
成本计划的基本方法包括:目标利润法、技术进步法、按实计算法、定率估算法(历史资料法)。
第591题 某工程计划外购商品混凝土3000m3,计划单价420元/m3,实际采购3100m3,实际单价450元/m3,则由于采购量增加而使外购商品混凝土成本增加()万元。
A.4.2
B.4.5
C.9
D.9.3
参考答案:A
解析:

成本分析见下表。计算顺序计划量(m3)计划单价
第593题 施工承包单位应在知道或应当知道索赔事件发生后()天内,向监理工程师递交索赔意向通知书。
A.7
B.14
C.28
D.42
参考答案:C
解析:
施工承包单位应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。
第594题 在工程项目成本管理中,由进度偏差引起的累计成本偏差可以用()的差值度量。
A.已完工程预算成本与拟完工程预算成本
B.已完工程预算成本与已完工程实际成本
C.已完工程实际成本与拟完工程预算成本
D.已完工程实际成本与已完工程预算成本
参考答案:A
解析:
挣值分析法是对工程项目成本/进度进行综合控制的一种分析方法。通过比较已完工程预算成本(BCWP)与已完工程实际成本(ACWP)之间的差值,可以分析由于实际价格的变化而引起的累计成本偏差;通过比较已完工程预算成本(BCWP)与拟完工程预算成本(BCWS)之间的差值,可以分析由于进度偏差而引起的累计成本偏差。
第595题 某工程施工至2013年9月底,已完工程计划费用(BCWP)为800万元,已完工程实际费用(ACWP)为600万元,拟完工程计划费用(BCWS)为700万元,则该工程此时的偏差情况是()。
A.费用节约,进度提前
B.费用超支,进度拖后
C.费用节约,进度拖后
D.费用超支,进度提前
参考答案:A
解析:
费用偏差(CV)=已完工程计划费用(BCWP)-已完工程实际费用(ACWP)=800-600=200>0;当CV>0时,说明工程费用节约。
进度偏差(SV)=已完工程计划费用(BCWP)-拟完工程计划费用(BCWS)=800-700=100>0;当SV>0时,说明工程进度提前。
第596题 下列引起投资偏差的原因中,属于业主原因的是()。
A.结构变更
B.地基因素
C.进度安排不当
D.投资规划不当
参考答案:D
解析:
在引起投资偏差的原因中,业主原因主要包括投资规划不当;组织不落实;建设手续不健全;未及时付款;协调不佳;其他。
A.20天和30天
B.30天和40天
C.20天和45天
D.30天和60天
参考答案:A
解析:

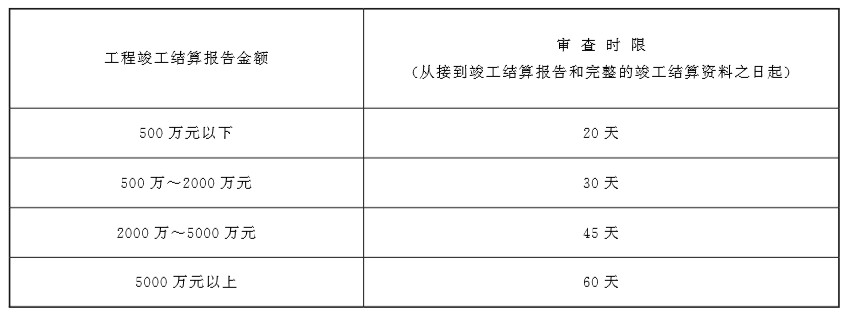

根据财政部、建设部关于印发《建设工程价款结算暂行办法》的通知(财建〔2004〕369号),单项工程竣工后,施工承包单位应按规定程序向建设单位递交竣工结算报告及完整的结算资料,建设单位应按下表规定的时限进行核对、审查,并提出审查意见。
第598题 根据《标准施工招标文件》中的通用合同条件,由于施工承包单位原因造成某项缺陷不能按原定目标使用而需要再次检查、检验和修复的,建设单位有权要求施工承包单位相应延长缺陷责任期,但缺陷责任期最长不超过()年。
A.1
B.2
C.3
D.5
参考答案:B
解析:
根据《标准施工招标文件》中的通用合同条件,由于施工承包单位原因造成某项缺陷或损坏使某项工程或工程设备不能按原定目标使用而需要再次检查、检验和修复的,建设单位有权要求施工承包单位相应延长缺陷责任期,但缺陷责任期最长不超过2年。
第599题 工程项目构想策划的主要内容包括()策划。
A.工程项目的定义
B.工程项目的定位
C.工程项目组织
D.工程项目的系统构成
E.其他
参考答案:ABDE
解析:
工程项目构想策划的主要内容包括:
(1)工程项目的定义。即描述工程项目的性质、用途和基本内容。
(2)工程项目的定位。即描述工程项目的建设规模、建设水准,工程项目在社会经济发展中的地位、作用和影响力,并进行工程项目定位依据及必要性和可能性分析。
(3)工程项目的系统构成。描述系统的总体功能,系统内部各单项工程、单位工程的构成,各自作用和相互联系,内部系统与外部系统的协调、协作和配套的策划思路及方案的可行性分析。
(4)其他。与工程项目实施及运行有关的重要环节策划,均可列入工程项目构思策划的范畴。第600题 项目经济分析与项目财务分析比较,项目经济分析是指()。
A.当项目的投入或产出能够给国民经济带来贡献时才被当作项目的费用或效益进行评价
B.分析的对象是企业或投资人的财务收益和成本
C.主要标准和参数是净收益、经济净现值、社会折现率等
D.必须随着国家财务制度的变更而做出相应的变化
E.分析的对象是由项目带来的国民收入增值情况
参考答案:ACE
解析:
(1)两种分析的出发点和目的不同。项目财务分析是站在企业或投资人的立场上,从其利益角度分析评价项目的财务收益和成本,而项目经济分析则是从国家或地区的角度分析评价项目对整个国民经济乃至整个社会所产生的收益和成本。
(2)两种分析中费用和效益的组成不同。在项目财务分析中,凡是流入或流出的项目货币收支均视为企业或投资者的费用和效益,而在项目经济分析中,只有当项目的投入或产出能够给国民经济带来贡献时才被当作项目的费用或效益进行评价。
(3)两种分析的分析对象不同。项目财务分析的对象是企业或投资人的财务收益和成本,而项目经济分析的对象是由项目带来的国民收入增值情况。
(4)两种分析中衡量费用和效益的价格尺度不同。项目财务分析关注的是项目的实际货币效果,它根据预测的市场交易价格去计量项目投入和产出物的价值,而项目经济分析关注的是对国民经济的贡献,采用体现资源合理有效配置的影子价格去计量项目投入和产出物的价值。
(5)两种分析的内容和方法不同。项目财务分析主要采用企业成本和效益的分析方法,项目经济分析需要采用费用和效益分析、成本和效益分析和多目标综合分析等方法。
(6)两种分析采用的评价标准和参数不同。项目财务分析的主要标准和参数是净利润、财务净现值、市场利率等,而项目经济分析的主要标准和参数是净收益、经济净现值、社会折现率等。
(7)两种分析的时效性不同。项目财务分析必须随着国家财务制度的变更而做出相应的变化,而项目经济分析多数是按照经济原则进行评价。
