(三)
首先计算技工总工日为 1845,普工总工日为 1975。
1.(本小题 4 分)
拟完工程计划施工成本和已完工程计划施工成本在此处是一样的,包括:
人工成本:1845×50 + 1975×20 = 131750 元
材料成本:50×7000 = 350000 元
其他成本:20000 元
共计:131750 + 350000 + 20000 = 501750 元
2.(本小题 3 分)
已完工程实际施工成本:
人工成本:1845×50 + 1975×20 = 131750 元
材料成本:50×6500 = 325000 元
其他成本:25000 元
共计:131750 + 325000 + 25000 = 481750 元
3.(本小题 4 分)
成本偏差=已完工程实际施工成本-已完工程计划施工成本
= 481750-501750
=-20000 元
计算结果小于零,说明本工程施工成本节约了。
4.(本小题 4 分)
进度偏差=已完工程计划施工成本-拟完工程计划施工成本
= 501750-501750
= 0 元
计算结果等于零,说明本工程施工进度正常。
5.(本小题 5 分)
A 处:光缆在电杆两侧的第一只挂钩距电杆间距过大,挂钩间间距过大;
B 处:光缆进入 ODF 架的曲率半径过小;
C 处:跨越公路架设光缆作业,不得使用吊板作业方式。
参考答案:↓
解析:
(四)
1.(本小题 4 分)
还应包括:(1)安全控制措施;(2)环保措施。
2.(本小题 4 分)
防护措施有:(1)光缆的金属护套、金属加强芯在接头处不作电气连通;(2)接近电气化铁路地段,光缆的金属护套与加强芯做临时接地。
3.(本小题 4 分)
预防打背扣应做到:按规范操作,配备足够敷设人员,保证光缆在施工人员的视线范围内。

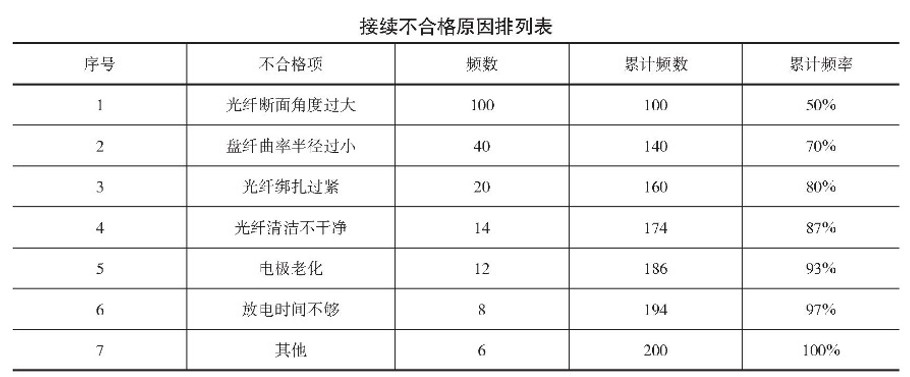

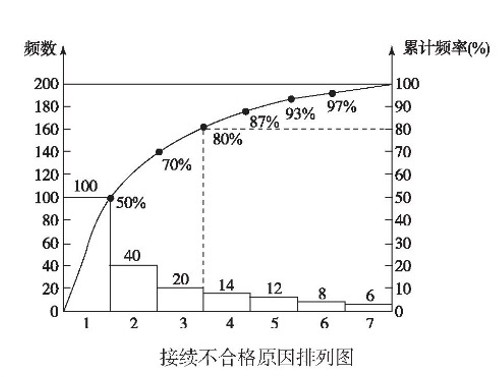

4.(本小题 8 分)
5.(本小题 5 分)
(1)缺少重大工程质量事故报告、验收证书、设计变更单、已安装设备明细表;
(2)编制人、审核人、技术负责人应在竣工图章上签字。
6.(本小题 5 分)
参考答案:↓
解析:
(五)
1.(本小题 7 分)
关键工作有:路由复测、挖沟、布放光缆、光缆接续、中继段测试、系统测试。
计算工期为:15 周或 105 天。
2.(本小题 6 分)
事件一:可以提出工期和费用的索赔,因为办理穿越铁路手续是建设单位的责任。
事件二:不能提出索赔,因为不合格的材料是由施工单位采购的。
事件三:不能提出索赔,因为熔接机是施工单位提供的。
事件四:不能提出索赔,因为这是施工单位的质量问题。
事件五:不能提出索赔,因为这是施工单位自己为了加快进度采取的措施。
3.(本小题 5 分)
该工程能得到的工期补偿为 3 天。
-3-5 + 7 =-1 天,总工期比原计算工期拖后 1 天。
4.(本小题 4 分)
工程结算时,施工单位得到的赔偿是:
10×100 + 30×50 + 50000 = 52500 元
5.(本小题 3 分)
(1)索赔信或索赔通知、索赔申请;
(2)索赔报告;
(3)索赔款项计算依据。
6.(本小题 5 分)
保护措施包括:(1)开挖前详细了解原有光缆的位置情况;(2)人工小心开挖;(3)开挖后加装保护管
