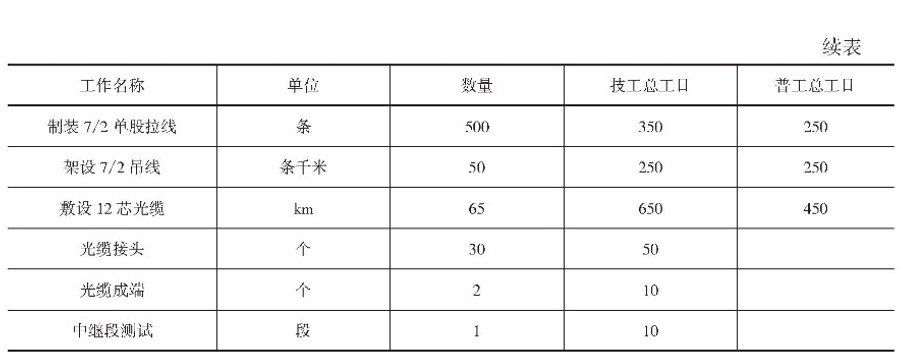

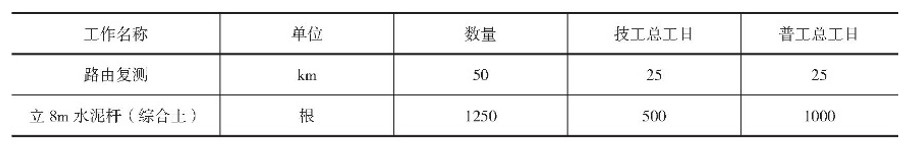

某架空线路单位工程的工作量及技工、普工的总工日数如下表:
人工费按技工 50 元 / 工日、普工 20 元 / 工日,材料费预算价格为 7000 元 /km,其他费用计划开支为 20000 元,工程按计划进度完工。
本项目质量安全检查中的部分记录如下:
A 处:光缆在电杆两侧的第一只挂钩距电杆 300mm,挂钩间距 800mm;
B 处:进入 ODF 架时光缆的曲率半径是 80mm,光缆的外径是 10mm;
C 处:一人在吊板上挂跨越公路的光缆,有人在公路上疏导车辆通行。
1.列式计算本工程的拟完工程计划施工成本和已完工程计划施工成本。
2.如果材料费实际开支平均为 6500 元 /km,其他费用实际开支为 25000 元,在其他条件不变的情况下,计算已完工程实际施工成本。
3.计算本工程的成本偏差并简要分析。
4.计算本工程的进度偏差并简要分析。
5.说明质量安全检查发现的各处存在什么错误?
参考答案:↓
解析:
(三)
首先计算技工总工日为 1845,普工总工日为 1975。
1.(本小题 4 分)
拟完工程计划施工成本和已完工程计划施工成本在此处是一样的,包括:
人工成本:1845×50 + 1975×20 = 131750 元
材料成本:50×7000 = 350000 元
其他成本:20000 元
共计:131750 + 350000 + 20000 = 501750 元
2.(本小题 3 分)
已完工程实际施工成本:
人工成本:1845×50 + 1975×20 = 131750 元
材料成本:50×6500 = 325000 元
其他成本:25000 元
共计:131750 + 325000 + 25000 = 481750 元
3.(本小题 4 分)
成本偏差=已完工程实际施工成本-已完工程计划施工成本
= 481750-501750
=-20000 元
计算结果小于零,说明本工程施工成本节约了。
4.(本小题 4 分)
进度偏差=已完工程计划施工成本-拟完工程计划施工成本
= 501750-501750
= 0 元
计算结果等于零,说明本工程施工进度正常。
5.(本小题 5 分)
A 处:光缆在电杆两侧的第一只挂钩距电杆间距过大,挂钩间间距过大;
B 处:光缆进入 ODF 架的曲率半径过小;
C 处:跨越公路架设光缆作业,不得使用吊板作业方式。
