“微信扫一扫”进入考试题库练习及模拟考试

2024年一级建造师《水利水电工程管理与实务》章节精编习题(698题)

第581题 根据《水利工程工程量清单计价规范》GB 50501—2007,工程量清单有分类分项工程量清单、()、其他项目清单和零星工作项目清单组成。

A.环境保护措施清单

B.安全防护措施清单

C.措施项目清单

D.夜间施工措施清单

参考答案:C

解析:

工程量清单由①分类分项工程量清单、②措施项目清单、③其他项目清单、④零星工作项目清单组成。

第582题 分类分项工程量清单项目编码中500101002001的第五、六位为()顺序码。

A.水利工程

B.专业工程

C.分项工程

D.分类工程

参考答案:D

解析:

一、二位为水利工程顺序码,

三、四 位为专业工程顺序码,

五、六位为分类工程顺序码,

七、八、九位为分项工程顺序码,

十至十二位为清单项目名称顺序码。

第583题 其他项目清单中的暂列金额一般可为分类分项工程项目和措施项目合价的()。

A.2%

B.3%

C.5%

D.10%

参考答案:C

解析:

暂列金额一般可为分类分项工程项目和措施项目合价的5%。

第584题 为完成工程项目施工,发生于该工程项目施工前和施工过程中招标人不要求列明工程量的项目为()。

A.措施项目

B.零星工作项目

C.分类分项工程项目

D.其他项目

参考答案:A

解析:

措施项目清单招标人不要求列明工程量的项目。(按项计价)

第585题 下列说法错误的是()。

A.场地平整按施工图纸所示场地平整区域计算的有效面积以平方米为单位计量, 由发包人按《工程量清单》相应项目有效工程量的每平方米工程单价支付

B.承包人按合同要求完成基坑排水工作(含基坑初期排水和经常性排水)所需的 费用,由发包人按照实际发生费用支付

C.承包人按合同要求完成基础清理工作所需的费用,包含在《工程量清单》相应 开挖项目有效工程量的每立方米工程单价中,发包人不另行支付

D.振冲加密或振冲置换成桩按施工图纸所示尺寸计算的有效长度以米为单位计 量,由发包人按《工程量清单》相应项目有效工程量的每米工程单价支付

参考答案:B

解析:

另行支付:由发包人按《工程量清单》相应项目有效工程量的每(立方米、平方米、吨)工程单价支付

不另行支付:包含在《工程量清单》相应项目有效工程量的每(立方米、平方米、吨)工程单价中

第586题 根据《水利工程设计预(估)算编制规定(工程部分)》(水总 (2014) 429号),关于工程费用的说法,正确的是( )。

A.基本直接费包括人工费、材料费、现场经费

B.其他直接费包括临时设施费

C.间接费包括工地检验试验费

D.企业管理费包括生产工人工伤保险费

参考答案:B

解析:

其他直接费包括冬雨期施工增加费、夜间施工增加费、特殊地区施工增加费、临时设施费、安全生产措施费和其他。

第587题 根据《水利工程工程量清单计价规范》(GB 50501-2007),下列费用中,未包含在土方明挖工程单价中,需另行支付的是( )。

A.植被清理费

B.场地平整费

C.施工超挖费

D.测量放样费

参考答案:B

解析:

《水利工程工程量清单计价规范》(GB 50501-2007),土方开挖工程中:

(1)场地平整按施工图纸所示场地平整区域计算的有效面积以平方米为单位计量,按《工程量清单》相应项目有效工程量的每平方米工程单价支付。

第588题 根据《水利工程设计概(估)算编制规定(工程部分)》(水总[2014]429号文),水利工程费用中,直接费包括()。

A.基本直接费

B.其他直接费

C.现场经费

D.利润

E.税金

参考答案:AB

解析:

直接费指建筑安装工程施工过程中直接消耗在工程项目上的活劳动和物化劳动。由基本直接费、其他直接费组成。

第589题 下列关于砌体工程计量与支付的说法,正确的是()。

A.砌筑工程的砂浆应另行支付

B.砌筑工程的拉结筋不另行支付

C.砌筑工程的垫层不另行支付

D.砌筑工程的伸缩缝、沉降缝应另行支付

E.砌体建筑物的基础清理和施工排水等工作所需的费用不另行支付

参考答案:BCE

解析:

砌体工程

1.浆砌石、干砌石、混凝土预制块和砖砌体按施工图纸所示尺寸计算的有效砌筑体积以立方米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每立方米工程单价支付。

2.砌筑工程的砂浆、拉结筋、垫层、排水管、止水设施、伸缩缝、沉降缝及埋设件等费用,包含在《工程量清单》相应砌筑项目有效工程量的每立方米工程单价中,发包人不另行支付。

3.承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用,包含在《工程量清单》相应砌筑项目有效工程量的每立方米工程单价中,发包人不另行支付。

第590题 下列关于地基处理工程计量与支付的说法,正确的是( )。

A.承包人按合同要求完成振冲试验所需的费用,包含在《工程量清单》相应项目有效工程量的每米工程单价中,不另行支付

B.承包人按合同要求完成振冲桩体密实度和承载力检验等工作所需的费用应另行支付

C.承包人按合同要求完成灌注桩成孔成桩试验包含在《工程量清单》相应灌注桩项目有效工程量的每立方米工程单价中,不另行支付

D.承包人按合同要求完成埋设孔口装置、造孔、清孔、护壁等工作所需的费用,不另行支付

E.承包人按合同要求完成的混凝土拌合、运输和灌注等工作所需的费用应另行支付

参考答案:ACD

解析:

第591题 根据《水利工程设计概估算编制规定》(水总【2014】429号文),建设项目费用中的建筑及安装工程费由( )组成。

A.直接费

B.直接工程费

C.间接费

D.利润

E.税金

参考答案:ACDE

解析:

根据《水利工程设计概估算编制规定水总(工程部分)》(水总【2014】429号文),建安费包括直接费.间接费.利润.材料补差和税金,ACDE为正确选项。

第592题

某投标文件中,基坑开挖采用1m3挖掘机配5t自卸车运输2km,其单价分析表部分信息如表3所示。

工作内容:挖、装、运、回                                  单位:100m3

【问题】根据《水利工程设计概估算编制规定(工程部分)》(水总[2014]429号)和《水利工程营业税改征增值税计价依据调整办法》(办水总[2016]132号),指出单价分析表中“费用名称”一列中有关内容的不妥之处。计算单价分析表中的机械使用费。

参考答案:↓

解析:

1.“直接工程费”不妥,应为“直接费”;

“现场经费”不妥,应为“其他直接费”;

“施工企业管理费”不妥,应为“间接费”;

增值税“税率3.22%”不妥,应为“11%”。

2.1m³挖掘机:1×200=200元/100m³;

59kw推土机:0.5×110=55元/100m³;

5t自卸汽车:10×100=1000元/100m³;

机械使用费=200+55+1000=1255元/100m³。

第593题

1.表4-1中,A、B、C、D所代表的工程或项目名称是什么?指出预留D的目的和使用D的估价原则。

2.计算围堰拆除单价中的人工费、材料费、机械费。(保留小数点后2位)

参考答案:↓

解析:

1.A机电设备安装工程;B临时工程;C施工照明工程(供水、供风);D暂列金额

D是指招标人为可能发生的合同变更而预留的金额。

变更估价的原则:

(1)已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。

(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,由监理人商定或确定变更工作的单价。

(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。

2.

人工费=2.66×4.69×1.09=13.60元/100m3

机械费=(0.7×190+0.35×100+7.10×120)×1.09=1111.80元/100m3

材料费=(人工费+机械费)×4%=(13.60+1111.80)×4%=45.02元/100m3

第594题

XX省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:

第七章合同技术条款

混凝土钻孔灌注桩工程计量和支付应遵守以下规定:

①灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;

②灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;

③校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;

④灌注桩钢筋按招标图纸所示有效重量以吨位单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。

【问题】根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景材料“第七章合同技术条款”中的不妥指出。

参考答案:↓

解析:

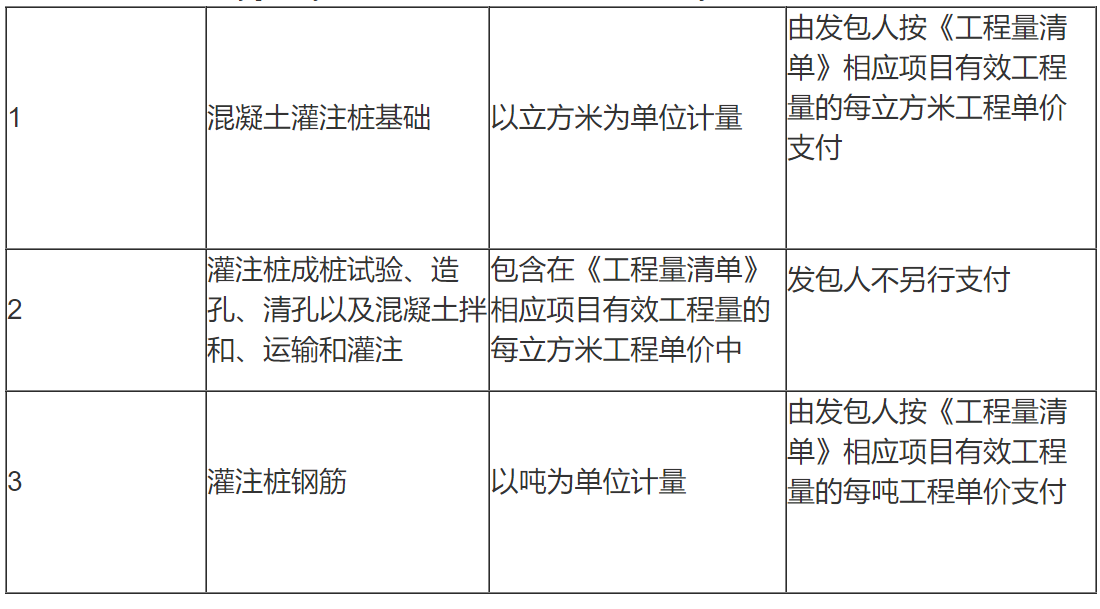

(1)灌注桩和钢筋计量依据招标图纸不妥,应为施工图纸;

(2)灌注桩按桩体有效长度以延长米单位计量不妥,应按桩体有效体积,以立方米为单位计量;

(3)灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中不妥,应包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中;

(4)搭接、套筒连接、加工及安装过程的损耗费用发包人另行支付不妥,搭接、套筒连接、加工及安装过程的损耗费用包含在项目有效工程量的每吨工程单价中,发包人不另行支付。

第595题

1.指出并改正事件一中不合理的投标保证金条款。

2.根据事件二,在答题卡上绘制并完善柴油预算价格计算表。

3.事件三中,第二中标候选人的投诉程序是否妥当?调查结论是否影响中标结果?并分别说明理由。

4.指出事件四中发包人做法的不妥之处,并说明理由。

5.根据《建设工程质量保证金管理办法》(建质〔2017〕138号)和《水利水电工程标准施工招标文件》(2009年版),事件五工程质量保证金条款中,不合理的条款有哪些?说明理由。

参考答案:↓

解析:

1.条款2不妥。投标保证金应在开标前随投标文件向招标人提交;

条款4不妥。投标保证金有效期从递交投标文件开始,延续到投标有效期满;

条款5不妥。签订合同后5个工作日内,招标人向未中标人和中标人退还投标保证金和利息。

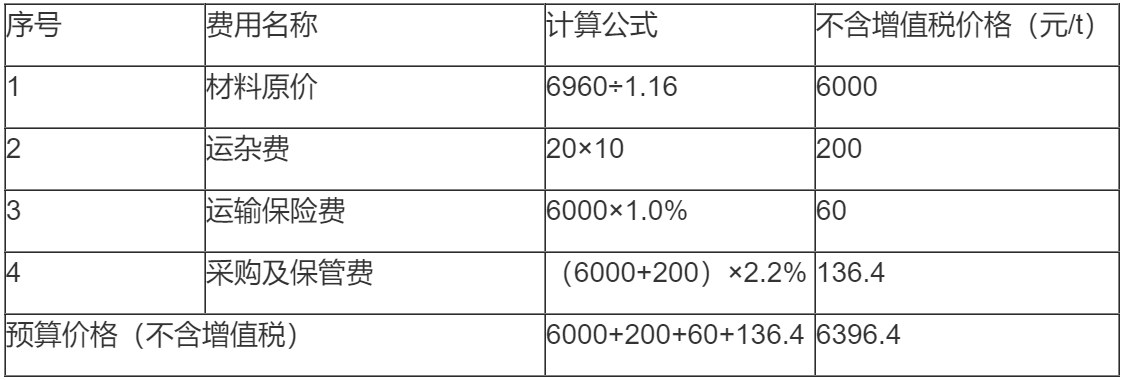

2.

注:计算公式用文字表示的也可。

3.投诉程序不妥。理由:应先提出异议,不满意再投诉。

不影响中标结果。理由:该项目经理所负责工程已经竣工验收。

4.不妥之处一:将管理设施列为暂列金额项目。理由:管理设施已经初设批复,属于确定实施项目,只是价格无法确定,应当列为暂估价项目。

不妥之处二:发包人与管理设施中标人签订合同。理由:总承包人没有中标管理设施时,暂估价项目应当由总承包人与管理设施中标人签订合同。

5.条款1不妥。工程建设期间,承包人已提交履约保证金的,每月工程进度支付款不再预留工程质量保证金;

条款2不妥。以现金、支票、汇票方式预留工程质量保证金的,预留总额亦不应超过工程价款结算总额的3%;

条款3不妥。工程质量保证金担保期限从通过合同工程完工验收之日起计算。

第596题

1.根据事件一,指出投标报价有关规定中的疑问和不妥之处。指出并改正总价子目计量和支付内容中的的不妥之处。

2.事件一中,在提出诉讼之前,投标人可通过哪些途径维护自身权益?

3.事件二中,哪些观点符合不平衡报价适用条件?分析不平衡报价策略的利弊。

4.指出事件三费用A的名称、计费基础以及机械B和机械C的名称。

5.根据事件三,计算2.75m3铲运机铲运土(Ⅱ类土,运距200m)单价分析表中的直接费、施工管理费、企业利润(计算结果保留小数点后2位)。

6.事件三2.75m3铲运机铲运土(Ⅱ类土,运距200m)单价分析表列出了部分定额工作内容,请补充该定额其他工作内容。

参考答案:↓

解析:

1.(1)投标报价规定中的疑问和不妥之处有:

① 不应设定最低投标限价;

② 参与计算评标基准价的投标人是否需通过初步评审,不明确;

③ 投标报价得分是否允许插值,不明确;

(2)总价子目的计量与支付内容中的不妥之处有:

① 除价格调整因素外,总价子目的计量与支付应以总价为基础不妥;

改正:总价子目的计量与支付应以总价为基础不因价格调整因素而改变。

② 总价子目的工程量是承包人用于结算的最终工程量不妥;

改正:除变更外,总价子目的工程量是承包人用于结算的最终工程量。

2.投标人可依据下述途径维护自身权益:

① 发送招标文件澄清或修改函;

② 发送招标文件异议;

③ 向行政监督部门投诉。

3.(1)观点一、观点三和观点四符合不平衡报价适用条件。

(2)不平衡报价的利:既不提高总报价、不影响报价得分,又能在后期结算时得到更理想的经济效益。

不平衡报价的弊:投标人报低单价的项目,如工程量执行时增多将造成承包人损失;

不平衡报价过多或过于明显可能导致报价不合理,引起投标无效或不能中标。

4.费用A指零星材料费,计费基础是人工费和机械使用费之和;

机械B指拖拉机;

机械C指推土机。

5.直接费=人工费+材料费+机械使用费=11.49+43.19+420.38

=475.06(元/100m3)。

施工管理费=直接费×11.84%=475.06×11.84%=56.25(元/100m3)

企业利润=(直接费+施工管理费)×7%=(475.06+56.25)×7%

=37.19(元/100m3)

6.运送、空回、卸土推平。

第597题

1.写出表4中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)

2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。

3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?

4.写出事件一中变更工作的估价原则。

5.根据事件二,计算第11个月的工程预付款扣还金额和承包人实得金额。(单位:万元,计算结果保留两位小数)

6.根据《水利水电建设工程验收规程》(SL223-2008),指出事件三中的错误之处,说明理由。

参考答案:↓

解析:

1.

(1)A:工长;B:铁丝;C:其他材料费。

(2)D:4440.89;E:455.88;F:5521.25。

2.

常用策略:

(1)能够早日结账收款的项目(如临时工程费、基础工程、土方开挖等)可适当提高单价;

(2)预计今后工程量会增加的项目,适当提高单价;

(3)招标图纸不明确,估计修改后工程量要增加的,可以提高单价;

(4)工程内容解说不清楚的,则可适当降低一些单价,待澄清后再要求提价。

存在的弊端:

(1)对报低单价的项目,如工程量执行时增多将造成承包人损失;

(2)不平衡报价过多和过于明显,可能会导致报价不合理等后果。

3.

方式一:若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的,由发包人和承包人共同组织招标;

方式二:若承包人具备承担暂估价项目的能力且明确参与投标的,由发包人组织招标。

4.

合同已标价的工程量清单中,无适用或类似于子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。

5.

预付款扣还金额143.67万元,承包人实得金额1306.33万元。

步骤一:

按背景材料中提供的公式计算,截至第十个月份累计已扣还预付款为:

R10=19600×10%×(14818-20%×19600)/(80%-20%)×19600=1816.33万元;

步骤二:

方法1:因14818+1450=16268万元>19600×80%=15680万元

或方法2:R11=19600×10%×(14818+1450-20%×19600)/(80%-20%)×19600=2058万元>19600×10%=1960万元

故截至第十一月份预付款已全额扣还;

故:预付款扣还金额为1960-1816.33=143.67万元

实得金额为1450-143.67=1306.33万元。

6.

错误一:泵站机组带额定负荷7天内累计运行了42小时。

理由:应为48小时。

错误二:在机组启动试运行完成前,验收主持单位组织了技术预验收。

理由:应在机组启动试运行完成后组织技术预验收。

第598题

1.将“管理所房屋”列为暂估价项目需符合哪些条件?

2.指出甲、乙、丙分别代表的名称;

3.除名称、价格和扣除方式外,专用合同条款中关于发包人供应钢筋还需明确哪些内容?

4.指出“混凝土施工工艺流程图”中A、B、C、D、E分别代表的工序名称。

5.资格审查资料中“近3年财务状况表”和“近5年完成的类似项目情况表”分别应附哪些证明材料?

参考答案:↓

解析:

1. 在招投标阶段已经确定项目,但又无法在当时确定准确价格,而可能影响招标效果,可由发包人在工程量清单中给定一个暂估价。

2.(1)工长,初级工,焊条。

3.规格,数量,交货方式,交货地点和计划交货日期等。

4.A:钢筋加工,B:模板制作,C:混凝土制备,D:混凝土运输,E:混凝土养护。

5.“近3年财务状况表”附:经会计事务所或审计机构审计的财务会计报表,包括资产负债表、现金流量表、利润表和财务情况说明书的复印件;

“近5年完成的类似项目情况表”附:中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)、合同工程完工证书的复印件。

第599题 根据《水利工程施工监理规范》SL288—2014,水利工程建设项目施工监理的主要工作方法,不包括()。

A.现场记录

B.指令文件

C.平行检验

D.培训施工人员

参考答案:D

解析:

一、水利工程建设项目施工监理的主要工作方法

1.现场记录 2.发布文件

3.旁站监理。对工程重要部位和关键工序的施工作业实施连续性的全过程监督。

4.巡视检验 5.跟踪检测。跟踪检测费用由承包人承担。

6.平行检测。独立进行抽样检测,校验承包人的检测结果。平行检测费用由发包人承担。

7.协调

第600题 监理机构在承包人自行检测的同时独立进行检测,以核验承包人的检测结果的工作方法是()。

A.跟踪检测

B.平行检测

C.巡视检验

D.旁站监理

参考答案:B

解析:

平行检测。独立进行抽样检测,校验承包人的检测结果。平行检测费用由发包人承担。

进入题库练习及模拟考试
