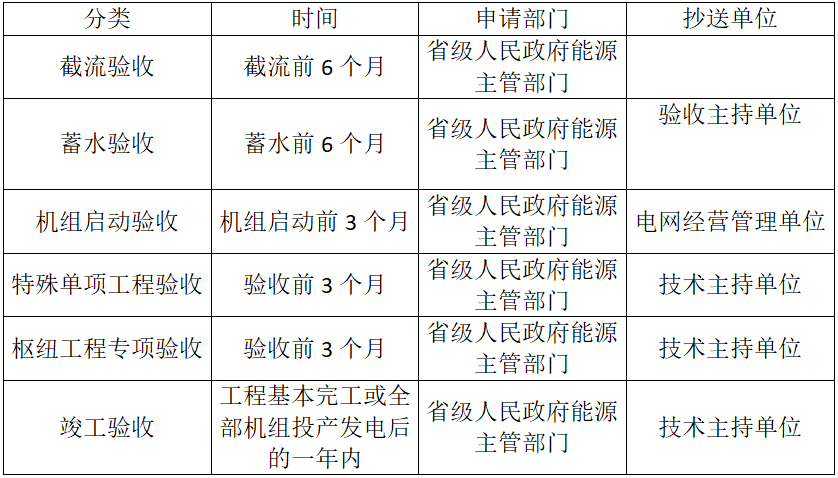

第541题 对于水电工程,工程截流验收由()共同组织工程截流验收委员会进行。
A.项目法人会同工程所在省级人民政府能源主管部门
B.项目审批部门会同省级政府主管部门
C.项目法人会同参建各单位
D.项目法人会同电网经营管理单位
参考答案:A
解析:
项目法人会同省级发展改革委、能源主管部门
第543题 项目法人应在计划蓄水时间前()向有关部门报送蓄水验收申请报告。
A.3个月
B.6个月
C.9个月
D.1年
参考答案:B
解析:
项目法人应在计划蓄水时间前6个月向有关部门报送蓄水验收申请报告。
第544题 根据有关规定,机组启动验收,由()进行。
A.项目法人会同电网经营管理单位共同组织机组启动验收委员会
B.国家有关部门委托国家电力公司或其他单位会同有关省级政府主管部门共同组 织工程蓄水验收委员会
C.项目法人会同有关省级政府主管部门共同组织工程截流验收委员会
D.项目法人自行组织
参考答案:A
解析:
第545题 水电工程的竣工验收由()负责。
A.项目法人
B.上级主管部门
C.省级人民政府能源主管部门
D.电站的运行管理单位
参考答案:C
解析:
水电工程的竣工验收由省级人民政府能源主管部门负责。
第547题 水轮发电机组启动验收由项目法人会同( )共同组织验收委员会进行
A.电网经营管理单位
B.省级人民政府能源主管部门
C.项目法人会同参建各单位
D.项目法人会同电网经营管理单位
参考答案:A
解析:
水轮发电机组启动验收由项目法人会同电网经营管理单位共同组织验收委员会进行。
第548题 一般性的图纸变更可在原施工图上更改,其中,数字、文字及符号改变采用( )。
A.杠改法
B.叉改法
C.圈改法
D.重新绘制
参考答案:A
解析:
一般性的图纸变更可在原施工图上更改,其中,数字、文字及符号改变采用杠改法、去掉工程某个构造或设施采用叉改法,较大部分的修改采取圈改法,同时加盖竣工图修改章(注明变更依据),并加盖和签署竣工图章。
第549题 根据《水电工程验收管理办法》(国能新能〔2015〕426号),工程截流验收,项目法人应在计划截流前( )个月,向省级人民政府能源主管部门报送工程截流验收申请。
A.3
B.5
C.6
D.7
参考答案:C
解析:
工程截流验收,项目法人应在计划截流前6个月,向省级人民政府能源主管部门报送工程截流验收申请。
第550题 根据《水电工程验收管理办法》(国能新能[2011]263号),水电工程阶段验收不包括( )。
A.工程截流验收
B.工程蓄水验收
C.水轮发电机组启动验收
D.部分工程投入使用验收
参考答案:D
解析:
本题考查的是水力发电工程验收的目的和依据。水电工程验收包括阶段验收和竣工验收,其中阶段验收包括工程截流验收、工程蓄水验收、水轮发电机组启动验收。
第551题 根据《水电工程验收管理办法》,项目法人应在工程蓄水验收计划下闸蓄水前( )个月,向工程所在地省级人民政府能源主管部门报送验收申请。
A.3
B.6
C.10
D.12
参考答案:B
解析:
项目法人应在工程蓄水验收计划下闸蓄水前6个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单位。
第552题 水电工程各阶段验收申请应向省级人民政府能源主管部门报送,下列关于抄送单位的说法,正确的是()。
A.工程蓄水验收申请抄送验收主持单位
B.机组启动验收申请抄送电网经营管理单位
C.工程截流验收申请抄送验收主持单位
D.工程蓄水验收申请抄送电网经营管理单位
E.机组启动验收申请抄送验收主持单位
参考答案:AB
解析:
第553题 下列有关水力发电工程验收的要求,说法正确的是( )。
A.国家能源局负责水电工程验收的监督管理工作
B.工程蓄水工程验收应在计划下闸蓄水6个月内,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请
C.机组启动验收,项目法人应在第一台水轮发电机组进行启动验收前3个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请
D.工程蓄水验收委员会主任委员由省级人民政府能源主管部门担任
E.工程截流验收委员会主任委员由项目法人担任
参考答案:ACDE
解析:
工程蓄水工程验收应在计划下闸蓄水前6个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单位。
第554题 某工程施工期混凝土高峰月浇筑强度为9000m3/月,每月天数按25d计,每天工作小时按20h计,如小时不均匀系数取1.3,则该工程的混凝土拌合系统的单位小时生产能力为( ) m3/h。
A.12.8
B.19.6
C.23.4
D.28.3
参考答案:C
解析:
P=KhQm/(MN)计算
式中P——混凝土系统所需小时生产能力(m3/h);
Qm——高峰月混凝土浇筑强度(m3/月)
M——月工作日数(d),一般取25d
N——日工作时数(h),一般取20h
Kh——时不均匀系数,一般取1.5
第555题 下列水利工程施工用电负荷中,属于二类负荷的是( )。
A.洞内照明
B.钢筋加工
C.混凝土搅拌
D.基坑排水
参考答案:C
解析:
一类负荷:井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。
二类负荷:除隧洞、竖井以外的土石方开挖施工、混凝土浇筑施工;混凝土搅拌系统、制冷系统、供水系统、供风系统、混凝土预制构件厂。
三类负荷:木材加工厂、钢筋加工厂。
第556题 材料储量计算公式q=QdK/n,其中d为( )。
A.年工作日数
B.需要材料的储存天数
C.材料总需要量的不均匀系数
D.需要材料储量
参考答案:B
解析:
q=QdK/n
式中 q——需要材料储存量(t或m3);
Q——高峰年材料总需要量(t或m3);
n——年工作日数;
d——需要材料的储存天数;
K——材料总需要量的不均匀系数,一般取1.2~1.5。
第557题 专项施工方案审查论证专家组应由()名及以上符合相关专业要求的专家组成。
A.3
B.5
C.7
D.9
参考答案:B
解析:
专项施工方案审查论证专家组应由5名及以上符合相关专业要求的专家组成。
第558题 低温季节混凝土施工时,为提高混凝土拌合料温度,不应直接加热的材料是()。
A.水
B.砂
C.水泥
D.碎石
参考答案:C
解析:
水利水电工程中常用的集料预冷方法有水冷法、风冷法、真空汽化法及液氮预冷法。一般不把胶凝材料选作预冷材料。
低温季节混凝土施工时,提高混凝土拌合料温度宜用热水拌合及进行集料预热,水泥不应直接加热。

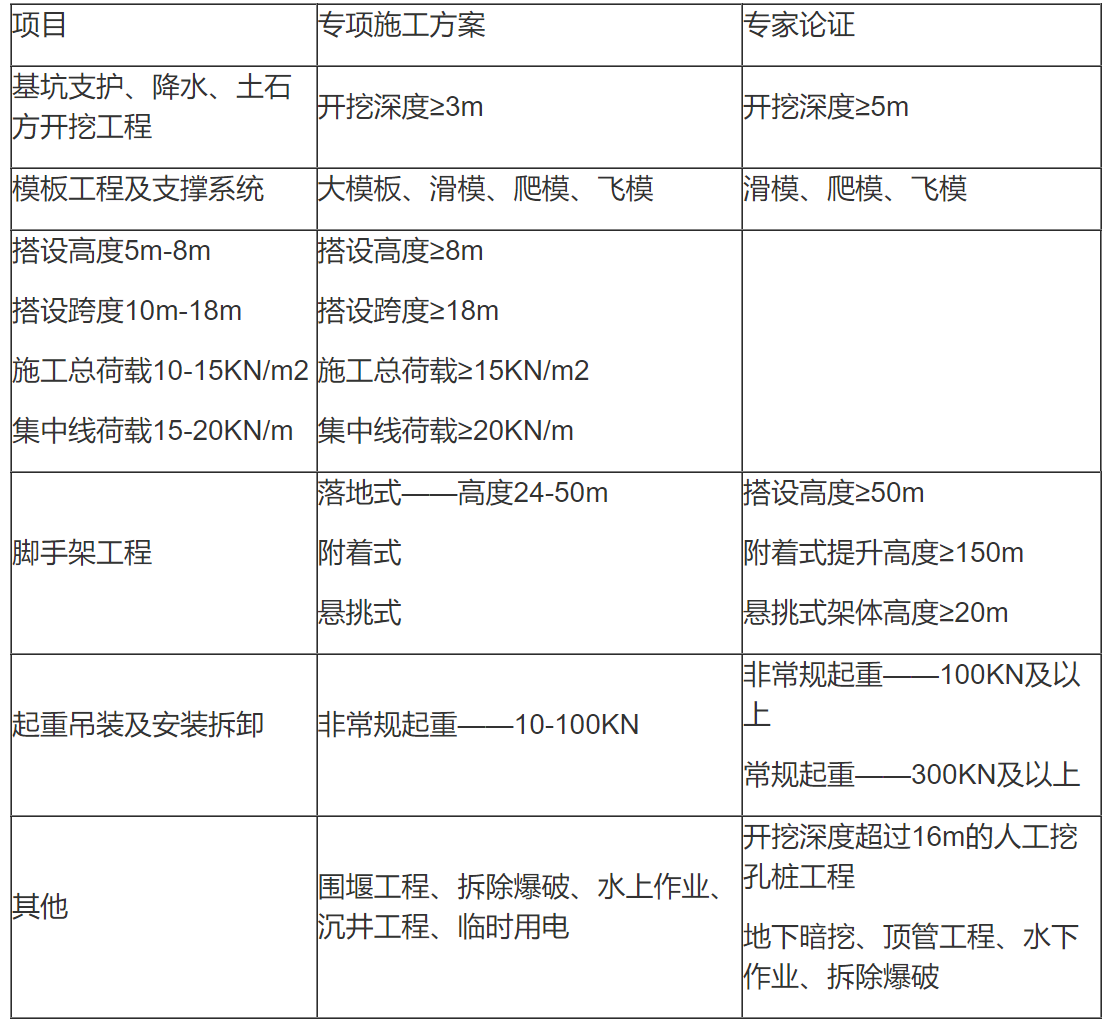

第559题 下列单项工程中,需编制专项施工方案并组织专家审查论证的是()。
A.开挖深度为6m的基坑土方开挖工程
B.起重量为200kN的起重设备安装工程
C.搭设高度为40m的落地式钢管脚手架工程
D.开挖深度为16m的人工挖孔桩工程
参考答案:A
解析:
第560题 下列施工用电中不属于一类负荷的是()。
A.井、洞内的照明
B.基坑内的排水
C.泄洪设施
D.混凝土搅拌系统
参考答案:D
解析:
一类负荷:井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。
