“微信扫一扫”进入考试题库练习及模拟考试
参考答案:↓
解析:
1.2A-垫层区;3A-过渡区;3B-主堆石区;
3C-下游堆石区。
2.碾压参数还应包括:振动碾的重量、碾压遍数、铺料厚度。
3.水胶比:A=122/(249+56)=0.40;
砂率:B=760/(760+620+620)=38%。
4.该分部工程评定为优良不正确。
理由:该分部工程优良率=28/48=58.33%,不满足优良率大于70%的要求。
该分部工程应评定为合格。
5.该水库工程等别为Ⅲ等。工程规模为中型。
面板堆石坝建筑物级别为3级。
土石围堰的洪水标准(重现期)为10~5年;
面板堆石坝施工期临时度汛洪水标准(重现期)为100~50年。
参考答案:↓
解析:
1.A代表垫层区,主要作用是为面板提供平整、密实的基础。
B代表过渡区,主要作用是保护垫层,防止垫层在高水头作用下产生破坏。
C代表主堆石区,主要作用是承受水荷载。
2.不妥1:对围堰工程的分包,项目法人直接指定分包人。理由:对于指定分包,必须经项目的上级主管部门同意方可指定分包人。
不妥2:项目法人同意承包人甲提出的要求(或同意混凝土面板浇筑分包给分包人丙实施)。理由:混凝土面板作为主要建筑物的主体结构,不得进行工程分包。
不妥3:协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。理由:指定分包人乙直接对项目法人负责;混凝土面板浇筑为违法分包。
3.承包人可采取的防渗固坡处理措施有:碾压砂浆、喷射混凝土、喷洒阳离子乳化沥青。
4.混凝土面板养护应从混凝土的初凝后开始,持续养护至水库蓄水为止。养护的具体措施:铺盖草袋等隔热保温用品,及时洒水(保湿)。
参考答案:↓
解析:
1.(1)承包人首先应按专用合同条款的约定,将各项材料的供货人及品种、规格、数量和供货时间等报送监理审批。同时,承包人向监理提交材料的质量证明文件,并满足合同约定的质量标准。
(2)承包人应按合同约定和监理的指示,进行材料的抽样检验,检验结果提交监理。
(3)承包人会同监理共同进行交货验收,并做好记录,经鉴定合格的材料方能验收入库。
2.(1)由监理单位向项目法人提交验收申请报告不妥;应由施工单位提交验收申请报告;
(2)验收由质量监督机构主持不妥;验收应由项目法人(或委托监理单位)主持;
(3)验收工作组代表组成不妥;验收工作组成员应由项目法人、勘测、设计、监理、施工等单位代表组成。
3.(1)碾压参数还有:加水量和碾压遍数。
(2)干密度检测采用灌水(砂)法,试坑深度为碾压层厚(或0.8m)。
4.(1)承包人拟定处理方案报送监理单位审批;
(2)现场检查验收合格后,由监理单位填写《施工质量缺陷备案表》,设计、监理及施工等参建单位签字确认;
(3)《施工质量缺陷备案表》报工程质量监督机构备案。

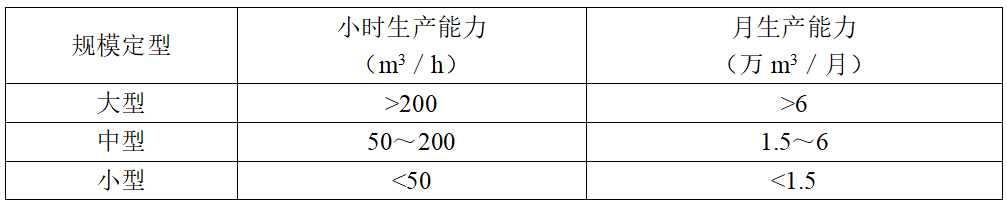

第205题 某水闸底板混凝土采用平浇法施工,最大混凝土块浇筑面积400m2,浇筑层度40cm,混凝土初凝时间按3h计,混凝土从出机口到浇筑入仓历时30min。则该工程拌合站小时生产能力最小应为()m3/h。
A.64
B.70.4
C.320
D.352
参考答案:B
解析:
第206题 拌合楼按工艺流程分层布置,分为进料、贮料、配料、拌合及出料共五层,其中()是全楼的控制中心。
A.进料层
B.配料层
C.贮料层
D.拌合层
参考答案:B
解析:
拌合楼按工艺流程分层布置,从上到下分为进料、贮料、配料、拌合及出料共五层,其中配料层是全楼的控制中心,设有主操纵台。
第207题 塑性混凝土应在浇筑完毕()开始洒水养护。
A.24h后
B.立即
C.6~18h内
D.3d后
参考答案:C
解析:
《水工混凝土施工规范》SL677—2014中规定:塑性混凝土应在浇筑完毕后6~18h内开始洒水养护,低塑性混凝土宜在浇筑完毕后立即喷雾养护,并及早开始洒水养护;混凝土应连续养护,养护期内始终使混凝土表面保持湿润。
第210题 相对压实度是评价碾压混凝土压实质量的指标,对于建筑物的外部混凝土相对压实度不得小于( )。
A.95%
B.96%
C.97%
D.98%
参考答案:D
解析:
对于建筑物的外部混凝土相对压实度不得小于98%,对于内部混凝土相对压实度不得小于97%。
第211题 根据《水工混凝土施工规范》SL677-2014,跨度为1.5m的悬臂梁,承重模板拆除,混凝土强度应达到设计强度等级的( )。
A.50%
B.70%
C.75%
D.100%
参考答案:C
解析:
对于承重模板,要求达到规定的混凝土设计强度的百分率后才能拆模。
(1)悬臂板、梁:跨度≤2m,75%;
跨度>2m,100%。
(2)其他梁、板、拱:跨度≤2m,50%;
跨度2~8m,75%;
跨度>8m,100%。
第212题 碾压混凝土VC 值太大表示( )。
A.拌合料湿,不易压实
B.拌合料湿,易压实
C.拌合料干,不易压实
D.拌合料干,易压实
参考答案:C
解析:
碾压混凝土的干湿度一般用VC值来表示。
VC值太小表示拌合太湿,振动碾易沉陷,难以正常工作。VC值太大表示拌合料太干,灰浆太少,骨料架空,不易压实。
第213题 钢筋标注形式“nФd@s”中,s表示钢筋()
A.根数
B.等级
C.直径
D.间距
参考答案:D
解析:
圆圈内填写钢筋编号,n为钢筋的根数, φ为钢筋种类的代号,
d为钢筋直径的数值,@为钢筋间距的代号,s为钢筋间距的数值。
第214题 某水利水电工程受弯构件,受压区受力钢筋采用绑扎接头,则同一截面内钢筋接头面积占受力钢筋总截面面积的最大百分率为( )。
A.25%
B.30%
C.50%
D.75%
参考答案:C
解析:
①焊接接头,在受弯构件的受拉区,不宜超过50%。
②绑扎接头,在受弯构件的受拉区,不宜超过25%;受压区不宜超过50%。
③机械连接接头在受拉区不宜超过50%。
第215题 下列钢筋中,不可以采用绑扎连接的有( )。
A.直径为22mm的受拉钢筋
B.直径为32mm的受拉钢筋
C.直径为22mm的受压钢筋
D.直径为32mm的受压钢筋
参考答案:B
解析:
受拉钢筋小于或等于22mm,受压钢筋直径小于或等于32mm,其他钢筋直径小于等于25mm,可采用绑扎连接。
第216题 碾压混凝土拌合物的VC值,现场宜选用( )s。
A.2~8
B.2~12
C.10~30
D.10~40
参考答案:B
解析:
碾压混凝土拌合物的VC值(碾压混凝土拌合物的工作度),现场宜选用2~12s。机口VC值应根据施工现场的气候条件变化,动态选用和控制,宜为2~8s。
第217题 混凝土拌合机的主要性能指标是( )。
A.工作容量
B.设备功率
C.生产能力
D.生产效率
参考答案:A
解析:
拌合机是制备混凝土的主要设备,按搅拌方式分为强制式、自落式和涡流式。拌合机的主要性能指标是其工作容量,以L或m3计。
第218题 下列不属于混凝土配合参数的是()
A.砂率
B.浆骨比
C.水胶比
D.水砂比
参考答案:D
解析:
混凝土配合比的设计实质上就是确定四种材料用量之间的三个对比关系:水胶比、砂率、浆骨比。
水胶比=水/胶凝材料
砂率=砂/砂+石子
浆骨比=水泥浆/集料
第219题 确定大体积混凝土浇筑的分块尺寸和铺层厚度的主要因素是混凝土( )。
A.运输浇筑能力
B.施工人员数量
C.施工现场环境
D.温度控制措施
参考答案:A
解析:
分块尺寸和铺层厚度受混凝土运输浇筑能力的限制,若分块尺寸和铺层厚度已定,要使层间不出现冷缝,应采取措施增大运输浇筑能力。倘设备能力难以增加,则应考虑改变浇筑方法,将平浇法改变为斜层浇筑或台阶浇筑,以避免出现冷缝。
第220题 拌合设备生产能力主要取决于()等因素。
A.混凝土浇筑强度
B.设备容量
C.储存量
D.台数
E.生产率
参考答案:BDE
解析:
拌合设备的生产能力主要取决于设备容量、台数与生产率等因素。
