第381题 【2012年真题】某施工项目经理在组织现场施工中,为了赶工期,违反了《建设工程安全生产管理条例》的有关规定,出现了安全事故,造成2人死亡,则政府主管部门追究该项目经理责任的方式是( )。
A.罚金
B.罚款
C.撤销职务
D.判刑
参考答案:B
A.11.8
B.11.2
C.11.0
D.-11
参考答案:C
解析:
【内容考查】本题考查的是赢得值(挣值)法。
【选项分析】进度偏差=已完工作预算费用-计划工作预算费用,其中,已完工作预算费用=已完工作量×预算单价,计划工作预算费用=计划工作量×预算单价。本题中,进度偏差=1800×550-3200/4×2×550=110000(元)。
A.5%
B.10%
C.15%
D.20%
参考答案:B
第386题 某施工机械预算价格为120万元,折旧年限为10年,残值率为6%,年平均工作245个台班,则该机械台班折旧费为( )元。
A.460
B.490
C.560
D.590
参考答案:A
解析:
【内容考查】本题考查的是折旧费计算。
【选项分析】台班折旧费=[机械预算价格×(1一残值率)]/耐用总台班数=[1200000×(1-6%)]/(10×245)=460元。
第387题 【2012年真题】根据《标准施工招标文件》的通用条款,承包人应在收到监理人的变更指示后14天内,向监理人提交( )。
A.变更建议书
B.变更报价书
C.变更实施方案
D.变更工作计划
参考答案:B
第388题 对于施工现场用气焊用的乙炔发生罐产生的污水,正确的处理方式是( )。
A.要求专用容器集中存放,并倒入沉淀池处理
B.储存及保管要采取措施和专人负责
C.在合理位置设置沉淀池,经沉淀后方可排入市政污水管网
D.应设置简易有效的隔油池,使产生的污水经过隔油池后再排入市政污水管网
参考答案:A
第390题 关于运用动态控制原理控制施工成本的说法,错误的有( )。
A.相对于工程合同价而言,施工成本规划的成本值是实际值
B.施工成本的计划值和实际值的比较,应是定性的比较
C.如果原定的施工成本目标无法实现,则应采取特别措施及时纠偏,以免产生严重不良后果
D.在进行成本目标分解时,要分析和论证其实现的可能性
E.成本计划值和实际值比较的成果是成本跟踪和控制报告
参考答案:BC
第391题 甲监理单位受乙建设单位委托对某工程项目实施监理,该工程项目的设计单位为丙设计院,在监理过程中,甲监理单位的某专业监理工程师发现丙设计院的工程设计不符合建筑工程设计标准,该监理工程师应当( )。
A.要求丙设计院改正
B.要求乙建设单位改正
C.报告乙建设单位要求丙设计院改正
D.报告总监理工程师下达停工令
参考答案:C
A.17.10
B.17.55
C.20.25
D.22.875
参考答案:D
第393题 【2015年真题】根据《建设工程施工合同(示范文本)》(GF -2013-0201),项目经理确需离开施工现场时,应取得( )书面同意。
A.承包人
B.监理人
C.建设主管部门
D.发包人
参考答案:D
第394题 应用相关比率法进行施工成本分析、考察管理成果的好坏,通常所采用的对比指标具有的特点是( )。
A.性质不同但相关
B.性质不同又不相关
C.概念相关时期相同
D.概念相关时期不同
参考答案:A
解析:
【内容考查】本题考查的是施工成本分析的方法。
【选项分析】相关比率法:由于项目经济活动的各个方面是相互联系,相互依存,又相互影响的,因而可以将两个性质不同而又相关的指标加以对比,求出比率,并以此来考察经营成果的好坏。
第395题 下列有关施工组织设计的表述,不正确的是( )。
A.施工平面图是施工方案及施工进度计划在空间上的全面安排
B.单位工程施工组织设计是指导分部分项工程施工的依据
C.只有在编制施工总进度计划后才可编制资源需求量计划
D.对于简单工程,可以只编制施工方案及施工进度计划和施工平面图
参考答案:B

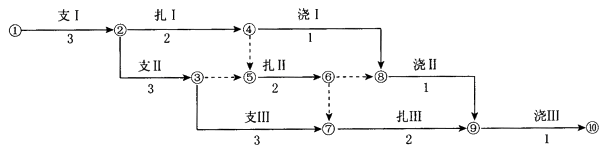

A.工作①-②是关键工作
B.只有1条关键路线
C.工作⑤-⑥是非关键工作
D.节点⑤的最早时间是5
E.虚工作③⑤是多余的
参考答案:ABC
第398题

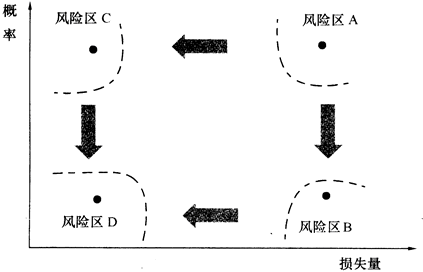

若某事件经过风险评估,处于风险区域B,正确的处理方法是( )。
A.采取措施降低其损失量,使其移位至风险区域A
B.采取措施降低其损失量,使其移位至风险区域D
C.采取措施降低其概率,使其移位至风险区域A
D.采取措施降低其概率,使其移位至风险区域C
参考答案:B
第399题 某施工工地发生一起起重机钢绳断裂导致起吊的钢梁坠落,发生现场施工人员伤亡事故,则该安全事故中,第一类危险源和第二类危险源分别是( )。
A.起重机、钢绳断裂
B.钢梁、钢梁坠落
C.起重机、钢梁坠落
D.钢梁、钢绳断裂
参考答案:D
解析:
【内容考查】本题考查的是危险源的分类。
【选项分析】事故的发生是两类危险源共同作用的结果,第一类危险源是事故发生的前提,第二类危险源是第一类危险源导致事故的必要条件。在事故的发生和发展过程中,两类危险源相互依存,相辅相成。第一类危险源是事故的主体,决定事故的严重程度,第二类危险源出现的难易,决定事故发生可能性大小。
