一级造价工程师《建设工程计价》考试题库(1078题)


第401题 下列施工机械的费用项目中,不能计入施工机械台班单价的是(  )。


A.施工机械年检费

B.小型施工机械安装费

C.定期保养所用的辅料费

D.机上司机劳动保险费


参考答案:D


解析:

在施工机械台班单价中包括机上人工费,但司机的劳动保险费属于企业管理费的内容,不属于直接人工支出。


第402题 下列对安拆费及场外运费的说法,正确的是(  )。


A.安拆简单、移动不需要起重及运输机械的重型施工机械,其安拆费及场外运费应单独计算

B.安拆复杂、移动需要起重及运输机械的重型施工机械,其安拆费及场外运费计入台班单价

C.不需相关机械辅助运输的自行移动机械,其安拆费及场外运费单独计算

D.自升式塔式起重机安装、拆卸费用的超高起点及其增加费,各地区、部门可根据具体情况确定


参考答案:D


解析:

【内容考查】本题考查的是安拆费及场外运费的组成和确定。

【选项分析】安拆复杂、移动需要起重机运输机械的重型施工机械,其安拆费及场外运费单独计算。安拆简单、移动需要起重机运输机械的轻型施工机械,其安拆费及场外运费计入台班单价。不需相关机械辅助运输的自行移动机械,不计算场外运费。



第403题 下列费用中,不计入机械台班单价而需要单独列项计算的有(  )。


A.安拆简单、移动需要起重及运输机械的重型施工机械的安拆费及场外运费

B.安拆复杂、移动需要起重及运输机械的重型施工机械的安拆费及场外运费

C.利用辅助设施移动的施工机械的辅助设施相关费用

D.不需相关机械铺助运输的自行移动机械的场外运费

E.固定在车间的施工机械的安拆费及场外运费


参考答案:BC


解析:

单独计算的情况包括:

1)安拆复杂、移动需要起重及运输机械的重型施工机械,其安拆费及场外运费单独计算;

2) 利用辅助设施移动的施工机械,其辅助设施(包括轨道和枕木)等的折旧、搭设和拆除等费用可单独计算。



第404题 某挖掘机配司机1人,若年制度工作日为245天,年工作台班为220台班,人工工日单价为80元,则该挖掘机的人工费为(  )元/台班。


A.71.8

B.80.0

C.89.1

D.132.7


参考答案:C


解析:

【内容考查】本题考查的是人工费的组成及确定。

【选项分析】

台班人工费=人工消耗量*(1+(年制度工作日-年工作台班)/年工作台班)*人工单价



第405题 下列费用中属于施工仪器仪表台班单价的组成部分是(  )。


A.折旧费

B.维护费

C.校验费

D.动力费

E.人工费


参考答案:ABCD


解析:

【内容考查】本题考查的是施工机械台班单价的组成和确定方法

【选项分析】施工仪器仪表台班单价由四项费用组成,包括折旧费、维护费、校验费、动力费等。施工仪器仪表台班单价中的费用组成不包括检测软件的相关费用。


第406题 仪器仪表台班单价通常由(  )组成。


A.折旧费

B.维护费

C.安拆费

D.校验费

E.动力费


参考答案:ABDE


解析:

【内容考查】本题考查的是仪器仪表使用费的构成。

【选项分析】仪器仪表台班单价通常由折旧费、维护费、校验费和动力费组成。



第407题 下列费用项目中,构成施工仪器仪表台班单价的有(  )。


A.折旧费

B.检修费

C.维护费

D.人工费

E.校验费


参考答案:ACE


解析:

【内容考查】本题考查的是施工仪器仪表台班单价的组成和确定方法

【选项分析】施工仪器仪表台班单价由四项费用组成,包括折旧费、维护费、校验费、动力费。B、D属于施工机械台班单价。



第408题 当计算施工仪器仪表台班单价时,下列说法中正确的有(   )。


A.施工仪器仪表台班单价中包括检修费和维护费

B.施工仪器仪表台班单价中的费用组成不包括检测软件的相关费用

C.台班动力费是指施工仪器仪表在运转作业中所耗用的水、电等费用

D.计算台班折旧费时,施工仪器仪表原值不包括购置时产生的增值税

E.计算台班校验费时无须考虑除税系数


参考答案:BDE


解析:

施工仪器仪表台班单价由四项费用组成,包括折旧费、维护费、校验费、动力费。施工仪器仪表台班单价中的费用组成不包括检测软件的相关费用。台班动力费是指施工仪器仪表在施工过程中所耗用的电费。台班折旧费=【仪器仪表原值×(1-残值率)】/耐用总台班。台班校验费=年校检验/年工作台班。


第409题 下列费用项目中属于施工仪器仪表台班单价构成内容的是(  )。


A.人工费

B.燃料费

C.检测软件费

D.校验费


参考答案:D


解析:

施工仪器仪表台班单价由四项费用组成,包括折旧费、维护费、校验费、动力费。施工仪器仪表台班单价中的费用组成不包括检测软件的相关费用。


第410题 下列各项表格中能作为预算定额基价表现形式的是(  )。


A.单位估价表

B.地区单位估价表

C.扩大单位估价表

D.设备租赁价目表

E.设备安装价目表


参考答案:ABE


解析:

【内容考查】本题考查的是预算定额基价编制。

【选项分析】

预算定额基价一般通过编制单位估价表、地区单位估价表及设备安装价目表所确定的单价,用于编制施工图预算。


第411题 预算定额编制时需要遵循简明适用原则,其中合理确定预算定额的计算单位是指(  )。


A.主要的、常用的、价值量大的项目,分项工程划分要细

B.次要的、不常用的、价值量相对较小的项目,分项工程划分粗一些

C.尽可能地避免同一种材料用不同的计量单位和一量多用

D.预算定额要项目齐全


参考答案:C


解析:

【内容考查】本题考查的是预算定额的编制原则、依据和步骤

【选项分析】

合理确定预算定额的计算单位,简化工程量的计算,尽可能地避免同一种材料用不同的计量单位和一量多用,尽量减少定额附注和换算系数。


第412题 预算定额基价不包括(  )。


A.人工费

B.材料费

C.机械费

D.措施费


参考答案:D


解析:

【内容考查】本题考查的是预算定额基价编制。

【选项分析】

预算定额就是预算定额分项工程或结构件的单价,只包括人工费、材料费和施工机具使用费,也称工料单价。

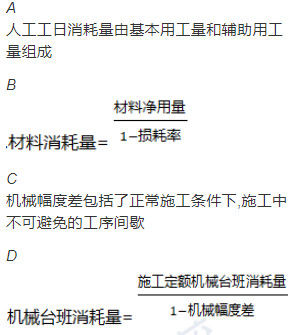

第413题 关于预算定额消耗量的确定方法,下列表述正确的是(  )。



A.A

B.B

C.C

D.D


参考答案:C


解析:

【内容考查】本题考查的是预算定额消耗量的编制方法。

【选项分析】人工工日消耗量由基本用工量和其他用工量组成,A错误;材料消耗量=材料净用量×(1+损耗率(%)),B错误;预算定额机械耗用台班=施工定额机械耗用台班×(1+机械幅度差系数),D错误。


第414题 下列项目中属于预算定额中人工工日消耗量中辅助用工的是(  )。


A.机械土石方配合用工

B.隐蔽工程验收工作影响用工

C.工序交接时对前一工序不可避免的修整用工

D.班组操作地点转移用工


参考答案:A


解析:

【内容考查】本题考查的是预算定额消耗量的编制方法

【选项分析】

辅助用工是指技术工种劳动定额内不包括而在预算定额内又必须考虑的用工。例如机械土方工程配合用工、材料加工(筛砂、洗石、淋化石膏),电焊点火用工等。


第415题 下列用工项目中,构成预算定额人工工日消耗量,但并不包括在施工定额中的有(  )。


A.材料水平搬运用工

B.材料加工用工和电焊点火用工

C.工序交接时对前一工序修整用工

D.在施工定额基础上应增加计算的用工

E.完成施工任务必需消耗的技术工种用工


参考答案:BCD


解析:

【内容考查】本题考查的是预算定额消耗量的编制方法

【选项分析】

施工定额由劳动定额、机械定额和材料定额三个相对独立的部分组成。

材料加工用工和电焊点火用工属于辅助用工,辅助用工指技术工种劳动定额内不包括而在预算定额内又必须考虑的用工。

工序交接时对前一工序修整用工属于人工幅度差。即预算定额与劳动定额的差额,主要是指在劳动定额中未包括而在正常施工情况下不可避免但又很难准确计量的用工和各种工时损失。

在施工定额基础上应增加计算的用工,由于预算定额是在施工定额子目的基础上综合扩大的,包括的工作内容较多,施工的工效视具体部位而不一样,所以需要另外增加人工消耗,而这种人工消耗也可以列入基本用工内。

【名师点拨】在施工定额基础上应增加计算的用工,是包含在预算定额中,但是不包含在施工定额中。


第416题 下列用时中,同时包含在劳动定额和预算定额人工消耗量中的是(  )。


A.隐蔽工程验收的影响时间

B.工序搭接发生的停歇时间

C.不可避免的中断时间

D.加工材料所需的时间


参考答案:C


解析:

【内容考查】本题考查的是预算定额消耗量的编制方法

【选项分析】

隐蔽工程验收的影响时间和工序搭接发生的停歇时间属于人工幅度差的内容,加工材料所需的时间属于辅助用工的内容,它们都列入其他用工中。这些在劳动定额的未包括。选项ABD不对,故答案选择C。


第417题 完成某分部分项工程1m³需基本用工0.5工日,超运距用工0.05工日,辅助用工0.1工日,如人工幅度差系数为10%,则该工程预算定额人工工日消耗量为(  )工日/10m³。


A.6.05

B.5.85

C.7.00

D.7.15


参考答案:D


解析:

【内容考查】本题考查的是预算定额消耗量的编制方法

【选项分析】

人工工日消耗量=(0.5+0.05+0.1)×(1+10%)=0.715工日/ m³=7.15工日/10m³


第418题 编制预算定额人工日消耗量时,实际工程现场运距超过预算定额取定运距时的用工应计入(  )。


A.超运距用工

B.辅助用工

C.二次搬运用工

D.人工幅度差


参考答案:C


解析:

需要指出,实际工程现场运距超过预算定额取定运距时,可另行计算现场二次搬运费。


第419题 编制某分项工程预算定额人工工日消耗量时,已知基本用工,辅助用工、超运距用工分别为20工日、2工日、3工日,人工幅度差系数为10%,则该分项工程单位人工工日消耗量为(  )工日。


A.27.0

B.27.2

C.27.3

D.27.5


参考答案:D


解析:

【内容考查】本题考查的是预算定额消耗量的编制方法。

【选项分析】

人工工日消耗量(20+2+3)×(1+10%)=27.5(工日)


第420题 确定预算定额人工工日消耗量过程中,应计入其他用工的有(  )。


A.材料二次搬运用工

B.电焊点火用工

C.按劳动定额规定应增(减)计算的用工

D.临时水电线路移动造成的停工

E.完成某一分项工程所需消耗的技术工种用工


参考答案:BD


解析:

【内容考查】本题考查的是预算定额消耗量的编制方法

【选项分析】其他用工。其他用工是辅助基本用工消耗的工日,包括超运距用工、辅助用工和人工幅度差用工。材料二次搬运用工属于二次搬运费,C、E属于基本用工。
