“微信扫一扫”进入考试题库练习及模拟考试

一级建造师《建筑工程管理与实务》试题题库(1293题)


第1121题 1、写出PDCA工作方法内容;其中“A”的工作内容有哪些?2、指出土方回填施工中的不妥之处?并写出正确做法。3、指出“后浇带专项方案”中的不妥之处?写出后浇带混凝土施工的主要技术措施。4、指出第4层外墙板施工中的不妥之处?并写出正确做法。装配式混凝土构件采用钢筋套筒连接灌浆质量要求有哪些?



参考答案:见解析


解析:

1.P-计划、D-实施、C-检查、A处理。
A即处理、处置。
A的工作内容有: 搜集、分析、反馈质量信息并制定预防和改进措施。
2.不妥之一:回填土料混有建筑垃圾。
正确做法:回填土料不应混有建筑垃圾,一般不能选用淤泥、淤泥质土、有机质大于5%的土、含水量不符合压实要求的粘性土。填方土应尽量选用同类土。
不妥之二:土料铺填厚度大于400mm。
正确做法:每层虚铺厚度应根据夯实机械确定,一般情况下,采用振动压实机时,每层虚铺厚度为250~350mm。
不妥之三:采用振动压实机压实2遍成活。
正确做法:采用压实机具采用震动压实机时,每层压实遍数为3~4次。
不妥之四:每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。
正确做法:将回填的每层土样进行送检。
3.不妥之一:模板独立支设。
正确做法:后浇带的模板及支架均应独立设置。
不妥之二:剔除模板用钢丝网。
正确做法:模板用的钢丝网应保留。
不妥之三:因设计无要求,基础底板后浇带10d后封闭等。
正确做法:后浇带通常根据设计要求留设,并在主体结构保留一段时间(若设计无要求,则至少保留14d)后再浇筑,将结构连成整体。基础底板后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d。
后浇带混凝土施工的主要技术措施:
(1)清除杂物和松散石子;
(2)加以充分湿润冲洗干净;
(3)浇筑混凝土前,宜在施工缝处先刷一层水泥浆;
(4)采用微膨胀混凝土;
(5)强度等级比原结构提高一级;
(6)保持至少28d的湿润养护。
4.(1)不妥之一:留置了3组边长为70.7mm的立方体灌浆料标准养护试件。
正确做法:钢筋套筒灌浆连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作1组且每层不应少于3组40mm×40mm×160mm的长方体试件,标养28天后进行抗压强度试验。
不妥之二:留置了1组边长70.7mm的立方体坐浆料标准养护试件。
正确做法:预制构件底部接缝坐浆强度应满足设计要求。每工作班同一配合比应应制作1组且每层不应少于3组边长为70.7mm的立方体试件,标养28天后进行抗压强度试验。
不妥之三:施工单位选取第4层外墙板竖缝两侧11㎡的部位在现场进行淋水试验。
正确做法:施工单位选取与第4层相邻两层四块墙板形成的水平和竖向十字接缝区域进行现场淋水试验。
(2)钢筋采用套筒灌浆连接时,灌浆应饱满、密实,所有出口均应出浆。


第1122题 模板工程设计的安全性原则是指模板要具有足够的( )。


A.强度

B.实用性

C.刚度

D.经济性

E.稳固(定)性


参考答案:ACE


解析:

【内容考查】本题考查的是混凝土结构模板工程

【选项分析】安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。

该考点已修改为:安全性:模板及支架应根据施工过程中的各种控制工况进行设计,应满足承载力和刚度的要求,并应保证其整体稳固性,保证施工中不变形、不破坏、不倒塌。


第1123题 1.《项目疫情防控措施》规定的“四区”中除施工区外还有哪些?施工现场主要防疫物资有哪些?需要消毒的重点场所还有哪些?2.作为混凝土浇筑模板的材料种类都有哪些?(如:木材)3.写出表1中其他模板与支架承载力计算内容项目的参与荷载项。(如:支架水平杆及节点承载力:G1、G2、G3、Q1)4.指出图1中模板支撑架剖面图中的错误之处。



参考答案:见解析


解析:

1.《项目疫情防控措施》规定的“四区”中除施工区外还有材料加工和存放区、办公区、生活区。

施工现场主要防疫物资有体温计、口罩、消毒剂。需要消毒的重点场所还有食堂、盥洗室、厕所。

2.作为混凝土浇筑模板的材料种类有:钢材、木材、竹、铝合金。

3. 依据规范:《混凝土结构工程施工规范GB 50666-2011》,4.3.7的内容

(1)底面模板承载力:G1+G2+G3+Q1

(2)支架立杆承载力:G1+G2+G3+Q1+Q4

(3)支架结构整体稳定:G1+G2+G3+Q1+Q3、G1+G2+G3+Q1+Q4

4.错误之处一:顶层水平杆步距1800mm

正确做法:对安全等级为Ⅰ级的模板支撑架,架体顶层两步距应比标准步距缩小至少一个节点间距

错误之处二:立杆底部没有垫板

正确做法:立杆底部必须设置垫板

错误之处三:立杆间距1800mm

正确做法:当立杆采用Q235级材质钢管时,立杆间距不应大于1.5m

错误之处四:可调托撑螺杆伸出长度680mm

正确做法:立杆顶端可调托撑伸出顶层水平杆的悬臂长度不应超过650mm

错误之处五:没有设置竖向斜撑杆

正确做法:模板支撑架应设置竖向斜撑杄并应符合下列规定:安全等级为Ⅰ级的模板支撑架应在架体周边、内部纵向和横向每隔4m~6m各设置一道竖向斜撑杆。

依据:《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-2016


第1124题 1.事件一中,施工单位对施工总进度计划还需补充哪些内容?2.绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。3.事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。4.事件四中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?



参考答案:见解析


解析:

1.施工总进度计划还需补充的内容有:分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供应平衡表等。

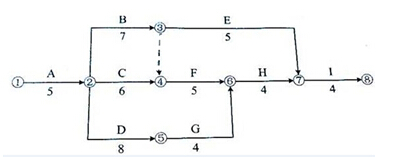

2.调整后的施工进度计划网络图(双代号)如下:

关键线路:A→B→F→H→I、A→D→G→H→I。总工期=5+7+5+4+4=25月。

3.(1)工期索赔不成立。理由:C为非关键工作,总时差为1个月,停顿2个月后工期拖延只有1个月,所以只能索赔1个月。
费用索赔成立。理由:C工作停顿是非承包方原因导致的因此造成施工人员窝工损失费用为13.6*2=27.2万元。
(2)工期索赔不成立。理由:E为非关键工作,总时差为4,不可抗力延误的3个月没有影响总工期,所以工期索赔不成立。
费用索赔不成立。理由:32.7万元的费用索赔中施工设备损失费用8.2万元是不能索赔的,因不可抗力事件导致的承包人的施工机械设备损坏及停工损失,由承包人承担。清理和修复工程费用24.5万元是可以索赔的,因为不可抗力事件导致工程所需清理、修复费用,由发包人承担。
4.搭设跨度10m及以上需要单独编制安全专项施工方案。搭设跨度18m及以上还应组织专家论证。该工程主梁跨度为10.5m,所以只需要编制专项施工方案不需要进行专家论证。
对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000。所以该工程梁的起拱高度为:10.5mm~31.5mm。所以:最小起拱高度为10.5mm
浇筑高度:900mm


第1125题 (1)试分析上述施工过程中有哪些不符合规范要求的事项,并写出正确做法。
(2)《混凝土结构工程施工质量验收规范》要求结构实体检验的包括哪些内容?主要检验哪些部位?
(3)简要说明混凝土试块标准养护与同条件养护的区别。
(4)若四层梁板结构标准养护混凝土试块符合标准要求,但是同条件养护试块达不到标准要求,要不要回弹?为什么?



参考答案:见解析


解析:

(1)不符合规范的做法如下:

1)模板安装时应起拱,当设计无要求时,跨度9m的现浇混凝土梁板起拱可按跨度的1/1000~3/1000取值;

2)当设计按最小配筋率配筋时,应按照等面积代换的原则进行钢筋代换,即钢筋间距不应增大,同时钢筋代换首先应征得设计单位同意办理变更后方可进行;

3)混凝土浇筑完后,在第二天才开始浇水养护是不对的,应在12h以内覆盖并浇水养护,浇水次数应能保持混凝土湿润;

4)对于跨度9m的现浇混凝土梁板,按照《混凝土结构工程施工质量验收规范》的要求,其跨度已经超过8m,拆模时的混凝土强度应达到设计强度的100%方可拆除模板。

5)拆模后发现混凝土质量有缺陷,显然,在混凝土浇筑过程中存在振捣不密实,没有在初凝前进行二次抹压且养护不及时,拆模过早等不正确的施工方法。

(2)规范规定的结构实体检验的内容包括:混凝土强度检验、钢筋保护层厚度检验以及工程合同约定的项目检验。主要检验涉及结构安全的柱、墙、梁等重要部位。

(3)混凝土标准养护应在标准养护室或标养箱中进行,标准养护温度为20±2℃,相对湿度为95%以上,放在支架上,彼此间隔10~20mm,标准养护龄期为28d,检测其抗压强度用来评定混凝土的强度。

同条件养护试块应放在试块所代表的混凝土结构部位的附近,与结构实体同条件进行养护,其强度作为结构实体的混凝土强度的依据。

(4)标准养护试块代表的是混凝土的配合比,是评价工程实体强度的主要依据,同条件养护试块代表的是结构实体的质量。如同条件试块不合格则必须要回弹检测,《混凝土结构工程施工质量验收规范》对此做出了明确的规定。


第1126题 (1)指出3号科研楼最适用的模板类型,并说明理由。常见模板类型还应有那些?
(2)指出事件一中不妥之处,并分别写出正确做法。
(3)指出事件二中不妥之处,并分别写出正确做法。
(4)指出事件三中不妥之处,并分别说明理由。



参考答案:见解析


解析:

(1)最适用的模板类型:木模板。

理由:外形复杂、异形现浇混凝土构件较多、冬期施工。

常见模板类型还应有:组合钢模板、钢框木(竹)胶合板模板、大模板、散支散拆胶合板模板、滑升模板、爬升模板、飞模、模壳模板、胎模、永久性压型钢板模板。

(2)不妥之处:

1)主梁起拱高度2.5cm;

2)主梁及外疏散楼梯平台底模及支架拆除时的混凝土强度达到设计混凝土立方体抗压强度标准值的75%即可拆模;

3)模板的拆除顺序按先拆先支,后拆后支、先拆除非承重部分后拆除承重部分的顺序进行。

正确做法:

1)主梁起拱高度0.8~2.4cm;

2)主梁及外疏散楼梯平台底模及支架拆除时的混凝土强度达到设计的混凝土立方体抗压强度标准值的100%即可拆模;

3)模板的拆除顺序按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。

(3)不妥之处:

1)直钢筋下料长度=构件长度+保护层厚度+弯钩增加长度;

2)弯起钢筋下料长度=直段长度+斜段长度+弯曲调整值+弯钩增加长度;

3)箍筋下料长度=箍筋周长-箍筋调整值。

正确做法:

1)直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度;

2)弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度;

3)箍筋下料长度=箍筋周长+箍筋调整值。

(4)不妥之处:

1)监理单位的同意;

2)等数量进行了钢筋代换。

正确做法:

1)设计单位同意;

2)等强度或等面积进行钢筋代换。


第1127题 关于钢筋混凝土结构中模板、支架的说法,正确的有(  )。


A.钢管、门架的支架立杆可混用

B.模板接缝不应漏浆

C.模板脱模剂不得污染钢筋

D.梁柱节点的钢筋宜在模板安装后绑扎

E.后浇带的模板、支架应单独设置


参考答案:BCE


解析:

【内容考查】本题考查模板的设计原则及模板的安装要点。

【选项分析】钢管、门架的支架立杆不可混用;梁柱节点的模板宜在钢筋安装后安装。


第1128题 跨度6m,设计混凝土强度等级C30的板,拆除底模的同条件养护标准立方体,试块抗压强度至少应达到(  )。


A.15N/mm2

B.18N/mm2

C.22.5N/mm2

D.30N/mm2


参考答案:C


解析:

内容考查】本题考查的是底模及支架拆除时的混凝土应达到的强度。

选项分析】跨度6m,设计混凝土强度等级C30的板,拆除底模的同条件养护标准立方体,试块抗压强度至少应达到

30×75%=22.5N/mm2。


第1129题 预应力楼盖的预应力筋张拉顺序是(  )。


A.主梁—次梁—板

B.板—次梁—主梁

C.次梁—主梁—板

D.次梁—板—主梁


参考答案:B


解析:

内容考查】本题考查的是后张法预应力施工-张拉顺序。

选项分析】后张法预应力施工-张拉顺序:宜按均匀、对称的原则张拉;预应力楼盖宜先张拉楼板、次梁,后张拉主梁的预应力筋;对于平卧重叠构件,宜先上后下逐层张拉。


第1130题 混凝土施工缝留置位置正确的有(  )。


A.柱在梁、板顶面

B.单向板在平行于板长边的任何位置

C.有主次梁的楼板在次梁跨中 1/3范围内

D.墙在纵横墙的交接处

E.双向受力板按设计要求确定


参考答案:ACDE


解析:

【内容考查】本题考查的是混凝土施工缝的留置位置。

【选项分析】混凝土施工缝留置位置:

1)柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面;

2)与板连成整体的大截面梁(高超过1m),留置在板底面以下20~30mm处,当板下有梁托时,留置在梁托下部;

3)单向板:留置在平行于板的短边的任何位置;

4)有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;

5)墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;

6)双向受力板、大体积混凝土结构、拱、穹拱、壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。


第1131题 1.事件一中,基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员参加?2.指出事件二中脚手架搭设的错误之处并说明正确做法。3.指出事件三中填充墙砌体施工的不妥之处,并给出正确做法。4.请给出事件四中主梁、次梁、板钢筋的上下放置正确顺序。



参考答案:见解析


解析:

1.事件一中监理工程师组织基础工程验收不妥当。

理由:基础工程验收属分部工程验收,应由总监理工程师(建设单位项目负责人)组织。

本工程地基基础分部工程验收还应包括如下人员:勘察单位项目负责人;设计单位项目负责人;施工单位技术、质量部门负责人。

2.(1)不妥之处一:立杆进行搭接。

正确做法:除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

不妥之处二:横向扫地杆采用对接扣件固定在紧靠纵向扫地杆上方的立杆上。

正确做法:横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

不妥之处三:脚手架立杆基础不在同一高度的地方,将高处的纵向扫地杆向低处延长一跨与立杆固定。

正确做法:脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

不妥之处四:外侧立面两端设置一道剪刀撑,中间各道剪刀撑净距为15m。

正确做法:建筑地上16层,高度大于24m,应在外侧全立面连续设置剪刀撑。

3.不妥之处一:进场的小砌块产品龄期达到21天后开始砌筑施工。

正确做法:施工时所用的小砌块的产品龄期不应小于28d。

不妥之处二:待小砌块表面出现浮水后开始砌筑施工。

正确做法:小砌块表面有浮水时,不得施工。

不妥之处三:小砌块搭接长度为块体长度的1/3。

正确做法:单排孔小砌块的搭接长度应为块体长度的1/2。

不妥之处四:填充墙砌筑7天后进行顶砌施工。

正确做法:填充墙顶部与承重主体结构之间的空隙部位,应在填充墙砌筑14d后进行砌筑。

不妥之处五:为施工方便,在部分墙上留置了净宽度为1.2m的临时施工洞口。

正确做法:在砖墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽不应超过1m。

4.事件四中,主梁、次梁、板钢筋的上下放置正确顺序为:板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下。有圈梁或梁垫时,主梁的钢筋在上。


第1132题 下列关于后浇带说法不正确的是(  ) 。


A.后浇带应根据设计要求留设

B.后浇带应保留7d后再浇筑

C.可采用微膨胀混凝土填充后浇带

D.后浇带混凝土强度等级比原结构强度提高一级


参考答案:B


解析:

【内容考查】本题考查的是后浇带。

【选项分析】后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留14d)后再浇筑,将结构连成整体。填充后浇带,可采用微膨胀混凝土、强度等级比原结构强度提高一级。并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。——针对于普通混凝土结构后浇带而言。

后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d。——针对于地下防水工程防水混凝土后浇带而言。

以上两者注意区分。


第1133题 钢筋配料时,弯起钢筋(不含搭接)的下料长度是(  )。


A.直段长度+弯钩增加长度

B.直段长度+斜段长度+弯钩增加长度

C.直段长度+斜段长度-弯曲调整值+弯钩增加长度

D.直段长度+斜段长度+弯曲调整值+弯钩增加长度


参考答案:C


解析:

【内容考查】本题考查的是钢筋工程

【选项分析】筋配料中,弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度。


第1134题 常用的钢筋的连接方法有(  )。


A.焊接连接

B.铆钉连接

C.化学粘结

D.机械连接

E.绑扎连接


参考答案:ADE


解析:

【内容考查】本题考查的是钢筋的连接方法

【选项分析】钢筋的连接方法有:焊接、机械连接和绑扎连接三种。


第1135题 钢筋混凝土梁正截面承载力按最小配筋率配筋时钢筋的代换原则是(  )。


A.等面积

B.等根数

C.等强度

D.等刚度


参考答案:A


解析:

【内容考查】本题考查的是钢筋代换。

【选项分析】钢筋代换原则:等强度代换或等面积代换。当构件配筋受强度控制时,按钢筋代换前后强度相等的原则进行代换;当构件按最小配筋率配筋时,或同钢号钢筋之间的代换,按钢筋代换前后面积相等的原则进行代换。当构件受裂缝宽度或挠度控制时,代换前后应进行裂缝宽度和挠度验算。


第1136题 钢筋代换时,可采用等面积代换的情况有(  )。


A.构件配筋受强度控制时

B.构件按最小配筋率配筋的

C.同钢号钢筋之间代换的

D.构件受裂缝宽度控制的

E.构件配筋受材质限制的


参考答案:BC


解析:

【内容考查】本题考查的是钢筋代换。

【选项分析】钢筋代换原则:等强度代换或等面积代换。当构件配筋受强度控制时,按钢筋代换前后强度相等的原则进行代换;当构件按最小配筋率配筋时,或同钢号钢筋之间的代换,按钢筋代换前后面积相等的原则进行代换。当构件受裂缝宽度或挠度控制时,代换前后应进行裂缝宽度和挠度验算。


第1137题 直接承受动力荷载的结构构件中,直径为20mm纵向受力钢筋的连接宜选用(  )。


A.绑扎连接

B.直螺纹套筒连接

C.帮条焊

D.搭接焊


参考答案:B


解析:

【内容考查】本题考查的是混凝土结构钢筋工程
【选项分析】直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。


第1138题 钢筋代换时应满足构造要求有(  )。


A.裂缝宽度验算

B.配筋率

C.钢筋间距

D.保护层厚度

E.钢筋锚固长度


参考答案:CDE


解析:

【内容考查】本题考查的是钢筋工程
【选项分析】钢筋代换除应满足设计要求的构件承载力、最大力下的总伸长率、裂缝宽度验算以及抗震规定外,还应满足最小配筋率、钢筋间距、保护层厚度、钢筋锚固长度、接头面积百分率及搭接长度等构造要求。


第1139题 易产生焊缝固体夹渣缺陷的原因是(  )。


A.焊缝布置不当

B.焊前未加热

C.焊接电流太小

D.焊后冷却快


参考答案:C


解析:

内容考查】本题考查的是易产生焊缝固体夹渣缺陷的原因。

选项分析】固体夹杂:有夹渣和夹钨两种缺陷。产生夹渣的主要原因是焊接材料质量不好、焊接电流太小、焊接速度太快、熔渣密度太大、阻碍熔渣上浮、多层焊时熔渣未清除干净等。


第1140题 关于型钢混凝土结构施工做法,正确的有(  )。


A.柱的纵向钢筋设在柱截面四角

B.柱的箍筋穿过钢梁腹板

C.柱的箍筋焊在钢梁腹板上

D.梁模板可以固定在型钢梁上

E.梁柱节点处留设排气孔


参考答案:ABDE


解析:

【内容考查】本题考查的是型钢混凝土结构施工

【选项分析】型钢混凝土结构的钢筋绑扎,与钢筋混凝土结构中的钢筋绑扎基本相同。由于柱的纵向钢筋不能穿过梁的翼缘,因此柱的纵向钢筋只能设在柱截面的四角或无梁的部位。

在梁柱节点部位,柱的箍筋要在型钢梁腹板上已留好的孔中穿过,由于整根箍筋无法穿过,只好将箍筋分段,再用电弧焊焊接。不宜将箍筋焊在梁的腹板上,因为节点处受力较复杂。

可将梁底模用螺栓固定在型钢梁或角钢桁架的下弦上,以完全省去梁下模板的支撑。

在梁柱接头处和梁的型钢翼缘下部,由于浇筑混凝土时有部分空气不易排出,或因梁的型钢翼缘过宽妨碍混凝土浇筑,要在一些部位预留排除空气的孔洞和混凝土浇筑孔。

该考点已删除


进入题库练习及模拟考试
