第202题 检验移动交换子系统设备性能指标需进行( )。
A.接通率测试
B.局间中继测试
C.时钟同步检验
D.2Mbit接口参数测试
E.天馈线驻波比测试
参考答案:ABCD
解析:
天馈线驻波比测试是对室外天馈线系统的性能测试,和交换系统没有关系。
第203题 交换系统的基本性能测试项目主要有( )。
A.市话呼叫测试
B.国内、国际长途呼叫测试
C.障碍率测试
D.特种业务和录音通知测试
E.非话业务测试
参考答案:ABDE
解析:
障碍率测试不属于交换机的性能范畴。
第204题 程控交换设备的障碍率测试一般采用( )。
A.人机命令法
B.话务统计法
C.话务观察法
D.模拟呼叫法
参考答案:D
解析:
障碍率测试包括对本局、局间环测、长途、特服、新业务号码的呼叫测试,采用模拟呼叫法,并可用服务观察的抽样统计进行核对,然后统计出障碍率。
第205题 用模拟呼叫器对局内接通率测试进行大话务量呼叫测试时,至少将( )个主叫和被叫,集中接人系统的数个用户级上,使其在接近满负荷状况下进行模拟运行。
A.40
B.60
C.80
D.100
参考答案:B
解析:
用模拟呼叫器对局内接通率测试进行大话务量呼叫测试时,至少将60个主叫和60个被叫,集中接人系统的数个用户级上,使其在接近满负荷状况下进行模拟运行。
第206题 多波长计可用于( )项目的测试。
A.中心频率与偏离;
B.最小边模抑制比;
C.最大一20dB带宽;
D.输入抖动容限及频偏
参考答案:A
解析:
测试中心频率与偏离的主要测试仪表为多波长计或光谱分析仪。
抖动测试的主要仪表是SDH分析仪;最小边模抑制比的测试主要仪表为光谱分析仪;
第207题 下列传输设备测试项目中,测试值越小越好的是( )。
A.输入抖动容限
B.平均发送光功率
C.输出抖动
D.最小边模抑制比
参考答案:C
解析:
输出抖动:也称为固有抖动,是指SDH设备的支路和群路端口,在输入端正常无人为抖动和频偏输入的情况下,输出端所产生的最大抖动。
参考答案:见解析
解析:
1、
答: 计算工期:10+25+15+5+5+10+5+10=85
关键工作有:A、D、E、K、L、M、N、S
1L420040通信与广电工程项目施工进度控制 P223
详见项目管理教程
2、
答:事件1:可以提出费用索赔和工期索赔
理由:因为变更过河方案办理过河手续是建设单位应该承担的责任;施工单位配合选择和人员误工损失应由建设单位承担;挖沟工作是关键工作,延误7天致总工期超出7天;但沟坎加固工作延长3天,未超过其总时差10天,不影响工期
事件2:可以提出费用索赔,但不能提出工期索赔
理由:钢绞线镀锌不合格是建设单位应该承担责任,但延误5天未超过总时差15天。
事件3:不可以提出费用索赔和工期索赔
理由:不可以提出费用索赔和工期索赔
理由:塑料子管壁厚不合格是施工单位应该承担的责任
事件4:不可以提出费用索赔和工期索赔
理由:光纤切割刀损坏是施工单位应该承担的责任
事件5:不可以提出费用索赔和工期索赔
理由:坡坎强度不合格是施工单位应承担的责任
事件6:不可以提出费用索赔和工期索赔
理由:施工单位加快施工进度是施工单位应承担的责任
【解析】1L420100通信与广电工程合同管理 P316
建设工程索赔成立的条件及应具备的理由
3、
答:可得到工期补偿7天
实际工期与计划工期差:-7-2-2+5=-6;即最终工期比计划工期拖后6天
【解析】1L420040通信与广电工程项目施工进度控制 P238
进度偏差分析三步曲
4、
事件一:20*100+40*50+70000=74000元
事件二:30*50=1500元
事件三:0元
事件四:0元
事件五:0元
事件六:0元
合计:74000+1500=75500元
【解析】1L420110通信建设工程造价管理 P334
工程竣工价款结算
5、
【解析】1L412060通信线路施工技术 P150
6、
答:接受机的灵敏度的测试:SDH传输分析仪、光功率计、可调光衰耗器
最小边模抑制比、最大-20DB带宽分别所需要的仪表:光谱分析仪。
【解析】1L412020传输和交换系统的测试
P121 光接收机灵敏度和最小过载光功率:SDH传输分析仪、可衰耗器及光功率计
P122最小边模抑制比 光谱分析仪
最大-20DB带宽 光谱分析仪
第209题 下列仪表中,不能用于光接收灵敏度和最小过载光功率测试的是( )。
A.OTDR
B.光功率计
C.传输分析仪
D.光可变衰减器
参考答案:A
解析:
光接收灵敏度和最小过载光功率测试需要仪表为:SDH传输分析仪、可变衰耗器及光功率计。
参考答案:见解析
解析:
1、
1L420040通信与广电工程项目施工进度控制
参照项目管理书中双代号网络图的内容。
2、
【解析】1L420040通信与广电工程项目施工进度控制
参照项目管理书中双代号网络图的内容。
3、

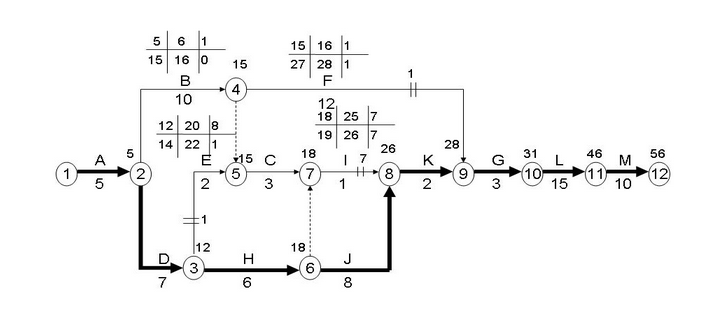

关键工作是:A,D,H,J,K,G,L,M
计划工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天)
参照项目管理书中双代号网络图的内容。
【解析】1L420040通信与广电工程项目施工进度控制
4、
测试工作有 E、C、I、K、G、L ,要保证仪器最高利用率就要求仪器连续、不间断工作, 才能避免仪器窝工,即需求最早开始的测试工作 E 的最晚开始时间;从图可知 E 最晚开始时 间是第 21 天,最晚结束时间是第 22 天,所有测试工作于第 21 天开始能保证仪表的最高利 用率。
【解析】1L420040通信与广电工程项目施工进度控制 P229
(五)进度计划图的优化
资源优化,资源优化是指在资源合理使用的条件下,使得工期满足一定的要求,即力求以最小的资源消耗和最短的工期,获得最好的经济效果。
5、
答:事件一:
1)、乙站设备推迟2天运到机房,致D工作推迟2天,因D工作是关键工作,致工期拖后2天
2)、丙站设备推迟2天运到机房,致 F工作推迟2天,因事件顺序发生,F工作推迟2天未超出其总时差3天,故对工期无影响
事件二:施工单位仪表比计划最早进场时间推迟5天,因事件顺序发生,致E工作推迟3天,但未超出其总时差5天,故对工期无影响
事件三:丁站仪表故障造成测试工作推迟6天,致I工作推迟6天,因事件一和事件二影响,I工作总时差为5天,推迟6天超出其总时差5天,致工期拖后1天
事件一,设备推迟运到机房是建设单位责任,且D工作为关键工作,推迟2天致总工期增加2天,故可以向建设单位提出工期索赔
事件二:仪表推迟进场是施工单位责任,故不可以向建设单位提出工期索赔
事件三:仪表故障是施工单位责任,故不可以向建设单位提出工期索赔
本工程实际工期为:56+2+1=59天
【解析】1L420040通信与广电工程项目施工进度控制 P238 进度偏差分析三步曲
(一)分析产生进度偏差的工作是否为关键工作
(二)分析进度偏差是否大于总时差
(三)分析进度偏差是否大于自由时差
6、
答:还需要测试:
① 吞吐量
② 时延
③ 过载丢包率
④ 背靠背。
【解析】1L412020传输和交换系统的测试 P123 PTN以太网接口性能测试:
平均发送光功率、接收灵敏度和最小过载光功率、吞吐量、时延、过载丢包
第211题 光谱分析仪可测试项目( )最小边摸抑制比、最大-20dB带宽、信道隔离度。
A.平均发送光功率
B.最小边摸抑制比
C.最大-20dB带宽
D.信道隔离度
E.输出抖动
参考答案:BCD
解析:
最小边摸抑制比、最大-20dB带宽、信道隔离度测试需要光谱分析仪。
参考答案:见解析
解析:
1、答:关键工作为:A\B\F\H\G\H
1L420040通信与广电工程项目施工进度控制 P223
参照项目管理教程
2、事件一:D工作推迟2天,小于其总时差6天,对总工期无影响
事件二:F工作推迟1天,因F工作是关键工作,推迟1天,总工期增加1天
事件三:测试仪表比原计划推迟2天送到,因G工作是关键工作,应于第20天开始施工,因测试仪表推迟2天,致使总工期增加1天
【解析】1L420040通信与广电工程项目施工进度控制 P238
进度偏差分析三步曲
3、实际工期为30+1+1=32天
【解析】1L420040通信与广电工程项目施工进度控制 P238
进度偏差分析三步曲
4、答:至18天,工作F尚剩余1天,G和H尚未开始,只能压缩G和H
压缩G一天费用30*a/10=3a 压缩H一天费用4*a/2=2a
所以,最佳压缩工期方案:首先压缩H工作一天,再压缩G工作一天,压缩总费用为2a+3a=5a
【解析】1L420040通信与广电工程项目施工进度控制 P239
工期优化,压缩合理工期
5、1)、事件一,可以提出费用索赔,但不能提出工期索赔;因为电缆未到货是建设单位应承担的责任,但D工作推迟2天未超过其总时差6天
2)、事件二,不可以提出费用索赔和工期索赔,因为电缆放线器损坏需修复是施工单位应承担的责任
3)、事件三,不可以提出费用索赔和工期索赔,因为测试仪表未到货是施工单位应承担的责任
【解析】1L420100通信与广电工程合同管理 P316
建设工程索赔成立的条件及应具备的理由
6、SDH传输分析仪、可变衰耗器、光功率计
【解析】1L412020传输和交换系统的测试
P121 光接收机灵敏度和最小过载光功率:SDH传输分析仪、可衰耗器及光功率计
第214题 SDH设备的抖动测试项目包括( )。
A.输入抖动容限及频偏
B.中心频率与偏离
C.输出抖动
D.映射抖动和结合抖动
E.再生器抖动转移特性
参考答案:ACDE
解析:
中心频率与偏离是DWDM设备的测试项目。
第215题 移动通信系统的网络优化过程是一个平衡容量、质量和( )三者之间矛盾的过程。
A.安全;
B.覆盖;
C.干扰;
D.切换
参考答案:B
解析:
移动通信网络的特点决定了网络覆盖、容量、质量三者之间的矛盾,网络优化的方法论之一就是平衡这三者之间的矛盾,网络优化的过程实际上就是一个平衡的过程。
第216题 从移动终端可感知的移动通信网络指标主要有( )。
A.掉话率;
B.呼叫建立成功率;
C.语音质量;
D.上下行速率;
E.系统容量
参考答案:ABCD
解析:
网络指标从移动终端感知来讲主要有掉话率、呼叫建立成功率、语音质量、上下行速率。
第217题 移动通信网络优化时,基站子系统(BSS)可调整的系统参数主要包括( ) 等。
A.天线方位角;
B.无线信道数量;
C.小区参数;
D.交换容量;
E.中继数量
参考答案:ABC
解析:
系统的参数调整内容很多,从移动交换子系统(NSS)侧来看主要提高交换的效率,适当增加交换容量和调整中继数量,从基站子系统(BSS)侧来看主要包含基站或天线的位置、方位角或下倾角、增加信道数、小区参数等。
第218题 移动终端可感知的通信网络指标有( )。
A.掉话率
B.网络负荷
C.语音质量
D.上下行速率
E.呼叫建立成功率
参考答案:ACDE
解析:
移动终端可感知的通信网络指标有主要有掉话率、呼叫建立成功率、语音质量、上下行速率。
第219题 移动网络优化应主要从( )四个方面来进行分析。
A.掉话
B.无线接通率
C.切换
D.语音质量
E.干扰
参考答案:ABCE
解析:
网络优化应主要从掉话、无线接通率 、切换、干扰四个方面来进行分析。
第220题 网络建设过程中的突出矛盾是( )之间的矛盾。
A.容量和质量
B.安全和质量
C.覆盖和质量
D.覆盖和容量
参考答案:C
解析:
网络建设过程中,由于无线环境覆盖的不足,出现部分地区无信号或信号弱产生呼叫困难、掉话、语音质量差,这一时期的主要矛盾是覆盖和质量间的矛盾。
