第361题 在碾压过程中,振动碾压( )遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾滚前后有弹性起伏现象,则表明混凝土料干湿适度。
A.2~3
B.3~4
C.4~5
D.5~6
参考答案:B
解析:
【内容考查】本题考查的是混凝土坝的施工质量控制要点。
【选项分析】在振动碾压3~4遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾滚前后有弹性起伏现象,则表明混凝土料干湿适度。
第362题 碾压混凝土的压实密度可采用( )进行检测。
A.核子水分密度仪
B.谐波密实度计
C.加速度计
D.挖坑填砂法
E.超声波密度仪
参考答案:ABCD
解析:
【内容考查】本题考查的是混凝土坝的质量控制手段。
【选项分析】压实密度可采用核子水分密度仪、谐波密实度计和加速度计等方法检测,目前较多采用挖坑填砂法和核子水分密度仪法进行检测。
第363题 碾压混凝土配合比应满足工程设计的各项技术指标及施工工艺要求,其配合比参数包括( )。
A.砂率
B.水胶比
C.单位用水量
D.掺合料掺量
E.最大粒径
参考答案:ABCD
解析:
【内容考查】混凝土坝的施工质量控制要点
【选项分析】碾压混凝土配合比参数包括掺合料掺量、水胶比、砂率、单位用水量、外加剂。
第364题 通过试验选择最佳砂率值,使用天然砂石料时,三级配碾压混凝土的砂率为( )。
A.22%~28%
B.28%~32%
C.32%~37%
D.37%~42%
参考答案:B
解析:
【内容考查】本题考查的是混凝土坝的施工质量控制要点。
【选项分析】砂率:应通过试验选取最佳砂率值。使用天然砂率时,三级配碾压混凝土的砂率为28%-32%,二级配时为32%-37%;使用人工砂石料时,砂率应增加3%-6%。
第365题 碾压混凝土坝配合比设计参数时,使用人工粗集料时,二级配碾压混凝土的砂率宜为( )。
A.28%-32%
B.32%-37%
C.3%-6%
D.35%-42%
参考答案:D
解析:
【内容考查】混凝土坝的施工质量控制要点
【选项分析】应通过试验选取最佳砂率值。使用天然砂石料时,三级配碾压混凝土的砂率为28%-32%,二级配时为32%-37%;使用人工粗集料时,砂率应增加3%-6%。
第366题 下列关于施工缝的处理正确的是( )。
A.新混凝土浇筑前,应用高压水枪或风沙枪将老混凝土表面含游离石灰的水泥膜清除
B.纵缝表面必须凿毛,且应冲洗干净
C.采用高压水冲毛,视气温高低,可在浇筑后5~20h进行
D.用风砂枪冲毛时,一般应在浇后一两天进行
E.施工缝面凿毛或冲毛后,应用压力水冲洗干净
参考答案:ACDE
解析:
【内容考查】本题考查的是浇筑前的准备作业。
【选项分析】纵缝表面可不凿毛,且应冲洗干净。
第367题 低塑性混凝土宜在浇筑完毕后立即进行( )养护。
A.喷雾
B.洒水
C.覆盖
D.化学剂
参考答案:A
解析:
【内容考查】本题考查的是混凝土养护。
【选项分析】低塑性混凝土宜在浇筑完毕后立即喷雾养护,并及早开始洒水养护。
第368题 下列不属于混凝土入仓铺料方法的是( )。
A.斜层浇筑法
B.薄层浇筑法
C.平铺法
D.台阶法
参考答案:B
解析:
【内容考查】本题考查的是入仓铺料。
【选项分析】混凝土入仓铺料方法主要有平铺法、台阶法和斜层浇筑法。
第369题 混凝土入仓铺料采用斜层浇筑法时,浇筑块高度一般限制在( )m左右。
A.1.0
B.1.5
C.2.0
D.2.5
参考答案:B
解析:
【内容考查】本题考查的是入仓铺料。
【选项分析】浇筑块高度一般限制在1.5m左右。
第370题 塑性混凝土应在浇筑完毕后( )开始洒水养护。
A.24h后
B.立即
C.6~18h内
D.3d后
参考答案:C
解析:
【内容考查】本题考查的是混凝土养护。
【选项分析】塑性混凝土应在浇筑完毕后6~18h内开始洒水养护。
第371题 混凝土坝出现冷缝时,会使层间的( )明显降低。
A.抗渗能力
B.抗剪能力
C.抗拉能力
D.抗压能力
E.抗冻能力
参考答案:ABC
解析:
【内容考查】本题考查的是入仓铺料。
【选项分析】混凝土铺料层间间歇超过混凝土允许间隔时间,会出现冷缝,使层间的抗渗、抗剪和抗拉能力明显降低。
第372题 混凝土浇筑仓出现以下情况,应停止浇筑的是( )。
A.混凝土初凝且超过允许面积
B.未及时平仓振捣且已初凝的混凝土料
C.低等级混凝土混入高等级混凝土浇筑部位
D.混凝土平均浇筑温度超过允许值,并在1h内无法调整至允许温度范围内
E.长时间不凝固的混凝土料
参考答案:AD
解析:
【内容考查】本题考查的是平仓与振捣
【选项分析】混凝土浇筑仓出现下列情况之一时,应停止浇筑:
1.混凝土初凝且超过允许面积。
2.混凝土平均浇筑温度超过允许值,并在1h内无法调整至允许温度范围内。
第373题 在混凝土坝施工过程中应避免冷缝的出现,因为当出现冷缝时,会使层间的( )明显降低。
A.抗渗能力
B.抗剪能力
C.抗拉能力
D.抗压能力
E.抗冻能力
参考答案:ABC
解析:
【内容考查】入仓铺料
【选项分析】混凝土铺料层间间歇超过混凝土允许间隔时间,会出现冷缝,使层间的抗渗、抗剪和抗拉能力明显降低。
第374题 在大体积混凝土结构中产生裂缝的主要原因是由于混凝土( )不足。
A.抗剪强度
B.抗压强度
C.抗拉强度
D.抗弯刚度
参考答案:C
解析:
【内容考查】本题考查的是大体积混凝土温控措施。
【选项分析】由于混凝土的抗压强度远高于抗拉强度,在温度压应力作用下不致破坏的混凝土,当受到温度拉应力作用时,常因抗拉强度不足而产生裂缝。
第375题 根据《混凝土坝温度控制设计规范》,下列属于浇筑后温度控制的措施是( )。
A.喷淋冷水预冷
B.冷却水管通水冷却
C.表面流水冷却
D.表面蓄水降温
E.料仓搭设遮阳防雨棚
参考答案:BCD
解析:
【内容考查】本题考查的是混凝土温控与监测。
【选项分析】混凝土浇筑后温度控制宜采用冷却水管通水冷却、表面流水冷却、表面蓄水降温等措施。“喷淋冷水预冷”属于生产过程温控措施,“料仓搭设遮阳防雨棚”属于原材料温控措施。
参考答案:见解析
解析:
1.堤防防汛抢险施工的抢护原则:前堵后导、强身固脚、减载平压、缓流消浪。

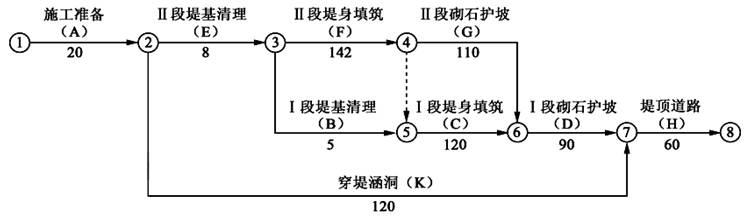

2.根据事件一,绘制新的施工网络计划图如图所示。
(2)原计划工期为:20+5+120+142+110+60=457(天)。
新计划工期:20+8+142+120+90+60=440(天)。
(3)新计划的关键线路为:A→E→F→C→D→H。
3.(1)事件二中,由于设计变更导致的工期延误,责任方为发包人,由于F工作是关键工作,会影响工期5天,因此可获得5天的工期补偿。
(2)事件三是施工质量问题,责任方为承包人,会影响工期3天,不能获得工期补偿。
4.根据事件四,对第225天末G、C、K工作已完成工程量及其对工期的影响具体分析如下:
(1)G工作
第225天末检查时,G工作完成了110×40%=44天的工程量。按计划进行,第225天末时,G工作应完成225-170=55天的工程量;故拖期55-44=11天;且G工作为非关键工作,总时差为10天,故会使工期延误1天。
(2)C工作
第225天末检查时,C工作完成了120×40%=48天的工程量。按计划进行,第225天末时,C工作应完成55天的工程量;故拖期55-48=7天;且C工作为关键工作,故会使工期延误7天。
(3)K工作
第225天末检查时,K工作完成了120×60%=72天的工程量。K工作最早开始时间为20天,按计划进行,第225天末时,K工作应完成225-20=205天的工程量;故拖期205-72=133天;且K工作为非关键工作,总时差为240天,故不影响工期。
5.(1)出机口温度是指在拌合设施出料口测得的混凝土拌合物深3-5cm处的温度;
(2)降低混凝土出机口温度的具体措施:①常态混凝土的粗集料可采用风冷、浸水、喷淋冷水等预冷措施,碾压混凝土的粗集料宜采用风冷措施。②拌合楼宜采用加冰、加制冷水拌合混凝土。
第377题 水泥、掺合料、集料、水和外加剂等原材料的温度至少每( )h测量1次。
A.2
B.4
C.6
D.8
参考答案:B
解析:
【内容考查】混凝土温控与监测
【选项分析】水泥、掺合料、集料、水和外加剂等原材料的温度至少每4h测量1次。
第378题 入仓温度是指混凝土下料后平仓前测得的深( )cm处的温度。
A.5~10
B.3~5
C.2~3
D.1~2
参考答案:A
解析:
【内容考查】本题考查的是混凝土温控术语。
【选项分析】入仓温度是指混凝土下料后平仓前测得的深5—10cm处的温度。
第379题 堤基清理范围包括( )。
A.堤身及压载的基面
B.堤身及铺盖的基面
C.堤身、铺盖及压载的基面
D.堤身、压载、铺盖及填塘的基面
参考答案:C
解析:
【内容考查】本题考查的是堤基清理的要求。
【选项分析】堤基清理范围包括堤身、铺盖和压载的基面。
第380题 在软土堤基上筑堤时,如堤身两侧设有压载平面,两者的填筑顺序为( )。
A.先筑堤身后压载
B.先筑压载后堤身
C.两者同步填筑
D.无所谓
参考答案:C
解析:
【内容考查】本题考查的是填筑作业面的要求。
【选项分析】在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先筑堤身后压载。
