一级建造师《公路工程管理与实务》考试题库(701题)


第41题 属于柔性结构物的挡土墙是(  )。


A.衡重式挡土墙

B.加筋土挡土墙

C.重力式挡土墙

D.凸折式挡土墙


参考答案:B


解析:

【内容考查】此题考查常用路基挡土墙工程施工技术。

【选项分析】加筋土是柔性结构物,能够适应地基轻微的变形,填土引起的地基变形对加筋土挡土墙 的稳定性影响比对其他结构物小,地基的处理也较简便。重力式挡土墙依靠圬工墙体的自重抵抗墙后土体的侧向推力(土压力),以维持土体的稳定,是我国目前最常用的一种挡土墙形式,多用浆砌片(块)石砌筑。缺乏石料地区,有时可用混凝土预制块作为砌体,也可直接用混凝土浇筑,一般不配钢筋或只在局部范围配置少量钢筋。凸折式和衡重式挡土墙都属于重力式挡土墙。


第42题 墙背所受土压力较小的重力式挡土墙墙背形式是(  )。


A.俯斜式

B.仰斜式

C.垂直式

D.凸折式


参考答案:B


解析:

【内容考查】此题考查常用路基挡土墙工程施工技术。

【选项分析】仰斜墙背所受的土压力较小,用于路堑墙时,墙背与开挖面边坡较贴合,因而开挖量和回填量均较小,但墙后填土不易压实,不便施工。俯斜墙背所受土压力较大,其墙身截面较仰斜墙背的大,通常在地面横坡陡峻时,借助陡直的墙面,俯斜墙背可做成台阶形,以增加墙背与填土间的摩擦力。垂直墙背的特点,介于仰斜和俯斜墙背之间。凸折式墙背是由仰斜墙背演变而来,上部俯斜、下部仰斜,以减小上部截面尺寸,多用于路堑墙,也可用于路肩墙。



第43题 ⒈按照挡土墙设置的位置和结构式划分,分别写出该挡土墙的名称。⒉写出挡土墙施工流程中工序A,工序B与图中构件C的名称。写出挡土墙施工流程中必须交叉进行的工序。⒊项目部组织技术交底的方式是否正确?说明理由。⒋逐条判断技术交底记录内容是否正确,并改正错误。



参考答案:见解析


解析:

1.按设置的位置为路堤挡土墙;按结构型式为加筋土挡土墙。

2.工序A:基坑开挖;工序B:筋带铺设;构件C:墙面板。

其中墙面板安装、筋带铺设、填料填筑与压实等工序交叉进行。

3.不正确。

理由:技术交底应分级进行、分级管理。

(1)凡技术复杂的重点工程、重点部位,由总工程师向主任工程师、技术队长及有关职能部门负责人交底;

(2)施工队一级的技术交底,由施工技术队负责向技术员、施工员、质量检查员、安全员以及班组长进行交底;

(3)施工员向班组长进行交底。

【新教材中该知识点已修改为:施工技术交底必须在相应工程内容施工前分级进行。第一级:项目总工向项目各部门负责人及全体技术人员进行交底。第二级:项目技术部门负责人或各分部分项工程主管工程师向现场技术人员和班组长进行交底。第三级:现场技术员负责向班组全体作业人员进行技术交底。】

4.第(1)条不正确;

理由:筋带采用聚丙烯土工带。进场材料应有出厂质量证明书和出厂试验报告,进场后应取样进行技术指标测定。

第(2)条不正确;

理由:聚丙烯土工带的下料长度一般为2倍设计长度加上穿孔所需长度(30~50cm)。

第(3)条不正确;

理由:距加筋土面墙1m范围外,填料采用大中型振动压实机械压实,距加筋土面墙1m范围内,采用小型压实机械压实。

第(4)条不正确;

理由:压实顺序应先从筋带中部开始,逐步碾压至筋带尾部,再碾压靠近墙体部位。

【名师点拨】此题主要考查挡土墙,要能根据示意图及背景资料描述确定挡土墙的类别。结构型式分类,此题中的挡土墙按为加筋土挡土墙。挡土墙的施工流程要熟悉,并能根据流程掌握施工中的细节要点。


第44题 关于重力式挡土墙墙背所受的土压力排序,正确的是(  )。


A.仰斜式>俯斜式>垂直式

B.仰斜式>垂直式>俯斜式

C.俯斜式>垂直式>仰斜式

D.垂直式>仰斜式>俯斜式


参考答案:C


解析:

【内容考查】本题考查重力式挡土墙工程施工技术。

【选项分析】仰斜墙背所受的土压力较小,俯斜墙背所受土压力较大,垂直墙背的特点,介于仰斜和俯斜墙背之间。


第45题 下列关于加筋土挡土墙工程施工技术说法错误的是(  )。


A.加筋土挡土墙是利用拉筋与土之间的摩擦作用,来达到稳定土体的目的

B.在挖方路段或地形陡峭的山坡,不宜采用加筋土挡土墙

C.加筋土是刚性结构物,不能适应地基的变形

D.加筋土挡土墙施工简便、快速,能节省劳力和缩短工期


参考答案:C


解析:

【内容考查】本题考查的是常用路基挡土墙工程施工技术。

【选项分析】选项“加筋土是刚性结构物,不能适应地基的变形”应为加筋土是柔性结构物,能够适应地基轻微的变形。其它选项说法正确。


第46题 抗滑桩桩孔施工中,应监测(  )。


A.地下水位

B.地表水流量

C.桩身变形

D.上石比例

E.滑坡体位移和变形


参考答案:AE


解析:

【内容考查】本题考查的是常用路基挡土墙工程施工技术。

【选项分析】施工过程中应对地下水位、滑坡体位移和变形进行监测。



第47题 关于加筋土挡土墙施工要求的说法,不正确的是(  )。


A.墙面板安设应根据高度和填料情况设置适当的仰斜坡

B.拉筋应水平铺设

C.不得平行于拉筋方向碾压

D.靠近墙面板lm范围内,应使用重型压实机械压实


参考答案:D


解析:

【内容考查】本题考查的是路基支挡。
【选项分析】墙面板安设应根据高度和填料情况设置适当的仰斜坡;拉筋应按设计位置水平铺设在已经整平、压实的土层上,单根拉筋应垂直于面板,多根拉筋应按设计扇形铺设。填料摊铺、碾压应从拉筋中部开始平行于墙面进行,不得平行于拉筋方向碾压。应先向拉筋尾部逐步摊铺、压实,然后再向墙面方向进行。靠近墙面板lm范围内,应使用小型机具夯实或人工夯实,不得使用重型压实机械压实。


第48题 锚杆挡土墙墙后填料填筑与压实前一道工序是(  )。


A.锚杆安放

B.挡土板安装

C.钻孔

D.肋柱安装


参考答案:B


解析:

【内容考查】本次考查路基防护与支挡。
【选项分析】锚杆挡土墙施工工序主要有基坑开挖、基础浇(砌)筑、锚杆制作、钻孔、锚杆安放与注浆锚固、肋柱和挡土板预制、肋柱安装、挡土板安装、墙后填料填筑与压实等。


第49题 1.图6 中,A 和B 的名称是什么?C 值为多少cm?2.事件一中逐条判断其做法是否正确?若不正确,写出正确做法。3.写出图7 中工序M 和N 的内容。4.针对该抗滑桩的桩孔开挖,写出在背景资料中未提及但需配置的三种施工机械。桩孔开挖过程中,为保证开挖精度,还应经常检查哪些项目?5.补充事件二中锁口在桩孔施工中的三个主要作用。6.事件三中,总体风险评估方法还可以采用何种方法?K7+370~K7+740 高边坡路段还应在何时进行何种风险评估?该评估工作费用应在项目何种费用中列支?



参考答案:见解析


解析:

1.构造物A—钢筋混凝土挡土板,构造物B—反滤层。C 值为300cm。
2.(1)错误。正确做法:施工单位根据现场用电设备情况等由电气工程技术人员组织编制了施工现场临时用电组织设计。
(2)正确。
(3)错误。正确做法:停电操作顺序严格按照开关箱→分配电箱→总配电箱的操作顺序。
(4)正确。
3.工序M—测量定位(或施工放样),工序N—桩孔验收。
4.需配置的施工机械:送风机、水磨钻、水泵。
还应经常检查:桩孔尺寸(或孔径大小)、竖轴线倾斜(或孔倾斜度)情况。
5.三个主要作用:防止桩孔井口变形;防止杂物掉入井内;防止地表水流入井内。
6.总体风险评估方法还可以采用指标体系法。
K7+370~K7+740 高边坡路段还应在路堑边坡分项工程开工前进行专项风险评估。
该评估工作费用应在项目安全生产费用中列支。


第50题 1.根据结构形式和位置,分别说出图1中挡土墙的名称。
2.指出图2中A、B分别代表的施工过程。



参考答案:见解析


解析:

1.根据结构形式:重力式挡土墙;根据位置:路堑挡土墙。

2.本图中A、B分别代表的施工过程是:开挖截水沟、开挖边沟。


第51题 一段较长的土质路堑纵向开挖,采用沿路堑全宽,以深度不大的纵向分层进行挖掘作业,这种作业方法称作(  )。


A.分层纵挖法

B.通道纵挖法

C.分段纵挖法

D.混合式纵挖法


参考答案:A


解析:

【内容考查】此题考查土质路堑施工技术。

【选项分析】分层纵挖法:沿路堑全宽,以深度不大的纵向分层进行挖掘,适用于较长的路堑开挖。


第52题 1.指出路基方开挖的错误做法,并说明理由。2.开挖至路堑路床部分后,如果不能及时进行路床施工,改如何处置?



参考答案:见解析


解析:

1.错误做法:直接挖至设计边坡线

理由:开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。

2.如不能及时进行,宜在设计路床顶高程以上预留至少300mm厚的保护层。



第53题 适用于挖掘浅且短的路堑的施工方法是(    )。


A.单层横向全宽挖掘法

B.多层横向全宽挖掘法

C.分层纵挖法

D.通道纵挖法


参考答案:A


解析:

【内容考查】此题考查土质路堑施工技术。

【选项分析】单层横向全宽挖掘法:从开挖路堑的一端或两端按断面全宽一次性挖到设计标高,逐渐向纵深挖掘,挖出的土方一般都是向两侧运送。该方法适用于挖掘浅且短的路堑。


第54题 单层横向全宽挖掘法适用于挖掘(  )的土质路堑。


A.浅且短

B.深且短

C.长且一侧堑壁较薄

D.深且长


参考答案:A


解析:

【内容考查】此题考查土质路堑施工技术。

【选项分析】单层横向全宽挖掘法:从开挖路堑的一端或两端按断面全宽一次性挖到设计标高,逐渐向纵深挖掘,挖出的土方一般都是向两侧运送。该方法适用于挖掘浅且短的路堑。多层横向全宽挖掘法适用于挖掘深且短的路堑。分段纵挖法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。混合式挖掘法适用于路线纵向长度和挖深都很大的路堑开挖。

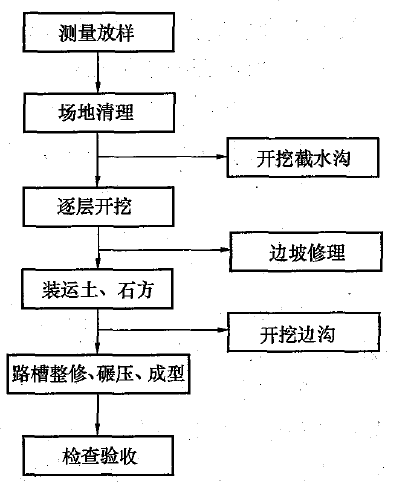

第55题 路堑施工工艺流程中“测量放线”的后一道工序是(  )。


A.场地清理

B.开挖截水沟

C.逐层开挖

D.边坡修理


参考答案:A


解析:

【内容考查】本题考查的是土质路堑施工技术。

【选项分析】


第56题 某山区公路,K2+300~K2+800 为路堑,路线纵坡为0.3%,两端地面纵坡较小,边坡最大高度为28m,该路堑开挖宜采用(  )。


A.通道纵挖法

B.多层横向挖掘法

C.单层横向全宽挖掘法

D.分段纵挖法


参考答案:A


解析:

【内容考查】本题考查的是土质路堑施工技术。
【选项分析】通道纵挖法适用于较长、较深、两端地面纵坡较小的路堑开挖。


第57题 某坚石路堑紧邻一座高压线铁塔,其最佳开挖方法是(  )。


A.薄层钻爆开挖

B.带松土器的重型推土机破碎开挖

C.分层钻爆开挖

D.静态破碎开挖


参考答案:D


解析:

【内容考查】此题考查石质路堑施工技术。

【选项分析】直接应用机械开挖不适于破碎坚硬岩石。静态破碎开挖优点是安全可靠,没有爆破产生的公害,适用于在设备附近、高压线下以及开挖与浇筑过渡段等特定条件下的开挖。由于紧邻一座高压线铁塔,所以应选择静态破碎开挖。


第58题 关于石质路堑开挖施工说法中,错误的是(  )。


A.严禁采用峒室爆破

B.路床的边沟应与路床同步施工

C.施工过程中,每挖深3〜5m应进行边坡边线和坡率的复测

D.超挖部分可以采用细粒土找平


参考答案:D


解析:

【内容考查】本次考查石质路堑施工技术 。
【选项分析】欠挖部分应予以凿除,超挖部分应采用强度较高的砂砾、碎石进行找平处理,不得采用细粒土找平。



第59题 石质路堑钻爆开挖的方法有(  )。


A.薄层开挖

B.分层开挖

C.全断面一次开挖

D.特高梯段开挖

E.跳槽开挖


参考答案:ABCD


解析:

【内容考查】此题考查石质路堑施工技术。

【选项分析】钻爆开挖:是当前广泛采用的开挖施工方法。有薄层开挖、分层开挖(梯段开挖)、全断面一次开挖和特高梯段开挖等方式。


第60题 钢钎炮在炮眼装药并捣实后,常用(   )填塞堵孔。


A.碎石

B.粘土

C.泥浆

D.粗砂


参考答案:B


解析:

【内容考查】此题考查路基爆破施工技术。

【选项分析】炮眼装药后用木杆捣实,填塞粘()土。
