“微信扫一扫”进入考试题库练习及模拟考试
第621题 根据《水电水利工程施工监理规范》 DL/T 5111-2012,监理工程师必须遵守的职业准则包括( )。
A.守法
B.诚信
C.公正
D.公平
E.科学
参考答案:ABCE
解析:
【内容考查】本题考查的是监理职业准则与监理协调制度。
【选项分析】根据《水电水利工程施工监理规范》DL/T5111-2012,监理工程师必须遵守“守法、诚信、公正、科学”的职业准则,在维护发包人利益的同时,也要维护承包人的合法权益。所以本题除“公平”外的选项均正确。
第622题 根据水利部《关于调整水利工程建设项目施工准备开工条件的通知》(水建管[2017]177号),不属于施工准备条件的是( )。
A.可行性研究报告已批准
B.环境影响评价文件已批准
C.办理施工报建
D.年度水利投资计划下达
参考答案:C
解析:
【内容考查】本题考查的是水利工程施工准备阶段的工作内容。
【选项分析】水利工程建设项目施工准备开工的条件调整为:项目可行性研究报告已经批准,环境影响评价文件等已经批准,年度投资计划已下达或建设资金已落实,项目法人即可开展施工准备,开工建设。
第623题 水利工程施工准备阶段的主要工作有( )。
A.开展征地、拆迁
B.组织相关监理招标
C.实施经批准的应急工程
D.原设计审批部门审批
E.实施必需的生活临时建筑工程
参考答案:ABCE
解析:
【内容考查】本题考查的是水利工程施工准备阶段的工作内容。
【选项分析】水利工程施工准备阶段的主要工作原根据《水利工程建设程序管理暂行规定》(2017年修订)(水利部水建[1998] 16号)有关要求进行,现调整如下:
水利工程施工准备阶段的主要工作有:
(1)施工现场的征地、拆迁。
(2)完成施工用水、电、通信、路和场地平整等工程。
(3)必需的生产、生活临时建筑工程。
(4)实施经批准的应急工程、试验工程等专项工程。
(5)组织招标设计、咨询、设备和物资采购等服务。
(6)组织相关监理招标,组织主体工程招标准备工作。
参考答案:见解析
解析:
1.关键线路共两条,分别是:①→②→③→⑤→⑥→⑦→⑧及①→⑦→⑧。计划工期:100+30=130(天)。
2.事件1、2、3对工期的分别影响如下:
事件1是由于料场征地导致坝体加培工期延误20天,责任在业主方,由于坝体加培处于非关键线路,有总时差18天,因此对工期的影响为2天;
事件2是由于设备故障导致防渗工程工期延误5天,责任在承包商方,由于防渗工程处于关键线路,因此对工期的影响为5天;
事件3是由于止水安装质量不合格导致箱涵混凝土浇筑工期延误4天,责任在承包商方,由于箱涵混凝土浇筑处于关键线路,因此对工期的影响为4天;
上述事件对工期的综合影响为5天,承包商可对事件1造成的工期影响提出索赔2天,在综合影响下,最终承包商可提出2天索赔工期。
【名师点拨】本题考查变更和索赔的处理方法和原则。作答时先判断责任方,再判断延期时间是否超过其总时差,超过可以索赔,未超过,不能索赔。
3.止水安装质量不合格责任在承包商方,所以承包商提出的索赔2万元不予支持。
工程预付款是1200×10% =120万元,当累计达到总合同40%进度款即480万元时按多出部分的40%扣回预付款,第二个月进度款是450万,第三个月是320万,即总进度款为770万,比480万元多出了290万元,工程款扣回应为290×40%= 116万元。按3%扣保留金即9.6万元。
3月份实际支付工程款=320×0.97-(450+320-1200×0.4)×0.4=194.4万元
4.坝体与涵洞连接处的土方施工需注意的主要问题为:靠近涵管部位不能采用大型机械压实时,可采用小型机械夯或人工夯实。填土碾压时,要注意涵管两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。
第625题 水利水电工程施工横道计划的优点不包括( )。
A.形象
B.直观
C.易于编制
D.关键线路明确
参考答案:D
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】横道计划的优点是形象、直观,且易于编制和理解,因而长期以来被广泛应用于建设工程进度控制中。但利用横道图表示工程进度计划,存在缺点。
第626题 在工程进度曲线中,将实际进度与计划进度进行比较,可以获得的信息是( )。
A.实际工程进展速度
B.进度超前或拖延的时间
C.工程量的完成情况
D.后续工程进度预测
E.各项工作之间的相互搭接关系
参考答案:ABCD
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】在工程进度曲线中,将实际进度与计划进度进行比较,可以获得的信息是实际工程进展速度、进度超前或拖延的时间、工程量的完成情况、后续工程进度预测。
第627题 通过编制工程进度曲线,不可获取的信息包括( )。
A.工程量完成情况
B.实际工程进展速度
C.关键工作
D.进度超前或拖延的时间
参考答案:C
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】通过编制工程进度曲线,可获取的信息包括实际工程进展速度、进度超前或拖延的时间、工程量完成情况、后续工程进度预测。
第628题 下列关于水利水电工程进度曲线的绘制说法正确的是( )。
A.以时间为横轴,以完成累计工作量为纵轴
B.以时间为横轴,以单位时间内完成工作量为纵轴
C.以完成累计工作量为横轴,以时间为纵轴
D.以单位时间内完成工作量为横轴,以时间为纵轴
参考答案:A
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】进度曲线是以时间为横轴,以完成累计工作量(该工作量的具体表示内容可以是实物工程量的大小、工时消耗或费用支出额,也可以用相应的百分比来表示)为纵轴。
第629题 下列关于施工进度计划横道图的说法错误的是( )。
A.能表示出各项工作的划分、工作的开始时间和完成时间及工作之间的相互搭接关系
B.能反映工程费用与工期之间的关系,因而便于缩短工期和降低成本
C.不能明确反映出各项工作之间错综复杂的相互关系,不利于建设工程进度的动态控制
D.不能明确地反映出影响工期的关键工作和关键线路,不便于进度控制人员抓住主要矛盾
参考答案:B
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】横道计划的优点是形象、直观,且易于编制和理解,因而长期以来被广泛应用于建设工程进度控制中。但利用横道图表示工程进度计划,存在下列缺点:
(1)不能明确反映出各项工作之间错综复杂的相互关系,因而在计划执行的过程中,当某些工作的进度由于某种原因提前或拖延时,不便于分析其对其他工作及总工期的影程度,不利于建设工程进度的动态控制。
(2)不能明确地反映出影响工期的关键工作和关键线路,无法反映出整个工程项目的关键所在,不便于进度控制人员抓住主要矛盾。
(3)不能反映出工作所具有的机动时间,看不到计划的潜力所在,无法进行最合理的组织和指挥。
(4)不能反映工程费用与工期之间的关系,不便于缩短工期和降低成本。
第630题 水利水电工程施工进度计划可以用以下( )方法表达。
A.相关图
B.形象进度图
C.横道图
D.施工进度管理控制曲线
E.网络进度计划
参考答案:BCDE
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】工程设计和施工阶段常采用的进度计划表达方法有:①横道图;②工程进度曲线;③施工进度管理控制曲线;④形象进度图;⑤网络进度计划。

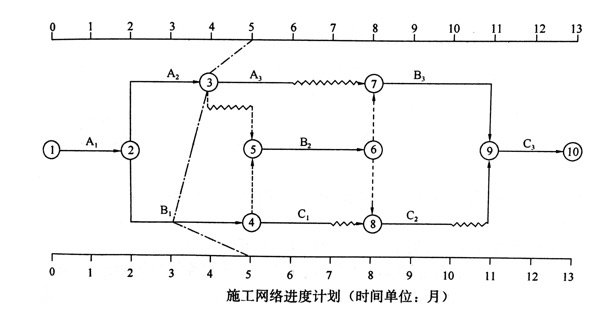

参考答案:见解析
解析:
1.该网络图的关键线路为C→D→F→H→Q→J→M→N;
L(⑧→⑩)实线长度表示的含义是L工作的持续时间为5d,波浪线长度表示的含义是L工作的自由时差为11d。
2.进度检查时D工作已完成5d工作量,推迟的天数为3d,会推迟计划工期3d。
进度检查时E工作已完成4d工作量,推迟的天数为5d,对计划工期无影响。
进度检查时G工作已完成5d工作量,推迟的天数为4d,对计划工期无影响。
【名师点拨】关键工作影响工期,非关键工作对工期的影响和总时差有关。
3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有Q、J、M。
工作Q可压缩1d,其赶工费用为6万元/d。
工作J可压缩2d,其赶工费用为2万元/d。
工作M可压缩3d,其赶工费用为3万元/d。
由于推迟计划工期3d,因此,首先压缩工作J,压缩2d,增加的费用=2d×2万元/d=4万元,再压缩工作M,压缩1d,增加的费用=1d×3万元/d=3万元,增加的总费用=(4+3)万元=7万元。
4.承包人应在监理人提交修订合同进度计划的同时,编制一份赶工措施报告。
参考答案:见解析

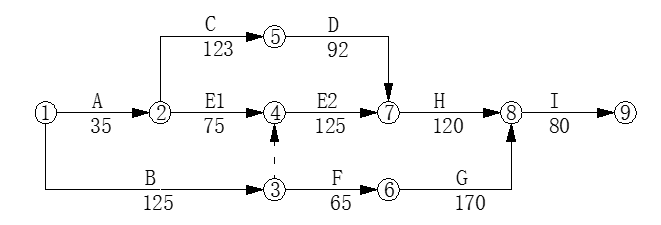

解析:
1.①→④为D工作、③→⑤为F工作、④→⑤为E工作。持续时间分别为150(天)、60(天)、30(天)。
2.关键工作为A、B、C、E、G 工作。网络计划完成时间为2013年6月30日。
3.事件一中D工作,计划工作时间为150天,总时差为25天,而D工作的实际完成时间为175天,对计划工期没有影响。
事件二中的C工作计划应在2013年4月25日完成,与实际完成日期相差5天,C工作为关键工作,故工期将推迟5天。
该项月的实际完成日期为2013年7月5日。
【名师点拨】关键工作影响工期,非关键工作对工期的影响和总时差有关。
4..2013年2月末计划完成累计工程量为400万元,实际完成累计工程量392万元,总工程量(签约合同价)为800万元,实际拖欠累计工程量占总工程量的1%。
参考答案:见解析
解析:
1.(1)计划工期为450天,E工作的总时差为15天。
(2)关键线路为:A→C→D→H→I(或①—③—④—⑥—⑦—⑧)。
2.从工期和费用两方面进行分析:
(1)方案一:设备修复时间为20天,E工作的总时差为15天,影响工期5天,且增加的工期延期的违约费用=1×5=5(万元)。
(2)方案二:B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差,也就是计划工期仍为450天,不影响工期,不增加费用。
(3)方案三:租赁设备安装调试10天,不超过E的总时差,不影响工期,E工作还需工作125天,增加设备租赁费用=350×125=43750(元)。
三个方案综合比较,方案二合理。
3.(1)根据优选的方案二,调整后的网络计划(单位:天)如下图所示。
(2)关键线路1:①—③—④—⑦—⑧—⑨(或B→E2→H→I);关键线路2:①—②—⑤—⑦—⑧—⑨(或A→C→D→H→I)。
参考答案:见解析
解析:
1. 施工进度计划工期为125天;关键工作为B、C、D、F (或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2. 事件一 :A工作为非关键工作,延误的时间未超过其原有总时差,对工期没有影响。事件二: C为关键工作,影响工期5天。事件三:D为关键工作,影响工期为6天。事件四:G为非关键工作,但其原有总时差5天,影响工期3天。
【名师点拨】本题考查变更和索赔的处理方法和原则。作答时先判断责任方,再判断延期时间是否超过其总时差,超过可以索赔,未超过,不能索赔。
3. 事件一:无权。理由:尽管由发包人承担责任,但未影响工期。事件二:无权。理由:造成延期是承包人的责任。事件三:无权。理由:造成延期是承包人的责任。事件四:有权。理由:.延期由发包人承担责任,根据合同约定,可向发包人提出2天的延期要求。
4. 该工程的实际完成时间为128天,承包人应支付逾期违约金10000元。
参考答案:见解析
解析:
1.(1)施工进度计划的计划工期为225天。
(2)关键路线为:①—②—③—④—⑥—⑦—⑧—⑨—⑩。
2.(1)事件一责任方为业主,影响计划工期10天。
(2)事件二责任方为施工单位,影响计划工期5天。
(3)事件三责任方为施工单位,影响计划工期2天。
(4)事件四责任方为业主,不影响计划工期。
3.该项目的实际工期为234天,应获得10天的工期补偿。
4.若按照原计划工期加上10天的补偿,工期应为235天,而实际工期为234天,相当于提前了1天完成,故可获得工期提前奖励为10000元。
【名师点拨】关键工作影响工期,非关键工作对工期的影响和总时差有关。
参考答案:见解析
解析:

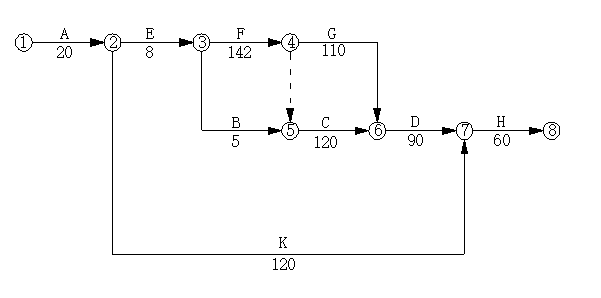

原工期:20+5+120+142+110+60=457(天)。现工期:20+8+142+120+90+60=440(天)。新施工进度计划的关键线路:A→E→F→C→D→H。
2. 事件2是由于设计变更导致的工期延误,责任在发包方,由于F工作是关键工作,因此可延长5天工期。
事件3是施工质量问题,责任在承包方,因此不予工期补偿。
3. G工作:110X0.4=44(天);C工作:120X0.4=48(天);K工作:120X0.6=72(天)。
G工作:225天时应该完成55天,晚了11天,但未超过其10天的时差,因此影响工期1天。
C工作:225天时应该完成55天,晚了7天,由于是关键工作,会延误7天工期。
K工作:225天时应该完成120天,晚了133天,由于其总时差为240天,因此不影响工期。
【名师点拨】关键工作影响工期,非关键工作对工期的影响和总时差有关。
第637题 编制施工总进度时,工程施工总工期不包括( )。
A.工程筹建期
B.工程准备期
C.主体工程施工期
D.工程完建期
参考答案:A
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】编制施工总进度时,工程施工总工期包括工程准备期、主体工程施工期、工程完建期。
第638题 根据《水利水电工程施工组织设计规范》,工程施工总工期包括( )。
A.工程筹建期
B.工程实施期
C.工程准备期
D.主体工程施工期
E.工程完建期
参考答案:CDE
解析:
【内容考查】本题考查的是水利水电工程施工进度计划的编制。
【选项分析】工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。 编制施工总进度时,工程施工总工期应为后三项工期之和。
参考答案:见解析
解析:
1.(1)绘制第5个月的实际进度前锋线如图所示。
(2)如果后续工作按原进度计划执行,该工程项目将被推迟两个月完成,工期为15个月。
2.承包商的工期索赔成立。
理由:地质资料不准确属业主的责任,且工作A1是关键工作。
3.(1)承包商使用的临时设施损坏的损失索赔不成立,业主使用的临时用房修复索赔成立。
理由:因不可抗力造成各方损失由各方分别承担。
(2)索赔成立。
理由:因不可抗力造成工期延误,经业主签证,可顺延合同工期。
4.闸门标志中除制造厂名外还包括产品名称、生产许可证标志及编号、制造日期、闸门中心位置和总重量。
第640题 土方明挖单价包括( )。
A.场地清理
B.测量放样
C.场地平整
D.土方开挖、装卸和运输
E.边坡整治和稳定观测
参考答案:ABDE
解析:
【内容考查】本题考查的是施工实施阶段成本管理中的土方开挖工程。
【选项分析】土方明挖工程单价包括承包人按合同要求完成场地清理,测量放样,临时性排水措施(包括排水设备的安拆、运行和维修),土方开挖、装卸和运输,边坡整治和稳定观测,基础、边坡面的检查和验收,以及将开挖可利用或废弃的土方运至监理人指定的堆放区并加以保护、处理等工作所需的费用。
场地平整按施工图纸所示场地平整区域计算的有效面积以平方米为单位计量,按《工程量清单》相应项目有效工程量的每平方米工程单价支付。
