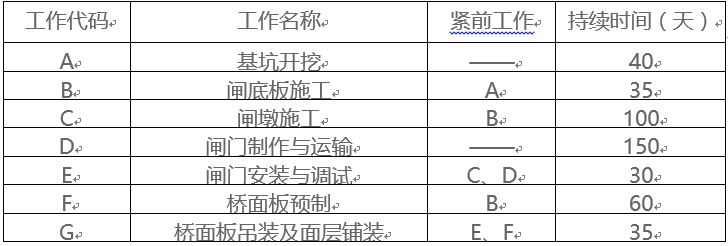

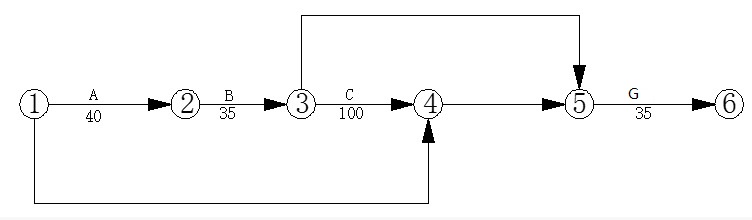

承包人与发包人签订了新建水闸工程项目的合同,合同约定:开工日期为2012年11月1日,签约合同价为800万元。承包人根据新建水闸工程的部分工程的施工逻辑关系表绘制了如下网络计划图(每月均以30天计)。
施工中发生如下事件:
事件一:由于遇到强风暴冲毁运输道路,新制闸门 2013年4月25日才运抵施工现场。
事件二:在对闸墩进行质量检查中,发现部分止水达不到质量标准,需返工处理,C工作于2013年4月30日完成。

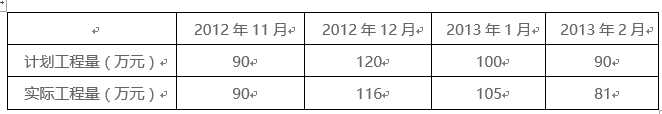

事件三:截至2013年2月,工程量统计表如下。
1.请根据逻辑关系表,将背景资料中网络计划图补充完整。2.指出关键工作(用工作代码表示)和网络计划完成日期。3.分别说明事件一、事件二所造成的延误对计划工期有何影响;如若其他工作均按计划进行,确定该项目的实际完成日期。4.截至2013年2月底,计算实际累计工程超过(拖欠)计划累计工程量占总工程量的百分比。
参考答案:见解析
解析:
1.①→④为D工作、③→⑤为F工作、④→⑤为E工作。持续时间分别为150(天)、60(天)、30(天)。
2.关键工作为A、B、C、E、G 工作。网络计划完成时间为2013年6月30日。
3.事件一中D工作,计划工作时间为150天,总时差为25天,而D工作的实际完成时间为175天,对计划工期没有影响。
事件二中的C工作计划应在2013年4月25日完成,与实际完成日期相差5天,C工作为关键工作,故工期将推迟5天。
该项月的实际完成日期为2013年7月5日。
【名师点拨】关键工作影响工期,非关键工作对工期的影响和总时差有关。
4..2013年2月末计划完成累计工程量为400万元,实际完成累计工程量392万元,总工程量(签约合同价)为800万元,实际拖欠累计工程量占总工程量的1%。
