参考答案:见解析
解析:
1.降水井点布置的不妥之处及正确的做法。
(1)不妥之处:采用单排井点降水。
正确做法:宜采用双排线状布置。
(2)不妥之处:井点管布置的位置。
正确做法:井点管应布置在基坑(槽)上口边缘外1.0~1.5 m。
2.降水深度不妥当。
改正:降水深度应大于0.5 m。
3.修改后的网络进度图如下图所示。
4.关键线路:①→②→④→⑧→⑨→⑩,总工期为6+6+6+5+2=25(天)。
【点拨】此题主要考查了基坑降水的技术要求及网络图绘制,其中第4问要在上一题正确后才能回答,所以网络图绘制是必会点。
参考答案:见解析
解析:
1.2#车站采取采用轻型(多级)井点环形布置,或者采用喷射井点;3#车站宜采用隔水帷幕降水,2#和3#车站基坑底部均辅以坑内明排降水。
2.(1)备案资料还应该补充:拟拆除建筑物、构筑物及可能危及毗邻建筑的说明;拆除施工组织方案;堆放、清除废弃物的措施;实施爆破作业的,应当遵守国家有关民用爆炸物品管理的规定。
(2)还应领取以下爆破证件:《爆炸物品购买许可证》,《爆炸物品运输许可证》以及爆破器材临时保管地点必须经当地法定部门批准。
3.还应采取:①基坑四周设立防淹墙;②对基坑周围土体硬化;③基坑外的排水畅通;④基坑坡面挂钢筋网喷射混凝土;⑤坡脚堆载,坡顶卸载;⑥基坑内安装抽水泵,保证电源供应;⑦成立抗洪组织,设立值班制度;⑧建立抗洪抢险应急预案。
4.可以索赔。因为按照施工合同示范文本,建设单位的原因造成的工期延误,增加雨季施工费用,是建设单位应该承担的责任。
5.不完整,还应包括:管片堆场、管片防水处理场、拌浆站、料具间及机修间。
【点拨】此题考查了降水方法的选择,拆除作业管理的规定,雨期施工技术要点,索赔的管理及施工现场平面布置。
第303题 降水工程复杂程度分类以( )为主要条件,符合主要条件之一即可。
A.工程环境
B.工程规模
C.降水深度
D.含水层特征
E.场地复杂程度
参考答案:ABC
解析:
【内容考查】此题考查了降水工程复杂程度划分依据。
【选项分析】降水工程复杂程度分类选择以工程环境、工程规模和降水深度为主要条件,符合主要条件之一即可,其他条件宜综合考虑。
第304题 明挖基坑降水技术方案应根据基坑的( )来确定。
A.工程地质
B.地质和水文条件
C.基坑开挖工况
D.土方设备施工效率
E.工程环境条件
参考答案:ABCE
解析:
【内容考查】此题考查了降水的一般规定。
【选项分析】应根据工程地质、水文地质条件、基坑开挖工况、工程环境条件进行多方案对比分析后制定降水技术方案。
第305题 关于基坑(槽)内集水明排的说法,正确的是( )。
A.排水主要为了提高土体强度
B.沿排水沟宜每隔10m~30m设置一口集水井
C.集水井底面应比沟底面低1.0m以上,集水井尺寸和数量应根据汇水量确定
D.排水管道的直径应根据管道长度确定,排水管的坡度不宜大于0.5%
参考答案:C
解析:
【内容考查】此题考查了集水明排应符合下列规定。
【选项分析】(1)对地表汇水、降水井抽出的地下水可采用明沟或管道排水。
(2)对坑底汇水可采用明沟或盲沟排水。
(3)对坡面渗水宜采用渗水部位插打导水管引至排水沟的方式排水。
(4)必要时可设置临时性明沟和集水井,临时明沟和集水井推随土方开挖过程适时调整。
(5)沿排水沟宜每隔30m~50m设置一口集水井。集水井、排水管沟不应影响地下工程施工。
(6)排水沟深度和宽度应根据基坑排水量确定,坡度宜为0.1%~0.5%;集水井尺寸和数量应根据汇水量确定,深度应大于排水沟深度1.0m;排水管道的直径应根据排水量确定。排水管的坡度不宜小于0.5%。
第306题 井点降水的土层为砂性土,降水深度为24m,这种情况下适合采用( )方法。
A.集水明排法
B.管井法
C.喷射井点法
D.轻型井点法
参考答案:B
解析:
【内容考查】本题考查的是降水方法的分类和选择。
【选项分析】管井法适用地层为砂性土和粉土。渗透系数>1,降水深度不限。
参考答案:见解析
解析:
1.A:安放井点管;B:填黏土压实。
降水期间注意事项:
(1)地下水控制水位应满足基础施工要求,基坑范围内地下水位应降至基础垫层以下不小于0.5m。
(2)降水过程中应采取防止土颗粒流失的措施。
(3)基坑四周设防汛墙或截水沟,构筑物下及基坑四周埋设排水盲管和抽水设备。
(4)应减少对地下水资源的影响,对工程环境的影响应在可控范围之内。
(5)应能充分利用抽排的地下水资源。
2. C:安装锚固钢筋;D:喷射混凝土。
3. 施工单位、监理单位、勘察单位、设计单位。
4.(1)现场存放时应防锈蚀、污染和变形,不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不易超过6个月。
(2)不同规格、不同生产工艺、不同批次分别存放。
(3)加工后的经检验合格后方可投入使用。
5.(1)作用:止水作用。
(2)安装技术要求:①金属止水带应平整、尺寸准确,其表面的铁锈、油污应清除干净,不得有砂眼、钉孔。②金属止水带接头应按其厚度分别采用折叠咬接或搭接;搭接长度不得小于20mm ,咬接或搭接必须采用双面焊接。③止水带安装应牢固,位置准确,带面不得有裂纹、孔洞等。不得在止水带上穿孔或用铁钉固定就位。
第308题 关于隔(截)水帷幕与降水井布置的说法,正确的有( )。
A.基坑隔水帷幕深入含水层的隔水底板中,应把降水井布置于坑内
B.基坑隔水帷幕深入含水层的隔水底板中,应把降水井布置于坑外
C.隔水帷幕底位于承压水含水层隔水顶板中,应把降水井布置于基坑外侧
D.隔水帷幕底位于承压水含水层隔水顶板中,应把降水井布置于基坑内侧
E.隔水帷幕底位于承压水含水层中,应把降水井布置于坑外侧
参考答案:AC
解析:
【内容考查】此题考查了技术要点。
【选项分析】基坑隔水帷幕深入降水含水层的隔水底板中,隔水帷幕将基坑内的地下水与基坑外的地下水分隔开来,基坑内、外地下水无水力联系。此时,应把降水井布置于坑内,降水时,基坑外地下水不受影响。
隔水帷幕位于承压水含水层顶板中,井点降水以降低基坑下部承压含水层的水头,防止基坑底板隆起或承压水突涌为目的,应把降水井布置于基坑外侧。
隔水帷幕底位于承压水含水层中,如果基坑开挖较浅,坑底未进入承压水含水层,井点降水以降低承压水水头为目的;如果基坑开挖较深,坑底已经进入承压水含水层,井点降水前期以降低承压水水头为目的,后期以疏干承压含水层为目的。随着基坑内水位降深的加大,基坑内、外水位相差较大。在这类情况时,应把降水井布置于坑内侧,这样可以明显减少降水对环境的影响,而且隔水帷幕插入承压含水层越深,这种优势越明显。
第309题 隔水帷幕目前常用的形式不包括( )。
A.注浆法
B.压实法
C.水泥土搅拌法
D.地下连续墙
参考答案:B
解析:
【内容考查】本题考查的是隔水帷幕。
【选项分析】隔水帷幕施工方法有高压喷射注浆法、注浆法、水泥土搅拌法、冻结法、地下连续墙、咬合式排桩、钢板桩、沉箱等。
第310题 隔水帷幕按布置方式可分为( )。
A.悬挂式竖向隔水帷幕
B.嵌入式隔水帷幕
C.落底式竖向隔水帷幕
D.水平向隔水帷幕
E.支护结构自抗渗式隔水帷幕
参考答案:ACD
解析:
【内容考查】此题考查了隔水帷幕的分类。
【选项分析】隔水帷幕按布置方式可分为悬挂式竖向隔水帷幕、落底式竖向隔水帷幕、水平向隔水帷幕,其他两项属于按结构形式分类。
第311题 隔水帷幕施工方法的选择应根据( )综合确定。
A.降水机械设备
B.工程地质条件
C.水文地质条件
D.周边工程环境保护要求
E.支护结构形式
参考答案:BCDE
解析:
【内容考查】此题考查了隔水帷幕施工方法选择。
【选项分析】隔水帷幕施工方法的选择应根据工程地质条件、水文地质条件、场地条件、支护结构形式、周边工程环境保护要求综合确定。
第312题 隔水帷幕的施工应与支护结构施工相协调,以下施工顺序错误的是( )。
A.独立的、连续性隔水帷幕,宜先施工帷幕,后施工支护结构
B.对嵌入式隔水帷幕,当采用搅拌工艺成桩时,可先施工帷幕桩,后施工支护结构
C.当采用高压喷射注浆工艺成桩或可对支护结构形成包裹时,先施工帷幕,后施工支护结构
D.当采用咬合式排桩帷幕时,宜先施工非加筋桩,后施工加筋桩
参考答案:C
解析:
【内容考查】此题考查的是隔水帷幕施工。
【选项分析】当采用高压喷射注浆工艺成桩或可对支护结构形成包裹时,可先施工支护结构,后施工帷幕。

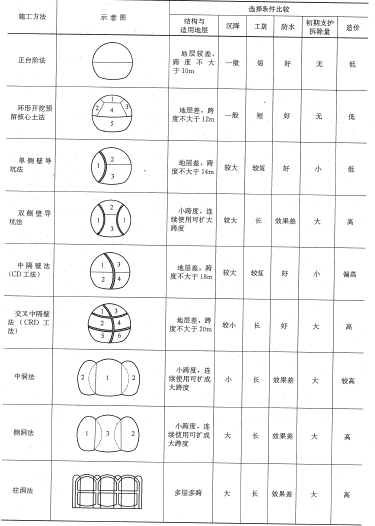

第313题 针对全断面开挖法说法不正确的是( )。

A.可适用于跨度不大于8m的地层
B.工期最短
C.防水好
D.初期支护拆除量小
参考答案:D
解析:
【内容考查】此题考查了全断面开挖法的适用条件
【选项分析】
初期支护无拆除量。
第314题 以下关于台阶法开挖法优点说法错误的是( )。
A.灵活多变,适用性强,是各种开挖方法中的基本方法
B.有足够的作业空间和较快的施工速度

C.当地层无水、洞跨小于12m时,均可采用该方法
D.适用于软弱围岩,如第四纪沉积地层
参考答案:C
解析:
【内容考查】本题考查的是台阶开挖法。
【选项分析】台阶法适用于土质较好的隧道施工。地层较差,跨度≤10m时可采用。
第315题 采用环形开挖预留核心土法施工时,可能使围岩变形增大的因素是( )。
A.围岩要经多次扰动
B.在第四纪地层不设或少设锚杆
C.断面分块多
D.支护结构形成全断面封闭的时间长
E.环形开挖进尺较短
参考答案:ACD
解析:
【内容考查】此题考查的是环形开挖预留核心土法注意事项。
【选项分析】环形开挖预留核心土法注意事项:虽然核心土增强了开挖面的稳定,但开挖中围岩要经受多次扰动,而且断面分块多,支护结构形成全断面封闭的时间长,这些都有可能使围岩变形增大。
第316题 下列开挖方法中,初期支护拆除量大的方法是( )。
A.CRD法
B.CD法
C.单侧壁导坑法
D.中洞法
E.侧洞法
参考答案:ADE
解析:
【内容考查】此题考查了喷锚暗挖法开挖方式与选择条件
【选项分析】
第317题 关于隧道全断面暗挖法施工的说法,错误的是( )。
A.可减少开挖对围岩的扰动次数
B.围岩必须由足够的自稳能力
C.自上而下一次开挖成形并及时进行初期支护
D.适用于地表沉降难于控制的隧道施工
参考答案:D
解析:
【内容考查】本题考查的是全断面开挖法。
【选项分析】全断面开挖法适用于土质稳定、断面较小的隧道施工,适宜人工开挖或小型机械作业;采取自上而下一次开挖成形,沿轮廓开挖,按施工方案一次进尺并及时进行初期支护;优点可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简便;缺点是对地质条件要求严格,围岩必须由足够的自稳能力。
第318题 全断面法对地质条件要求严格,围岩必须有足够的( )。
A.强度
B.自稳能力
C.抵抗变形能力
D.不透水性
参考答案:B
解析:
【内容考查】此题考查了全断面开挖法缺点。
【选项分析】全断面开挖法缺点是对地质条件要求严格,围岩必须有足够的自稳能力。
第319题 关于台阶法的说法中,错误的是( )。
A.灵活多变,适用性强
B.有足够的作业空间和较快的施工速度
C.当地层无水、洞跨小于12m时,均可采用该方法
D.适用于软弱围岩、第四纪沉积地层
参考答案:C
解析:
【内容考查】此题考查了浅埋暗挖法的适用条件。
【选项分析】台阶开挖法适用于土质较好的隧道施工,软弱围岩、第四纪沉积地层隧道。
台阶开挖法优点是具有足够的作业空间和较快的施工速度,灵活多变,适用性强。
第320题 环形开挖预留核心土法,一般将断面分成( )部分。
A.两
B.三
C.四
D.五
参考答案:B
解析:
【内容考查】此题考查了环形开挖预留核心土法施工顺序。
【选项分析】环形开挖预留核心土法一般情况下,将断面分成环形拱部、上部核心土、下部台阶等三部分。
