第2861题 在工程网络计划的执行过程中,如果需要判断某工作进度偏差对总工期是否造成影响,应根据( )的差值确定。
A.时差与进度偏差
B.总时差与进度偏差
C.自由时差与总时差
D.自由时差与进度偏差
参考答案:B
解析:
【内容考查】本题考查的是网络计划时差、关键工作与关键线路。
【选项分析】工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间。

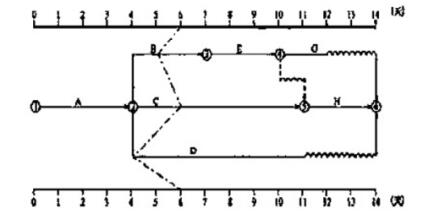

第2862题 已知某基础工程施工双代号时标网络计划如下图所示,如果工作E实际进度延误了4周,则施工进度计划工期延误( )周。
A.2
B.3
C.4
D.5
参考答案:B
解析:
【内容考查】本题考查的是网络计划方法的应用。
【选项分析】从时标网络图中工作E后面直至终点的2条线路来看,E工作的总时差为1周。如果工作E实际进度延误了4周,则会对原基础工程施工进度计划的工期影响3周(4-1=3周)。
A.分别为10和4
B.分别为10和10
C.分别为12和4
D.分别为12和10
参考答案:A
解析:
【内容考查】本题考查的是网络计划方法的应用。
【选项分析】工作F的最早开始时间为第15天,持续时间为5天,则最早完成时间为第20天;
三项紧后工作最迟开始时间的最小值就是工作F的最迟完成时间。即第30天;
最迟完成时间-最早完成时间=30-20=10即为F的总时差;
紧后工作的最早开始时间的最小值为第24天,减去F的最早完成时间,即第20天,即为F的自由时差。24-20=4天;
所以,工作F的总时差为10天,自由时差为4天。
第2864题 在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了2d,而其他工作正常进展。关于工作F的说法,正确的有( )。
A.不会使总工期延长
B.不影响其后续工作的正常进行
C.总时差和自由时差各减少2d
D.自由时差不变,总时差减少2d
E.总时差不变,自由时差减少2d
参考答案:ABC
解析:
【内容考查】本题考查的是网络计划方法的应用
【选项分析】同一工作的总时差大于等于自由时差,本题中工作F的持续时间延长2d,小于自由时差,也就小于总时差。F的持续时间延长2d,没有超过其自由时差,故不影响后续工作的正常进行。总时差是自由时差的累积,F的持续时间延长2d后,其自由时差减少2d,总时差也减少2d。

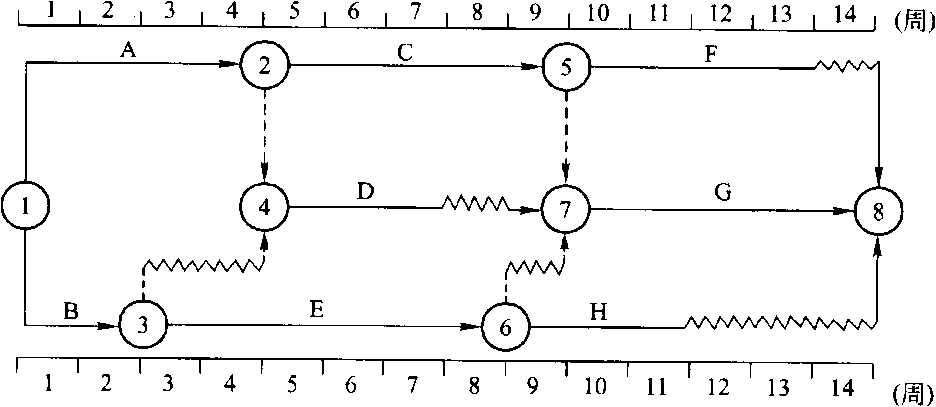

第2865题 某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示。检查结构表面( )。
A.工作B的实际进度不影响总工期
B.工作C的实际进度正常
C.工作D的总时差尚有2天
D.工作E的总时差尚有1天
E.工作G的总时差尚有1天
参考答案:ABE
解析:
【内容考查】本题考查的是网络计划方法的应用
【选项分析】工作B有1天总时差,拖延1天,故B的实际进度不影响总工期;工作C的实际进度正常;工作D的总时差为3天,拖延2天,故D的总时差尚有1天;工作E的总时差为1天,由于工作B拖延1天,影响工作E的最早开始时间1天,故E的总是差为0天,工作B拖延1天,影响工作G的最早开始时间1天,工作G总时差为2天,影响1天,故工作G的总时差还剩1天。
第2866题 关于模板工程,下列说法正确的有( )。
A.对于不小于3m的现浇钢筋混凝土梁,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000
B.当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模
C.对于后张预应力混凝土结构构件,侧模宜在预应力张拉后拆除
D.模板拆除时,一般按后支后拆、先支先拆
参考答案:B
解析:
【内容考查】本题考查的是模板工程是施工技术与质量控制。
【选项分析】对不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱,设计无要求时,起拱高度宜为跨度的1/1000~3/1000;对于后张预应力混凝土结构构件,侧模宜在预应力张拉前拆除;模板及其支架的拆除时间和顺序必须按施工技术方案确定的顺序进行,一般是后支的先拆,先支的后拆;先拆非承重部分,后拆承重部分;当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模。
第2867题 钢筋混凝土结构中,严禁使用的是( )。
A.含氟化物的水泥
B.含氟化物的外加剂
C.含氯化物的水泥
D.含氯化物的外加剂
参考答案:C
解析:
【内容考查】本题考查的是混凝土工程施工质量控制。
【选项分析】预应力混凝土结构、钢筋混凝土结构中,严禁使用含氯化物的水泥。预应力混凝土结构中严禁使用含氯化物的外加剂;钢筋混凝土结构中,当使用含有氯化物的外加剂时,混凝土中氯化物的总含量必须符合现行国家标准的规定。
第2868题 HPB300级受力钢筋末端应做180度弯钩,弯后平直部分长度不应小于( )。
A.钢筋直径的2倍
B.钢筋直径的3倍
C.10cm
D.15cm
参考答案:B
解析:
【内容考查】本题考查的是钢筋工程施工质量控制。
【选项分析】HPB300级钢筋末端应作180°弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。
第2869题 关于钢筋的弯钩和弯折的说法,正确的有( )。
A.HPB300级的受力钢筋末端应做135度弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯后平直部分长度不小于钢筋直径3倍
B.335MPa级、400MPa级带肋钢筋,不应小于钢筋直径的4倍
C.500MPa级带肋钢筋,当直径为28mm以上时不应小于钢筋直径的7倍
D.500MPa级带肋钢筋,当直径为28mm以下时不应小于钢筋直径的7倍
E.箍筋弯折处的弯弧内直径尚不应小于纵向受力钢筋直径
参考答案:BCE
解析:
【内容考查】本题考查的是钢筋工程施工质量控制。
【选项分析】光圆钢筋末端应作180°弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍;
335MPa级、400MPa级带肋钢筋,不应小于钢筋直径的4倍;
直径为28mm及以上的500MPa级带肋钢筋的弯弧内直径不应小于钢筋直径的7倍;
500MPa级带肋钢筋,当直径为28mm以下时不应小于钢筋直径的6倍;箍筋弯折处的弯弧内直径尚不应小于纵向受力钢筋直径。
第2870题 钢筋安装时,对受力钢筋品种、级别、规格的检查应满足的数量要求( )。
A.随机抽查2件
B.见证抽查3件
C.不少于3件
D.全数检查
参考答案:D
解析:
钢筋安装时,受力钢筋的品种、级別、规格和数量必须符合设计要求,并全数检查。
第2871题 混凝土拌合物入模温度不应低于( )℃,且不高于( )℃。
A.5;35
B.5;30
C.10;35
D.10;30
参考答案:A
解析:
【内容考查】本题考查的是混凝土工程施工质量控制。
【选项分析】混凝土拌合物入模温度不应低于5℃,且不高于35℃。
第2873题 关于现浇混凝土工程模板支撑系统立柱对接接头的说法,正确的是( )。
A.沿竖向错开的距离不宜小于300mm,各接头中心距主节点不宜大于步距的1/5
B.沿竖向错开的距离不宜小于400mm,各接头中心距主节点不宜大于步距的1/4
C.沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3
D.沿竖向错开的距离不宜小于600mm,各接头中心距主节点不宜大于步距的1/2
参考答案:C
解析:
【内容考查】本题考查的是现浇混凝土工程模板支撑系统的选材及安装要求
【选项分析】立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3。
第2874题 层高10m的现浇混凝土工程,模板支撑系统顶部水平拉杆的设置是( )。
A.最顶步距三水平拉杆中间加设一道水平拉杆
B.最顶步距三水平拉杆中间加设两道水平拉杆
C.最顶步距两水平拉杆中间加设一道水平拉杆
D.最顶步距两水平拉杆中间加设两道水平拉杆
参考答案:C
解析:
【内容考查】本题考查的是现浇混凝土工程模板支撑系统的选材及安装要求
【选项分析】当层高在8~20m时,在最顶步距两水平拉杆中间应加设一道水平拉杆;当层高大于20m时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。
第2875题 模板工程作业高度在( )以上时,要有安全可靠的操作架子或操作平台,并按照高处作业安全技术规范的要求进行防护。
A.1m及1m以上
B.1.5m及1.5m以上
C.2m及2m以上
D.2.5m及2.5m以上
参考答案:C
解析:
【内容考查】本题考查的是保证模板安装施工安全的基本要求。
【选项分析】模板工程作业高度在2m及2m以上时,要有安全可靠的操作架子或操作平台,并按要求进行防护。
第2876题 现浇混凝土工程模板支撑系统的选材及安装的安全技术措施有( )。
A.支撑系统的选材及安装应按照设计要求进行,基础上的支撑点应牢固平整
B.支撑在安装过程中应考虑必要的临时固定措施,以保证其稳定性
C.支撑系统的立柱材料可选用钢管、门形架、木杆,其材质和规格应符合设计和安全要求
D.立柱底部应设置木垫板,允许使用砖及脆性材料铺垫
E.当立柱支承在地基上时,应验算地基土的承载力
参考答案:ABCE
解析:
【内容考查】本题考查的是现浇混凝土工程模板支撑系统的选材及安装要求
【选项分析】支撑系统的选材及安装应按设计要求进行,基土上的支撑点应牢固平整,支撑在安装过程中应考虑必要的临时固定措施,以保证稳定性。支撑系统的立柱材料可用钢管、门形架、木杆,其材质和规格应符合设计和安全要求。立柱底部支承结构必须具有支承上层荷载的能力。为合理传递荷载,立柱底部应设置木垫板,禁止使用砖及脆性材料铺垫。当支承在地基上时,应验算地基土的承载力。
第2877题 保证模板安装施工安全的基本要求有( )。
A.冬期施工,对于操作地点和人行通道上的冰雪应事先清除,避免人员滑倒摔伤
B.露天施工,高耸结构的模板作业,要安装避雷装置,沿海地区要考虑抗风和加固措施
C.五级以上大风天气,停止进行大块模板拼装和吊装作业
D.在架空输电线路下方进行模板施工,如果不能停电作业,应采取相应的隔离防护
E.夜间施工,必须要有足够的照明
参考答案:ACDE
解析:
【内容考查】本题考查的是保证模板安装施工安全的基本要求。
【选项分析】保证模板安装施工安全的基本要求:1)模板工程作业高度在2m及2m以上时,要有安全可靠的操作架子或操作平台,并按要求进行防护;2)操作架子上、平台上不宜堆放模板,必须短时间堆放时,一定要码放平稳,数量必须控制在架子或平台的允许荷载范围内;3)冬期施工,对于操作地点和人行通道上的冰雪应事先清除。雨期施工,高耸结构的模板作业,要安装避雷装置,沿海地区要考虑抗风和加固措施;4)五级以上大风天气,应停止进行大块模板拼装和吊装作业;5)在架空输电线路下方进行模板施工,如果不能停电作业,应采取隔离防护措施;6)夜间施工,必须有足够的照明。
第2878题 设计无要求时,现浇混凝土结构模板及其支架拆除的规定有( )。
A.承重模板,应在与结构同条件养护的试块强度达到规定要求时,方可拆除
B.后张预应力混凝土结构底模必须在预应力张拉完毕后
C.拆模过程中,如发现实际混凝土强度并未达到要求,有影响结构安全的质量问题时,应暂停拆模
D.已拆除模板及其支架的混凝土结构,在混凝土强度达到设计的混凝土强度标准值前,允许承受全部设计的使用荷载
E.拆除芯模或预留孔的内模时,应在混凝土强度能保证不发生塌陷和裂缝时,方可拆除
参考答案:ABCE
解析:
【内容考查】本题考查的是保证模板拆除施工安全的基本要求。
【选项分析】现浇混凝土结构模板及其支架拆除时的混凝土强度应符合设计要求。当设计无要求时,应符合下列规定:
1)承重模板,应在与结构同条件养护的试块强度达到规定要求时,方可拆除;
2)后张预应力混凝土结构底模必须在预应力张拉完毕后,才能进行拆除;
3)在拆模过程中,如发现实际混凝土强度并未达到要求,有影响结构安全的质量问题时,应暂停拆模,经妥善处理实际强度达到要求后,才可继续拆除;
4)已拆除模板及其支架的混凝土结构,应在混凝土强度达到设计的混凝土强度标准值后,才允许承受全部设计的使用荷载;
5)拆除芯模或预留孔的内模时,应在混凝土强度能保证不发生塌陷和裂缝时,方可拆除。
第2879题 关于《建设工程工程量清单计价规范》的运用,说法错误的是( )。
A.工程量清单必须作为招标文件的组成部分
B.工程量清单的准确性和完整性由招标人负责
C.投标人应按招标工程量清单填报价格,计量单位、工程量必须与招标工程量清单一致
D.措施项目清单中的安全文明施工费可以作为竞争性费用
参考答案:D
解析:
【内容考查】本题考查的是工程量清单计价规范的运用。
【选项分析】工程量清单为招标文件的组成部分;依法必须进行招标的项目的招标人不得利用划分标段规避招标,招标人对招标工程量清单的准确性、完整性负责;投标人应按招标工程量清单填报价格。项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致;措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。
第2880题 投标人在投标过程中不得作为竞争性费用的项目有( )。
A.税金
B.安全文明施工费
C.规费
D.检测费
E.主要材料费
参考答案:ABC
解析:
【内容考查】本题考查的是工程量清单计价规范的运用。
【选项分析】措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
