第2841题 在无节奏流水施工中,通常用来计算流水步距的方法是(  )。


A.累加数列错位相减取差值最大值

B.累加数列错位相加取和值最小值

C.累加数列对应相减取差值最大值

D.累加数列对应相减取差值最小值


参考答案:A


解析:

【内容考查】本题考查的是流水施工方法的应用

【选项分析】在无节奏流水施工中,通常用来计算流水步距的方法是累加数列错位相减取大差法。


第2842题 基础工程划分4个施工过程(基槽开挖、垫层、混凝土浇筑、回填土)在5个施工流水段组织固定节拍流水施工,流水节拍为3d,要求混凝土浇筑3d后才能进行回填土施工,其中基槽开挖与垫层施工搭接1d,该工程的流水施工工期为(  )d。


A.24

B.25

C.26

D.27


参考答案:C


解析:

【内容考查】本题考查的是流水施工方法的应用

【选项分析】等节奏流水施工工期计算公式为:Tp=(M+N'-1)K -∑C+∑Z=(5+4-1)×3-1+3=26d。


第2843题 灌注桩成孔的控制深度与桩型有关,下面正确的是(  )。


A.摩擦桩应以设计桩长控制成孔深度

B.摩擦桩采用锤击沉管法成孔时,桩管入土深度控制应以贯入度为主,以标高控制为辅

C.当端承型桩采用钻(冲)、挖掘成孔时,应以设计桩长控制成孔深度

D.当端承型桩采用锤击沉管法成孔时,桩管入土深度控制应以贯入度为主,以高程控制为辅

E.端承摩擦桩必须保证桩端进入持力层的设计深度


参考答案:ADE


解析:

【内容考查】本题考查的是灌注桩成孔

【选项分析】摩擦桩:摩擦桩应以设计桩长控制成孔深度;端承摩擦桩必须保证设计桩长及桩端进入持力层深度。采用锤击沉管法成孔时,桩管入土深度控制应以高程为主,以贯入度控制为辅。

端承型桩:当采用钻(冲)、挖掘成孔时,必须保证桩端进入持力层的设计深度;当采用锤击沉管法成孔时,桩管入土深度控制应以贯入度为主,以高程控制为辅。


第2844题 土方开挖必须做好基坑排水、截水和降水措施,地下水位应保持低于开挖面至少(  )mm。


A.200

B.300

C.400

D.500


参考答案:D


解析:

【内容考查】本题考查的是土方开挖质量管理的有关规定

【选项分析】挖土必须做好地表和坑内排水、地面截水和地下降水,地下水位应保持低于开挖面500mm以下。


第2845题 灌注桩桩顶标高至少要比设计标高高出(  )。


A.0.8~1.0m

B.1.0~1.2m

C.400mm

D.500mm


参考答案:A


解析:

【内容考查】本题考查的是桩基工程

【选项分析】灌注桩桩顶标高至少要比设计标高高出0.8~1.0m。



第2846题 1.写出灌注桩钢筋笼制作和安装综合考虑的三个因素。指出钢筋笼保护层垫块的设置数量及位置的错误之处并改正。2.土方回填预留沉降量是否正确并说明理由?土方回场前清除基底垃圾外,还有哪些清理内容及相关工作?3.写出现场抽水作业人员的错误之处并改正。4. 施工单位负责人事故报告时间是否正确并说明理由?事故报告的原则除应当及时,不得迟报外还有哪些内容?



参考答案:见解析


解析:

1. (1)钢筋笼宜分段制作,分段长度视成笼的整体刚度、材料长度、起重设备的有效高度三因素综合考虑。
(2)不妥一:每组块数2块。
正确做法:每组块数不得小于3块。
不妥二:垫块可自由分布。
正确做法:垫块应均匀分布在同一截面的主筋上。
2.(1) 土方回填预留沉降量不正确。
正确做法:填方应按设计要求预留沉降量,一般不超过填方高度的3% 。
(2)土方回填前应清除基底的垃圾、树根等杂物,抽除积水,挖出淤泥,验收基底高程。
3.不妥一:抽水作业人员将潜水泵倾斜领放入水中。
正确做法:潜水泵在水中应直立放置。
不妥二:发现泵体根部防水型橡胶电缆老化,并有一处接头断裂。
正确做法:潜水泵的电源线应采用防水型橡胶电缆,并不得有接头。
不妥三:潜水泵体已陷入污泥。
正确做法:潜水泵不得陷入污泥或露出水面。
不妥四:在拉拽出水管时触电。
正确做法:放入水中或提出水面时应提拉系绳,禁止拉拽电缆或出水管,并应切断电源。
4.(1)施工单位负责人事故报告时间不正确。
正确做法:事故发生后,事故现场有关人员应当立即向施工单位负责人报告;施工单位负责人接到报告后,应当于1h内向事故发生地县级以上人民政府建设主管部门和有关部门报告。
(2)事故报告还应当准确、完整,任何单位和个人对事故不得漏报、谎报或者瞒报。


第2847题 下列人员中,可以组织验槽工作的有(  )。


A.设计单位项目负责人

B.施工单位项目负责人

C.监理单位项目负责人

D.勘察单位项目负责人

E.建设单位项目负责人


参考答案:CE


解析:

基坑开挖完毕,应由总监理工程师或建设单位组织施工单位、设计单位、勘察单位等有关人员共同到现场进行检查、验槽,核对地质资料,检查地基土与工程地质勘察报告、设计图纸要求是否相符合,有无破坏原状土结构或发生较大扰动的现象。


第2848题 脚手架定期检查的主要内容有(  )。


A.杆件的设置和连结,连墙件、支撑、门洞桁架等的构造是否符合要求

B.地基是否有积水,底座是否松动,立杆是否悬空

C.扣件螺栓是否有松动

D.高度在30m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范能要求

E.架体的安全防护措施是否符合要求


参考答案:ABCE


解析:

【内容考查】本题考查的是一般脚手架检查与验收程序

【选项分析】脚手架定期检查的主要项目包括:

1)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;

2)地基是否有积水,底座是否松动,立杆是否悬空;

3)扣件螺栓是否有松动;

4)高度在24m及以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求;

5)架体的安全防护措施是否符合要求;

6)是否有超载使用的现象等。



第2849题 关于投标人在投标过程的说法,正确的有(  )。


A.研究并决策是否参加工程项目投标

B.研究招标文件

C.向招标单位或招标代理机构进行投标的咨询工作

D.必须由3个以上法人或者其他组织组成联合体投标

E.调查投标环境


参考答案:ABE


解析:

【内容考查】本题考查的是共同投标的联合体的基本条件

【选项分析】投标主要程序如下:1)研究并决策是否参加工程项目投标;2)报名参加投标;3)按照要求填报资格预审书;4)领取招标文件;5)研究招标文件;6)调查投标环境;(7)按照招标文件要求编制投标文件;8)投送投标文件;9)参加开标会议;10)订立施工合同招标代理机构不得在所代理的招标项目中投标或者代理投标,也不得为所代理的招标项目的投标人提供咨询;两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投示,但是这是投标人自愿组成而非强制。


第2850题 1.B施工单位在填报工程量清单价格时,除工程量外,还有哪些内容必须与建设单位提供的内容一致?2.除合约、法务部门外,A施工单位审核合同条款时还需要哪些部门参加?3.A施工单位的签约合同价、工程预付款分别是多少万元(保留小数点后两位)?指出A施工单位使用工程预付款的不妥之处,工程预付款的正确使用用途还有哪些?4. 分别说明建设单位对A施工单位上报的三项签证费用的审核意见是否正确,并说明理由。



参考答案:见解析


解析:

1.投标人应按招标人提供的工程量清单填报价格。除工程量外,还有项目编码、项目名称、项目特征、计量单位必须与招标人提供的一致。
2.A施工单位审核合同款项还需要企业的工程、技术、质量、资金、财务、劳务、物资部门参加。
3.签约合同价=分部分项工程费+措施项目费+其他项目费+规费+税金=2118.50+92.16+110.00+266.88=2587.54万元
工程预付款=(签约合同价-暂列金额)×10%=(2587.54-80.00)×10%=250.75万元

A施工单位使用工程预付款的不妥之处:轿车、支付其他工程拖欠劳务费、其他工程的材料欠款。

工程预付款用于承包人为合同所约定的工程施工购置材料、工程设备、购置或租赁施工设备、修建临时设施以及组织施工队伍进场等所用的费用。
4.建设单位对组织工程抢险抢修,抽排基坑内雨污水发生的8万元审核意见不正确。
理由:百年一遇特大暴雨属不可抗力,该情况下,工程所需清理、修复费用应由建设单位承担。
建设单位对检修受损水电线路发生的1万元审核意见正确。
理由:百年一遇特大暴雨属于不可抗力,该情况下,承包人的施工机械设备损坏(包括检修受损水电线路的费用),应由A施工单位承担。
建设单位对抢修工程项目红线外受损的施工便道发生的7万元费用审核意见不正确。
理由:百年一遇特大暴雨属于不可抗力,该情况下,项目红线外,工程所需清理、修复费用应由建设单位承担。


第2851题 关于联合体投标的说法,正确的有(  )。


A.多个施工单位可以组成一个联合体,以一个投标人的身份共同投标

B.中标的联合体各方应当就中标项目向招标人承担连带责任

C.联合体各方的共同投标协议属于合同关系

D.由不同专业的单位组成的联合体,按照资质等级较低的单位确定业务许可范围

E.联合体中标的,应当由联合体各方共同与招标人签订合同


参考答案:ABCE


解析:

【内容考查】本题考查的是共同投标的联合体的基本条件。

【选项分析】由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。



第2852题 1.分别按照制造成本法、完全成本法计算该工程的施工成本是多少万元。按照工程施工成本费用目标划分,施工成本有哪几类?2.分析计算A1、A2分项工程的清单综合单价是否需要调整?并计算A1、A2分项工程实际完成的工作量是多少元。3.D施工单位在专业分包管理上的做法有哪些不妥之处?说明理由。招投标法对此类行为的处罚有哪些?4.指出在火灾事故中,建设单位、D施工单位各自应承担哪些损失。(不考虑保险因素)



参考答案:见解析


解析:

1.
制造成本法:9900-642-891-990=7377万元
完全成本法:9900-990-891=8019万元
按照建筑工程施工项目成本的费用目标划分为:生产成本、质量成本、工期成本、不可预见成本(例如罚款等)
2.
A1分项工程:(5890-5450)÷5450=8.07%;
8.07%>5%,故超出部分的综合单价应进行调整;
5450×1.05×420+(5890-5450×1.05)×420×0.9=2466765元,A1分项工程实际完成量为2466765元。
A2分项工程:(6230-5890)÷6230=5.46%;
5.46%>5%,故综合单价应调整;
5890×560×1.1=3628240元,A2实际完成工程量为3628240元。
3.
(1)“自行将玻璃幕墙分包……并签订专业分包合同”不妥。
理由:建设工程总承包合同中未约定,又未经建设单位认可,承包单位将其承包的部分建设工程交由其他单位完成的,属于违法分包。
(2)处罚对象是实施违法行为的中标人,罚款的金额为转让或分包项目金额的5‰以上10‰以下,具体数额由作出处罚决定的行政机关根据中标人违法行为的情节轻重决定。有违法行为的,没收违法所得。没收违法所得是指有关行政执法机关根据法律、法规的规定,将当事人的非法所得强制无偿收归国有。此处所称的违法所得,是指中标人违法转让和分包获得的金钱收入,按照《招标投标法》规定,这些收入应当没收。
4.
建设单位承担的损失有,价值80.00万元的待安装设备;必要的现场管理保卫人员费用支出2.00万元。
施工单位承担的损失有,施工单位人员烧伤所需医疗费及误工补偿费35.00万元;租赁施工设备损坏赔偿费15.00万元。


第2853题 1.事件一中开发公司的做法是否正确?为什么?    2.事件二中施工单位承担的风险是哪些?    3.指出事件三中合同条款的不妥之处?说明正确做法。



参考答案:见解析


解析:

1.事件一中,开发公司的做法不正确。因为招投标法规定,建设项目中标后,双方不得签订违背中标结果的事项。因为中标价是1350万元,所以合同价格应当是1350万元。

2.因为开发公司应提供的施工图纸没有设计完成,而且施工单位也没有到现场实地勘察,因此施工单位会承担4个方面的风险,分别是工程量计算失误的风险、单价计算失误的风险、工期延误的风险、工程质量风险。

3.开发公司向施工单位提供场地的工程地质和主要管线资料,供施工单位参考使用的做法不妥。

正确做法是:开发公司应该向施工单位提供准确、真实的工程地质和主要管线资料,作为施工单位施工的依据。



第2854题 主体结构分部工程验收时(  )可以不参加。


A.建设单位

B.施工单位

C.监理单位

D.勘察单位


参考答案:D


解析:

【内容考查】本题考查的是建筑工程质量验收程序和组织

【选项分析】由于基础与基础分部勘察单位项目负责人已验收,故主体结构分部工程验收时不要求勘察单位项目负责人必需参加。


第2855题 1.根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?   2.本工程地基基础分部工程的验收程序有哪些不妥之处?并说明理由。   3.除采取组织措施外,施工进度控制措施还有哪几种措施?   4.施工单位索赔成立的工期和费用是多少?逐一说明理由。



参考答案:见解析


解析:

【参考答案】

1.(1)网络图如下:

(2)关键线路:A→B→C→E→G;

(3)每层工期是8日历天。

2.不妥之处一:施工单位自检合格后,项目负责人立即组织验收。

理由:施工单位确认自检合格后提出验收申请。

不妥之处二:项目负责人立即组织验收。

理由:应由总监理工程师或建设单位项目负责人组织。

不妥之处三:组织总监理工程师及建设单位、勘察单位、设计单位项目负责人进行地基基础分部验收。

理由:应组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。

3.施工方进度控制的措施除组织措施外,还应有管理措施、经济措施和技术措施。

4.索赔成立的工期为35天,费用为35万元。

(1)桩基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元。

索赔成立,因建设单位造成的损失可以索赔工期20日历天,补偿误工费20万元。

(2)施工至十层结构时,因商品混凝土供应迟缓,延误工期10日历天。施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。

索赔不成立,材料由施工单位自行采购,建设单位不负责索赔;因建设单位要求设计变更可以索赔,索赔工期15日历天,补偿误工费15万元。

【点拨】地基基础分部工程的验收程序属于高频高点,务必掌握。


第2856题 1.写出图1网络图的关键线路(用工作表示)和总工期。2.项目技术负责人还应补充哪些施工进度计划的组成内容?3.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?4.根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用时长为多少?



参考答案:见解析


解析:

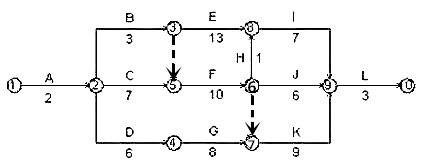

1.关键线路为A→C→F→H→I→L。

总工期=2+7+10+1+7+3=30周。

2.还应补充内容有:工程建设概况、工程施工情况、单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

3.(1)重新绘制调整后的施工进度计划网络图如下图所示:

图:调整后的施工进度计划网络图(时间单位:周)

(2)调整后的关键线路为:A→C→F→K→L。

总工期为:2+7+10+9+3=31周。

4.各工序均按最早开始时间考虑,特种设备计取租赁费用时长为7+10+9=26周。

优化工序的起止时间后,特种设备应在第7周初进场。

优化后特种设备计取租赁时间为3+10+9=22周。



第2857题 相比其他类型网络计划,双代号时标网络计划的突出优点有(  )。


A.可以确定工期

B.时间参数一目了然

C.可以按图进行资源优化和调整

D.可以确定工作的开始和完成时间

E.可以不通过计算而直接在图上反映时间


参考答案:BCE


解析:

【内容考查】本题考查的是双代号时标网络计划

【选项分析】所有类型的网络计划都可以确定工期、确定工作的开始和完成时间。




第2858题 某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明(  )。



A.关键线路有2条

B.工作1-3与工作3-6的总时差相等

C.工作4-7与工作5-7的自由时差相等

D.工作2-6的总时差与自由时差相等

E.工作3-6的总时差与自由时差不等


参考答案:ABD


解析:

【内容考查】本题考查的是双代号网络计划

【选项分析】确定关键线路:1-2-3-5-6-7,1-2-4-6-7。T=20

工作总时差=最迟开始时间-最早开始时间;

工作4-7最早完成时间为11+8=19,工作5-7的最早完成时间为11+7=18;

自由时差=计划工期(20)-最早完成时间,20-18≠20-19,两项工作自由时差不相等。

 工作2-6的总时差=7-5=2; 自由时差=11-(5+4)=2,因此相等。

 工作3-6的总时差与自由时差相等。


第2859题 在某工程双代号网络计划中,如果以关键节点为完成节点的工作有3项,则该3项工作(  )。


A.自由时差相等

B.总时差相等

C.全部为关键工作

D.至少有一项为关键工作


参考答案:D


解析:

【内容考查】本题考查的是网络计划时差、关键工作与关键线路

【选项分析】工作自由时差(FF)=节点最早开始时间(ES)一该工作最早完成时间(EF),工作总时差(TF)=节点的最迟完成时间(LF)一该工作的最早完成时间(EF),但3项工作的最早完成时间不一定相等。三项工作不一定全部在关键线路上。


第2860题 在工程网络计划执行过程中,若某项工作比原计划拖后,而未超过该工作的自由时差,则(  )。


A.不影响总工期,影响后续工作

B.不影响后续工作,影响总工期

C.对总工期及后续工作均不影响

D.对总工期及后续工作均有影响


参考答案:C


解析:

【内容考查】本题考查的是网络计划时差、关键工作与关键线路

【选项分析】工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。未超过该工作的自由时差,则不影响该工作的最早开始时间,即对后续工作均不影响。
