第441题 顺序作业法(也称为依次作业法)的主要特点有( )。
A.没有充分利用工作面进行施工
B.用于需要突击性施工时施工作业的组织
C.施工现场的组织、管理比较简单
D.专业化作业队能够连续作业
E.有利于资源供应的组织工作
参考答案:ACE
解析:
1 ) 顺序作业法(也称为依次作业法)的主要特点
( 1 ) 没有充分利用工作面进行施工,(总 )工期较长。
( 2 )每天投人施工的劳动力、材料和机具的数量比较少,有利于资源供应的组织工作。
( 3 ) 施工现场的组织、管理比较简单。
( 4 )不强调分工协作。若由一个作业队完成全部施工任务,不能实现专业化生产,不利于提高劳动生产率;若按工艺专业化原则成立专业作业队(班组),各专业队是间歇作业,不能连续作业。材料供应也是间歇供应,劳动力和材料的使用可能不均衡。
第442题 路面各结构层线性流水施工时,影响路面流水工期的因素有( )。
A.各结构层的持续时间
B.搭接类型
C.搭接时距
D.采用的计算方法
E.施工组织方法
参考答案:ABCE
解析:
3 ) 路面工程的线性流水施工组织
一般路面各结构层施工的速度不同,从而持续时间往往不相同。组织路面流水施工时应注意以下要点:
( 1 )各结构层的施工速度和持续时间。要考虑影响每个施工段的因素,水泥稳定碎石的延迟时间、沥青拌和能力、温度要求、摊铺速度、养护时间、最小工作面的要求等。
( 2 )相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用开始到开始搭接类型,否则选用完成到完成搭接类型。
( 3 )相邻结构层工序之间的搭接时距的计算:时距= 最小工作面长度/ 两者中快的速度。
第444题 在对进度计划进行工期和时间安排的合理性审查时,应重点审查( )。
A.施工总工期的安排应符合合同工期
B.主要骨干人员及施工队伍的进场日期已经落实
C.各项施工方案和施工方法应与施工经验和技术水平相适应
D.所需主要材料和设备的运送日期已有保证
参考答案:A
解析:
2 . 进度计划的审查要点
施工单位编制完进度计划后,应重点从以下几方面对进度计划进行审查:
1 ) 工期和时间安排的合理性
( 1 ) 施工总工期的安排应符合合同工期。
( 2 )各施工阶段或单位工程(包括分部、分项工程)的施工顺序和时间安排与材料和设备的进场计划相协调。
( 3 )易受冰冻、低温、炎热、雨季等气候影响的工程应安排在适宜的时间,并应采取有效的预防和保护措施。
( 4 ) 对动员、清场、假日及天气影响的时间,应充分考虑并留有余地
第445题 在对进度计划进行计划目标与施工能力的适应性审查时,应重点审查( )。
A.施工总工期的安排应符合合同工期
B.主要骨干人员及施工队伍的进场日期已经落实
C.各项施工方案和施工方法应与施工经验和技术水平相适应
D.所需主要材料和设备的运送日期已有保证
参考答案:C
解析:
3 ) 计划目标与施工能力的适应性
( 1 ) 各阶段或单位工程计划完成的工程量及投资额应与设备和人力实际状况相适应。
( 2 ) 各项施工方案和施工方法应与施工经验和技术水平相适应。
( 3 ) 关键线路上的施工力量安排应与非关键线路上的施工力量安排相适应。
第446题 在中标通知书发出后合同规定的时间内,承包人应向( )书面提交一份详细和格式符合要求的工程总体进度计划。
A.监理工程师
B.业主
C.质量监督站
D.上级公司
参考答案:A
解析:
在中标通知书发出后合同规定的时间内,承包人应向监理工程师书面提交以下文件 :一份详细和格式符合要求的工程总体进度计划及必要的各项关键工程的进度计划;一份有关全部支付的现金流动估算;一份有关施工方案和施工方法的总说明(即通过施工组织设计提出)。
第447题 当采用前锋线比较法比较实际进度与计划进度时,如果实际进展点落在检查日 期的左侧,则表示该工作( )。
A.实际进度拖后
B.实际进度超前
C.实际进度与计划进度一致
D.超额完成任务量
参考答案:A
第448题 在公路工程进度表中,每个单项子目每月的计划量和实际完成量的累计百分数在横道图横线的下方和上方。下列关于工程进度表的论述,正确的是( )。
A.工程进度表只能反映各个单项子目的进度状况,无法反映工程总体进度
B.工程进度表只反映出承包人各个单项子目每月的累计工程量或工作量,承包人很难看出当月的实际完成量。
C.单项占合同价的百分比反映的是单项子目完成的实际进度
D.单项完成的百分比反映的是单项子目完成的实际进度
参考答案:D
解析:
选项 A 错在无法反映工程总体进度,两道三条“S”形曲线就是反映工程总体进度。
选项 B 错误,因为相邻两个月的累计完成量相减就能快捷的得到当月的实际完成量, 这是工程进度表的明智选择,如果表示每月完成量,一旦需要获得累积量就要去做累加工作,时间越长计算量越大;
相邻减总比多项累加轻松得多。
选项 C,单项占合同价的 百分比表示计划量,不是实际进度。

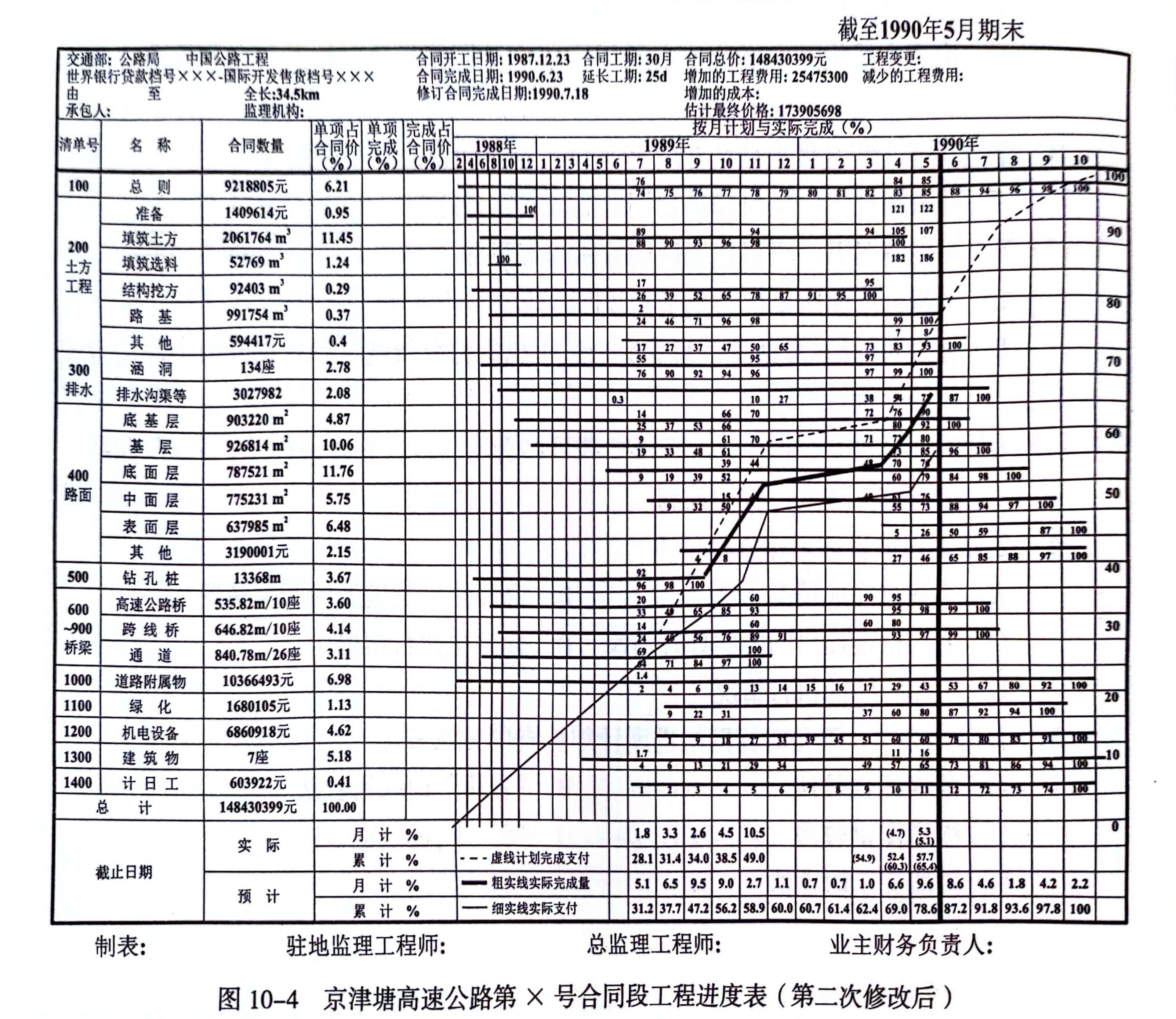

选项 D,单项完成的百分比才是实际进度。公路工 程进度表可参考图 10-4
第449题 在对进度计划进行计划目标与施工能力的适应性审查时,应重点审查( )。
A.施工总工期的安排应符合合同工期
B.主要骨干人员及施工队伍的进场日期已经落实
C.各项施工方案和施工方法应与施工经验和技术水平相适应
D.所需主要材料和设备的运送日期已有保证
E.关键线路上的施工力量安排应与非关键线路上的施工力量安排相适应
参考答案:CE
解析:
3 ) 计划目标与施工能力的适应性
( 1 ) 各阶段或单位工程计划完成的工程量及投资额应与设备和人力实际状况相适应D
( 2 ) 各项施工方案和施工方法应与施工经验和技术水平相适应。
( 3 ) 关键线路上的施工力量安排应与非关键线路上的施工力量安排相适应。
第450题 某一非关键工作(工序)的持续时间为 8d,它的总时差为 5d,自由时差为 2d,在进度检查时发现拖延了 7d,以下论述正确的有( )。
A.该工程的工期将拖延 2d
B.该工程的工期将拖延 3d
C.该工序已经转变为关键工序,而且关键线路至少增加一条
D.如果该工序拖延 2d 对后续工序无影响,对总工期也无影响
E.由于上述拖延是发生在非关键工作中,即使是业主原因,也不批准工期延 长的申请
参考答案:AD
解析:
工期拖延时间为:工序拖延-工序总时差= 7-5 = 2d。
C 选项中该工序已经转变 为关键工序的表述是正确的,但是关键线路至少增加一条是错的,因为有可能原来的关 键线路变成了不关键。
D 选项正确是因为拖延量没有超过该工序的自由时差 2d,对紧 后工序无影响,自然对后续的工序也无影响。
E 选项错误是因为此时该工序已经变成关 键工序了,关键线路和关键工作是相对的,此时工期已经超了 2d,理论上应批准延长 工期 2d
第451题 公路工程项目计划检查包括( )。
A.工程量完成情况
B.资源使用及进度的互配情况
C.上次检查提出问题的处理情况
D.标准化执行情况
E.工作时间的执行情况
参考答案:ABCE
解析:
1 ) 公路工程项目进度检查包括的内容
( 1 ) 工作量的完成情况。
( 2 ) 工作时间的执行情况。
( 3 ) 资源使用及进度的互配情况。
( 4 ) 上次检查提出问题的处理情况
第452题 可用于测定路基土方最佳含水量的试验方法是( )。
A.灌砂法
B.环刀法
C.重型击实试验法
D.核子密度湿度仪法
参考答案:C
解析:
测定最佳含水量的试验方法通常有:①轻型 、重型击实试验;②振动台法;③表面振动击实仪法。
第453题 在钻孔桩施工质量控制中,对于嵌岩桩与摩擦桩指标要求不同的是( )。
A.护筒埋深
B.泥浆指标控制
C.清孔质量
D.钢筋笼接头质量
参考答案:C
解析:
( 2 ) 钻孔桩
① 桩位坐标与垂直度控制。
② 护筒埋深。
③ 泥浆指标控制。
④ 护筒内水头高度。
⑤ 孔径的控制,防止缩径。
⑥ 桩顶、粧底标高的控制。
⑦ 清孔质量(嵌岩桩与摩擦桩要求不同)。
⑧ 钢筋笼接头质量。
⑨ 导管接头质量检查与水下混凝土的灌注质量
第454题 用于沥青混合料的配比设计及沥青路面施工质量检验的试验是( )。
A.密度试验
B.马歇尔稳定度试验
C.强度试验
D.铺砂法试验
参考答案:B
解析:
马歇尔稳定度试验主要用于沥青混合料的配合比设计及沥青路面施工质量检验。
第455题 施工中需要控制预拱度的桥梁是( )。
A.简支梁桥
B.连续梁桥
C.拱桥
D.悬索桥
参考答案:A
解析:
8 ) 桥梁上部结构施工中常见质量控制关键点
( 1 ) 简支梁桥
① 简支梁混凝土的强度控制。
② 预拱度的控制。
③ 支座预埋件的位置控制。
④大梁安装时梁与梁之间高差控制。
⑤ 支座安装型号、方向的控制。
⑥ 梁板之间现浇带混凝土质量控制。
⑦ 伸缩缝安装质量控制。
第456题 路基的压实度是( )。
A.现场干密度和现场湿密度的比值
B.现场干密度和室内最大干密度的比值
C.现场湿密度和室内最大湿密度的比值
D.现场湿密度和室内最大干密度的比值
参考答案:B
解析:
压实度是路基质量控制的重要指标之一,是现场干密度和室内最大干密度的比值,以百分率表示
第457题 根据《公路工程质量检验评定标准 第一册 土建工程》JTG F80/1—2017,下 列检测项目中,不属于沥青混凝土桥面铺装施工质量检验实测项目的是( )。
A.弯沉值
B.厚度
C.平整度
D.抗滑构造深度
参考答案:A
解析:
②沥青混凝土桥面铺装实测项目:压实度 (△)、厚度、平整度、渗水系数、横坡 、抗滑构造深度。
第458题 分项工程质量检验内容包括基本要求、实测项目、外观鉴定和( )四个 部分。
A.原材料产地
B.施工方法
C.质量保证资料
D.新技术工艺
参考答案:C
解析:分项工程质量检验内容包括基本要求、实测项目、外观鉴定和质量保证资料四个 部分
第459题 不属于路基质量检验中土方路基实测项目的是( )。
A.压实度
B.弯沉值
C.宽度
D.土的强度
参考答案:D
解析:土方路基实测项目有:压实度、弯沉值、纵断高程、中线偏位、宽度、平整度、 横坡、边坡
第460题 填石路基实测项目不包括( )。
A.压实、纵断高程
B.中线偏位
C.宽度、平整度、横坡
D.砂浆强度
参考答案:D
解析:
压 实 (△ )、弯 沉 (△ )、纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。
