第301题 关于模板拆除顺序的说法,正确的有(  )。


A.先支先拆,后支后拆

B.后支先拆,先支后拆

C.先拆非承重部分,后拆承重部分

D.先拆承重部分,后拆非承重部分

E.先下后上,先内后外


参考答案:BC


解析:

模板拆除时,其顺序和方法应按模板的设计规定进行。当设计无规定时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除。


第302题 钢筋代换后,钢筋的(  )等构造要求应符合规范要求。


A.间距

B.锚固长度

C.最小钢筋直径

D.重量

E.数量


参考答案:ABCE


解析:钢筋代换时,应征得设计单位的同意并办理相应设计变更文件。代换后钢筋的间距、锚固长度、最小钢筋直径、数量等构造要求和受力、变形情况均应符合相应规范要求。


第303题 钢筋安装常用的连接方法有(  )。


A.焊接连接

B.铆钉连接

C.化学粘结

D.机械连接

E.绑扎连接


参考答案:ADE


解析:

钢筋的连接方法:焊接、机械连接和绑扎连(搭)接三种。


第304题 关于钢筋安装的说法中,正确的有(  )。


A.框架梁钢筋一般应安装在柱纵向钢筋外侧

B.柱箍筋转角与纵向钢筋交叉点均应扎牢

C.楼板的钢筋中间部分可以相隔交叉绑扎

D.现浇悬挑板上部负筋被踩下可以不修理

E.主次梁交叉处主梁钢筋通常在下


参考答案:BCE


解析:

框架节点处梁纵向受力钢筋宜置于柱纵向钢筋内侧

板上部的负筋要防止被踩下,特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。


第305题 某现浇钢筋混凝土楼盖,主梁跨度为8.4m,次梁跨度为4.5m,次梁轴线间距为4.2m,下列施工缝留置方式正确的有(  )。


A.距主梁轴线1m,且平行于主梁轴线

B.距主梁轴线1.8m,且平行于主梁轴线

C.距主梁轴线2m,且平行于主梁轴线

D.距次梁轴线2m,且平行于次梁轴线

E.距次梁轴线1m,且平行于次梁轴线


参考答案:BC


解析:

有主次梁的楼板,施工缝应留置在次梁跨中的1/3范围内。针对本题,应留置在次梁跨中的1/3范围内,很明显选项D、E排除;选项A距主梁轴线1m,在梁端的1/3跨内,错误。

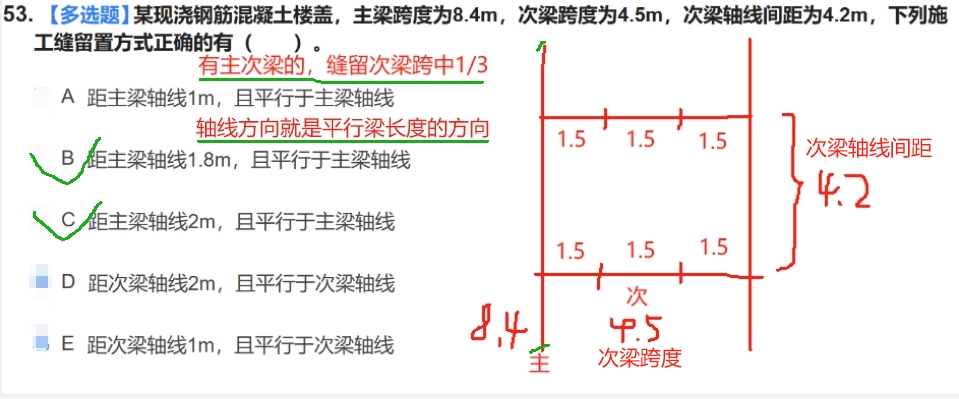

附图参考


第306题 关于混凝土施工缝留置位置的说法,正确的有(  )。


A.柱的施工缝留置在基础的顶面

B.单向板的施工缝留置在平行于板的长边的任何位置

C.有主次梁的楼板,施工缝留置在主梁跨中1/3范围内

D.墙体留置在门洞口过梁跨中1/3范围内

E.墙体留置在纵横墙的交接处


参考答案:ADE


解析:

施工缝的留置位置应符合下列规定:

①柱、墙水平施工缝可留设在基础、楼层结构顶面,柱施工缝与结构上表面的距离宜为0~100mm,墙施工缝与结构上表面的距离宜为0~300mm。

②柱、墙水平施工缝也可留设在楼层结构底面,施工缝与结构下表面的距离宜为0~50mm;当板下有梁托时,可留设在梁托下0~20mm范围内。

③高度较大的柱、墙、梁以及厚度较大的基础可根据施工需要在其中部留设水平施工缝;必要时,可对配筋进行调整,并应征得设计单位认可。

④有主次梁的楼板垂直施工缝应留设在次梁跨度中间的1/3范围内。

⑤单向板施工缝应留设在平行于板短边的任何位置。

⑥楼梯梯段施工缝宜设置在梯段板跨度端部的1/3范围内。

⑦墙的垂直施工缝宜设置在门洞口过梁跨中1/3范围内,也可留设在纵横交接处。

⑧特殊结构部位留设水平或垂直施工缝应征得设计单位同意。


第307题 关于泵送混凝土施工的说法,正确的有(  )。


A.混凝土泵可以将混凝土一次输送到浇筑地点

B.混凝土泵车可随意设置

C.泵送混凝土配合比设计可以同普通混凝土要求一致

D.混凝土泵送应能连续工作

E.混凝土泵送输送管宜直,转弯宜缓


参考答案:ADE


解析:

混凝土泵或泵车应尽可能靠近浇筑地点,浇筑时由远至近进行。泵送混凝土配合比设计应经试验并结合现场情况确定,与普通混凝土要求不一致。


第308题 关于混凝土自然养护的说法,符合相关规定的有(  )。


A.掺有缓凝型外加剂的混凝土,不得少于7d

B.在混凝土浇筑完毕后,应在终凝前加以覆盖和浇水

C.硅酸盐水泥拌制的混凝土,不得少于7d

D.矿渣硅酸盐水泥拌制的混凝土,不得少于7d

E.有抗渗性要求的混凝土,不得少于14d


参考答案:BCDE


解析:

混凝土的养护时间应符合下列规定:

①采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不应少于7d;采用其他品种水泥时,养护时间应根据水泥性能确定。

②采用缓凝型外加剂、大掺量矿物掺合料配制的混凝土,不应少于14d。

③抗渗混凝土、强度等级C60及以上的混凝土,不应少于 14d。

④后浇带混凝土的养护时间不应少于14d。

⑤地下室底层墙、柱和上部结构首层墙、柱宜适当增加养护时间。

⑥基础大体积混凝土养护时间应根据施工方案及相关规范确定。


第309题 关于砌筑砂浆稠度的说法,正确的有(  )。


A.雨期施工,砂浆的稠度值应适当增加

B.冬期施工,砂浆的稠度值应适当增加

C.当在干热条件下砌筑时,应选用较大稠度值的砂浆

D.当在湿冷条件下砌筑时,应选用较小稠度值的砂浆

E.当砌筑材料为粗糙多孔且吸水较大的块料时,应选用较小稠度值的砂浆


参考答案:BCD


解析:

雨期施工,砂浆的稠度值应适当降低。

当砌筑材料为粗糙多孔且吸水较大的块料时,应选用较大稠度值的砂浆。


第310题 设计有钢筋混凝土构造柱的抗震多层砖房,下列施工做法中正确的有(  )。


A.先绑扎构造柱钢筋,然后砌砖墙

B.构造柱沿高度方向每1000mm设一道拉结筋

C.拉结筋每边深入砖墙不少于500mm

D.马牙槎沿高度方向的尺寸不超过300mm

E.马牙槎从每层柱脚开始,应先退后进


参考答案:ADE


解析:对设计有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,而后砌砖墙,最后浇筑混凝土。墙与柱应沿高度方向每500mm设一道拉结筋,每边深入砌体墙内不应小于1m,故选项B、C不正确。


第311题 加气混凝土砌块墙如无切实有效措施,不得使用的部位有(  )。


A.建筑物室内地面标高以上部位

B.长期浸水或经常受干湿交替部位

C.受化学环境侵蚀的部位

D.抗震设防烈度8度地区的内隔墙

E.砌块表面经常处于80℃以上的高温环境


参考答案:BCE


解析:

轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块墙如无切实有效措施,不得使用于下列部位或环境:

(1)建筑物防潮层以下墙体;

(2)长期浸水或化学侵蚀环境;

(3)砌块表面温度高于80℃的部位:

(4)长期处于有振动源环境的墙体。


第312题 下列砌体工程部位中,不得设置脚手眼的有(  )。


A.120mm厚墙、料石清水墙和独立柱

B.240mm厚墙

C.宽度为1.2m的窗间墙

D.过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内

E.梁或梁垫下及其左右500mm范围内


参考答案:ADE


解析:

不得在下列墙体或部位设置脚手眼:

①120mm厚墙、清水墙、料石墙、独立柱和附墙柱。

②过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内。

③宽度小于1m的窗间墙。

④门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内。

⑤梁或梁垫下及其左右500mm范围内。

⑥设计不允许设置脚手眼的部位。

⑦轻质墙体。

⑧夹心复合墙外叶墙。


第313题 钢结构焊接产生热裂纹的主要原因有(  )。


A.母材抗裂性差

B.焊接材料质量不好

C.焊接工艺参数选择不当

D.焊前未预热,焊后冷却快

E.焊接结构设计不合理,焊缝布置不当


参考答案:ABC


解析:

裂纹:通常有热裂纹和冷裂纹之分。产生热裂纹的主要原因是母材抗裂性能差、焊接材料质量不好、焊接工艺参数选择不当、焊接内应力过大等;产生冷裂纹的主要原因是焊接结构设计不合理、焊缝布置不当、焊接工艺措施不合理,如焊前未预热、焊后冷却快等。

处理办法是在裂纹两端钻止裂孔或铲除裂纹处的焊缝金属,进行补焊。


第314题 关于高强度螺栓连接施工的说法,正确的有(  )。


A.在施工前对连接副实物和摩擦面进行检验和复验

B.必要时,可以采用气割扩孔

C.高强度螺栓的安装可采用自由穿入和强行穿入两种

D.高强度螺栓连接中连接钢板的孔应采用钻孔成型的方法

E.高强度螺栓不能兼作安装螺栓


参考答案:ADE


解析:

严禁气割扩孔。螺栓不得强行穿入。


第315题 钢结构构件防腐涂料涂装的常用施工方法有(  )。


A.涂刷法

B.喷涂法

C.滚涂法

D.弹涂法

E.粘贴法


参考答案:ABC


解析:

钢结构油漆防腐涂装可采用涂刷法、手工滚涂法、空气喷涂法和高压无气喷涂法。


第316题 钢结构防火涂料按涂层厚度划分的类型有(  )。


A.B类

B.CB类

C.F类

D.G类

E.H类


参考答案:ABE


解析:

防火涂料按涂层厚度可分为CB、B和H三类:

①CB类:超薄型钢结构防火涂料,涂层厚度小于或等于3mm。

②B类:薄型钢结构防火涂料,涂层厚度一般为3~7mm。

③H类:厚型钢结构防火涂料,涂层厚度一般为7~45mm。


第317题 在高强度螺栓施工中,摩擦面的处理方法有(  )。


A.喷丸法

B.砂轮打磨法

C.酸洗法

D.碱洗法

E.钢丝刷人工除锈


参考答案:ABCE


解析:

高强度螺栓连接构件摩擦面加工处理方法有喷砂、喷(抛)丸、酸洗、砂轮打磨。经处理后的摩擦面应采取保护措施,不得在摩擦面上作标记。


第318题 预制构件间钢筋连接宜采用的方法有(  )。


A.套筒灌浆连接

B.浆锚搭接连接

C.直螺纹套筒连接

D.电渣压力焊连接

E.挤压连接


参考答案:ABC


解析:

预制构件间钢筋连接宜采用套筒灌浆连接、浆锚搭接连接、直螺纹套简连接等形式。

灌浆施工工艺流程:界面清理一灌浆料制备一灌浆料检测→灌注浆料→出浆口封堵。

因为空间窄小,D、E的连接方式现场通常无法使用。


第319题 下列预制剪力墙墙板安装做法正确的有(  )。


A.墙板以轴线和轮廓线为控制线

B.外墙应以轴线和外轮廓线双控制

C.安装就位后测量预制墙板的水平位置、倾斜度、高度等

D.通过墙底垫片调整墙板倾斜度

E.与现浇结构连接的墙板宜先行吊装,其他墙板先外后内吊装


参考答案:ABCE


解析:预制剪力墙墙板安装应符合下列规定:
(1)与现浇结构连接的墙板宜先行吊装,其他墙板先外后内吊装;
(2)墙板以轴线和轮廓线为控制线,外墙应以轴线和外轮廓线双控制;
(3)安装就位后应设置可调斜撑作临时固定,测量预制墙板的水平位置、倾斜度、高度等,通过墙底垫片、临时斜支撑进行调整。


第320题 下列作业脚手架连墙件设置要求符合规定的有(  )。


A.连墙件采用能承受压力和拉力的刚性构件

B.连墙点的水平间距不得超过3跨,竖向间距不得超过3步

C.连墙点之上架体的悬臂高度不应超过2步

D.在架体的转角处、开口型作业脚手架端部可不增设连墙件

E.连墙件竖向间距不应大于建筑物层高,且不应大于4m


参考答案:ABCE


解析:

在架体的转角处、开口型作业脚手架端部应增设连墙件,连墙件竖向间距不应大于建筑物层高,且不应大于 4m。
