第221题

施工组织与规划的内容包括(    )。


A.施工顺序的安排

B.重要的实施性工作规划

C.施工阶段的组织

D.施工资源的组织

E.施工人员的组织


参考答案:ABCD


解析:

施工组织与规划是施工组织部署的最主要内容,在组织铁路施工时一般把施工顺序的组织、施工资源的组织、施工阶段的组织、重要的实施性工作规划等作为此部分的内容。


第222题

铁路工程项目大多是带状建筑物群,比较适合纵向分段。施工前要根据工程的(    )要求等将所承担的工程任务纵向划分成工区。


A.投资、规模、工期

B.规模、特点、工期

C.投资、特点、进度

D.规模、工期、进度


参考答案:B


解析:

铁路工程项目大多是带状建筑物,适合纵向分段,施工前要根据工程的规模、特点、工期要求等将所承担的工程任务纵向划分成工区,再将各工区的施工任务按工程类别分解成施工单元。


第223题

在施工组织设计中,(    )是施工组织部署的最主要内容。


A.施工组织与规划

B.现场组织机构设置

C.施工任务分解

D.施工工区划分


参考答案:A


解析:

施工组织与规划是施工组织部署的最主要内容,在组织铁路施工时一般把施工顺序的组织、施工资源的组织、施工阶段的组织、重要的实施性工作规划等作为此部分的内容。


第224题

下列属于架子队内部员工必须与劳务人员的“五同”要求的有(    )。


A.同住

B.同吃

C.同培训

D.同劳动

E.同工作


参考答案:ABD


解析:

“五同”要求。架子队内部员工必须与劳务人员“同吃、同住、同劳动、同学习、同管理”。


第225题

现场组织机构的设置层次(    )。


A.一般为三个层次

B.可根据工程任务的多少划分若干层次

C.包括项目管理层、工区管理层、施工队和工班

D.与管理跨度的大小有关

E.包括项目管理层和施工队两个层次


参考答案:AD


解析:

现场组织机构的设置一般有以下三个层次:项目管理层、工区管理层、施工架子队(劳务作业层)。


第226题

施工队伍部署要求工人徒步上班路途应控制在(    )以内。


A.1km

B.2km

C.3km

D.5km


参考答案:C


解析:

完成施工队伍(架子队)配备后,根据工区划分、现场施工交通、地形等条件,以及结构物分布、水电供应、生活采购等具体情况,划分施工管界,选择施工驻地,列表明确施工任务量,完成施工队伍部署。工人徒步上班路途应控制在3km以内,工人乘交通工具上班应控制在0.5h以内。


第227题

现场组织机构是为完成某工程项目而组建的专门管理组织,铁路工程施工中一般称作(    )。


A.项目经营部

B.工程指挥部

C.项目经理部

D.项目指挥部


参考答案:C


解析:

现场组织机构是为完成某工程项目而组建的专门管理组织,是有工作目标和工作制度的组织体系,组织机构内既有分工又相互协作,对所承担的工程项目具有独立的责、权、利。铁路工程施工中一般称作项目经理部。


第228题

临时施工场地位置的选择应遵循的原则有(    )。


A.交通便利

B.防洪、排水便利

C.可以占用耕地,达到节约用地的目的

D.尽量避开居民区,减少对周围居民的干扰

E.避开软基、落石区、滑坡体等不良地质环境


参考答案:ABDE


解析:

临时施工场地位置的选择

1)交通便利。

2)防洪、排水便利。

3)尽量使用空闲地,少占或尽量不占耕地,达到节约用地的目的。

4)尽量避开居民区,减少对周围居民的干扰。

5)充分了解施工场地及周围的地质环境,避开软基、落石区、滑坡体等不良地质环境。


第229题

铁路便道干线交通量平均每昼夜为(    )以下时,可采用单车道标准。


A.100辆

B.150辆

C.200辆

D.250辆


参考答案:C

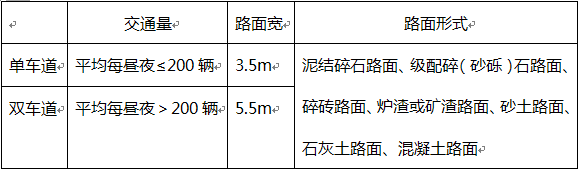

解析:

行车密度



第230题

路基填筑压实的主要施工机械不包括(    )。


A.压实机械

B.平整机械

C.洒水车

D.钻孔机械


参考答案:D


解析:

路基填筑压实一般采用推土机推平,分层压实。接近路基顶面时采用平地机平整,压路机压实,特殊路基的填筑压实按专门设计实施,石质填料要采用冲击碾压。主要施工机械有压实机械、平整机械和洒水车。钻孔机械是桥梁工程和地基处理需要的机械。


第231题

以下关于路堤填筑方案的描述,正确的是(    )。


A.基底处理前要做排水,必要时安排降水方案

B.取土运输根据工程量的大小和施工环境,采用不同的运输机械

C.路基填筑压实采用推土机推平,一次压实

D.过渡段填筑采用大型压实机械薄层碾压的方法施工

E.膨胀土路基施工遵循快速施工、快速封闭、避开雨期施工的原则


参考答案:ABE


解析:

路基填筑压实一般采用推土机推平,分层压实。接近路基顶面时采用平地机平整,压路机压实,特殊路基的填筑压实按专门设计实施,石质填料要采用冲击碾压。主要施工机械有压实机械、平整机械和洒水车。

针对不同的路基过渡段采取不同的处理方式,路基过渡段一般有填挖过渡、桥涵与路基的过渡等几种情况。过渡段填筑一般采取小型压实机械薄层碾压的方法施工。


第232题

铁路顶进桥涵施工,要根据现场实际情况和设计图纸,采用(    )施工。


A.整体顶进法或横抬梁法

B.分次顶进法或整体顶进法

C.整体顶进法或中继法

D.中继法或分次顶进法


参考答案:C


解析:

顶进桥涵,根据现场实际情况和设计图纸,采用整体顶进法或中继法施工,顶进时线路加固方案采用挖孔桩作支墩、钢便梁架空线路的施工方案。


第233题

隧道工程中的软弱围岩地段的施工一般采用:管超前、(    )、短进尺、强支护、勤量测等综合施工措施。


A.快出碴

B.快排水

C.严注浆

D.快衬砌


参考答案:C


解析:

软弱围岩地段的施工一般采用管超前、严注浆、短进尺、强支护、快封闭、勤量测等综合施工方案。


第234题

按隧道支护施工方法分,以下正确的是(    )。


A.整体式衬砌中的临时支护

B.复合式衬砌中的永久支护

C.径向支护和超前支护

D.整体式支护和复合式支护


参考答案:C


解析:

按隧道支护施工方法分为径向支护和超前支护,隧道超前支护方案一般采用超前管棚、超前锚杆、超前注浆,径向支护方案采用锚杆、挂网、钢支撑、喷混凝土等综合方法。


第235题

隧道监控量测以(    )为施工监测必测项目。


A.洞内外观察、水平相净空变化值及拱顶下沉量测

B.水平相净空变化值、拱顶下沉量测及洞口段地表下沉量测

C.洞内外观察、水平相净空变化值及洞口段地表下沉量测

D.洞内外观察、水平相净空变化值、拱顶下沉量测及洞口段地表下沉量测


参考答案:D


解析:

隧道监控量测以洞内外观察、水平相对净空变化值、拱顶下沉及洞口段地表下沉量测四项为施工监测必测项目。


第236题

新建长大线采取机械化直铺方法铺设无缝线路,主要铺轨设备是(    )。


A.长轨铺轨机

B.布枕机

C.牵引拉轨设备

D.长轨运输车辆、机车

E.焊接设备


参考答案:ABCD


解析:

新建长大线采取机械化直铺方法铺设无缝线路,主要铺轨设备是长轨铺轨机、布枕机、牵引拉轨设备和长轨运输车辆、机车。


第237题

分项工程的施工进度是指(    )。


A.单位时间内所完成的工程量

B.完成该项工程的持续时间

C.可以用公式表示为:D=Q/N•S

D.可以用公式表示为:S=1/T


参考答案:A


解析:

分项工程的施工进度是指单位时间内所完成的工程量,单位时间可以是天、周、月,工程量可以是m3、t、片、个。


第238题

总体施工顺序是指项目工程内(    )之间的施工顺序。


A.单位工程

B.单元工程

C.工区

D.工种

E.单体工程


参考答案:ABC


解析:

总体施工顺序:是指项目工程内单位工程之间、单元工程之间、工区之间的施工顺序。

施工程序:是指项目工程或单位工程内的主要工程内容所组成的施工流程。

施工步序:是指分部工程或分项工程内的主要施工步骤所组成的施工流程。

作业顺序:是分项工程内的最基本的作业所组成的施工流程。

工艺流程:是一项工艺操作中最基本的作业动作所组成的施工流程。


第239题

施工机械设备的选择应从施工条件考虑机械设备类型与之相符合,施工条件是指(    )等因素。


A.施工场地的地质

B.地形

C.工程量大小

D.施工进度

E.施工方案


参考答案:ABCD


解析:

施工机械设备的选择应从施工条件考虑机械设备类型与之相符合。施工条件指施工场地的地质、地形、工程量大小和施工进度等,特别是工程量和施工进度,是合理选择机械设备的重要依据。一般来说,为了保证施工进度和提高经济效益,工程量大应采用先进的、高效率的大型机械设备;工程量小则应采用适用的中、小型机械设备。


第240题

施工机械的经济选择基础是(    )。


A.固定资产损耗费

B.运行费

C.施工单价

D.施工机械设备投资


参考答案:C


解析:

施工机械的经济选择基础是施工单价,所以必须权衡机械设备费和工程量的关系。如采用大型机械设备,虽然投资大,但它可以分摊到较大的工程量中去,所以对工程成本影响很小。
