第501题
根据相关规定对分包问题进行认定,当出现“项目法人未及时审批施工单位上报的工程分包文件”时,属于( )合同问题。
A.一般
B.较重
C.严重
D.特别严重
参考答案:A
解析:
【内容考查】水利水电工程分包单位管理职责
【选项分析】项目法人未及时审批施工单位上报的工程分包文件,属于一般合同问题。
参考答案:见解析
解析:
【参考答案】
1.(1)投标人对“投标人须知”提出的异议及理由如下:
可对“将混凝土钻孔灌注桩工程分包给xx基础工程公司”提出异议。理由:招标人一般不得指定分包商。
可对“未按要求提交投标保证金的,其投标文件将被拒收”提出异议。理由:招标人不得以未提交投标保证金作为拒收投标文件的理由。
可对“优于投标方案的备选投标方案可确定为中标方案”提出异议。理由:投标人在提交符合招标文件规定的投标文件外,可以提交备选投标方案,只有中标人所递交的备选投标方案方可予以考虑。
可对“投标人拒绝延长投标有效期的,招标人有权没收其投标保证金”提出异议。理由:投标人拒绝延长投标有效期的有权收回投标保证金。
招标人应当自收到异议之日起3日内作出答复,作出答复前,应当暂停招标投标括动。
2.(1)业绩的类似性包括功能、结构、规模、造价等方面。
(2)业绩证明资料有:中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)、合同工程完工证书的复印件。
3.(1)工程子目分解表中填报的工程数量、金额:承包人应按此批准的各子目支付周期,对已完成的总价子目进行计量,确定分项的应付金额列入进度付款申请单中。
承包人实际完成的工程量是进行工程目标管理和控制进度支付的依据。
(2)A代表办公用房;
B代表生活用房;
C代表生产用房(仓库、加工厂);
D备注。
4.不妥之处一:主要建筑物的主体结构施工不允许有劳务作业分包;
不妥之处二:劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资。
不妥之处三:经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;
不妥之处四:经总承包单位同意,劳务作业单位可以将劳务作业再分包。
5.合同双方义务条款中,属于承包人的义务有:
①组织单元工程质量自评;
③提出变更建议书;
⑥测设施工控制网;
⑦保持项目经理稳定性。
参考答案:见解析
解析:
1.(1)对F不评定,按《招标投标法》规定,逾期送达的投标文件,招标人应当拒收。
(2)对G不评定,对于未密封的投标文件,招标人应当拒收。
2. A公司的做法不妥。原因:因A公司与D公司是总包与分包关系,A公司对D公司的施工质量问题承担连带责任,故A公司有责任配合监理工程师的检验要求。
3. A公司的要求不合理。原因:由建设单位而非监理公司承担由此发生的全部费用,并顺延所影响的工期。
4. 监理机构应予签认。原因:建设单位供应的材料设备提前进场,导致保管费用增加,属发包人责任,由建设单位承担因此发生的保管费用。
5. C公司的要求不合理。原因:C公司不应直接向建设单位提出采购要求而应由A公司提出。建设单位供应的材料设备经清点移交,配件丢失责任在承包方。
参考答案:见解析
解析:
1.该项目采取的招标方式妥当。
理由:项目的技术性、专业性较强,符合条件的潜在投标人数量有限,所以采取邀请招标方式。
2.同意A企业撤回投标文件。
理由:投标截止时间前投标人可以撤回已经提交的投标文件。
B企业的投标文件应按无效标处理。
理由:无法定代表人签字和授权委托书。
C企业的投标文件应拒收。
理由:C企业的投标文件未按招标文件要求的提交投标文件的时间提交。
D企业的投标文件应进行修正处理。
理由:投标报价的大写金额与小写金额不一致,以大写为准。
E企业的投标文件应按有效标处理。
理由:对某分项工程报价有漏项情况不影响标书的有效性。
F企业的投标文件有效。
理由:F企业提出的优惠是在开标后提出的,不影响投标文件的有效性。但F企业提出的优惠无效。
3.其他直接费、间接费、企业利润、增值税。
4.因投标辅助资料中有类似项目,所以在合理的范围内参考类似项目的单价作为单价调整的基础。

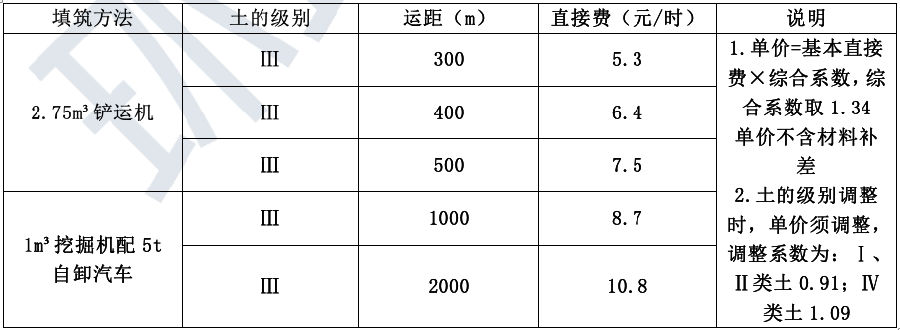

5.(1)新取土区的土的级别为Ⅲ级。
(2)第一坝段填筑应以1m³挖掘机配自卸汽车的单价为基础变更估计。因为运距超过500m后,2.75m³铲运机施工方案不经济;运距超过1km时,挖掘机配自卸车的施工方案经济合理。
第一坝段的填筑单价为(8.7+10.8)/2x1.34=13.07元/m³。
第506题
招标人应当自收到评标报告之日起( )日内公示中标候选人,中标候选人不超过3人,公示期不得少于3日。
A.3
B.4
C.5
D.7
参考答案:A
解析:
【内容考查】本题考查的是施工招标的主要管理要求。
【选项分析】招标人应当自收到评标报告之日起3日内公示中标候选人,中标候选人不超过3人,公示期不得少于3日。
第507题
有下列情形之一的,招标人将重新招标( )。
A.投标截止时间止,投标人少于3个的
B.经评标委员会评审后否决所有投标的
C.同意延长投标有效期的投标人少于2个的
D.中标候选人均未与招标人签订合同的
E.评标委员会否决不合格投标
参考答案:ABCD
解析:
【内容考查】本题考查的是施工招标的主要管理要求。
【选项分析】有下列情形之一的,招标人将重新招标:
1.投标截止时间止,投标人少于3个的;
2.经评标委员会评审后否决所有投标的;
3.评标委员会否决不合格投标或者界定为废标后因有效投标不足3个使得投标明显缺乏竞争,评标委员会决定否决全部投标的;
4.同意延长投标有效期的投标人少于3个的;
5.中标候选人均未与招标人签订合同的。
参考答案:见解析
解析:
【参考答案】
1.(1)不合理之处一:为数据接口统一的需要,投标人应购买并使用该平台配套的投标报价专用软件编制投标报价;
理由:不得要求潜在投标人购买指定的工具软件。 不合理之处二:并不得低于最高投标限价的80%;
理由:招标人不得规定最低投标限价。 不合理之处三:投标人获本工程所在省颁发的省级工程奖项;
理由:属于以不合理条件限制,排斥潜在投标人或者投标人。
(2)投标人采取投诉这种方式不妥当;
理由:未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。

2.A:分类分项工程,B:金属结构安装,C:变更费用,D:安全生产费用。

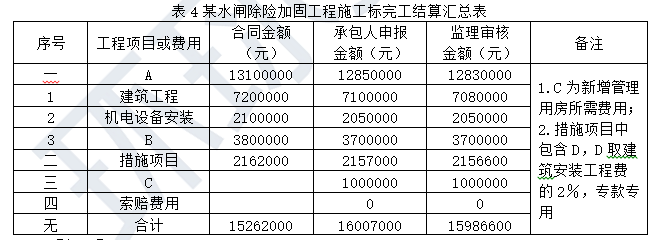

3.工程质量保证金金额扣留比例不得高于工程价款结算总额的3%。
即15986600x3%=479598.00元。
4.(1)施工单位甲应在合同工程完工证书颁发后28天内,向监理人提交完工付款申请单。
(2)发包人应在监理人出具完工付款证书后的14天内,将应支付款支付给承包人。
第509题
下列选项中,必须招标的有( )。
A.使用预算资金200万元人民币以上,并且该资金占投资额10%以上的项目
B.使用国有企业事业单位资金,并且该资金占控股或者主导地位的项目
C.使用预算资金100万元人民币以上,并且该资金占投资额10%以上的项目
D.使用私有企业事业单位资金
E.使用预算资金50万元人民币以上
参考答案:AB
解析:
【内容考查】本题考查的是施工招标的主要管理要求。
【选项分析】同一项目中可以合并进行的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,合同估算价合计达到前款规定标准的,必须招标:
(1)使用预算资金200万元人民币以上,并且该资金占投资额10%以上的项目。
(2)使用国有企业事业单位资金,并且该资金占控股或者主导地位的项目。
第510题

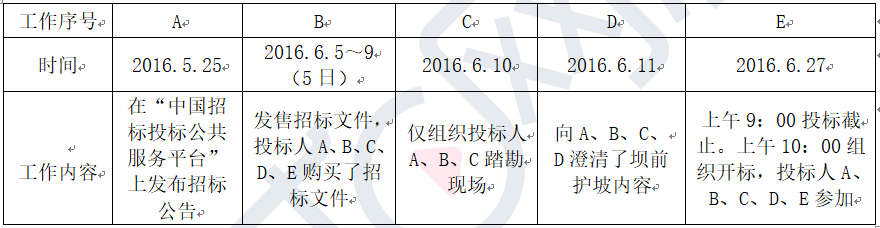

施工招标工作实际完成情况见下表所示。 【问题】指出该工程施工招标投标实际工作中违反现行水利工程招标投标有关规定之处,并提出正确做法。
参考答案:见解析
解析:
【参考答案】
C工作仅组织投标人A、B、C踏勘现场违反规定。
正确做法:招标人不得单独或者分别组织任何一个投标人进行现场踏勘。招标人可以组织投标人踏勘项目现场,向其介绍工程场地和相关环境的有关情况。
D工作向A、B、C、D澄清了坝前护坡内容违反规定。
正确做法:向所有购买招标文件的投标人澄清了坝前护坡内容。
E工作上午9:00投标截止。上午10:00组织开标违反规定。
正确做法:投标截止时间与开标时间应相同。
第511题
初步评审标准的形式分为三种,分别是( )。
A.形式评审标准
B.资格评审标准
C.响应性评审标准
D.详细评审
E.综合评审
参考答案:ABC
解析:
【内容考查】本题考查的是施工招标的主要管理要求。
【选项分析】初步评审标准的形式分为三种,分别为形式评审标准、资格评审标准、响应性评审标准。
参考答案:见解析
解析:
1.(1)业主自行决定采取邀请招标方式招标的做法不妥当。
(2)理由:该项工程属省重点工程项目,依据有关规定应该进行公开招标。
2.(1)C企业的投标文件应属于无效标书。
理由:C企业的投标文件是在招标文件要求提交投标文件的截止时间后才送达的,为无效投标文件,招标人应拒收C企业的投标文件。
(2)E企业的投标文件应属于无效标书。
理由:E企业的投标文件没有法定代表人签字和委托人的授权书。
3. 该项目的开标工作的不妥之处及改正如下:
(1)在2013年10月21日开标不妥,
改正:招标投标法中规定开标应当在招标文件确定的提交投标文件截止时间的同一时间公开进行开标。
(2)开标由当地招标投标监督管理办公室主持开标的做法不妥,
改正:按照有关规定应由招标人主持。
4.(1)招标人确定A企业为中标人是违规的。
(2)理由:在按照综合评分法评标时,因投标报价已经作为评标内容考虑在得分中,再重新单列投标报价作为中标依据显然不合理,招标人应该按综合得分先后顺序选择中标人。
【名师点拨】本题考查施工招标投标的主要要求,此部分内容为管理部分的常考内容,需熟练掌握。
第513题
自招标文件开始发出之日起至投标人提交投标文件截止,最短不得少于( )日。
A.20
B.10
C.5
D.15
参考答案:A
解析:
【内容考查】本题考查的是施工招标的主要管理要求。
【选项分析】自招标文件开始发出之日起至投标人提交投标文件截止,最短不得少于20日。
第514题
下列情形之一中,不属于投标人相互串通投标的是( )。
A.投标人之间协商投标报价等投标文件的实质性内容
B.投标人之间约定中标人
C.投标人之间约定部分投标人放弃投标或者中标
D.不同投标人的投标文件相互混装
参考答案:D
解析:
【内容考查】施工投标的主要管理要求
【选项分析】“不同投标人的投标文件相互混装”选项为视为投标人相互串通投标情形。有下列情形之一的,属于投标人相互串通投标:
(1)投标人之间协商投标报价等投标文件的实质性内容;
(2)投标人之间约定中标人;
(3)投标人之间约定部分投标人放弃投标或者中标;
(4)属于同一集团、协会、商会等组织成员的投标人按照该组织要求协同投标;
(5)投标人之间为谋取中标或者排斥特定投标人而采取的其他联合行动。
第515题
水利工程施工投标文件份数要求是正本1份,副本( )份。
A.2
B.3
C.4
D.5
参考答案:C
解析:
【内容考查】本题考查的是施工投标的主要管理要求。
【选项分析】水利工程施工投标文件份数要求是正本1份,副本4份。
第516题
水利水电工程施工资质包括( )。
A.综合资质
B.施工总承包资质
C.专业承包资质
D.综合作业资质
E.专业作业资质
参考答案:ABCE
解析:
【内容考查】本题考查的是施工投标的主要管理要求
【选项分析】根据《住房和城乡建设部关于印发建设工程企业资质管理制度改革方案的通知》(建市[2020]94号),施工资质分为综合资质、施工总承包资质、专业承包资质和专业作业资质四个序列。
第517题
投标保证金一般不超过合同估算价的2%,但最高不得超过( )万元。
A.60
B.80
C.100
D.120
参考答案:B
解析:
【内容考查】本题考查的是施工投标的主要管理要求。
【选项分析】投标保证金一般不超过合同估算价的2%,但最高不得超过80万元。
参考答案:见解析
解析:
【参考答案】
1.(1)投标报价主表还应包括:分类分项工程量清单计价表;措施项目清单计价表;其他项目清单计价表。
(2)合理;
理由:计日工单价可高报。
2.不妥之处一:在投标截止时间前投标人B提交了调价函(一正二副);
理由:投标文件份数要求是正本1份,副本4份。
不妥之处二:将投标总价由3000万元下调至2900万元,其他不变。
理由:投标人在进行工程项目工程量清单招标的投标报价时,不能进行投标总价优惠(或降价、让利),投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中。
(投标人在投标截止时间前修改投标函中的投标报价,应同时修改“工程量清单”中的相应报价,并附修改后的单价分析表(含修改后的基础单价计算表)或措施项目表(临时工程费用表))
3.属于项目经理职责范围的是:①组织提交开工报审表;③组织开展二级安全教育培训;⑦组织提交完工付款申请单。
4.(1)土方开挖子目应当按施工图纸进行计量。
理由:土方开挖按施工图纸计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。
(2)施工期间工程所在地造价信息(月刊)载明的4个月柴油平均价格为3.2元/Kg;
柴油调差价格:0.14×(3.2-3×1.05)=0.007元/m³;
该子目承包人应得的调差金额:108000x0.007=756.00元。

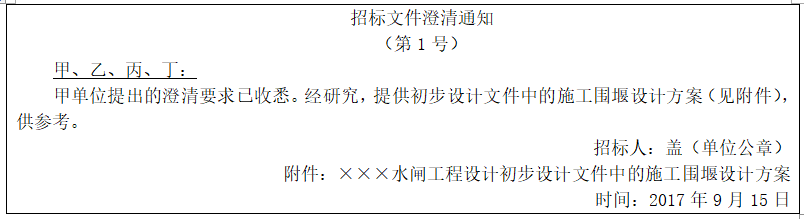

5.不妥之处一:澄清对象甲、乙、丙、丁;
理由:澄清对象所有购买招标文件的投标人。
不妥之处二:澄清问题来源为甲;
理由:不能指明问题的来源。
不妥之处三:发送的时间2017年9月15日。
理由:应在提交投标文件截止日期至少15日前,发出澄清通知。
6.投标人在投标过程中为维护自身权益的司法救济手段,除澄清与修改外,还包括异议、投诉、诉讼。
第519题
投标人有疑问,应在投标截止时间( )天前以书面形式要求招标人对招标文件予以澄清。
A.15
B.17
C.7
D.5
参考答案:B
解析:
【内容考查】本题考查的是 施工投标的主要管理要求。
【选项分析】投标人有疑问,应在投标截止时间17天前以书面形式要求招标人对招标文件予以澄清。
第520题
水利工程施工招标投标有效期一般为( )天。
A.14
B.28
C.56
D.60
参考答案:C
解析:
【内容考查】本题考查的是 施工投标的主要管理要求。
【选项分析】水利工程施工招标投标有效期一般为56天。在招标文件规定的投标有效期内,投标人不得要求撤销或修改其投标文件。
