“微信扫一扫”进入考试题库练习及模拟考试

2024年一级建造师《市政公用工程管理与实务》试题库(648题)


第561题

施工现场应根据风力和大气湿度的具体情况,进行土方回填、转运作业,沿线安排(  )降尘。


A.洒水

B.覆盖

C.绿化

D.固化


参考答案:A


解析:

本题考查的是环境保护管理的要点。

施工现场应根据风力和大气湿度的具体情况,进行土方回填、转运作业;沿线安排洒水车,洒水降尘。


第562题

【背景资料】

某公司承建城区防洪排涝应急管道工程,受环境条件限制,其中一段管道位于城市主干路机动车道下,垂直穿越现状人行天桥,采用浅埋暗挖隧道形式;

施工前,项目部编制了浅埋暗挖隧道下穿道路专项施工方案。项目部釆取了以下环保措施:

对现场临时路面进行硬化散装材料进行覆盖。临时堆土采用密目网进行覆盖,夜间施工部位进行露天焊接作业,控制好照明装置灯光亮度。

【问题】结合背景资料,补充项目部应釆取的环保措施。



参考答案:见解析


解析:

(1)大气和固体废弃物污染防治措施:

①现场硬化,堆土覆盖、绿化;②现场洒水降尘,洗车池车辆清洁③密闭式运输车辆或覆盖;④专人清扫运输路线;

(2)噪声污染防治:

①强噪声设备远离居民区;②严禁鸣笛;

③消声、吸声、隔声(隔声棚)等措施。

(3)光污染防治:按设计和规范设置照明装置,照明光源朝向场内,电焊作业等强光作业搭设罩棚。


第563题

进入现场施工的劳务人员要佩戴工作卡,卡上注明姓名、身份证号、工种、所属劳务企业,没有佩戴工作卡的不得进入现场施工,该管理方式为(  )管理。


A.实名化

B.考核

C.注册

D.劳务


参考答案:A


解析:

本题考查的是劳务管理的有关要点。

进入现场施工的劳务人员要佩戴工作卡,注明姓名、身份证号、工种、所属劳务企业,没有佩戴工作卡的不得进入现场施工。


第564题

项目部应每月进行一次劳务实名制管理检查,属于检查的内容有(  )。


A.上岗证

B.家庭背景

C.身份证

D.处罚记录

E.考勤表


参考答案:ACE


解析:

本题考查的是劳务管理的有关要点。

项目部应每月进行一次劳务实名制管理检查,检查内容主要如下:劳务管理员身份证、上岗证;劳务人员花名册、身份证、岗位技能证书、劳动合同证书;考勤表、工资表、工资发放公示单;劳务人员岗前培训、继续教育培训记录;社会保险缴费凭证。不合格的劳务企业应限期进行整改,逾期不改的要予以处罚。


第565题

施工单位应当在危险性较大的分部分项工程(  )编制专项方案。


A.进场前

B.施工前

C.开挖前

D.放样前


参考答案:B


解析:

本题考查的是专项方案编制与论证的要求。

危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。


第566题

背景资料:

某北方城市为解决水源问题,实施引黄入市工程,新建一座大型给水厂,主要单位工程有沉淀池、滤池等。其中沉淀池为圆形,直径50m,深5m,池壁采用预制板拼装外缠预应力钢丝喷水泥砂浆结构,混凝土强度等级C40,由于地下水位较高,须采取降水措施。

1. 该工程开始后,项目部组织人员编写了施工组织设计,并经项目经理批准。

2. 施工组织设计主要包括了工程概况、规模、特点;施工方法及技术措施、质量目标设计的内容。

3. 对其中的脚手架工程专项施工方案,项目部组织有关技术人员进行了编制,经项目部技术负责人审批后实施。

4. 该项目部技术负责人认为危险性较大的工程包括以下三项:基坑支护与降水工程、其他类工程、脚手架工程。

5. 该工程基坑深度超过5m,属深基坑工程,组织专家组进行了论证,施工企业根据专家组书面报告进行了完善,经项目部技术负责人签认后实施。

问题:

1. 该施工组织设计的管理程序是否正确?如不正确,请写出正确的做法。

2. 脚手架工程的审批程序正确吗?如不正确,请指出正确的程序。

3. 项目部技术负责人的说法不完整,请补充危险性较大的工程还有哪些?

4. 专家组人员一般不少于几人?施工企业关于论证审查方面有哪些错误?请指出并改正。



参考答案:见解析


解析:

【参考答案】

1. 不正确。正确的做法是:施工组织设计必须在施工前编制,且必须经上一级负责人审批,并加盖公章,填写审批表;有变更时要办理变更审批。

2. 不正确。专项方案由施工单位专业工程技术人员编制,施工企业技术部门的专业技术人员和监理工程师进行审核,审核合格后,由施工企业技术负责人、监理单位总监理工程师签任后实施。

3. 补充如下:土方开挖工程;模板工程;起重吊装工程;拆除、爆破工程。

4. 不少于5人。施工企业经项目部技术负责人签认后实施是错误的。正确的是:经施工企业技术负责人、总监签认后方可实施。

【名师点拨】本题主要考查的是施工管理相关内容。专家论证相关知识需要重点掌握。


第567题

投标文件中商务部分不包括(  )。


A.资质证书

B.环境保护措施

C.营业执照

D.投标保证金


参考答案:B


解析:

本题考查的是招标投标管理。

投标文件商务部分:(1)投标函及投标函附录;(2)法定代表人身份证明或附有法定代表人身份证明的授权委托书;(3)联合体协议书;(4)投标保证金;(5)资格审查资料;(6)投标人须知前附表规定的其他材料。


第568题

施工过程中遇到的合同变更,(  )必须掌握变更情况,遵照有关规定及时办理变更手续。


A.监理工程师

B.业主代表

C.项目负责人

D.企业负责人


参考答案:C


解析:

本题考查的是合同履约与管理要求。

施工过程中遇到的合同变更,如工程量增减,质量及特性变更,工程标高、基线、尺寸等变更,施工顺序变化,永久工程附加工作、设备、材料和服务的变更等,项目负责人必须掌握变更情况,遵照有关规定及时办理变更手续。


第569题

合同协议书由发包人和承包人的(  )或其委托代理人在合同协议书上签字并盖章后,合同生效。


A.法人

B.法定代表人

C.招标投标负责人

D.项目经理


参考答案:B


解析:

本题考查的是合同履约与管理要求。

合同协议书:承包人按中标通知书规定的时间与发包人签订合同协议书。议书上签字并盖单位章后,合同生效。除法律另有规定或合同另有约定外,发包人和承包人的法定代表人或其委托代理人在合同协议书上签字并盖单位章后,合同生效。


第570题

施工过程中遇到的合同变更,如(  )等,项目负责人必须掌握变更情况,遵照有关规定及时办理变更手续。


A.标高

B.工程量增减

C.基线

D.质量及特性变更

E.人数


参考答案:ABCD


解析:

本题考查的是合同履约与管理要求。

施工过程中遇到的合同变更,如工程量增减,质量及特性变更,工程标高、基线、尺寸等变更,施工顺序变化,永久工程附加工作、设备、材料和服务的变更等,项目负责人必须掌握变更情况,遵照有关规定及时办理变更手续。


第571题

【背景资料】

某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。由于分包单位对安全管理缺乏认识,在施工过程中常出现安全隐患。项目经理部为避免安全事故的发生,组织了分包单位安全生产培训班。

【问题】


1.在实施项目控制过程中,实行总、分包项目,总包和分包的责任分工是什么?


2.分包方安全生产责任应包括哪些内容?


3.安全检查的目的是什么?


4.安全技术交底包括哪些主要内容?


5.项目安全控制的三个重点是什么?


6.安全事故处理必须坚持的原则是什么?



参考答案:见解析


解析:

1.实行总、分包的项目,安全控制由总包方负责,分包方服从总包方的管理。

2.分包方安全生产责任制总括;分包方对本施工现场的安全工作负责,认真履行分包合规定的安全生产责任制;遵守承包方的有关安全生产制度,服从承包方的安全生产管理,及时向承包方报告伤亡事故并参与调查,处理善后事宜。

3.安全检查是项目安全管理的重要环节。通过检查,可以发现施工中的不安全因素,职业健康和职业卫生问题,从而采取对策,消除不安全因素,保障安全生产。

4.安全技术交底的主要内容有:①本施工项目的施工作业点和危险点;②针对危险点的具体预防措施;③应注意的安全事项; ④相应的安全操作规程和标准;⑤发生事故后应及时采取的避难和急救措施。

5.项目安全控制的三个重点是:①施工中人的不安全行为;②物的不安全状态;③作业环境的不安全因素和管理缺陷。

6.事故原因未查清不放过;事故责任人未收到处理不放过;事故责任者和周围群众没有受到教育不放过;没有制定切实可行的整改措施不放过。

【名师点拨】安全交底的内容和事故处理的原则需要掌握。其中“四不放过”,选择题和案例题都会进行考查。


第572题

【 背景资料】

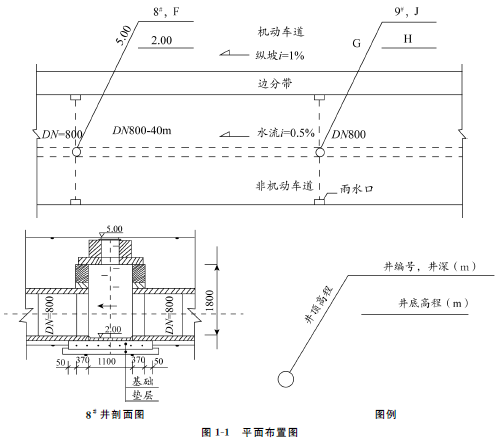

某公司承建一段新建城镇道路工程,其雨水管位于非机动车道, 设计采用D800mm钢筋混凝土管,相邻井段间距40m, 8#9#雨水井段平面布置如图1-1所示,8#-9#类型一致。

施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划,分部分项工程验收等内容规定如下:

(1)由A (技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。

(2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B试验(功能性试验)。

(3)管道施工工艺流程如下:沟槽开挖与支护→C→下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。

(4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D 。

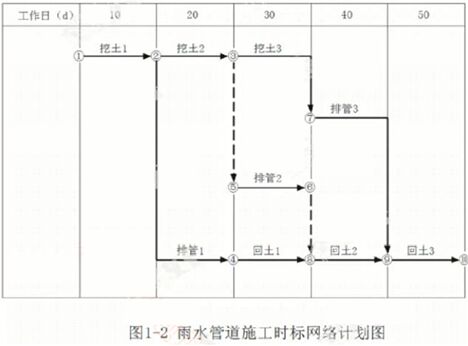

(5)管道施工划分为三个施工段,时标网络计划如图1-2 所示(2 条虚工作需补充)。

问题】

1.根据背景资料写出最合适题意的A、B、C、D 的内容。

2.列式计算图中1-1 中F、G、H、J 的数值。

3.补全图1-2 中缺少的虚工作(用时标网络图提供的节点代号及箭线作答,或用文字叙述,在背景资料中作答无效)。补全后的网络图中有几条关键线路,总工期为多少?



参考答案:见解析


解析:

1.A为测量员;B为严密性试验;C验槽及基础施工; D弯沉值。

2.F:5-2=3.00(m),

G:5+40×1%=5.4(m);

H:2+40×0.5%=2.2(m);

J:5.4-2.2=3.2(m)。

3.缺少的虚工作为④→⑤;⑥→⑦。

一共有6条关键线路,总工期为50天。

【名师点拨】此题是一道非常基础的题目。第二问列式计算相关内容,需要会根据题意进行分析,牢固掌握坡度和高程之间的相互关系。


第573题

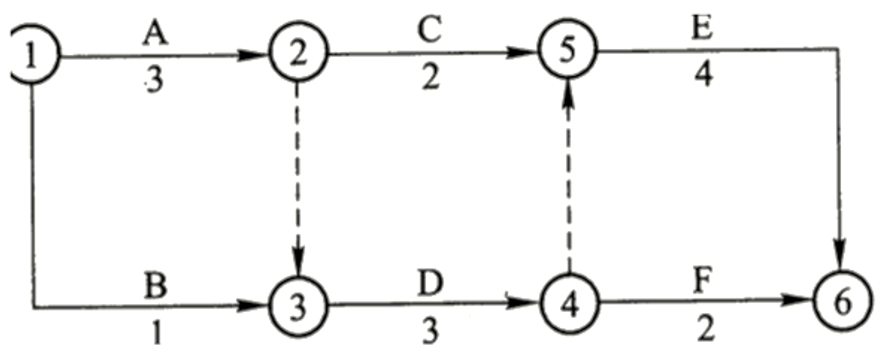

某市政工程网络计划图如下(单位为月),该工程的关键路线是(   )。



A.①→②→⑤→⑥

B.①→②→③→④→⑤→⑥

C.①→③→④→⑥

D.①→③→④→⑤→⑥


参考答案:B


解析:

本题考查的是施工进度计划编制方法的应用。

工期最长的线路为关键线路。


第574题

工程项目进度执行情况的综合描述,不包括(  )。


A.报告的起止期

B.原定目标

C.实际完成情况

D.进度检查


参考答案:D


解析:

本题考查的施工进度报告的注意事项。

工程项目进度执行情况的综合描述。主要内容是:报告的起止日期,当地气象及晴雨天数统计;施工计划的原定目标及实际完成情况;报告计划期内现场的主要大事记(如停水、停电、发生事故的概况和处理情况,收到建设单位、监理工程师、设计单位等指令文件及主要内容)。


第575题

工程施工进度计划(  )完成后,项目部应向企业及有关方面提供施工进度报告。


A.编制

B.检查

C.分析

D.审核


参考答案:B


解析:

本题考查的是施工进度报告的注意事项。

工程施工进度计划检查完成后,项目部应向企业及有关方面提供施工进度报告。


第576题

工程项目施工进度计划在实施过程中进行必要调整的依据是施工进度(  )结果。


A.月度检查

B.例行统计

C.检查审核

D.现场巡视


参考答案:C


解析:

本题考查的施工进度计划调控措施。

施工进度计划在实施过程中进行的必要调整必须依据施工进度计划检查审核结果进行。调整内容应包括:工程量、起止时间、持续时间、工作关系、资源供应。


第577题

关于总、分包单位施工进度计划的说法,正确的有(    )。


A.分包人的施工进度计划必须依据承包人的施工进度计划编制

B.承包人应将分包的施工进度计划纳入总进度计划的控制范畴,总、分包之间相互协调

C.分包人可以自行编制进度计划

D.承包人没有义务协助分包人解决进度控制中的相关问题

E.承包人应协助分包人解决进度控制中的相关问题


参考答案:ABE


解析:

本题考查的施工进度计划调控措施。

分包人的施工进度计划必须依据承包人的施工进度计划编制;承包人应将分包的施工进度计划纳入总进度计划的控制范畴;总、分包之间相互协调,处理好进度执行过程中的相关关系,承包单位应协助分包人解决进度控制中的相关问题。


第578题

施工进度报告的内容包括进度计划执行情况综述、实际施工进度图、解决问题的措施以及(  )。


A.工程变更与价格调整

B.监理工程师的指令

C.索赔及工程款收支情况

D.进度偏差状况及原因

E.计划调整意见


参考答案:ACDE


解析:

本题考查的施工进度报告的注意事项。

工程进度报告主要内容  : (1)工程项目进度执行情况的综合描述。主要内容是:报告的起止日期,当地气象及晴雨天数统计;施工计划的原定目标及实际完成情况;报告计划期内现场的主要大事记(如停水、停电、发生事故的概况和处理情况,收到建设单位、监理工程师、设计单位等指令文件及主要内容)。  (2)实际施工进度图。  (3)工程变更,价格调整,索赔及工程款收支情况。  (4)进度偏差的状况和导致偏差的原因分析。   (5)解决问题的措施。   (6)计划调整意见和建议。


第579题

 跟踪工程部位的(  ),以便对工程量、总产值、耗用的人工、材料和机械台班等的数量进行统计与分析。


A.形象进度

B.计划变更

C.分包进度

D.计划进度


参考答案:A


解析:

本题考查的是施工进度计划调控措施。

跟踪工程部位的形象进度,对工程量、总产值、耗用的人工、材料和机械台班等的数量进行统计与分析,以指导下一步工作安排,并编制统计报表。


第580题

施工项目计划总工期跨越一个年度以上时,必须编制年度施工进度计划,并以此为基础,按(  )施工原则编制季度进度计划。


A.均衡

B.顺序

C.分阶段

D.协调


参考答案:A


解析:

本题考查的是施工进度计划调控措施。

计划总工期跨越一个年度以上时,必须根据施工总进度计划的施工顺序,划分出不同年度的施工内容,编制年度施工进度计划。并在此基础上按照均衡施工原则,编制各季度施工进度计划。


进入题库练习及模拟考试
