2024年二级建造师《水利水电工程管理与实务》试题库(645题)

第401题

需按低温季节进行混凝土施工的气温标准为( )。

A.日平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下

B.日平均气温连续3d稳定在5℃以下或最低气温连续5d稳定在-3℃以下

C.日平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-5℃以下

D.日平均气温连续3d稳定在5℃以下或最低气温连续5d稳定在-5℃以下

参考答案:A

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】日平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下需按低温季节进行混凝土施工的气温标准。

第402题

背景资料

某水利枢纽工程由碾压式混凝土重力坝、坝后式电站、溢洪道等建筑物组成,其中重力坝最大坝高46m,电站装机容量20万kW,采用地下升压变电站。某施工单位承担该枢纽工程施工,工程施工过程中发生如下事件:
事件一:地下升压变电站项目划分为一个单位工程,其中包含开关站(土建),其他电气设备安装,操作控制室等分部工程。
事件二:开工前,施工单位在现场设置了混凝土制冷(热)系统等主要施工工厂设施。
事件三:施工期间,民爆公司炸药配送车行驶到该工程工区内时出现机械故障,施工单位随即安排汽车将炸药倒运至大坝填筑料场爆破作业面。根据汽车运输爆破器材相关规定,运输爆破器材的汽车,排气管应设在车前下侧,并设置防火罩等装置,工区内行驶时速不超过15km。
事件四:进行了电站单位工程验收,验收依据为《水利水电建设工程验收规程》(SL223-2008)。在验收过程中发生了如下事件:
(1)项目法人委托监理单位主持电站的单位工程验收。
(2)验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成,还邀请了上述单位以外的专家参加。
(3)项目法人提前13个工作日向质量和安全监督机构送达了电站单位工程验收的通知,验收时现场未见质量和安全监督机构工作人员。
(4)电站单位工程验收后,项目法人在规定的时间内将验收质量结论和相关资料报质量和安全监督机构进行了核备。
【问题】
1.根据《水利水电工程施工质量检验与评定规程》SL176-2007,指出事件一中该单位工程应包括的其他分部工程名称;该单位工程的主要分部工程是什么?
2.结合本工程具体情况,事件二中主要施工工厂设施还应包括哪些?
3. 根据汽车运输爆破器材相关规定,除事件三所列内容外,对行车速度和行车间距还有哪些具体规定?
4.指出电站单位工程验收中的错误之处,并提出正确做法。

参考答案:见解析

解析:

【参考答案】
1.其他分部工程:变电站(土建)、主变压器安装、交通洞。
主要分部工程:主变压器安装。
2.主要施工工厂设施还有:砂石料加工系统,混凝土生产系统,机械修配及综合加工系统,施工供电系统。
3.汽车运输爆破器材规定还有:在视线良好的情况下行驶时速不超过20km,在工区内时速不得超过15km,在弯多坡陡、狭窄的山区行驶时速应在5km以内。平坦道路上行车间距应大于50m,上下坡应大于300m。
4.错误之处一:监理单位主持单位工程验收。
改正:单位工程验收应由项目法人主持。
错误之处二:验收时未见质量和安全监督机构工作人员。
改正:单位工程验收时质量和安全监督机构应派员列席验收会议。
错误之处三:将验收质量结论和相关资料报质量和安全监督机构进行核备。
改正:应将验收质量结论和相关资料报质量和安全监督机构进行核定。

第403题

下列属于水利水电工程施工现场二类负荷的是( )。

A.基坑内的排水施工

B.混凝土浇筑施工

C.金属结构及机电安装

D.钢筋加工厂的主要设备

参考答案:B

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】除隧洞、竖井以外的土石方开挖施工、混凝土浇筑施工、混凝土搅拌系统、制冷系统、供水系统、供风系统、混凝土预制构件厂等主要设备属二类负荷。

第404题

下列拌合料预冷方式中,不宜采用的是( )。

A.冷水拌合

B.加冰搅拌

C.预冷集料

D.预冷粉煤灰

参考答案:D

解析:

【内容考查】本题考查的是主要施工工厂设备

【选项分析】选择混凝土预冷材料时,主要考虑用冷水拌合、加冰搅拌、预冷集料等,一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料。

第405题

混凝土生产系统的规模应满足质量、品种、出机口温度和浇筑强度的要求,单位小时生产能力可按月高峰强度计算,月有效生产时间可按500h计,不均匀系数按( )考虑,并按充分发挥浇筑设备的能力校核。

A.1.2

B.1.3

C.1.5

D.1.7

参考答案:C

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】混凝土生产系统的规模应满足质量、品种、出机口温度和浇筑强度的要求,单位小时生产能力可按月高峰强度计算,月有效生产时间可按500h计,不均匀系数按1.5考虑,并按充分发挥浇筑设备的能力校核。

第406题

由于单一电源无法确保连续供电,供电可靠性差,因此大中型工程应具有( )的电源,否则应建自备电厂。

A.一个大型

B.一个以上

C.两个以上

D.两个

参考答案:C

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】由于单一电源无法确保连续供电,供电可靠性差,因此大中型工程应具有两个以上的电源,否则应建自备电厂。

第407题

施工供电系统可分为3类负荷,除隧洞、竖井以外的土石方开挖施工、混凝土浇筑施工、混凝土搅拌系统、制冷系统、供水系统、供风系统、混凝土预制构件厂等主要设备属( )。

A.一类负荷

B.二类负荷

C.三类负荷

D.部分属二类负荷,部分属三类负荷

参考答案:B

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】除隧洞、竖井以外的土石方开挖施工、混凝土浇筑施工、混凝土搅拌系统、制冷系统、供水系统、供风系统、混凝土预制构件厂等主要设备属二类负荷。

第408题

背景资料:

某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。

合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。

事件1:A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。

事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26d。

事件3:由于工作A和B的延迟,导致工作C晚开始10天,在C工作中,承包人采取赶工措施,进度曲线如图所示。

事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第145d末才运抵现场。

【问题】

1.计算计划总工期,指出关键线路。

2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。

3.根据事件3,指出C工作的实际工作持续时间;说明第100d末时C工作实际比计划提前(或拖延)的累计工程量;指出第100d末完成了多少天的赶工任务。

4.综合上述事件,计算实际总工期和承包人可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。

参考答案:见解析

解析:

【参考答案】

1.(1)计划总工期:30+20+100+5+30=185(天);

(2)关键线路:①→②→③→④→⑤→⑥。

2.事件一,责任方发包人,A是关键工作,影响计划总工期4d。

事件二,责任方是承包人,B是关键工作,影响计划总工期6d。

事件四,责任方是发包人,G是非关键工作,总时差50d,未超过总时差,不影响计划总工期。

3.(1)C工作实际用的时间155-60=95d;

(2)第100d时C工作实际比计划拖延6%(48%-42%);

(3)第100d完成了2d的赶工任务。

4.实际总工期185+4+6-5 =190d,比计划工期拖延5d,其中有4d是发包人的责任,所以承包人需支付给发包人逾期完工违约20000元。

第409题

水利水电工程施工进度计划可以用以下( )方法表达。

A.相关图

B.形象进度图

C.横道图

D.施工进度管理控制曲线

E.网络进度计划

参考答案:BCDE

解析:

【内容考查】本题考查的是水利水电工程施工进度计划的编制。

【选项分析】工程设计和施工阶段常采用的进度计划表达方法有:①横道图;②工程进度曲线;③施工进度管理控制曲线;④形象进度图;⑤网络进度计划。

第410题

某施工单位(乙方)与建设单位(甲方)签订了某工程施工总承包合同,合同约定:

工期600天,工期每提前(或拖后)1天奖励(或罚款)1万元(含税费)。经甲方同意乙方将电梯和设备安装工程分包给具有相应资质的专业承包单位(丙方)。

分包合同约定:分包工程施工进度必须服从施工总承包进度计划的安排,施工进度奖罚约定与总承包合同的工期奖罚相同;

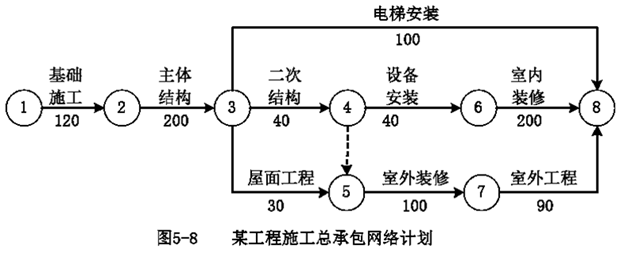

乙方按时提交了施工网络计划,如图5-8所示(时间单位:天),并得到了批准。

图5-8

施工过程中发生了以下事件:

事件1:7月25日至26日基础工程施工时,由于特大暴雨引起洪水突发,导致现场无法施工,基础工程专业队30名工人窝工,天气转好后,27日该专业队全员进行现场清理,28日乙方安排该专业队修复被洪水冲坏的部分基础。

事件2:8月7日至10日主体结构施工时,乙方租赁的大模板未能及时进场,随后的8月9日至12日,工程所在地区供电中断。

事件3:屋面工程施工时,乙方的劳务分包队未能及时进场,造成施工时间拖延8天。

事件4:设备安装过程中,甲方采购的制冷机组因质量问题退换货,设备安装工程完工时间拖延3天。

事件5:因甲方对室外装修设计的效果不满意,要求设计单位修改设计,致使图纸交付拖延,使室外装修作业推迟开工10天。

事件6:乙方在室内装修施工中,主动采取了加快施工的技术组织措施,使室内装修施工时间缩短了10天。

其余各项工作未出现导致作业时间和费用变化的情况。

【问题】

1.计算该工程进度计划的关键线路,从工期控制的角度来看,该工程中的哪些工作是主要控制对象?

2.乙方可否就上述每项事件向甲方提出工期和(或)费用索赔?请简要说明理由。

3.丙方因制冷机组退换货导致的工人窝工和租赁设备闲置费用损失应由谁给予补偿?

4.工期索赔多少天?实际工期为多少天?工期奖(罚)款是多少元?

参考答案:见解析

解析:

【参考答案】1.该工程进度计划的关键线路:①→②→③→④→⑥→⑧。从工期控制的角度看,位于关键线路上的基础工程、主体结构、二次结构、设备安装、室内装修工作为主要控制对象。

2.事件1:可以提出工期和费用索赔。因为洪水突发属于不可抗力,是甲、乙双方的共同风险,由此引起的场地清理、修复被洪水冲坏的部分基础的费用应由甲方承担,且基础工程为关键工作,延误的工期顺延。

事件2:可以提出工期和费用索赔。因为供电中断是甲方的风险,由此导致的工人窝工和机械闲置费用应由甲方承担,且主体结构工程为关键工作,延误的工期顺延。

事件3:不可以提出工期和费用索赔。因为劳务分包队未能及时进场属于乙方的风险(或责任),其费用和时间损失不应由甲方承担。

事件4:可以提出工期和费用索赔。因为该设备由甲方购买,其质量问题导致费用损失应由甲方承担,且设备安装为关键工作,延误的工期顺延。

事件5:可以提出费用索赔,但不可以提出工期索赔。因为设计变更属于甲方责任,但该工作为非关键工作,延误的时间没有超过该工作的总时差。

事件6:不可以提出工期和费用索赔。因为通过采取技术组织措施使工期提前,可按合同规定的工期奖罚办法处理,因赶工而发生的施工技术组织措施费应由乙方承担。

3.丙方的费用损失应由乙方给予补偿。

4.(1)工期索赔:事件1索赔4天;事件2索赔2天;事件4索赔3天。4+2+3=9(天)

(2)实际工期:关键线路上工作持续时间变化的有:基础工程增加4天;主体结构增加6天;设备安装增加3天;室内装修减少10天。

600+4+6+3-10=603(天)

(3)工期提前奖励:[(600+9)-603]×1=6(万元)

第411题

某坝后式水电站安装两台立式水轮发电机组,甲公司承包主厂房土建施工和机电安装工程,主机设备由发包方供货。合同约定:(1)应在两台机墩混凝土均浇筑至发电机层且主厂房施工完成后,方可开始水轮发电机组的正式安装工作;(2)1号机组为计划首台发电机组;(3)首台机组安装如工期提前,承包人可获得奖励,标准为10000元/天;工期延误,承包人承担逾期违约金,标准为10000元/天。

单台尾水管安装综合机械使用费合计100元/小时,单台座环蜗壳安装综合机械使用费合计175元/小时。机械闲置费用补偿标准按使用费的50%计。

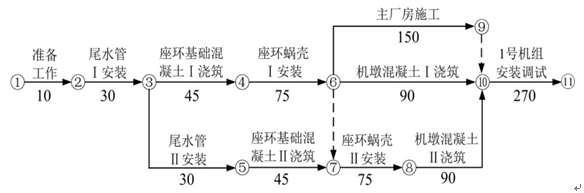

施工计划按每月30天、每天8小时计,承包人开工前编制首台机组安装施工进度计划,并报监理人批准。首台机组安装施工进度计划见图1-1(单位:天)。

图1-1 首台机组安装施工进度计划

事件一:座环蜗壳Ⅰ到货时间延期导致座环蜗壳Ⅰ安装工作开始时间延迟了10天,尾水管Ⅱ到货时间延期导致尾水管Ⅱ安装工作开始时间延迟了20天。承包人为此提 出顺延工期和补偿机械闲置费要求。

事件二:座环蜗壳Ⅰ安装和座环基础混凝土Ⅱ浇筑完成后,因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整,确保首台机组安装按原计划工期完成,承包人编制并报监理人批准的首台发电机组安装后续施工进度计划见图1-2(单位:天)。并约定,相应补偿措施费用90万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。

图1-2 首台机组安装后续施工进度计划

事件三:监理工程师发现机墩混凝土Ⅱ浇筑存在质量问题,要求承包人返工处理,延长工作时间10天,返工费用32600元。为此,承包人提出顺延工期和补偿费用的要求。

事件四:主厂房施工实际工作时间为155天,1号机组安装调试实际时间为232天,其他工作按计划完成。

【问题】

1.根据图1-1,计算施工进度计划总工期,并指出关键线路(以节点编号表示)。

2.根据事件一,承包人可获得的工期顺延天数和机械闲置补偿费用分别为多少?说明理由。

3.事件三中承包人提出的要求是否合理?说明理由。

4.综合上述四个事件,计算首台机组安装的实际工期;指出工期提前或延误的天数,承包人可获得工期提前奖励或应承担的逾期违约金。

参考答案:见解析

解析:

【参考答案】

1.(1)总工期595天。

即:10+30+45+75+75+90+270=595(天)。

(2)关键线路:①→②→③→④→⑥→⑦→⑧→⑩→  。

2.承包人可获得顺延工期10天,补偿机械闲置费15000元。

理由:座环蜗壳Ⅰ、尾水管Ⅱ到货延期均为发包人责任。

座环蜗壳Ⅰ安装是关键工作,总时差为0,开始时间延迟10天,影响总工期10天,故可以获得工期顺延天数为10天;机械闲置费:10×8×175×50%=7000元。

尾水管Ⅱ安装工作总时差45天,尾水管Ⅱ安装开始时间延迟20天不影响总工期。

机械闲置费:20×8×100×50%=8000元。

综上所述:承包人可获得顺延工期10天,补偿机械闲置费15000元(7000+8000)。

3.承包人提出的要求不合理。

理由:机墩混凝土Ⅱ浇筑存在质量问题属于承包人责任,承包人不能提出相关索赔要求。

4.(1)首台机组安装实际工期587天。

即10+30+45+10+75+30+155+232=587(天)。

(2)工期提前8天;

承包人获得工期提前奖励:8×10000元/天=80000元。

第412题

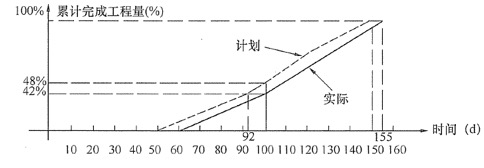

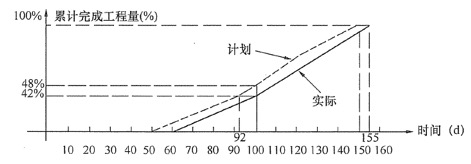

下图为某水闸施工过程中闸墩施工的进度曲线图,第100天末,该工作完成的赶工任务为( )天。

A.5

B.3

C.2

D.8

参考答案:C

解析:

【内容考查】本题考查的是水利水电工程施工进度计划的编制。

【选项分析】第100天末实际完成工作量为42%,用时100-60=40天,而计划完成42%时,用时为92-50=42天,故完成赶工任务为42-40=2天。

第413题

背景资料:

某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照(水利工程设计概(估)算编制规定(工程部分)》(水总(2014) 429号)和《水利建筑工程预算定额》编制。工程实施过程中发生如下事件:

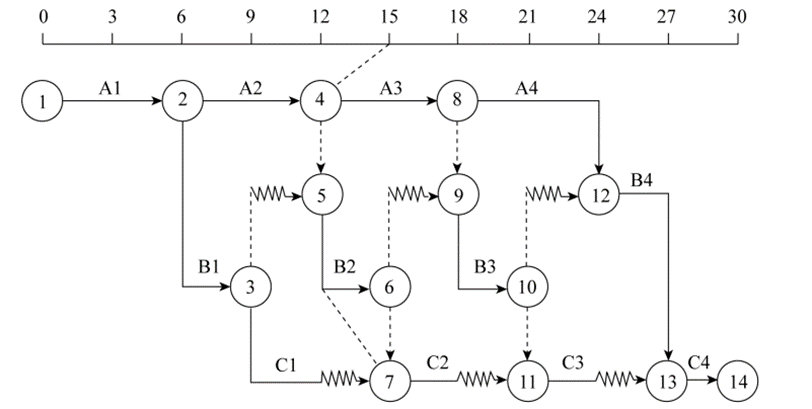

事件一:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如图3所示(A为钢筋安装,B为模板安装,C为混凝土浇筑)。其中,C1工作的各时间参数为

事件二:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在图3中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表3。承包人据此制定了工期优化方案。

表3 混凝土工程相关工作可压缩时间和对应增加的成本分析表

注:i为1,2,3,4

事件三:进入冬期施工后,承包人按监理工程师指示对现浇混凝土进行了覆盖保温。承包人要求调整混凝土工程单价,补偿保温材料费。

事件四:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。

【问题】

1.写出事件一中EF、TF、LS、LF、FF分别代表的数值。

2.根据事件二,说明第15天末的进度检查情况(按“XX工作实际比计划提前或滞后X天”表述),并判断对计划工期的影响。

3.写出工期优化方案(按“XX工作压缩X天”表述)及相应增加的总成本。

4.事件三中,承包人提出的要求是否合理说明理由。

5.写出事件四中承包人的索赔程序。

参考答案:见解析

解析:

【参考答案】

1.EF代表的数值为:12;

TF代表的数值为:9;

LS代表的数值为:18;

LF代表的数值为:21;

FF代表的数值为:3。

2.A3工作实际比计划滞后3天,因为该工作为关键工作,总时差为0,故使计划工期延误3天;

B2工作实际比计划滞后3天,因为该工作为非关键工作,其总时差为6,故对计划工期没有影响;

C1工作实际比计划提前或滞后0天,即实际与计划同步,故对计划工期没有影响。

3.通过压缩关键工作的持续时间达到工期优化,可以压缩的关键工作有A3、A4、B4、C4。

工作A3可压缩1d,其赶工费用为2万元/天。

工作A4可压缩1d,其赶工费用为2万元/天。

工作B4可压缩1d,其赶工费用为1万元/天。

工作C4可压缩1d,其赶工费用为3万元/天。

由于推迟计划工期3天,按照成本增加最小原则。因此工期优化方案如下:

B4工作压缩1天,A3工作压缩1天,A4工作压缩1天。

增加的总成本:1×1+2×1+2×1=5万元。

4.承包人提出的要求不合理;

理由:冬期施工增加的保温材料费属于因季节增加的直接费,已包含在混凝土工程单价中,故无需进行补偿,该混凝土单价不需要调整。

5.(1)承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。

(2)承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料。

(3)索赔事件具有连续影响的,承包人应按合理时间间隔继续递交延续索赔通知,说明连续影响的实际情况和记录,列出累计的追加付款金额和(或)工期延长天数。

(4)在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书,说明最终要求索赔的追加付款金额和延长工期,并附必要的记录和证明材料。

第414题

背景资料

承包人与发包人依据《水利水电工程标准施工招标文件》签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,闸室施工内容包括基坑开挖、闸墩混凝土施工、闸底板混凝土施工、闸门安装及调试、闸门制作与运输、桥面板预制、桥面板安装及面层铺装等项工作,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间,不考虑前后工作的搭接)见下表

工程施工中发生如下事件:

事件1:发包人提供材料和工程设备。承包人接受后,由于保管不当,导致工程设备发生故障,没有如期开工,开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元。

事件2:监理人对闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B工作于2013年1月20日完成,返工增加费用2万元。

事件3:发包人负责闸门的设计和采购,闸门计划于2013年4月15日运抵工地现场,因闸门设计变更,D工作中闸门运抵工地现场推迟了10日,且增加安装与调试费用8万元。

事件4:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。

除上述发生的事件外,其余工作均按该进度计划实施。

【问题】

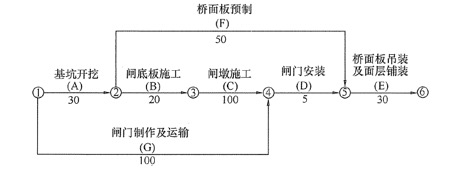

1.分别指出进度计划表中基坑开挖、闸门安装与调试、桥面板安装及面层铺装工作起止时间。

2.事件1中,发包人提供材料和工程设备,发包人应在到货前多少天通知承包人?发包人应在专用合同条款中写明哪些内容?

3.分别指出事件2,事件3,事件4对进度计划和合同工期有何影响,指出该部分项目的实际完成日期。

4.依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。

参考答案:见解析

解析:

【参考答案】

1.基坑开挖:2012年11月1日~2012年12月10日

闸门安装与调试:2013年4月26日~2013年5月25日

桥面板安装及面层铺装:2013年5月26日~2013年6月30日

2.发包人应在材料和工程设备到货7天前通知承包人。

发包人提供的材料和工程设备,应在专用合同条款中写明材料和工程设备的名称、规格、数量、价格、交货方式、交货地点和计划交货日期等。

3.事件2,B工作计划工期延误5天,合同工期延误5天;

事件3,D工作计划工期延误10天,合同工期不影响;

事件4,F工作计划工期延误20天,合同工期不影响。

该工程实际完成日期是2013年7月5日。

【点拨】F工作不考虑搭接,不考虑间歇时间,所以F工作开始和结束时间看横道图的线,开始时间是2013.3.1,结束时间是2013.4.30。

4.承包人可向发包人索赔工期0天,索赔费用8万元。

理由:事件1,承包人责任,不能索赔赶工费用;

事件2,B工作延误5天,承包人责任,不能索赔工期和费用;

事件3,D工作延误10天,发包人责任,但D工作总时差是10天,未超过总时差,故不可索赔工期,可以索赔费用8万元;

事件4,F工作延误20天,承包人责任,不能索赔工期。

第415题

根据《水利水电工程施工组织设计规范》,工程施工总工期包括( )。

A.工程筹建期

B.工程实施期

C.工程准备期

D.主体工程施工期

E.工程完建期

参考答案:CDE

解析:

【内容考查】本题考查的是水利水电工程施工进度计划的编制。

【选项分析】工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。 编制施工总进度时,工程施工总工期应为后三项工期之和。

第416题

地下暗挖工程需要编制专项施工方案,并组织专家进行论证,施工单位应根据审查论证报告修改完善专项施工方案,经(   )审核签字后,方可组织实施。

A.施工单位技术负责人

B.施工单位项目经理

C.总监理工程师

D.项目法人单位负责人

E.施工单位安全负责人

参考答案:ACD

解析:

【内容考查】本题考查的是专项施工方案有关程序要求。

【选项分析】需要专家论证的专项施工方案施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。

第417题

下列可以作为专项施工方案的审查论证会的专家组成人员的是( )。

A.施工单位技术负责人

B.项目法人单位负责人

C.设计单位项目负责人

D.运行管理单位人员

E.质量监督机构人员

参考答案:DE

解析:

【内容考查】本题考查的是专项施工方案有关程序要求。

【选项分析】超过一定规模的危险性较大的单项工程专项施工方案应由施工单位组织召开审查论证会。专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会。排除选择:运行管理单位人员、质量监督机构人员。

第418题

根据《水利部关于修改〈水利工程建设监理单位资质管理办法〉的决定} (水利部 令第 40 号) ,水利工程建设监理单位资质分为(  )  。

A.水利工程施工监理

B.水土保持工程施工监理

C.机电及金属结构设备制造监理

D.水利工程建设环境保护监理

E.水利工程安全监理

参考答案:ABCD

解析:

【内容考查】本题考查的是施工项目参建单位资质。

【选项分析】根据《水利部关于修改〈水利工程建设监理单位资质管理办法〉的决定} (水利部令第 40 号) ,水利工程建设监理单位资质分为水利工程施工监理、水土保持工程施工监理、机电及金属结构设备制造监理和水利工程建设环境保护监理四个专业

第419题

根据《水利工程建设监理单位资质管理办法》(水利部令第40号),水利工程建设监理单位资质分为下列4个专业,其中监理资质暂不分级的是(  )专业。

A.水利工程施工

B.水利工程建设环境保护

C.水土保持工程施工

D.机电及金属结构设备制造

参考答案:B

解析:

【内容考查】本题考查的是施工项目参建单位资质。

【选项分析】在水利工程施工监理、水土保持工程施工监理专业资质等级分为甲级、乙级、丙级三个等级,机电及金属结构设备制造监理专业资质分为甲级、乙级两个等级,水利工程建设环境保护监理专业资质暂不分级。

第420题

根据《水利部关于印发水利工程建设项目法人管理指导意见的通知》(水建设[2020]258号),下列工程中应由省级人民政府或其授权部门组建项目法人的是(  )。

A.新建库容为5×108m³

B.新建库容为5×109m³

C.坝高为70m

D.坝高为60m

参考答案:B

解析:

【内容考查】本题考查的是建设项目管理专项制度。
【选项分析】新建库容10亿m³以上或坝高大于70m的水库、跨地级市的大型引调水工程,应由省级人民政府或其授权部门组建项目法人,或由省级人民政府授权工程所在地市级人民政府组建项目法人。
