“微信扫一扫”进入考试题库练习及模拟考试
参考答案:见解析
解析:
1.黏性土料压实含水量可取ω1=ωp+2%、ω2=ωp、ω3=ωp-2%三种进行试验。ωp为土料塑限。土料填筑压实参数除含水量外,还主要包括碾压机具的重量、碾压遍数及铺土厚度等。
2.不妥之处:与老堤防接坡坡比按1:2控制不妥
改正:与老堤防接坡坡比应缓于1:3。
注意事项:两个作业段同时进行分层施工,层与层之间分段接头应错开一定距离,各分段之间不应形成过大的高差。
3.土料场的质量检查事项包括:土质情况、土块大小、杂质含量和含水量等;
施工坝面的质量检查事项包括:铺土厚度、土块大小、含水量、压实后的干密度等。
【名师点拨】注意区分土料场和施工坝面的质量检查事项。
4.项目法人、勘测、设计、监理、施工、主要设备制造商参加竣工验收委员会不妥。水利工程竣工验收时,项目法人、勘测、设计、监理、施工、主要设备制造商等单位应派代表参加竣工验收,负责解答验收委员会提出的问题,并应作为被验收单位代表在验收鉴定书上签字。
第202题
下列属于静压碾压的压实机械是( )。
A.跳动碾压
B.羊足碾
C.振动碾压
D.夯击
E.气胎碾
参考答案:BE
解析:
【内容考查】本题考查的是土方填筑压实机械。
【选项分析】土方填筑压实机械分为静压碾压(如羊足碾、气胎碾等)、振动碾压、夯击(如夯板)三种基本类型。
第203题
黏性土的压实标准由( )指标控制。
A.相对密实度
B.天然密度
C.干密度
D.含水率
参考答案:C
解析:
【内容考查】本题考查的是土料压实标准。
【选项分析】土石坝的土料压实标准是根据水工设计要求和土料的物理力学特性提出来的,对于黏性土用干密度和施工含水量控制,对于非黏性土以相对密度控制。控制标准随建筑物的等级不同而不同。
第204题
土料填筑压实参数不包括( )。
A.碾压机具的种类
B.碾压遍数及铺土厚度
C.含水量
D.振动碾的振动频率及行走速率
参考答案:A
解析:
【内容考查】本题考查的是压实参数的确定。
【选项分析】土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,振动碾还应包括振动频率及行走速率等。
参考答案:见解析
解析:
1.不妥之处一:监理单位组织设计、施工等单位对本工程进行了项目划分。
改正:应由项目法人组织监理、设计及施工等单位进行工程项目划分。
不妥之处二:分部工程完成后,质量等级由施工单位自评,监理单位核定。
改正:分部工程质量应在施工单位自评合格后,由监理单位复核,项目法人认定,质量监督机构核定。
2.(1)填土前,混凝土表面乳皮、粉尘及其上附着物杂物必须清除干净。
(2)靠近混凝土结构物部位不能采用大型机械压实,可采用小型机械夯或人工夯实,填土碾压时,要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力。
(3)回填土料的物理力学性质、含水率、压实标准等应满足设计要求。
3.(1)拉力检验项目中的三个指标是指:屈服点、抗拉强度、伸长率。
(2)冷弯试件合格的表现:不得有裂纹、剥落或断裂。
4.单位工程验收质量结论的核定单位为该项目的质量监督单位。
核定程序为:项目法人应在单位工程验收通过之日起10个工作日内,将验收质量结论和相关资料报质量监督机构核定;质量监督机构应在收到验收质量结论之日起20个工作日内,将核定意见反馈项目法人。
第206题
下列关于土石坝施工中铺料与整平的说法正确的是( )。
A.铺料宜平行坝轴线进行,铺土厚度要匀
B.进人防渗体内铺料,自卸汽车卸料宜用进占法倒退铺土
C.黏性土料含水量偏低,主要应在坝面加水
D.非黏性土料含水量偏低,主要应在料场加水
E.铺填中不应使坝面起伏不平,避免降雨积水
参考答案:ABE
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】(1)铺料宜平行坝轴线进行。进入防渗体内铺料,自卸汽车卸料宜用进占法倒退铺土,使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。
第207题
下列关于土石坝施工中接头处理的说法不正确的是( )。
A.层与层之间分段接头应错开一定距离
B.一般都采用土、砂平起的施工方法
C.当采用羊足碾与气胎碾联合作业时,土砂结合部可用羊足碾进行压实
D.在夯实土砂结合部时,宜先夯反滤料,等合格后再夯土边一侧
E.填土碾压时,要注意混凝土结构物两侧均衡填料,压实,以免对其产生过大侧向压力,影响其安全
参考答案:CD
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】无论是先砂后土法或先土后砂法,土料边仍有一定宽度未被压实合格。当采用羊足碾与气胎碾联合作业时,土砂结合部可用气胎碾进行压实。 无此条件时可采用夯实机具。在夯实土砂结合部时,宜先夯土边一侧,等合格后再夯反滤料,不得交替夯实,影响质量。
第208题
无论何种坝基,只有填筑厚度达到( )m以上时,才可以使用重型压实机械。
A.0.5m
B.1m
C.2m
D.3m
参考答案:C
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】无论何种坝基,只有填筑厚度达到2m以上时,才可以使用重型压实机械。
第209题
碾压土石坝的基本作业不包括( )等内容。
A.排水清基
B.坝面铺平
C.坝面压实
D.料场土石料的开采
参考答案:A
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】碾压土石坝基本作业包括:料场土石料开采,挖、装、运、卸以及坝面铺平、压实、质检等。
第210题
某土石坝面碾压施工设计碾压遍数为5遍,碾滚净宽为4m,则错距宽度为( )m。
A.0.5
B.0.8
C.1.0
D.1.25
参考答案:B
解析:
【内容考查】本题考查的是碾压。
【选项分析】错距宽度=碾滚净宽/设计碾压遍数=4/5=0.8(m)。
第211题
坝面作业保证压实质量的关键要求是( )。
A.铺料均匀
B.按设计厚度铺料整平
C.铺料宜平行坝轴线进行
D.采用推土机散料平土
参考答案:B
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】按设计厚度铺料平整是坝面作业保证压实质量的关键要求。
第212题
对于黏性土料,当含水量偏低时,应考虑( )措施。
A.铺料前加水
B.运输过程中加水
C.料场加水
D.压实后加水
参考答案:C
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】黏性土料含水量偏低,主要应在料场加水,若需在坝面加水,应力求少、勤、匀,以保证压实效果。
第213题
碾压土石坝施工前的一平四通属于( )的内容。
A.准备作业
B.基本作业
C.附加作业
D.辅助作业
参考答案:A
解析:
【内容考查】本题考查的是碾压混凝土施工。
【选项分析】准备作业包括:一平四通即平整场地、通车、通水、通电、通信。
第214题
土石坝工作面的划分,应尽可能( )。
A.垂直坝轴线方向
B.平行坝轴线方向
C.根据施工方便灵活设置
D.不需考虑压实机械工作条件
参考答案:B
解析:
【内容考查】本题考查的是土石坝、堤防填筑施工。
【选项分析】将填筑坝面划分为若干工作段或工作面。工作面的划分,应尽可能平行坝轴线方向。
第215题
若土料的含水量偏高,可以采取的措施有( )。
A.掺石灰
B.掺粉煤灰
C.轮换掌子面
D.将含水量偏高的土料进行翻晒处理
E.改善料场的排水条件和采取防雨措施
参考答案:CDE
解析:
【内容考查】本题考查的是土方填筑质量控制。
【选项分析】若土料的含水量偏高,一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖。
第216题
下列属于料场的质量检查和控制的内容是( )。
A.铺土厚度
B.杂质含量
C.含水量
D.土质情况
E.压实后的干密度
参考答案:BCD
解析:
【内容考查】本题考查的是土方填筑质量控制。
【选项分析】本题考查的是土方填筑技术,对土料场应经常检查:所取土料的土质情况、土块大小、杂质含量和含水量等。含水量的检查和控制尤为重要。
第217题
对土坝条形反滤层进行质量检查时,每个取样断面每层取样个数最少需( )个。
A.2
B.4
C.6
D.8
参考答案:B
解析:
【内容考查】本题考查的是土方填筑质量控制。
【选项分析】对条形反滤层,每隔50m设一取样断面,每个取样断面每层取样不得少于4个,均匀分布在断面的不同部位,且层间取样位置应彼此对应。
第218题
土方填筑质量控制中,坝面作业中应经常检查的项目包括( )。
A.土块大小
B.压实后的干密度
C.含水量
D.土质情况
E.铺土厚度
参考答案:ABCE
解析:
【内容考查】本题考查的是土方填筑质量控制。
【选项分析】在坝面作业中,应对铺土厚度、土块大小、含水量、压实后的干密度等进行检查,并提出质量控制措施。
第219题
面板堆石坝坝体分区从迎水面到背水面依次是( )。
A.过渡区、垫层区、主堆石区、次堆石料区
B.垫层区、过渡区、主堆石区、次堆石料区
C.垫层区、过渡区、次堆石料区、主堆石料区
D.过渡区、垫层区、次堆石料区、主堆石料区
参考答案:B
解析:
【内容考查】本题考查的是堆石坝坝体材料分区。
【选项分析】面板堆石坝坝体分区基本定型,主要有垫层区、过渡区、主堆石区、下游堆石区(次堆石料区)等。
参考答案:见解析
解析:

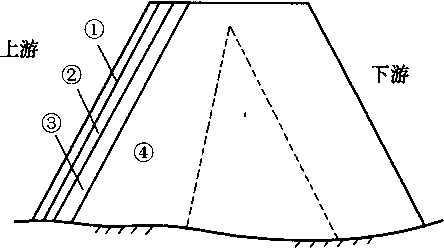

1.图中拦河坝坝体分区中:①混凝土面板、②垫层区、③过渡区、④主堆石区。
【名师点拨】本题考查堆石坝坝体材料分区,要识别图中坝体的各个部位。
2.堆石体的压实参数包括碾重、铺层厚和碾压遍数等。
【名师点拨】注意区分土料填筑的压实参数和堆石体的压实参数。土料压实参数包含含水量。
土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,振动碾压还应包括振动频率及行走速率等。
面板堆石坝堆石体的压实参数为碾重、铺层厚和碾压遍数等。
3.施工顺序:B→C→D→E→A。
4.混凝土浇筑的施工过程包括:浇筑前的准备作业,浇筑时入仓铺料、平仓振捣和浇筑后的养护。
5.不妥之处:施工单位将金属止水采取搭接方式直接制作及安装。
理由:金属止水应进行焊接。
不妥之处:面板混凝土脱模后,立即采取洒水的方法养护,持续养护7d。
理由:面板混凝土脱模后应草垫覆盖,连续养护至蓄水为止,正常养护为2~3周,有时更长。
