2024年二级建造师《机电工程管理与实务》试题题库(617题)


第521题

在工程实施的过程中要对合同的履行情况进行合同实施监督、跟踪与调整,监督的内容不包括( )。


A.监督落实合同实施计划

B.协调项目各相关方之间的工作关系

C.签订分包合同后,加强合同变更管理

D.对具体实施工作进行指导


参考答案:C


解析:

【内容考查】施工分包合同的实施。

【选项分析】分包单位合同实施监督的目的是保证按照合同完成自己的合同责任。主要工作有:

(1)监督落实合同实施计划,为项目各部门的工作提供必要的保证。如施工现场的安排,人工、材料、机械等计划的落实,工序间搭接关系的安排和其他一些必要的准备工作。

(2)协调项目各相关方之间的工作关系,解决合同实施中出现的问题。如合同责任界面之间的争执、工作活动之间时间上和空间上的不协调等。

(3)对具体实施工作进行指导,做经常性的合同解释,对工程中发现的问题提出意见、建议或警告。


第522题

   【背景资料】

某小区一座高层住宅楼,由具有相应资质的A建筑公司总承包,在建设单位与A公司签订的总包合同中明确指出,具有相应资质的B机电安装公司作为分包单位承担其中全部机电设备安装工程。


B机电安装公司在室内给水排水及采暖工程按设计要求完工后,通知监理单位和建设单位验收。随即监理单位派给排水专业监理工程师会同建设单位项目负责人组织施工单位技术、质量负责人进行验收。在查验施工单位提供的资料时发现没有防腐、绝热部分质量验收记录;现场查看时还发现,少量散热器安装明显不正,验收未能通过。


B公司在全部工程完成后,按程序组织了单独验收。

【问题】


    1.根据《建筑工程施工质量验收统一标准》关于建筑工程质量验收的划分的规定,该工程的室内给水排水及采暖应属哪一级别?


    2.根据背景分析验收程序是否正确?说明理由。


    3.请指出,按照《建筑工程施工质量验收统一标准》规定,由于哪些指标不合格才使此次验收没能通过?


    4.B公司在全部工程完成后应按什么程序(步骤)来组织验收?


    5.高层住宅楼热水供应系统何时进行水压试验?试验压力是多少?



参考答案:见解析


解析:

1.该工程的室内给水排水及采暖应划为分部工程。

2.验收程序不正确。

B机电安装公司应首先向总包单位提出验收申请,由总包单位向监理单位(或建设单位项目负责人)提出分部工程验收报告,并且总包单位应参加验收;组织者应是总监理工程师而不是专业监理工程师。

3.主要是由于质量控制资料不完整、观感质量不符合要求造成验收没有通过。

4.B公司首先要自行组织预验收,合格后,还要通过监理工程师组织的初验,再向建设单位提出竣工申请,由建设单位组织正式验收。

5.热水供应系统安装完毕,管道保温之前应进行水压试验。试验压力应符合设计要求。当设计未注明时,热水供应系统水压试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa。


第523题

施工合同中有关合同价款的分析内容,除合同价格和计价方法外,还应包括( )。


A.工期要求

B.合同变更

C.索赔程序

D.价格补偿条件


参考答案:D


解析:

【内容考查】合同分析的重点内容

【选项分析】合同分析的重点内容是合同价格,计价方法和价格补偿条件。


第524题

机电工程施工合同在工程实施过程中的重点是( )。


A.分析合同风险

B.分析合同中的漏洞

C.合同跟踪与控制

D.分解落实合同任务


参考答案:C


解析:

【内容考查】合同控制

【选项分项】“分析合同风险”、“分析合同中的漏洞”属于合同分析的内容;“分解落实合同任务”是属于合同交底的内容。

在工程实施的过程中要对合同的履行情况进行合同实施监督、跟踪与调整,并加强工程变更管理,保证合同的顺利履行。


第525题

【背景资料】

某机电安装公司在开发区承接了一电子厂设备安装工程。包括:机械、电气、锅炉和电梯等安装项目。合同约定:工程设备由安装公司负责采购并按照规定选择分包商共同完成施工安装任务。安装公司决定把锅炉和电梯设备分别分包给两个不同专业化公司完成,其余由安装公司自行完成。

锅炉到货后,分包商组织了验收。在锅炉安装中,由于分包商的安装质量问题造成了对整个工期的影响,监理工程师要求机电工程安装承包公司对此承担责任,安装承包公司项目经理认为:该项目已经分包出去,对此不应承担责任。

【问题】

1.机电安装公司应对承担哪些项目的分包商进行许可证资格审查?为什么?

2.在锅炉和电梯安装中哪些属于特种作业人员?应具备什么条件才可以上岗作业?

3.锅炉安装分包商对锅炉到货后应验收检查的内容有哪些?

4.针对锅炉分包商出现的进度拖延问题,机电安装承包公司是否承担责任?为什么?



参考答案:见解析


解析:

1.机电安装公司应对锅炉和电梯安装项目的分包商进行许可证资格审查。因为锅炉和电梯项目是特种设备制造安装项目,依据《特种设备安全监察条例》应办理特种设备安装许可证。

2.在锅炉和电梯安装中属于特种作业人员的是:焊工、电工、探伤工、起重工、架子工。这些工种需要经过专业培训并取得合格证后持证上岗,其证书应在规定的有效期内。

3.锅炉到货后,应检查锅炉生产的许可证明、随机文件、质量文件,且必须符合国家规定;设备零部件齐全无损坏,必须附有与安全有关的技术资料。

4.机电安装承包公司应承担责任。机电安装承包公司应对分包项目在全过程实施管理并就分包商出现的质量、安全问题承担连带责任。


第526题

合同控制应从( )进行,保证合同的顺利履行。


A.合同实施监督

B.工程范围控制

C.跟踪与调整

D.工程变更管理

E.资金控制


参考答案:ACD


解析:

【内容考查】合同控制

【选项分析】在工程实施的过程中要对合同的履行情况进行合同实施监督、跟踪与调整,并加强工程变更管理,保证合同的顺利履行。


第527题

【背景资料】
A安装公司中标承建某制药厂生产线设备的安装,双方签订了承包合同,其中包括设备采购和运输由建设单位负责,安装标准执行设备制造商的技术标准,合同约定工期6个月,定于8月1日开工。生产线的土建工程由B公司承包。开工后发生如下事件:
事件一,生产线的全部设备由国外引进,在运输过程中,遇到台风,延迟了3天到达施工现场。因已开工,A公司提出了费用和工期索赔。
事件二,A公司在设备验收中,发现土建设备基础和设计图纸不符,因设备基础返工,造成了人员窝工及工期延误,A公司向B公司提出费用和工期索赔。
事件三,施工过程中,A公司按照我国同规模、同类型产品的技术标准进行施工,遭到监理公司制止,重新找平找正多花费用2万元,延误工期2天,遂向建设单位进行费用和工期索赔。
事件四,施工过程中,建设单位要求提前一个月竣工,要求A公司赶工,A公司增加人员和装备,昼夜施工,实现了建设单位提出的提前一个月的工期目标,建设单位奖励A公司50万元,竣工结算时,A公司提出60万元赶工费的索赔,建设单位以已奖励A公司50万元为由,只答应再补10万元。
【问题】
1.根据事件一的描述,分析A公司的索赔结果。
2.事件二中,A公司向B公司索赔是否合理?说明理由。
3.说明监理公司制止A公司施工的理由,并分析A公司因返工索赔的结果。
4.事件四中,建设单位的做法是否正确,说明理由。



参考答案:见解析


解析:

1.分析事件发生的原因,判断A公司的索赔结果,
费用索赔不成立,工期索赔成立。理由是台风是不可抗力的自然灾害,合同法规定费用不予补偿,工期可顺延。
2.分析A、B两个公司是否存在直接的经济关系,从而确定索赔是否合理。 A公司向B公司直接提出索赔不合理。
理由是,A公司和B公司没有合同关系。 A公司可向建设单位进行费用和工期索赔。然后由建设单位再向B公司进行同样的索赔。
3.从合同内容和合同管理分析,监理公司制止的理由是因A公司未执行合同规定的技术标准。
返工原因是因为A公司自己未执行合同规定的技术标准造成的,故费用和工期索赔均不成立。
4.从合同管理的规定及索赔条件分析,事件四中,建设单位的做法不对。
理由:(1)因是建设单位要求A公司赶工,A公司提出费用索赔是合理的。
(2)奖励A公司的50万元与赶工产生的增加费用60万完全是两种性质,前者是对A公司员工的嘉奖,后者是对A公司因赶工所发生费用的认可。若仅用60-50=10万元支付给A公司,仅够A公司赶工成本,实际A公司并未得到任何奖励。这样做显然不妥。


第528题

分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知( )组织预验收。


A.建设单位

B.设计单位

C.总承包单位

D.监理单位


参考答案:C


解析:

【内容考查】工程分包的履行与管理

【选项分析】分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知总承包方组织预验收,认可后再由总承包方代表通知业主组织检查验收。


第529题

分包方的职责包括( )。


A.保证分包工程的质量.安全.工期及环境保护

B.按施工组织总设计编制分包工程施工方案

C.为分包方创造施工条件

D.编制分包工程的施工进度计划、预算、结算

E.及时向总承包方提供分包工程的计划、统计、技术、质量、安全、环境保护和验收等有关资料


参考答案:ABDE


解析:

【内容考查】分包方的职责

【选项分析】1.保证分包工程的质量、安全、工期及环境保护,满足总承包合同的要求。

2.按施工组织总设计编制分包工程施工方案。

3.编制分包工程的施工进度计划、预算、结算。

4.及时向总承包方提供分包工程的计划、统计、技术、质量、安全、环境保护和验收等有关资料。


第530题

【背景资料】
某机电工程公司总承包一中型炼油厂项目,该公司把该厂的通用设备安装分包给A公司,防腐保温工程分包给B公司,给水排水工程分给C公司,这三家公司均具有相应的施工资质。并分别与A、B、C公司签了分包合同。合同执行过程中发生了下列事件:
事件一,A公司未按合同管理的基础工作对分包工程进行管理,多次出现多干或漏干项目,造成工程延误、成本亏损。
事件二,B公司未认真进行合同分析,采用企业内部的计价方式计算工作量,多次遭到总包单位拒绝,保温材料未经总包单位同意,采用优质保温材料,其价差要求总包单位补偿也遭拒绝。 B公司因此而停工抗议。
事件三,C公司认真进行了合同交底,合同执行过程中严格合同控制,认真实施合同监督,跟踪与调查,每遇到变更问题,按变更程序提交相关资料,得到总包单位的认可。
事件四,工程竣工时,因A、B公司未按期完工,业主对总包单位进行了处罚,总包单位不服,认为是A、B公司的责任与己无关。
【问题】
1.事件一中,A公司应从哪几个方面做好合同管理的基础工作,才不至于造成多次失误?
2.事件二中,B公司应重点从哪几个方面认真对合同进行分析?
3.实施合同监督时,应做哪些工作?
4.业主对总包单位的处罚是否合理?简述理由。



参考答案:见解析


解析:

1.从分包合同管理分析,A公司应从合同分析、合同交底、合同控制三方面认真做好工作。
2.从合同分析的重点出发分析,B公司首先应从合同价格、合同规定的计价方法和价格补偿条件,分析自己的计价方法存在什么问题,自己提出的材料价格补偿有无道理;同时理清工程质量标准,不要自行降低或提高标准,自行提高标准将会加大工程成本;第三,要了解工程受干扰的法律后果,随意停工,轻者造成本公司成本提高、工期延误、信誉受损甚至遭受罚款处罚;若严重违约,情节严重,或将受到法律制裁;第四,了解合同变更方式、工程验收方法、索赔程序和争执的解决等,加强与业主、监理等的沟通,避免与其发生纠纷,更不得采取过激行动。
3.从合同监督的内容入手,分析实施合同监督时应做的工作:
    (1)监督落实合同实施计划;
    (2)协调项目相关方之间的工作关系,解决合同实施中出现的问题;
    (3)对具体实施工作进行指导并解释合同。
4.从总分包的权利和责任人手分析认为,处罚合理。总包单位负有连带责任。


第531题

规避国际机电工程项目中的营运风险,采取的防范措施是(  )。


A.选择专业化的维护单位

B.提高项目融资管理水平

C.选择有实力的施工单位

D.关键技术采用国内标准


参考答案:A


解析:

【内容考查】营运风险防范

【选项分析】营运风险防范(主要指BOT、BOOT、ROT等涉及运营环节的项目)

营运风险主要指在整个营运期间承包商能力影响项目投资效益的风险。防范措施:运行维护委托专业化运行单位承包,降低运行故障及运行技术风险。

“提高项目融资管理水平”属于管理风险防范;

“选择有实力的施工单位”属于建设风险防范;

“关键技术采用国内标准”属于技术风险防范。


第532题

下列不属于合同变更范围的有( )。


A.改变工程的标高、位置和尺寸

B.改变工程的时间安排或实施顺序

C.取消转由他人实施的工作

D.改变合同中工作的质量标准


参考答案:C


解析:

【内容考查】此题考查合同变更范围。

【选项分析】除专用合同条款另有约定外,合同履行过程中发生以下情形的,应进行合同变更。

1)增加或减少合同中任何工作,或追加额外的工作;

2)取消合同中任何工作,但转由他人实施的工作除外;

3)改变合同中任何工作的质量标准或其他特性;

4)改变工程的基线、标高、位置和尺寸;

5)改变工程的时间安排或实施顺序。


第533题

【背景资料】

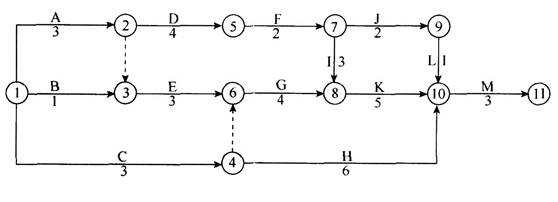

某实行监理的机电工程,合同约定,吊装机械闲置补偿费600元/台班(单独计算,不计入直接费)。经项目监理机构审核批准的施工总进度计划如图1所示(时间单位:月)。

图1 施工总进度计划 (初始计划)

施工过程中发生下列事件:

事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长1个月,吊装机械闲置30台班。

事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。

事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。

事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。

【问题】

1. 计算初始计划的总工期,并确定关键线路及工作E的总时差。

2. 事件1发生后,吊装机械闲置补偿费为多少? 工程延期为多少?说明理由。

3. 事件2发生后,项目监理机构应批准的费用补偿为多少? 应批准的工程延期为多少?说明理由。

4. 指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题? 说明理由。



参考答案:见解析


解析:

1.计算初始计划的总工期,并确定关键线路及工作E的总时差。

初始计划的总工期=(3+4+2+3+5+3)个月=20个月。(1分)

    关键线路为A→D→F→I→K→M。(1分)

    工作E的总时差=[20-(3+3+4+5+3)]个月=2个月。(1分)

2.事件1发生后,吊装机械闲置补偿费为多少? 工程延期为多少?说明理由。

事件1发生后,吊装机械闲置补偿费=600元/台班×30台班=18000元。(2分)

    事件1发生后,工程不会延期。(1分)

    理由:由于工作E有2个月的总时差,因此工作E的持续时间延长1个月不会影响到总工期。(2分)

3.事件2发生后,项目监理机构应批准的费用补偿为多少? 应批准的工程延期为多少?说明理由。

事件2发生后,项目监理机构不应批准费用补偿。(1分)

    理由:百年一遇的洪水属于不可抗力事件,不可抗力事件发生后,承包人的机械设备损失及停工损失由承包人承担。(1分)

    事件2发生后,项目监理机构不应批准工程延期。(1分)

理由:工作G有2个月的总时差,虽然该工作停工1个月,但没有超过其总时差,不会影响到总工期,因此,不应批准工程延期。(2分)

4.指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题? 说明理由。

事件3中建设单位的不妥之处:在没有通知施工单位共同清点的情况下,将其采购的设备存放在施工现场。(1分)

    理由:建设单位在其所供应的材料设备到货前24h应以书面形式通知承包人,由承包人派人与发包人共同清点。双方共同清点接收后,由承包人妥善保管,发包人支付相应的保管费用。(2分)

    项目监理机构应同意给予施工单位补偿费用1.6万元,并延长工期1个月。(2分)

理由:建设单位采购的材料设备在未通知施工单位进行验收就存放于施工现场,由此发生的损坏丢失由发包人负责,而且工作I为关键工作。(2分)




第534题

【背景资料】

北方某公共建筑机电安装工程由A、B两区域组成,A区功能为高档酒店,B区为办公楼。A、B两区机电工程业主单独招标,分别由两个施工公司1和公司2承接,两区机电工程系统独立设置各自系统。

机电安装工程均包括通风空调、给水排水、消防、电气、建筑智能工程项目。通风空调工程采用冰蓄冷制冷技术,办公楼空调系统采用VAV变风量系统,酒店空调采用风机盘管加新风系统,卫生间给水排水采用同层排水系统,工程设直饮水系统,

消防工程设置气体灭火系统、消防喷洒系统、消火栓系统等,建筑物大堂设置地板辐射供暖系统,埋地管材采用PE-RT耐热增强聚乙烯管,网络服务机房采用开放式网格桥架,网络服务机房设置德国原装进口的恒温恒湿空调机组:机电工程施工工期均为2年,酒店项目先开工3个月,项目完工时间为2018年12月份,该楼供暖系统已经运行。

在工程组织竣工验收时,要求竣工验收必备文件必须具备齐全。

验收人员检查中发现了以下几个问题:

(1)公司1完成酒店工程项目,公司2承接的办公楼工程目前还未完工。

(2)公司1承接的酒店工程的地下洗衣房的蒸汽管道工程,因业主釆购的设备延期到场,故施工单位也未按约定的时间将蒸汽管道连接到位,业主方对施工单位进行罚款。

(3)酒店工程未进行带冷源的系统联合调试。

(4)进口的恒温恒湿机组的说明书没有中文标识。

【问题】

1.业主是否应该因公司1承接的酒店地下洗衣房蒸汽管道未按期完成而对其进行处罚?说明理由。

2.酒店工程进行了带热源的联合试运转,并已供暖,但未进行带冷源的联合试运转,是否可以进行竣工验收?说明理由。

3.竣工资料中进口的恒温恒湿空调机组的产品说明书没有中文标识,是否符合要求?应如何处理?

4.施工记录资料都包含哪些内容?



参考答案:见解析


解析:

1.业主不应因公司1承接的酒店地下洗衣房蒸汽管道未按期完成而对其进行罚款。

因为洗衣房的洗衣设备是业主采购,由于业主采购延期,造成施工单位未将管道连接到位,故业主方对施工单位进行罚款不合理。

2.工程可以进行竣工验收。

因酒店工程竣工时是12月份,正值北方地区冬季,工程只进行了带热源的联合试运转,空调冷源的试运转条件与设计制冷条件相差较大,故可仅做不带冷源的试运转,冬季时只做带热源的试运转即符合要求。但在验收报告中应注明系统未进行带冷源的试运转,待室外温度条件合适时完成补做。

3.竣工资料提供的进口的恒温恒湿空调机组的产品说明书没有中文标识,不符合要求。应提供中文说明书。

施工单位应提供中文说明书,如没有,应积极与设备供应商联系,获取中文说明书,以便移交业主,保证物业今后的运行。

4.施工记录资料包括:

图纸会审记录、设计变更单、隐蔽工程验收记录;定位放线记录;质量事故处理报告及记录;特种设备安装检验及验收检验报告;分项工程使用功能检测记录等。


第535题

项目施工过程中,索赔的原因可能是( )。


A.不可抗力因素

B.合同对方违约

C.施工方赶工期

D.合同条文问题

E.工程环境变化


参考答案:ABD


解析:

【内容考查】机电工程项目索赔发生的原因

 【选项分析】

(1)合同当事方违约,不履行或未能正确履行合同义务与责任。

(2)合同条文错误,如合同条文不全、错误、矛盾,设计图纸、技术规范错误等。

(3)合同变更。

(4)不可抗力因素。如恶劣气候条件、地震、疫情、洪水、战争状态等。


第536题

机电工程费用的索赔一般包括( )。


A.人工费索赔

B.管理费索赔

C.材料费索赔

D.不可抗力索赔

E.施工机械费索赔


参考答案:ABCE


解析:

【内容考查】机电工程项目索赔费用的分类

【选项分析】一般分为四类,包括人工费索赔、材料费索赔、施工机械费索赔、管理费索赔。


第537题

【背景资料】

某公司总承包一中型工厂机电工程项目的施工,该项目划分为四个单位工程,除土建及设备安装中的主体工程自己施工外,其余工程分别分包给五个分包单位,并与之签定了包括劳务工管理在内的分包合同,施工过程中发生了下列事件:

事件1:A公司承包了全厂工艺管道的现场焊接及相对任务,由于管道壁厚、量大,质量要求严格,总分包单位联合制定了焊接工艺指导书,并要求焊接过程中严格执行。焊接中,质检人员检查了焊接工艺指导书中电流、电压、线能量的执行情况。

事件2:由于总包单位在分包合同中没有关于拖欠劳务工工资的控制措施,尽管总包单位每月按工程进度,将工程款及时支付给各分包单位,但仍有分包单位拖欠劳务工资,个别严重拖欠达到数月,劳务工欲罢工。

事件3:B公司分包了全厂机电设备安装工程(主体工程除外),施工中由于建设单位提供的部分设备逾期交付一个月,造成人员设备闲置,工期拖后,又由于一电气室土建施工失误,电气盘柜无法就位,经监理单位、建设单位、总包单位确定补救方案并委托设计单位出了设计变更单,交由B公司处理,增加5万元费用(人工、材料、机械),工程后期,建设单位要求按期投产,把延误的工期抢回来,B公司增加人力和机具,终于按合同规定工期完成。

总分包单位及时进行工程文件和工程档案的组卷,并交付建设单位。

【问题】

1.事件1中,质检人员还应检查焊接工艺指导书中的哪些内容?

2.在签定分包工程合同时,应明确哪些主要措施来规避分包单位拖欠劳务工工资的风险?

3.按索赔发生的原因分析,B公司可提出哪些类型的索赔?

4.本工程档案中的工程文件和工程档案应如何组卷?



参考答案:见解析


解析:

1.答:质检人员还应检查:焊条型号(或牌号)、直径、焊接电源种类、极性接法、焊接层数、道数、检验方法等。

2.答:分包方不得随意克扣劳务工的工资,每月应把劳务工的工资发放表提交总包方;

在合同签订时,双方可明确预留适当比例的尾款作为劳务工的工资保证金,确保劳务工身

体健康。

3.答:按索赔发生的原因分析,B公司可提出延期索赔、工程范围变更索赔、施工加速索赔。

4.答:工程文件和工程档案的组卷要求

    (1)机电工程项目竣工档案的组卷应符合《科学技术档案案卷构成的一般要求》GB/T 11822-2008等标准规范的要求。

    (2)一个建设工程由多个单位工程组成时,工程文件应按单位工程组卷。

    (3)工程档案应按不同的收集、整理单位及资料类别分别进行组卷。


第538题

下列索赔中,不属于按索赔发生原因分类的是( )。


A.延期索赔

B.不利现场条件索赔

C.商务索赔

D.工程范围变更索赔


参考答案:C


解析:

【内容考查】机电工程项目索赔的分类

【选项分析】按索赔发生的原因分:延期索赔、工程范围变更索赔、施工加速索赔和不利现场条件索赔。

“商务索赔  ”属于按索赔的业务范围划分。


第539题

背景资料】
机电安装公司承建某火力发电厂机电安装工程。整个机电工程项目于2005年4月竣工验收完成后,建设单位立即组织进行负荷联动试运行。合同约定:负荷联动试运行期间,机电施工单位应派相应人员配合保驾。
在负荷联动试运行中,发生了冷却循环水系统5号电动阀门关闭时阀底被顶裂事件。
在电厂试生产期间,发生了冷却循环水系统1号主电动阀门开启时电动机出现冒烟现象。
上述两事件发生后,建设单位与施工单位一起组织原因调查和分析:先查竣工档案资料时,5号电动阀门单体调试记录中未发现开启和关闭的限位测定数据;对1号主电动阀门单体调试记录中未发现电动机过载电流保护装置测试数据,查值班人员操作情况,发现1号主电动阀门开启前,未先开启旁通阀门而造成主电动阀门过负荷情况。

问题】

1.机电施工单位将机电工程安装施工全部完成,何时发送保修证明书给建设单位?保修时间应从何时开始计算?
2.工程竣工验收投入使用后,机电施工单位对机电安装产品交付后服务应包括哪些方面的内容?
3.施工单位对5号电动阀门事件应如何处理?
4.1号主电动阀门事件谁应该承担责任,应如何处理?
5.安全阀的校验有何规定?



参考答案:见解析


解析:

1.在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证明书,保修期自竣工验收合格之日起计算。

2.该工程竣工验收投入使用后,施工单位的服务工作应包括:进行工程回访。发现质量问题应按保修的责任范围负责修理,派相应人员配合建设单位组织的负荷联动试运行。
3.施工单位负责更换安装,并承担相应的经济费用。
4.是建设单位和施工单位双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理或更换安装。
5.安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整和密封试验。安全阀应做好记录、铅封,出具校验报告。

【名师点拨】此题主要考查工程的回访与保修、机电工程索赔、工业管道阀门试验三部分内容,保修期限要求考生能够根据不同类型的工程掌握不同的保修期限。索赔的相对性是历年的一个常考点,需要准确对应承担人的责任。安全阀门的整定压力试验和密封实验也可以以选择题的形式出现,注意灵活应用。



第540题

下列情况中,可向建设单位提出费用索赔的是( )。


A.施工单位的设备被暴雨淋湿而产生的费用

B.建设单位增加工作量造成的费用增加

C.施工单位施工人员高处坠落产生的费用

D.监理单位责令剥离检查未报检的隐蔽工程而产生的费用


参考答案:B


解析:

【内容考查】机电工程项目索赔的分类

【选项分析】按索赔发生的原因分为:延期索赔、工程范围变更索赔、施工加速索赔和不利现场条件索赔。


进入题库练习及模拟考试
