“微信扫一扫”进入考试题库练习及模拟考试

2024年二级建造师《建筑工程管理与实务》试题题库(706题)

第241题

钢筋混凝土预制桩采用静力压桩法施工时,其施工工序包括:①打桩机就位;②测量定位;③吊桩插桩;④桩身对中调直;⑤静压沉桩。一般的施工程序为:( )。

A.①②③④⑤

B.②①③④⑤

C.①②③⑤④

D.②①③⑤④

参考答案:B

解析:

【内容考查】本题考查的是钢筋混凝土预制桩

【选项分析】静力压桩法,一般的施工程序:测量定位→桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→终止压桩→检查验收→转移桩机。

第242题

泥浆护壁钻孔灌注桩施工工艺流程中,第二次清孔的下一道工序是( )。

A.下钢筋笼

B.下钢导管

C.质量验收

D.浇筑水下混凝土

参考答案:D

解析:

【内容考查】本题考查的是混凝土预制桩、灌注桩的技术。

【选项分析】泥浆护壁法钻孔灌注桩施工工艺流程:场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔、泥浆循环、清除废浆、泥渣→第一次清孔→质量验收→下钢筋笼和钢导管→第二次清孔→浇筑水下混凝土→成桩。

第243题

混凝土基础主要形式有( )。

A.条形基础

B.独立基础

C.筏形基础

D.箱形基础

E.球形基础

参考答案:ABCD

解析:

【内容考查】本题考查的是混凝土基础施工技术。

【选项分析】混凝土基础的主要形式有条形基础、单独基础、筏形基础和箱形基础等。

第244题

条形基础一般应( )连续浇筑,每段间混凝土浇筑长度为2000~3000mm。

A.分段分层

B.斜面分层

C.全面分层

D.交叉分层

参考答案:A

解析:

【内容考查】本题考查的是混凝土基础施工技术。

【选项分析】条形基础根据基础深度宜分段分层连续浇筑混凝土,一般不留施工缝。各段层间应相互衔接,每段间浇筑长度控制在2000~3000mm距离。

第245题

大体积混凝土,采用普通硅酸盐水泥拌制的混凝土养护时间不得少于( )。

A.7d

B.14d

C.21d

D.28d

参考答案:B

解析:

【内容考查】本题考查的是大体积混凝土

【选项分析】大体积混凝土浇筑完毕后,应在12h内加以覆盖和浇水。采用普通硅酸盐水泥拌制的混凝土养护时间不得少于14d;采用矿渣水泥、火山灰水泥等拌制的混凝土养护时间由其相关水泥性能确定,同时应满足施工方案要求。

第246题

下列施工措施中,有利于大体积混凝土裂缝控制的是( )。

A.选用低水化热的水泥

B.减少水泥用量,提高水胶比

C.降低混凝土的入模温度

D.及时对混凝土进行保温、保湿养护

E.采用二次抹面工艺

参考答案:ACDE

解析:

【内容考查】本题考查混凝土结构施工缝的留置。

【选项分析】大体积混凝土裂缝控制,应该在保证混凝土强度前提下,降低水胶比,减少水泥用量。

第247题

大体积混凝土的温控指标中,块体的里表温差最大值为( )。

A.20℃

B.25℃

C.30℃

D.50℃

参考答案:B

解析:

【内容考查】本题考查大体积混凝土的温控指标。

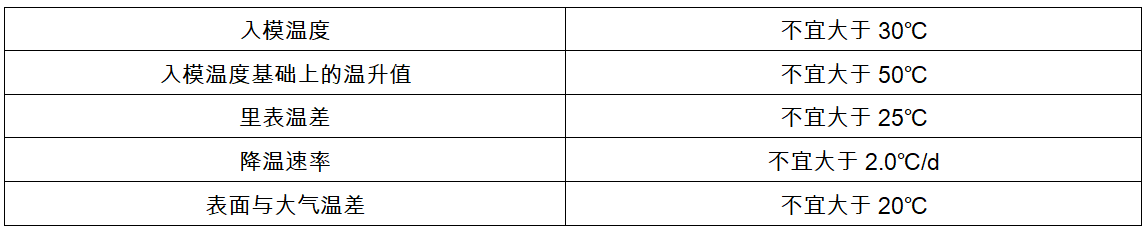

【选项分析】混凝土的温控指标如下:

第248题

关于大体积混凝土浇筑的说法,正确的是(   )。

A.整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并在前层混凝土终凝之前将次层混凝土浇筑完毕

B.大体积混凝土整体连续浇筑时厚度宜为300~500mm

C.混凝土浇筑宜从低处开始,沿长边方向自一端向另一端进行

D.在初凝以前对混凝土进行二次振捣,防止因混凝土沉落而出现裂缝

E.混凝土应采取机械振捣

参考答案:BCDE

解析:本题考查的是大体积混凝土的施工

大体积混凝土的浇筑:

(1)大体积混凝土工程的施工宜采用整体分层连续浇筑施工或推移式连续浇筑施 工。整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并在前层混凝土初凝之前 将次层混凝土浇筑完毕。

(2)大体积混凝土的浇筑厚度应根据所用振捣器的作用深度及混凝土的和易性确 定,整体连续浇筑时宜为300~500mm。层间最长的间歇时间不应大于混凝土的初凝时 间。当层间间隔时间超过混凝土的初凝时间时,层面应按施工缝处理。

(3)混凝土浇筑宜从低处开始,沿长边方向自一端向另一端进行。当混凝土供应 量有保证时,亦可多点同时浇筑。混凝土宜采用二次振捣工艺。

(4)混凝土应采取机械振捣。在初凝以前对混凝土进行二次振捣,防止因混凝土 沉落而出现裂缝。

第249题

下列选项中,不符合大体积混凝土施工温控指标规定的是( )。

A.混凝土浇筑体在入模温度基础上的温升值不宜大于50℃

B.混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于25℃

C.混凝土浇筑体降温速率不宜大于3.0°C/d

D.拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于20℃

参考答案:C

解析:

【内容考查】本题考查的是大体积混凝土施工温控指标。

【选项分析】大体积混凝土施工温控指标应符合下列规定:

1)混凝土浇筑体的入模温度不宜大于30℃,最大温升值不宜大于50℃;

2)混凝土浇筑块体的里表温差(不含混凝土收缩的当量温度)不宜大于25℃;

3)混凝土浇筑体的降温速率不宜大于2.0℃/d;

4)混凝土浇筑体表面与大气温差不宜大于20℃。

第250题

下列有利于大体积混凝土施工的措施有( )。

A.适当降低水胶比

B.采用二次抹面工艺

C.适当提高水胶比

D.选用硅酸盐水泥

E.降低混凝土的入模温度

参考答案:ABE

解析:

【内容考查】本题考查的是大体积混凝土施工

【选项分析】大体积混凝土裂缝控制措施:

(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。

(2)在保证混凝土设计强度等级的前提下,适当降低水胶比,减少水泥用量。

(3)降低混凝土的入模温度,控制混凝土内外的温差。如降低拌合水温度;骨料用水冲洗降温等。

(4)及时对混凝土覆盖保温、保湿材料。

(5)可在基础内预埋冷却水管,通入循环水,强制降低混凝土水化热产生的温度。

 (6)设置后浇缝,以减小外应力和温度应力。

(7)大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。

第251题

下列模板中,适宜混凝土冬期施工的是( )。

A.组合钢模板

B.木模板

C.滑升模板

D.爬升模板

参考答案:B

解析:

【内容考查】本题考查的是模板工程

【选项分析】木模板体系:优点是制作、拼装灵活,较适用于外形复杂或异形混凝土构件,以及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。

组合钢模板体系:优点是轻便灵活、拆装方便、通用性强、周转率高等;缺点是接缝多且严密性差,导致混凝土成型后外观质量差。

第252题

背景资料

某新建办公楼工程,地下1层,地上16层,建筑面积24000㎡,钢筋混凝土框架剪力墙结构。地上结构混凝土强度等级:柱墙1-7层C40,8-16层C35,梁、板1-16层C30。

项目部编制了“模板工程专项施工方案”,内容包括:模板面板选用胶合板,支架选用盘扣式支撑架,模板及支架设计内容有选型及构造设计,荷载及其效应计算等。混凝土工程专项施工方案规定:1-7层柱、梁节点处,高、低等级混凝土浇筑时,采取混凝土分隔浇筑措施,以保证施工符合设计要求。8-16层柱、梁节点处,采用梁、板混凝土强度等级C30进行浇筑,报监理单位同意后实施。

屋面工程设计中,规定了找坡设计排水要求,确定了找坡层采用轻骨料混凝土;明确了找平层,隔离层选用的材料。

表3-1 屋面找坡排水设计要求

项目部根据项目工程较复杂的特点,按照材料种类要素将主体结构分部工程划分为混凝土结构和砌体结构子分部工程,遵照分部工程质量验收合格的规定内容,如有关安全、节能、环境保护和主要使用功能的抽样检测结果符合相关规定等,对主体结构分部工程进行了验收。

【问题】

1.模板的种类除胶合板外还有哪些? 补充模板及支架设计主要内容。

2.写出1-7层柱、梁节点应采取的混凝土分隔浇筑措施。8-16层柱、梁节点混凝土浇筑方案需经监理单位同意是否妥当?为什么?

3.写出表3-1中A、B、C的坡度要求,分别写出屋面找平层,隔汽层可选用的材料。

4.将分部工程划分若干子分部划分工程的要素,除材料种类外还有哪些? 补充分部工程质量验收合格规定的内容。

参考答案:见解析

解析:

【参考解析】

1.(1)模板的种类除胶合板外还有钢模板、铝合金模板、木模板、塑料模板、竹胶合板、预制板等。

(2)模板及支架设计主要内容还包括:①模板及支架的承载力、刚度验算;②模板及支架的抗倾覆验算;③绘制模板及支架施工图。

【该知识点已修改为:模板及支架设计应包括的主要内容:(1)模板及支架的选型及构造设计;(2)模板及支架上的荷载及其效应计算;(3)模板及支架的承载力、刚度验算;(4)模板及支架的抗倾覆验算;(5)绘制模板及支架施工图。】

2.(1)1-7层柱、梁节点应采取的混凝土分隔,浇筑措施:应在交界区域采取分隔措施。分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm。先浇筑柱混凝土,后浇筑梁板混凝土。

(2)8-16层柱、梁节点混凝土浇筑方案,经监理单位同意不妥当。

理由:柱、墙混凝土设计强度比梁、板混凝土设计强度高一个等级时,柱、墙位置梁、板高度范围内的混凝土经设计单位同意,可采用与梁、板混凝土设计强度等级相同的混凝土进行浇筑。

3.(1)表3-1中ABC的坡度要求:A:3;B:2;C:1。

(2)屋面找平层可选用的材料:水泥砂浆、细石混凝土。

隔汽层可选用的材料:卷材、涂料

4.(1)将分部工程划分若干子分部划分工程的要素,除材料种类外还有:施工特点、施工程序、专业系统及类别。

(2)分部工程质量验收合格规定的内容还包括:①所含分项工程的质量均应验收合格;②质量控制资料应完整;③观感质量应符合要求。

第253题

模板及其支架在设计时应考虑的因素主要有( )。

A.承载能力

B.刚度

C.选型

D.构造设计

E.施工方案

参考答案:ABCD

解析:

【内容考查】本题考查的是模板及支架设计应包括的主要内容

【选项分析】模板及支架设计应包括的主要内容:1)模板及支架的选型及构造设计;2)模板及支架上的荷载及其效应计算;3)模板及支架的承载力、刚度验算;4)模板及支架的抗倾覆验算;5)绘制模板及支架施工图。

第254题

对于模板安装质量要求的说法,正确的有(  )。

A.安装现浇结构的上层模板及其支架时,上、下楼层模板支架的立柱宜对准,并铺设垫板

B.模板与混凝土接触面应清理干净并涂刷隔离剂,但所采用隔离剂不能影响结构性能或妨碍装饰工程施工

C.在混凝土浇筑前,钢模板应浇水润湿,但模板内不应有积水

D.在涂刷隔离剂时,不得沾污钢筋和混凝土接槎处

E.采用扣件式钢管作高大模板支架的立杆时,立杆上应每步设置双向水平杆

参考答案:ABDE

解析:

【内容考查】本题考查的是模板安装质量要求

【选项分析】采用扣件式钢管作高大模板支架的立杆时,支架搭设应完整。钢管规格、间 距和扣件应符合设计要求;立杆上应每步设置双向水平杆,水平杆应与立杆扣接;立杆 底部应设置垫板。

安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载 能力,或加设支架;上、下楼层模板支架的立柱宜对准,并铺设垫板;模板及支架杆件 等应在楼层内分散堆放。

模板安装应保证混凝土结构构件各部分形状、尺寸和相对位置准确;模板的 接缝不应漏浆;在浇筑混凝土前,木模板应浇水润湿,但模板内不应有积水。

模板与混凝土的接触面应清理干净并涂刷隔离剂,不得使用影响结构性能或 妨碍装饰工程的隔离剂;隔离剂不得污染钢筋和混凝土接槎处。

第255题

某钢筋混凝土现浇板跨度为7.8m,其模板是否起拱设计无具体要求,其起拱高度可能为( )cm。

A.0.3

B.0.5

C.1.5

D.2.5

参考答案:C

解析:

【内容考查】本题考查的是模板工程

【选项分析】控制模板起拱高度,消除在施工中因结构自重、施工荷载作用引起的挠度。对不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱。设计无要求时,起拱高度宜为跨度的1/1000~3/1000。所以在0.78~2.34cm范围内即可。

第256题

关于模板工程安装的说法,错误的有( )。

A.梁柱节点的模板宜在钢筋安装前安装

B.模板与混凝土接触面应清理干净并涂刷隔离剂

C.浇筑混凝土前,所有模板均应浇水湿润,但模板内不得有积水

D.后浇带的模板与支架应独立设置

E.模板的接缝不应漏浆

参考答案:AC

解析:

【内容考查】本题考查的是模板安装的施工技术。

【选项分析】模板安装应与钢筋安装配合进行,梁柱节点的模板宜在钢筋安装后安装;在浇筑混凝土前,木模板应浇水润湿,但模板内不应有积水,题中为所有模板;模板与混凝土的接触面应清理干净并涂刷隔离剂,不得采用影响结构性能或妨碍装饰工程的隔离剂;脱模剂不得污染钢筋和混凝土接槎处;后浇带的模板及支架应独立设置;模板安装应保证混凝土结构构件各部分形状、尺寸和相对位置准确,模板的接缝不应漏浆。

第257题

某悬挑长度为1.2m、设计强度等级为C30的现浇混凝土阳台板,拆除底模时,其混凝土强度至少应达到( )。

A.15N/mm2

B.21N/mm2

C.22.5N/mm2

D.30N/mm2

参考答案:D

解析:

【内容考查】本题考查的是模板的拆除

【选项分析】悬臂构件,其底模拆除时混凝土强度应达到设计强度的100%。

第258题

设计无要求时,现浇混凝土结构拆模顺序是( )。

A.先支先拆,后支后拆,先拆非承重,后拆承重

B.先支后拆,后支先拆,先拆非承重,后拆承重

C.先支后拆,后支先拆,先拆承重,后拆非承重

D.先支先拆,后支后拆,先拆承重,后拆非承重

参考答案:B

解析:

【内容考查】本题考查的是模板工程施工技术。

【选项分析】各类模板拆除的顺序和方法,应根据模板设计的要求进行。如果模板设计无具体要求时,可按先支的后拆,后支的先拆,先拆非承重的模板,后拆承重的模板及支架。

第259题

现浇钢筋混凝土楼盖施工中,梁的跨度为6m,板的跨度为4m,当设计无特别要求时,楼盖拆模时现场混凝土强度应达到设计强度的( )。

A.50%

B.75%

C.90%

D.100%

参考答案:B

解析:

【内容考查】本题考查的是模板工程

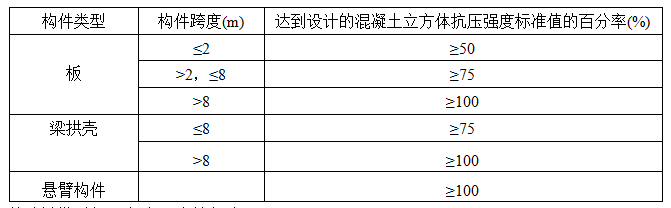

【选项分析】底模及其支架拆除时的混凝土强度应符合设计要求,当设计无具体要求时,混凝土强度应符合规范规定。针对本题,由下表可知,跨度6m的现浇钢筋混凝土梁,底模拆除时应达到设计强度的75%;跨度4m的现浇混凝土板,底模拆除时也应达到设计强度的75%。

第260题

关于钢筋下料长度计算的说法,正确的是( )。

A.直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度

B.弯起钢筋下料长度=直段长度十斜段长度一弯曲调整值

C.弯起钢筋下料长度=直段长度十斜段长度一弯曲调整值+箍筋调整值

D.箍筋下料长度=箍筋周长一箍筋调整值

参考答案:A

解析:

【内容考查】本题考查的是钢筋工程

【选项分析】各种钢筋下料长度计算如下:

直钢筋下料长度=构件长度一保护层厚度十弯钩增加长度

弯起钢筋下料长度=直段长度十斜段长度一弯曲调整值十弯钩增加长度

箍筋下料长度=箍筋周长十箍筋调整值

上述钢筋如需要搭接,还要增加钢筋搭接长度。

进入题库练习及模拟考试
