“微信扫一扫”进入考试题库练习及模拟考试
第361题
根据《建设工程工程量清单计价规范》(GB 50500-2013)中对最高投标限价的相关规定,下列说法正确的是( )。
A.最高投标限价公布后根据需要可以上浮或下调
B.招标人可以只公布最高投标限价总价,也可以只公布单价
C.最高投标限价可以在招标文件中公布,也可以在开标时公布
D.高于最高投标限价的投标报价应被拒绝
参考答案:D
解析:
【内容考查】本题考查的是最高投标限价的编制内容。
【选项分析】最高投标限价应在招标文件中公布,对所编制的最高投标限价不得进行上浮或下调,AC错;招标人应当在招标时公布最高投标限价的总价,以及各单位工程的分部分项工程费、措施项目费、其他项目费、规费和税金,B错。
第362题
施工投标报价工作包括:①工程现场调查;②组建投标报价班子;③确定基础标价;④制订项目管理规划;⑤复核清单工程量。下列工作排序正确的是( )。
A.①④②③⑤
B.②③④①⑤
C.①②③④⑤
D.②①⑤④③
参考答案:D
解析:
【内容考查】本题考查的是研究招标文件。
【选项分析】施工投标报价工作分为前期工作、调查询价和报价编制。组建投标报价班子和工程现场调查属于投标报价编制的前期工作,复核工程量和制订项目管理规划属于调查询价,确定基础报价属于报价编制。
第363题
相较于在劳务市场招募零散劳动力,承包人选用成建制劳务公司的劳务具有( )的特点。
A.价格低,管理强度低
B.价格高,管理强度低
C.价格低,管理强度高
D.价格高,管理强度高
参考答案:B
解析:
【内容考查】本题考查的询价。
【选项分析】成建制的劳务公司,相当于劳务分包,一般费用较高,但素质较可靠,工效较高,承包商的管理工作较轻。
第364题
关于工程施工投标报价过程中的工程量的复核,下列说法正确的是( )。
A.复核的准确程度不会影响施工方法的选用
B.复核的目的在于修改工程量清单中的工程量
C.复核有助于防止由于物资少购带来的停工待料
D.复核中发现的遗漏和错误须向招标人提出
参考答案:C
解析:
【内容考查】本题考查的是复核工程量。
【选项分析】复核的准确程度会影响施工方法的选用,A错误;复核的目的不是在于修改工程量清单中的工程量,B错误;针对工程量清单中工程量的遗漏或错误,是否向招标人提出修改意见取决于投标策略,D错误。
第365题
招标工程量清单中某分部分项清单细目与单一计价定额子目的工作内容与计量规则一致,则确定该清单细目综合单价不可或缺的工作是( )。
A.计算工程内容的工程数量
B.计算工程内容的清单单位含量
C.计算措施项目的费用
D.计算管理费、利润和风险费用
参考答案:D
解析:
【内容考查】本题考查的是分部分项工程和措施项目计价表的编制。
【选项分析】当分部分项工程内容比较简单,由单一计价子项计价,且《建设工程工程量清单计价规范》与所使用计价定额中的工程量计算规则相同时,综合单价的确定只需用相应计价定额子目中的人、材、机费做基数计算管理费、利润,再考虑相应的风险费用即可。
第366题
根据《评标委员会和评标方法暂行规定》等,评标委员会评标发现的投标报价算术错误,应由( )进行修正。
A.评标委员会
B.招标监督机构
C.招标人
D.投标人
参考答案:A
解析:
【内容考查】本题考查的是评标的准备与初步评审。
【选项分析】投标报价有算术错误的,评标委员会对投标报价进行修正。
第367题

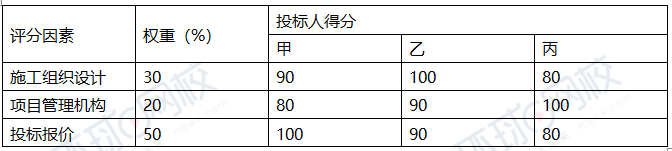

某招标工程采用综合评估法评标,报价越低的报价得分越高。评分因素、权重及各投标人得分情况见下表,则推荐的第一中标候选人应为( )。
A.甲
B.乙
C.丙
D.甲或乙
参考答案:A
解析:
【内容考查】本题考查的是详细评审标准与方法。
【选项分析】甲得分=27+16+50=93,乙得分=30+18+45=93,丙得分=24+20+40=84,综合评分相等时,以投标报价低的优先,甲为中标候选人。
第368题
依法必须招标的项目,中标候选人公示应包含的内容是( )。
A.评标委员会全体成员名单
B.所有投标人名单及排名情况
C.投标人的各评分要素的得分情况
D.中标候选人投标报名或开标时提供的业绩信誉情况(有业绩信誉条件的)
参考答案:D
解析:
【内容考查】本题考查的是公示中标候选人。
【选项分析】招标人需对中标候选人全部名单及排名进行公示,而不是只公示排名第一的中标候选人。同时,对有业绩信誉条件的项目,在投标报名或开标时提供的作为资格条件或业绩信誉情况,应一并进行公示,但不含投标人的各评分要素的得分情况,故选D。
第369题
工程总承包的签约合同价中不包括暂估价,且发包人在价格清单中给定暂估价的专业工程依法必须招标的,该专业工程应由( )招标确定分包人。
A.项目主管部门
B.发包人
C.承包人
D.发包人和承包人
参考答案:D
解析:
【内容考查】本题考查的是工程总承包招标文件的编制。
【选项分析】发包人在价格清单中给定暂估价的专业服务、材料、工程设备和专业工程属于依法必须招标的范围并达到规定的规模标准的,由发包人和承包人以招标的方式选择供应商或分包人,故选D。
第370题
工程总承包投标人进行标高金报价决策时,首先要进行的工作是( )。
A.对风险进行评估
B.价值增值分析
C.选择合理的风险费率
D.进行成本分析
参考答案:B
解析:
【内容考查】本题考查的是工程总承包投标文件的编制。
【选项分析】
标高金决策,首先要进行价值增值分析。
第371题
国内派出参与国际工程的工人工资构成中应包括( )。
A.国内标准工资,不包括国内附加工资和补贴
B.国内、国际差旅费,不包括派出工人的企业收取的管理费
C.按当地市场预测的工资预涨费
D.按当地工人保险费标准计算的保险费
参考答案:D
解析:
【内容考查】本题考查的是承揽国际工程时投标报价计算。
【选项分析】出国期间的总费用包括出国准备到回国修整结束后的全部费用。主要包括:①国内工资,包括标准工资、附加工资和补贴;②派出工人的企业收取的管理费;③服装费、卧具及住房费;④国内、国际差旅费;⑤国外津贴费和伙食费;⑥奖金及加班费;⑦福利费;⑧工资预涨费,每年上涨率一般可按5%~10%估计;⑨保险费,按当地工人保险费标准计算,故选D。
第372题
关于法规变化类合同价款的调整,下列说法正确的是( )。
A.不实行招标的工程,一般以施工合同签订前的第42天为基准日
B.基准日之前国家颁布的法规对合同价款有影响的,应予调整
C.基准日之后国家政策对材料价格的影响,如已包含在物价波动调价公式中不再予以考虑
D.承包人原因导致的工期延误期间,国家政策变化引起工程造价变化的,合同价款不予调整
参考答案:C
解析:
对于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日;基准日之前国家颁布的法规对合同价款有影响的,承包人承担;承包人原因导致的工期延误期间,国家政策变化引起工程造价增加的,合同价款不予调整。
第373题
关于计日工费用的确认和支付,下列说法正确的是( )。
A.承包人应按照确认的计日工现场签证报告提出计日工项目的数量
B.发包人应根据已标价工程量清单中的工程数量和计日工单价确定应付价款
C.已标价工程量清单中没有计日工单价的,由发包人确定价格
D.已标价工程量清单中没有计日工单价的,由承包人确定价格
参考答案:A
A.418
B.427.5
C.430
D.440
参考答案:D
解析:
【内容考查】本题考查的是物价波动。
【选项分析】此题中,投标报价为440元/t,3月份的价格下降,应以较低的投标报价为基准价基础计算合同月的风险幅度。440×(1-5%)=418元/t,未超过投标报价5%的风险幅度范围因此不作调整。
第375题
发包人在招标工程量清单中给定某工程设备暂估价,下列关于该工程设备价款调整的说法正确的是( )。
A.依法可不招标的项目,应由发包人组织采购,以采购价格取代暂估价
B.依法可不招标的项目,应由承包人按合同约定采购,以发包人确认后的价格取代暂估价
C.依法必须招标的项目,应由发包人招标选择供应商,以中标价格取代暂估价
D.依法必须招标的项目,应由承包人招标选择供应商,以中标价格取代暂估价
参考答案:B
解析:
【内容考查】本题考查的是暂估价。
【选项分析】依法可不招标的项目,应由承包人按合同约定采购,以发包人确认后的价格取代暂估价,A错误;发包人在招标工程量清单中给定暂估价的材料和工程设备属于依法必须招标的,由发承包双方以招标的方式选择供应商,CD错误。
第376题
因不可抗力造成的下列损失,应由承包人承担的是( )。
A.工程所需清理、修复费用
B.运至施工场地待安装设备的损失
C.承包人的施工机械设备损坏及停工损失
D.停工期间,发包人要求承包人留在工地的保卫人员费用
参考答案:C
解析:
【内容考查】本题考查的是索赔。
【选项分析】承包人的施工机械设备损坏及停工损失,由承包人承担。
A.10
B.12
C.50
D.60
参考答案:B
解析:
【内容考查】本题考查的是索赔。
【选项分析】附属工程延期,按比例计算每日应赔偿金额为:2×(200/1000)=0.4万元,共延误30天,所以共赔偿0.4×30=12万元,12万元<1000×5%=50万元,所以应赔偿12万元。
第378题

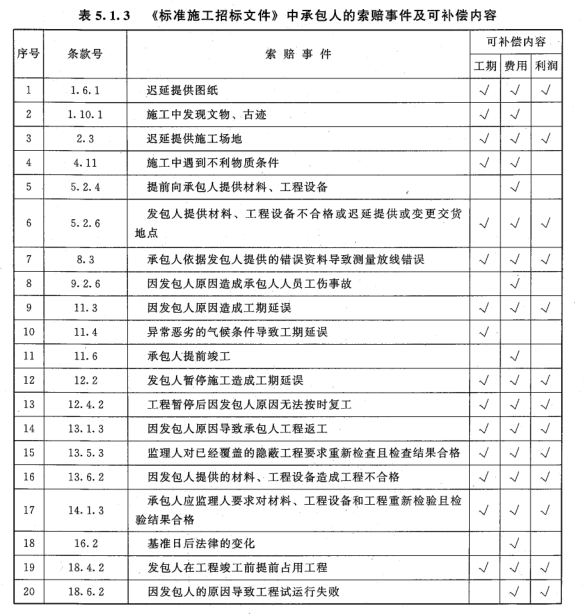

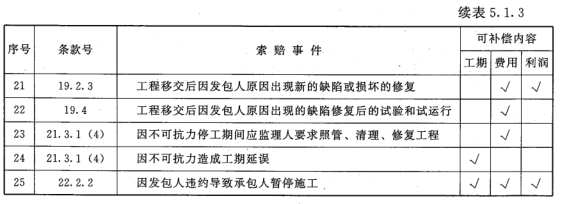

根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得费用补偿的是( )。
A.发包人提前向承包人提供材料、工程设备
B.因发包人提供的材料、工程设备造成工程不合格
C.发包人在工程竣工前提前占用工程
D.异常恶劣的气候条件,导致工期延误
参考答案:A
解析:
【内容考查】本题考查的是索赔。
【选项分析】发包人提前向承包人提供材料、工程设备只能得到费用补偿。
A.10
B.15
C.25
D.35
参考答案:A
解析:
【内容考查】本题考查的是索赔。
【选项分析】如果延误的工作为关键工作,则延误的时间为索赔的工期;如果延误的工作为非关键工作,当该工作由于延误超过时差限制而成为关键工作时,可以索赔延误时间与时差的差值;若该工作延误后仍为非关键工作,则不存在工期索赔问题。根据本题的题意,可以确定的索赔工期只有10天。
第380题
采用起扣点计算法扣回预付款的正确做法是( )。
A.从已完工程的累计合同额相当于工程预付款数额时起扣
B.从已完工程所用的主要材料及构件的价值相当于工程预付款数额时起扣
C.从未完工程所需的主要材料及构件的价值相当于工程预付款数额时起扣
D.从未完工程的剩余合同额相当于工程预付款数额时起扣
参考答案:C
解析:
【内容考查】本题考查的是预付款。
【选项分析】起扣点计算法,从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣。
