A.5720
B.6240
C.5760
D.6280
参考答案:C
解析:
6000×(1-4%)=5760
第282题
下列工程总承包类型中,总承包商需要履行试运行工作职责的是( )。
A.设计采购施工总承包
B.设计-施工总承包
C.采购-施工总承包
D.设计-采购总承包
参考答案:A
解析:
设计采购施工(EPC Engineering-Procurement-Construction) 总承包。EPC 总承包即工程总承包人按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责。
第283题
国际工程投标报价时,对于当地采购的材料,其单价应为( )。
A.市场价格+运杂费
B.市场价格+运杂费+运输保管损耗费
C.市场价格+运杂费+采购保管费
D.市场价格+运杂费+采购保管费+运输保管损耗费
参考答案:D
解析:
当地采购的材料、设备单价的计算。国际工程中,当地材料商供应到现场的材料、设备单价一般以材料商的报价为依据,并考虑材料预涨费(当工期较长时)的因素,综合计算单价。自行采购的材料、设备单价的计算公式为:材料、设备单价=市场价格+运杂费+采购保管费+运输保管损耗费
第284题
国际工程分包费与直接费、间接费平行并列时,总包商对分包商的管理费应列入( )。
A.间接费
B.分包费
C.盈余
D.上级单位管理费
参考答案:B
解析:
在国际工程标价中,对分包费的处理有两种方法:一种方法是将分包费列入直接费中,即考虑间接费时包含了对分包的管理费;另一种方法是将分包费与直接费、间接费平行并列,在估算分包费时适当加入对分包商的管理费即可。
第285题
下列发承包双方在约定调整合同价款的事项中属于工程变更类的是( )。
A.工程量清单缺项
B.不可抗力
C.物价波动
D.提前竣工
参考答案:A
解析:
工程变更类,主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件。
A.87400
B.88900
C.89125
D.89300
参考答案:C
解析:
工程量增加15%,1500× (1+15%)=1725,其增加部分的工程量的综合单价应该调低,
40×(1+15%)=46元/ m3,
投标报价为47元/ m3>46元/ m3,新综合单价按照46元/ m3计算。
分项工程的结算价=1500× (1+15%)×47+(1900-1725)×46=89125

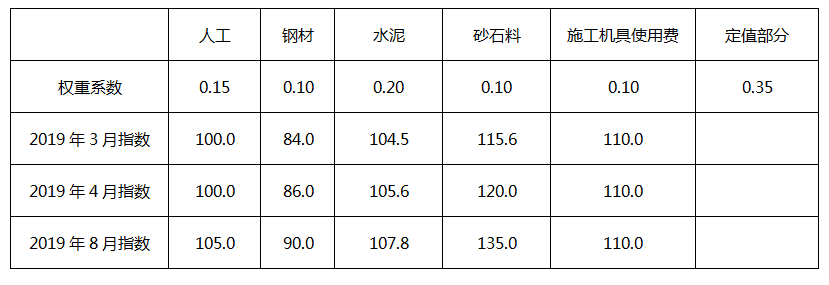

A.57.80
B.63.58
C.75.40
D.82.94
参考答案:D
解析:
(2000+200)×[(0.35+0.15×105.0/100.0+0.10×90.0/84.0+0.20×107.8/104.5+0.10×135.0/115.6+0.10×110.0/110.0)-1]
=82.94
第288题
关于工程索赔的相关论述,下列说法正确的是( )。
A.工程索赔是指承包人向发包人提出工期和(或)费用补偿要求的行为
B.由于发包人原因导致分包人遭受经济损失,分包人可直接向发包人提出索赔
C.承包人提出的工期补偿索赔经发包人批准后,可先免除承包人非自身原因拖期违约责任
D.由于不可抗力事件造成合同非正常终止,承包人不能向发包人提出索赔
参考答案:C
解析:
工程索赔是指在工程合同履行过程中,当事人一方因非己方的原因而遭受经济损失或工期延误,按照合同约定或法律规定,应由对方承担责任,而向对方提出工期和(或)费用补偿要求的行为。由于发包人原因导致分包人遭受经济损失,分包人不可直接向发包人提出索赔,由于不可抗力事件造成合同非正常终止,承包人可以向发包人提出索赔。
第289题
根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,可以同时获得工期、费用和利润补偿的是( )。
A.施工中发现文物古迹
B.发包人延迟提供建筑材料
C.承包人提前竣工
D.因不可抗力造成工期延误
参考答案:B
解析:
发包人提供材料、工程设备不合格或迟延提供或变更交货地点可以索赔工期费用和利润。
A.1820
B.2470
C.2820
D.3470
参考答案:B
解析:
【内容考查】本题考查的是工程索赔类合同价款调整
【选项分析】异常恶劣天气只索赔工期,(10×100+900)×(1+30%)=2470元
【名师点拨】考生需注意,修复用工施工机械按照正常台班费用计算。
第291题
关于预付款担保的说法,正确的是( )。
A.预付款担保的形式必须为银行保函
B.预付款担保的担保金额必须高于预付款
C.在预付款的扣回过程中担保金额保持不变
D.预付款保函在预付款扣回之前必须保持有效
参考答案:D
解析:
预付款担保的主要形式为银行保函。预付款担保的担保金额通常与发包人的预付款是等值的。预付款一般逐月从工程进度款中扣除,预付款担保的担保金额也相应逐月减少。承包人的预付款保函的担保金额根据预付款扣回的数额相应扣减,但在预付款全部扣回之前一直保持有效。
第292题
关于合同价款的期中支付,下列说法正确的是( )。
A.进度款支付周期应与发包人实际的工程计量周期一致
B.已标价工程量清单中单价项目结算款应按承包人确认的工程量计算
C.承包人现场签证金额不应列入期中支支付进度款,在竣工结算时一并处理
D.政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的80%
参考答案:D
解析:
进度款的支付比例。政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的80%。
第293题
编制竣工结算文件时,应按国家、省级行业建设主管部门的规定计价的是( )。
A.劳动保险费
B.总承包服务费
C.安全文明施工费
D.现场签证费
参考答案:C
解析:
措施项目中的总价项目应依据合同约定的项目和金额计算;如发生调整的,以发、承包双方确认调整的金额计算,其中安全文明施工费必须按照国家或省级、行业建设主管部门的规定计算。
第294题
根据《建设工程质量保证金管理办法》(建质【2017】138号),质量保证金总预留比例不得高于工程价款结算总额的( )。
A.19%
B.2%
C.3%
D.5%
参考答案:C
解析:
发包人应按照合同约定方式预留质量保证金,质量保证金总预留比例不得高于工程价款结算总额的3% 。
第295题
发包人收到承包人提交的最终结清申请单,并在规定时间内予以核实后,向承包人签发( )。
A.工程接收证书
B.竣工结算支付证书
C.缺陷责任期终止证书
D.最终支付证书
参考答案:D
解析:
发包人收到承包人提交的最终结清申请单后的规定时间内予以核实,向承包人签发最终支付证书。发包人未在约定时间内核实,又未提出具体意见的,视为承包人提交的最终结清申请单已被发包人认可。
第296题
下列关于合同价款纠纷的处理,人民法院应予支持的是( )。
A.合同无效,但工程竣工验收合格,承包人请求参照合同约定折价补偿的
B.发包人与承包人对垫资利息没有约定,承包人请求支付利息的
C.发包人能够办理规划许可证等审批手续而未办理,并以未办理为由请求确认建设工程施工合同无效的
D.未经竣工验收,发包人擅自使用工程后,以使用部分的工程质量不合格为由主张权利的
参考答案:A
解析:
施工合同无效,但建设工程经验收合格的,可以参照合同关于工程价款的约定折价补偿承包人。
第297题
对于工程总承包合同中质量保证金的扣留与返还,下列做法正确的是( )。
A.扣留金额的计算中应考虑预付款的支付、扣回及价格调整的金额
B.不论是否缴纳履约保证金,均须扣留质量保证金
C.缺陷责任期满即须返还剩余质量保证金
D.延长缺陷责任期时,应相应延长剩余质量保证金的返还期限
参考答案:D
解析:
缺陷责任期满时,承包人没有完成缺陷责任的,发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证金余额,并有权要求延长缺陷责任期,直至完成剩余工作为止。
第298题
根据2017版FIDIC《施工合同条件》,关于物价波动引起的价格调整,下列说法正确的是( )。
A.在通用条款中规定了调价公式
B.调价公式不适用于基于实际费用或现行价格计算价值的工程
C.调价公式中所列各项费用要素的权重一经约定,合同实施过程中不得调整
D.调价公式中的固定系数,在合同实施过程中可视情况调整
参考答案:B
解析:
物价波动引起的价格调整,调价公式不适用于基于实际费用或现行价格计算价值的工程。
第299题
下列作为考核和分析投资效果落实结余资金,并作为报告上级核销基本建设支出依据是( )。
A.基本建设项目概况表
B.基本建设项目竣工财务决算表
C.基本建设项目交付使用资产总表
D.基本建设项目交付使用资产明细表
参考答案:B
解析:
竣工财务决算表是竣工财务决算报表的一种,建设项目竣工财务决算表是用来反映建设项目的全部资金来源和资金占用情况,是考核和分析投资效果的依据。该表反映竣工的建设项目从开工到竣工为止全部资金来源和资金运用的情况。它是考核和分析投资效果,落实结余资金,并作为报告上级核销基本建设支出和基本建设拨款的依据。
第300题
在计算新增固定资产价值时,仅计算建筑、安装或采购成本,不计分摊的摊投资的固定资产是( )。
A.管道和线路工程
B.需安装的动力设备
C.运输设备
D.附属辅助工程
参考答案:C
解析:
运输设备及其他不需要安装的设备、工具、器具、家具等固定资产一般仅计算采购成本,不计分摊。
