“微信扫一扫”进入考试题库练习及模拟考试

一级造价工程师《建设工程造价管理》历史真题(476题)


第321题

美国工程造价估算中,材料费和机械使用费估算的基础是(  )。


A.现行市场行情或市场租赁价

B.联邦政府公布的商业信息价

C.现行材料及设备供应商报价

D.预计项目实施时的市场价


参考答案:A


解析:

【内容考查】本题考查的是发达国家和地区工程造价管理的特点。

【选项分析】美国工程造价估算中的人工费由基本工资和附加工资两部分组成。其中,附加工资项目包括管理费、保险金、劳动保护金、退休金、税金等。材料费和机械使用费均以现行的市场行情或市场租赁价作为造价估算的基础,并在人工费、材料费和机械使用费总额的基础上按照一定的比例(一般为10%左右)再计提管理费和利润。



第322题

根据《建设工程质量管理条例》,在正常使用条件,给排水管道工程的最低保修期限(  )年。


A.1

B.2

C.3

D.5


参考答案:B


解析:

【内容考查】本题考查的是工程质量保修。

【选项分析】在正常使用条件下,建设工程最低保修期限为:电气管道、给排水管道、设备安装和装修工程,为2年。



第323题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是(  )。


A.受自然环境限制只有少量潜在投标人

B.需要采用不可替代的专利或者专有技术

C.招标费用占项目合同金额的比例过大

D.因技术复杂只有少量潜在投标人


参考答案:B


解析:

【内容考查】本题考查的是招标。

【选项分析】可以不招标的项目。有下列情形之一的,可以不进行招标:

1)需要采用不可替代的专利或者专有技术;

2)采购人依法能够自行建设、生产或者提供;

3)已通过招标方式选定的特许经营项目投资人依法能够自行建设、生产或者提供;

4)需要向原中标人采购工程、货物或者服务,否则将影响施工或者功能配套要求;

5)国家规定的其他特殊情形。

选项A、C、D属于邀请招标的情形。


第324题

根据《招标投标法实施条例》,投标人认为招投标活动不符合法律法规规定的,可以自知道或应当知道之日起(  )日内向行政监督部投诉。


A.10

B.15

C.20

D.30


参考答案:A


解析:

【内容考查】本题考查的是投诉与处理。

【选项分析】如果投标人或者其他利害关系人认为招标投标活动不符合法律、行政法规规定,可以自知道或者应当知道之日起10日内向有关行政监督部门投诉。



第325题

根据《民法典》,与无权代理人签订合同的相对人可以催告被代理人在(  )个月内予以追认。


A.1

B.2

C.3

D.6


参考答案:A


解析:

【内容考查】本题考查的是合同效力。

【选项分析】与无权代理人签订合同的相对人可以催告被代理人在1个月内予以追认。(2021版教材已删除)



第326题

根据《民法典》,当事人既约定违约金,又约定定金的,一方违约时,对方的正确处理方式是(  )。


A.只能选择适用违约金条款

B.只能选择适用定金条款

C.同时适用违约金和定金条款

D.可以选择适用违约金或者定金条款


参考答案:D


解析:

【内容考查】本题考查的是违约责任。

【选项分析】当事人既约定违约金,又约定定金的,一方违约时,对方可以选择适用违约金或者定金条款。



第327题

根据《价格法》政府在制定关系群众切身利益的公用事业价格时,应当建立(  ) 制度,征求消费者、经营者和有关方面的意见。


A.听证会

B.专家咨询

C.评估会

D.社会公示


参考答案:A


解析:

【内容考查】本题考查的是政府的定价行为。

【选项分析】政府制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应建立听证会制度,征求消费者、经营者和有关方面的意见。



第328题

根据《国务院关于投资体制改革的决定》实行备案制的项目是(  )。


A.政府直接投资的项目

B.采用资金注入方式的政府投资项目

C.政府核准的投资项目目录外的企业投资项目

D.政府核准的投资项目目录内的企业投资项目


参考答案:C


解析:

【内容考查】本题考查的是决策阶段的工作内容。

【选项分析】根据《国务院关于投资体制改革的决定》(国发[2004]20号),政府投资项目实行审批制;非政府投资项目实行核准制或登记备案制。对于《政府核准的投资项目目录》以外的企业投资项目,实行备案制。除国家另有规定外,由企业按照属地原则向地方政府投资主管部门备案。



第329题

为了保护环境,在项目实施阶段应做到“三同时”。这里的“三同时”是指主体工程与环保措施工程要(  )。


A.同时施工、同时验收,同时投入运行

B.同时审批、同时设计、同时施工

C.同时设计、同时施工、同时投入运行

D.同时施工、同时移交、同时使用


参考答案:C


解析:

【内容考查】本题考查的是工程项目管理的类型和任务。

【选项分析】在项目实施阶段,必须做到“三同时”,即主体工程与环保措施工程同时设计、同时施工、同时投入运行。


第330题

对于实行项目法人责任制的项目,属于项目董事会职权的是(  )。


A.审核项目概算文件

B.组织工程招标工作

C.编制项目财务决算

D.拟定生产经营计划


参考答案:A


解析:

【内容考查】本题考查的是工程项目管理的相关制度。

【选项分析】建设项目董事会的职权有:负责筹措建设资金;审核、上报项目初步设计和概算文件;审核、上报年度投资计划并落实年度资金;提出项目开工报告;研究解决建设过程中出现的重大问题;负责提出项目竣工验收申请报告;审定偿还债务计划和生产经营方针,并负责按时偿还债务;聘任或解聘项目总经理,并根据总经理的提名,聘任或解聘其他高级管理人员。

选项B、C、D属于项目总经理的职权。



第331题

对于技术复杂、各职能部门之间的技术界面比较繁杂的大型工程项目,宜采用的项目组织形式是(  ) 组织形式。


A.直线制

B.弱矩阵制

C.中矩阵制

D.强矩阵制


参考答案:D


解析:

【内容考查】本题考查的是矩阵制。

【选项分析】强矩阵制组织形式适用于技术复杂且时间紧迫的工程项目。


第332题

施工承包单位的项目管理实施规划应由(  ) 组织编制。


A.施工企业经营负责人

B.施工项目经理

C.施工项目技术负责人

D.施工企业技术负责人


参考答案:B


解析:

【内容考查】本题考查的是承包单位的计划体系。

【选项分析】项目管理实施规划是在开工之前由施工项目经理组织编制,并报企业管理层审批的工程项目管理文件。



第333题

下列组成内容中,属于单位工程施工组织设计纲领性内容的是(  )。


A.施工进度计划

B.施工方法

C.施工现场平面布置

D.施工部署


参考答案:D


解析:

【内容考查】本题考查的是单位工程施工组织设计。

【选项分析】施工部署是施工组织设计的纲领性内容,施工进度计划、施工准备与资源配置计划、施工方法、施工现场平面布置等均应围绕施工部署进行编制和确定。



第334题

适用于分析和描述某种质量问题产生原因的统计分析工具是(  )。


A.直方图

B.控制图

C.因果分析图

D.主次因素分析图


参考答案:C


解析:

【内容考查】本题考查的是工程项目目标控制的主要方法。

【选项分析】选项C正确,因果分析图又叫树枝图或鱼刺图,是用来寻找某种质量问题产生原因的有效工具。

选项A错误,直方图又叫频数分布直方图。它以直方图形的高度表示一定范围内数值所发生的频数,据此可掌握产品质量的波动情况,了解质量特征的分布规律,以便对质量状况进行分析判断。

选项B错误,控制图法就是一种典型的动态分析方法。

选项D错误,排列图又叫主次因素分析图或帕累特(Pareto)图,是用来寻找影响工程(产品)质量主要因素的一种有效工具。



第335题

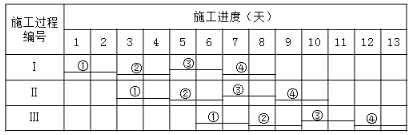

某分部工程流水施工计划如下图所示,该流水施工的组织形式是(  )。


A.异步距异节奏流水施工

B.等步距异节奏流水施工

C.有提前插入时间的固定节拍流水施工

D.有间歇时间的固定节拍流水施工


参考答案:D


解析:

【内容考查】本题考查的是有节奏流水施工。

【选项分析】由图可以看出各个施工过程的流水节拍都是2天,流水步距等于流水节拍。施工过程Ⅲ和施工Ⅱ之间有间歇1天的时间。因此为有间歇的固定节拍流水施工。



第336题

某工程有3个施工过程,分为3个施工段组织流水施工。3个施工过程的流水节拍依次为3、3、4天,5、2、1天和4、1、5天,则流水施工工期为(  )天。


A.6

B.17

C.18

D.19


参考答案:C


解析:

【内容考查】本题考查的是

【选项分析】(1)求各施工过程流水节拍的累加数列:

        施工过程Ⅰ:3,3,4

        施工过程Ⅱ:5,2,1

        施工过程Ⅲ:4,1,5

(2)错位相减求得差数列:

  Ⅰ与Ⅱ:3,6,10

       -)      5,7,8

    ——————————

                3,1,3,-8

  Ⅱ与Ⅲ:5,7,8

       -)      4,5,10

  ——————————

               5,3,3,-10

(3)在差数列中取最大值求得流水步距:

施工过程Ⅰ与Ⅱ之间的流水步距:K1,2=3(天)

施工过程Ⅱ与Ⅲ之间的流水步距:K2,3=5(天)

流水施工工期可按公式计算:T=3+5+10=18天。



第337题

某工程网络计划中,工作M有两项紧后工作,最早开始时间分别为12和13。工作M的最早开始时间为8,持续时间为3,则工作M的自由时差为(  )。


A.1

B.2

C.3

D.4


参考答案:A


解析:

【内容考查】本题考查的是双代号网络计划时间参数的计算方法。

【选项分析】对于有紧后工作的工作,其自由时差等于紧后工作的最早开始时间减去本工作的最早完成时间所得之差的最小值,

即EFM=8+3=11, FFM= min{12-11,13-11}=1。



第338题

工程网络计划中,对关键线路描述正确的是(  )。


A.双代号网络计划中由关键节点组成

B.单代号网络计划中时间间隔均为零

C.双代号时标网络计划中无虚工作

D.单代号网络计划中由关键工作组成


参考答案:B


解析:

【内容考查】本题考查的是网络计划时间参数的计算。

【选项分析】由关键节点组成的线路不一定是关键线路。

单代号网络计划,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。

双代号时标网络计划中,凡自始至终不出现波形线的线路即为关键线路。



第339题

为缩短工期而采取的进度计划调整方法中,不需要改变网络计划中工作间逻辑关系的是(  )。


A.将顺序进行的工作改为平行作业

B.重新划分施工段组织流水施工

C.采取措施压缩关键工作持续时间

D.将顺序进行的工作改为搭接作业


参考答案:C


解析:

【内容考查】本题考查的是工期优化。

【选项分析】网络计划工期优化的基本方法是在不改变网络计划中各项工作之间的逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化的目标。



第340题

关于利率及其影响因素的说法,正确的是(  )。


A.借出资本承担的风险越大,利率就越高

B.社会借贷资本供过于求时,利率上升

C.社会平均利润率是利率的最低界限

D.借出资本的借款期限越长,利率就越低


参考答案:A


解析:

【内容考查】本题考查的是资金的时间价值。

【选项分析】

借出资本承担的风险越大,利率就越高;

平均利润率不变的情况下,借贷资本供过于求,利率下降;反之,利率上升;

在通常情况下,平均利润率是利率的最高界限;

借款期限长,不可预见因素多,风险大,利率也就高。


进入题库练习及模拟考试
