第301题
下列资料中,属于编制招标控制价和投标报价的共同依据的有( )。
A.国家、地区或行业定额
B.企业定额
C.造价管理部门发布的工程造价信息
D.投标人拟采用的施工方案
E.施工现场自然条件
参考答案:ACE
解析:
【内容考查】本题考查的是最高投标限价(招标控制价)和投标报价的依据。
【选项分析】招标控制价的计价依据有:
(1)《建设工程工程量清单计价规范》GB 5050——2013;
(2)国家或省级、行业建设主管部门颁发的计价依据、标准和办法;
(3)建设工程设计文件及相关资料;
(4)拟定的招标文件及招标工程量清单;
(5)与建设项目相关的标准、规范、技术资料;
(6)施工现场情况、工程特点及常规施工方案;
(7)工程造价管理机构发布的工程造价信息,当工程造价信息没有发布时,参照市场价;
(8)其他的相关资料。
投标报价编制的依据有:
(1)《建设工程工程量清单计价规范》GB 5050——2013;
(2)国家或省级、行业建设主管部门颁发的计价办法;
(3)企业定额,国家或省级、行业建设主管部门颁发的计价定额和计价办法;
(4)招标文件、招标工程量清单及其补充通知、答疑纪要;
(5)建设工程设计文件及相关资料;
(6)施工现场情况、工程特点及投标时拟定的施工组织设计或施工方案;
(7)与建设项目相关的标准、规范等技术资料;
(8)市场价格信息或工程造价管理机构发布的工程造价信息;
(9)其他的相关资料。
【该知识点已修改为:
最高投标限价(招标控制价)的编制依据有:(1)《建设工程工程量清单计价规范》 GB 50500-2013;(2)招标文件(包括招标工程量清单);(3)国家或省级、行业建设主管部门的有关规定;(4)建设工程设计文件及相关资料;(5)与建设项目相关的标准、规范、技术资料;(6)施工现场情况、工程特点及常规施工方案;(7)工程计价信息;(8)其他的相关资料。
投标报价的编制依据有:(1)《建设工程工程量清单计价规范》GB 50500-2013;(2)招标文件(包括招标工程量清单)及其补充通知、答疑纪要、异议澄清或修正;(3)建设工程设计文件及相关资料;(4)施工现场情况、工程特点及投标时拟定的施工组织设计或施工方案;(5)与建设项目相关的标准、规范等技术资料;(6)投标人企业定额、工程造价数据、自行调查的价格信息等;(7)其他的相关资料。】
第302题
根据《建设工程造价鉴定规范》,关于计量争议鉴定的说法,正确的有( )。
A.在鉴定项目图纸完备,当事人对计量依据存在争议,合同专用条款没有明确约定且无国家标准的,鉴定人应以相关工程行业标准或地方标准规定计量
B.当事人一方对另一方的计量结果提出异议但未提供具体证据的,鉴定人应按计量结果进行鉴定
C.当事人一方对另一方的计量结果提出异议又提出具体证据的,鉴定人应复核并依据复核结果进行鉴定
D.合同当事人签订的总价合同对工程计量有约定的,鉴定人应按约定进行鉴定
E.当事人签订的总价合同对工程计量没有约定的,鉴定人应对整个工程的工程量进行鉴定
参考答案:ABCD
解析:
【内容考查】本题考查的是建设工程造价鉴定。
【选项分析】1.在鉴定项目图纸完备,当事人就计量依据发生争议,鉴定人应以现行相关工程国家计量规范规定的工程量计算规则计量;无国家标准的,按行业标准或地方标准计量。但当事人在合同专用条款中明确约定了计量规则的,除外。
2.一方当事人对双方当事人已经签认的某一工程项目的计量结果有异议的,鉴定人应按以下规定进行鉴定:
(1)当事人一方仅提出异议未提供具体证据的,按原计量结果进行鉴定。
(2)当事人一方既提出异议又提出具体证据的,应复核或进行现场勘验,按复核后的计量结果进行鉴定。
3. 当事人就总价合同计量发生争议的,总价合同对工程计量有约定的,按约定进行鉴定,没有约定的,仅就工程变更部分进行鉴定。
第303题
在国际工程报价中,投标人为了既不提高总报价,又能在结算中获得更理想的经济效益,运用不平衡报价法时,可以适当偏高报价的有( )。
A.能早日结账收款的工程项目
B.预计不可能完全实施的早期工程项目
C.经核算预计今后工程量会增加较多的项目
D.预计工程量可能减少的后期工程项目
E.因设计图纸不明确可能导致工程量增加的项目
参考答案:ACE
解析:
【内容考查】本题考查的是不平衡报价法。
【选项分析】1.能够早日结账收款的项目(如开办费、土石方工程、基础工程等)可以报得高一些,以利资金周转,后期工程项目(如机电设备安装工程、装饰工程等)可适当降低。
2. 经过工程量核算,预计今后工程量会增加的项目,单价适当提高,这样在最终结算时可获得超额利润,而将工程量可能减少的项目单价降低,工程结算时损失不大。
但是上述1 、2 两点要统筹考虑,针对工程量有错误的早期工程,如果不可能完成工程量表中的数量,则不能盲目抬高报价,要具体分析后再确定。
3. 设计图纸不明确,估计修改后工程量要增加的,可以提高单价,而工程内容说明不清的,则可降低一些单价。
第304题
下列成本费用项目中,属于经营成本的有( )。
A.折旧费
B.工资及福利费
C.摊销费
D.利息支出
E.修理费
参考答案:BE
解析:
【内容考查】本题考查的是经营成本。
【选项分析】经营成本=总成本费用-折旧费-摊销费-利息支出
或 经营成本=外购原材料、燃料及动力费+工资及福利费+修理费+其他费用
第305题
关于建筑安装工程人工费中日工资单价的说法,正确的有( )。
A.日工资单价是施工企业技术最熟练的生产工人在每工作日应得的工资总额
B.工程造价管理机构应参考项目实物工程量人工单价综合分析确定日工资单价
C.最低日工资单价不得低于工程所在地人力资源和社会保障部门发布的最低工资标准
D.企业投标报价时应自主确定日工资单价
E.工程计价定额中应根据项目技术要求和工种差别划分多种日工资单价
参考答案:BE
解析:
【内容考查】本题考查的是日工资单价。
【选项分析】日工资单价是指施工企业平均技术熟练程度的生产工人在每工作日(国家法定工作时间内)按规定从事施工作业应得的日工资总额。
工程造价管理机构确定日工资单价应根据工程项目的技术要求,通过市场调查,参考实物工程量人工单价综合分析确定,最低日工资单价不得低于工程所在地人力资源和社会保障部门所发布的最低工资标准的:普工1.3倍;一般技工2倍;高级技工3倍。
工程计价定额不可只列一个综合工日单价,应根据工程项目技术要求和工种差别适当划分多种日人工单价,确保各分部工程人工费的合理构成。
投标报价由投标人自主确定,但必须执行《建设工程工程量清单计价规范》 GB5050——2013 的强制性规定。
第306题
对于承租人来说,设备租赁与设备购买相比的优越性有( )。
A.设备可以用于担保、抵押贷款
B.不需要考虑设备的维护保养
C.能用较少资金获得生产急需设备
D.设备租金可在所得税前扣除
E.可获得设备出租方的技术服务
参考答案:CDE
解析:
【内容考查】本题考查的是设备租赁与设备购买相比的优越性。
【选项分析】对于承租人来说,设备租赁与设备购买相比的优越性在于:
(1)在资金短缺的情况下,既可用较少资金获得生产急需的设备,也可以引进先进设备,加速技术进步的步伐;
(2)可获得良好的技术服务;
(3)可以保持资金的流动状态,防止呆滞,也不会使企业资产负债状况恶化;
(4)可避免通货膨胀和利率波动的冲击,减少投资风险;
(5)设备租金可在所得税前扣除,能享受税费上的利益。
第307题
根据国家财税制度,企业可用于偿还建设投资借款的资金来源有( )。
A.未分配利润
B.按政策减免的税金
C.固定资产折旧
D.无形资产摊销
E.应付职工薪酬
参考答案:ABCD
解析:
【内容考查】本题考查的是偿债资金来源。
【选项分析】根据国家现行财税制度的规定,偿还贷款的资金来源主要包括可用于归还借款的利润、固定资产折旧、无形资产及其他资产摊销费和其他还款资金来源。这是指按有关规定可以用减免的税金来作为偿还贷款的资金来源。用于归还贷款的利润,一般应是提取了盈余公积金、公益金后的未分配利润。
第308题
在编制企业财务报表中的现金流量表时,可视为现金和现金等价物的有( )。
A.可随时用于支付的其他货币资金
B.可转换定期存单
C.银行承兑汇票
D.企业短期购入的可流通的股票
E.三个月到期的国库券
参考答案:ABCE
解析:
【内容考查】本题考查的是现金等价物。
【选项分析】作为现金等价物的短期投资必须同时满足以下四个条件:(1)期限短;(2)流动性强;(3)易于转换为已知金额的现金;(4)价值变动风险小。
因此,通常从购买日起三个月到期或清偿的国库券、货币市场基金、可转换定期存单、银行本票及银行承兑汇票等都可列为现金等价物。企业短期购入的可流通的股票,尽管期限短,变现的能力也很强,但由于其变现的金额并不确定,其价值变动的风险较大,因而不属于现金等价物。
第309题
依据《标准施工招标文件》,承包人可同时索赔工期和费用的情形有( )。
A.承包人遇到不利物质条件
B.施工过程中发现文物
C.法律变化引起价格调整
D.发包人要求向承包人提前交付工程设备
E.承包人遇到异常恶劣的气候条件
参考答案:AB
解析:
【内容考查】本题考查的是施工索赔。
【选项分析】“承包人遇到不利物质条件”、“施工过程中发现文物”可以索赔工期和费用,“法律变化引起价格调整”、“发包人要求向承包人提前交付工程设备”只能索赔费用,“承包人遇到异常恶劣的气候条件”只能索赔工期。
第310题
根据《建设工程工程量清单计价规范》,投标人按照建设工程量清单填报投标价格时,必须与招标工程量清单保持一致的有( )。
A.项目编码
B.项目名称
C.计量单位
D.工程量
E.工程内容
参考答案:ABCD
解析:
【内容考查】本题考查的是投标报价的编制方法。
【选项分析】为避免出现差错,要求投标人必须按招标人提供的招标工程量清单填报投标价格,填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致。
第311题
从工程成本核算的角度,属于工程直接费用机械使用费的有( )。
A.建设工程中自有施工机械的使用费
B.工程施工租用外单位施工机械的租赁费
C.施工企业总部车辆使用费
D.施工机械安装、拆卸和进出场费
E.施工过程中自有施工机械的财产保险费
参考答案:ABD
解析:
【内容考查】本题考查的是工程成本的核算。
【选项分析】机械使用费包括施工过程中使用自有施工机械所发生的机械使用费和租用外单位施工机械的租赁费,以及施工机械安装、拆卸和进出场费等。
第312题
根据相关规定,下列资产中,属于流动资产的有( )。
A.预付款项
B.长期应收款
C.长期股权投资
D.债权投资
E.交易性金融资产
参考答案:AE
解析:
【内容考查】本题考查的是流动资产。
【选项分析】流动资产:可以在一年内或超过一年的一个营业周期内变现、耗用的资产。包括货币资金、交易性金融资产、衍生金融资产、应收票据、应收账款、应收款项融资、预付款项、其他应收款、存货、合同资产、持有待售资产、一年内到期的非流动资产、其他流动资产。
A.两方案年成本相等时的临界点产量为4000单位
B.年产量为5000单位时,应选择乙方案
C.年产量为3000单位时,应选择甲方案
D.两个方案总成本相等时,甲方案的单位产量固定成本大于乙方案
E.应该选择甲方案,因为其单位产量可变费用低
参考答案:AD
解析:
【内容考查】本题考查的是新技术、新工艺和新材料应用方案的经济分析。
【选项分析】C甲=120+450Q;C乙=100+500Q
临界产量=(120-100)/(500-450)=0.4万=4000。
低于4000时,选乙方案;高于4000时,选甲方案。
两个方案总成本相等时,甲方案的单位产量固定成本120万/4000=300元,乙方案的单位产量固定成本100万/4000=250元,所以两个方案总成本相等时,甲方案的单位产量固定成本大于乙方案。
第314题
关于项目融资特点的说法,正确的有( )。
A.是以发起项目的企业为主体的融资活动
B.属于无限追索贷款
C.是投资人资产负债之内的融资
D.采用的信用结构比较灵活
E.可以合理分配投资风险
参考答案:DE
解析:
【内容考查】本题考查的是项目融资的特点。
【选项分析】项目融资具有以下特点:1.以项目为主体;2.有限追索贷款;3.合理分配风险投资;4.项目资产负债表之外融资;5.灵活的信用结构。
第315题
价值工程分析中,将功能按用户的需求分类,有必要功能和不必要功能,下列功能中,属于不必要的功能有( )。
A.美学功能
B.辅助功能
C.多余功能
D.重复功能
E.过剩功能
参考答案:CDE
解析:
【内容考查】本题考查的是功能的分类。
【选项分析】必要功能就是指用户所要求的功能以及与实现用户所需求功能有关的功能,使用功能、美学功能、基本功能、辅助功能等均为必要功能;不必要功能是指不符合用户要求的功能。不必要的功能包括三类:一是多余功能,二是重复功能,三是过剩功能。不必要的功能必然产生不必要的费用,这不仅增加了用户的经济负担,而且还浪费资源。因此,价值工程的功能,一般是指必要功能,即充分满足用户必不可少的功能要求。
第316题
关于建造(施工)合同收入核算的说法,正确的有( )。
A.在确定交易价格时,应当考虑可变对价的影响
B.企业代第三方收取的款项应计入交易价格
C.企业预期退还给客户的款项,不计入交易价格
D.应计入交易价格的可变对价金额确定后不得变动
E.企业应当在各单项履约义务之间按比例分摊合同折扣
参考答案:ACE
解析:
【内容考查】本题考查的是建造(施工)合同收入的核算。
【选项分析】企业应当根据合同条款,并结合其以往的习惯做法确定交易价格。在确定交易价格时,企业应当考虑可变对价、合同中存在的重大融资成分、非现金对价、应付客户对价等因素的影响。
企业代第三方收取的款项以及企业预期将退还给客户的款项,应当作为负债进行会计处理,不计入交易价格。
每一资产负债表日,企业应当重新估计应计入交易价格的可变对价金额。可变对价金额发生变动的,按照《企业会计准则第14 号一一收入》规定进行会计处理。
对于合同折扣,企业应当在各单项履约义务之间按比例分摊。
【该知识点已删除】
第317题
运用筛选审查法审查建筑工程施工图预算时,需要先确定有关分部分项工程的建筑面积基本数值指标,其指标包括( )。
A.工程量
B.能耗
C.单价
D.用工量
E.占地
参考答案:ACD
解析:
【内容考查】本题考查的是筛选审查法。
【选项分析】"筛选"是能较快发现问题的一种方法。建筑工程虽面积和高度不同,但其各分部分项工程的单位建筑面积指标变化却不大。将这样的分部分项工程加以汇集、优选,找出其单位建筑面积工程量、单价、用工的基本数值,归纳为工程量、价格、用工三个单方基本指标,并注明基本指标的适用范围。这些基本指标用来筛选各分部分项工程,对不符合条件的应进行详细审查,若审查对象的预算标准与基本指标的标准不符,就应对其进行调整。
第318题
根据《建设工程工程量清单计价规范》,关于招标工程量清单中项目特征的说法,正确的有( )。
A.项目特征是确定一个清单项目综合单价的重要依据
B.项目特征主要涉及项目的自身特征,不涉及项目的工艺特征
C.项目特征是区分清单项目的重要依据
D.项目特征决定了工程实体的实质内容,直接决定工程实体的自身价值
E.仅有分部分项工程量清单项目需要进行项目特征描述
参考答案:ACD
解析:
【内容考查】本题考查的是清单项目特征。
【选项分析】清单项目特征主要涉及项目的自身特征(材质、型号、规格、品牌)、项目的工艺特征以及对项目施工方法可能产生影响的特征。
项目特征是指构成分部分项工程量清单项目、措施项目自身价值的本质特征,清单项目特征的描述应根据现行计量规范附录中有关项目特征的要求,结合技术规范、标准图集、施工图纸,按照工程结构、使用材质及规格或安装位置等,予以详细而准确的表述和说明。
第319题
采用概算指标法计算设备安装工程费时,可采用的概算指标有( )。
A.按占设备价值百分比的概算指标
B.按每吨设备安装费的概算指标
C.按设备台、套等单位计量的概算指标
D.按占总投资百分比的概算指标
E.按设备安装工程每平方米建筑面积的概算指标
参考答案:ABCE
解析:
【内容考查】本题考查的是概算指标形式。
【选项分析】概算指标形式较多,概括起来主要可按以下几种指标进行计算。
①按占设备价值的百分比(安装费率)的概算指标计算。
②按每吨设备安装费的概算指标计算。
③按座、台、套、组、根或功率等为计量单位的概算指标计算。
④按设备安装工程每平方米建筑面积的概算指标计算。
第320题

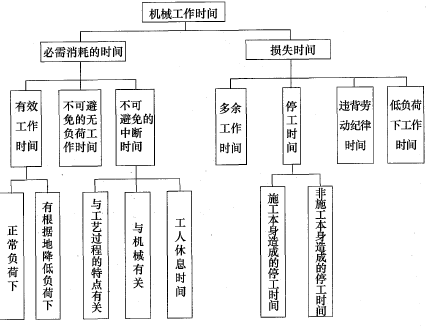

下列机械工作时间中,属于机械工作必需消耗的时间有( )。
A.不可避免的无负荷工作时间
B.多余工作时间
C.有效工作时间
D.低负荷下工作时间
E.非施工本身造成的停工时间
参考答案:AC
解析:
【内容考查】本题考查的是机械工作时间。
【选项分析】
