“微信扫一扫”进入考试题库练习及模拟考试
A.350.00
B.392.00
C.550.00
D.556.18
参考答案:C
解析:
【内容考查】本题考查的是暂估价。
【选项分析】暂估材料或工程设备的单价确定后,在综合单价中只应取代原暂估单价,不应再在综合单价中涉及企业管理费或利润等其他费的变动。
所以结算时该分部分项工程综合单价为350-300+500=550元/m³。
第282题
某企业1月份人工成本计划值为21.6万元,实际值为24.2万元。构成该成本的三个因素的重要性排序和基本参数如下表。则“单位产品人工消耗量”变动对人工成本的影响为( )元。
A.-26000
B.-20000
C.-22000
D.-18000
参考答案:B
解析:
【内容考查】本题考查的是因素分析法。
【选项分析】产品产量对人工成本的影响:(200-180)×12×100=24000元
单位产品人工消耗量对人工成本的影响:200×(11-12)×100=-20000元
第283题
根据《建设工程造价管理规范》,由于承包人违约导致合同解除的费用争议,鉴定人出具的鉴定意见包括的费用是( )。
A.完成永久工程的价款
B.遣散人员的费用
C.撤离现场的费用
D.已付款的材料等物品金额(归承包人所有)
参考答案:A
解析:
【内容考查】本题考查的是鉴定意见。
【选项分析】因承包人违约导致合同解除的费用争议,鉴定意见应包括以下费用:
(1)完成永久工程的价款;
(2)已付款的材料设备等物品的金额(付款后归发包人所有) ;
(3)临时设施的摊销费用;
(4)现场签证、索赔以及其他应支付的费用;
(5)赔偿发包人的违约费用。
第284题
采用定额单价法编制施工图预算时,若分项工程采用的主要材料品种与定额单价中规定的材料品种不一致,正确的做法是( )。
A.直接套用定额单价并通过系数调整
B.编制补充定额
C.调整材料数量,不换价
D.按实际使用材料价格换算定额单价
参考答案:D
解析:
【内容考查】本题考查的是定额单价法。
【选项分析】计算人、料、机费用时需注意以下几项内容:
(1)分项工程的名称、规格、计量单位与定额单价中所列内容完全一致时,可以直接套用定额单价;
(2)分项工程的主要材料品种与定额单价中规定材料不一致时,不可以直接套用定额单价,需要按实际使用材料价格换算定额单价;
(3)分项工程施工工艺条件与定额单价不一致而造成人工、机械的数量增减时,一般调量不换价;
(4)分项工程不能直接套用定额、不能换算和调整时,应编制补充定额单价。
A.70
B.90
C.75
D.100
参考答案:B
解析:
【内容考查】本题考查的是场地准备和临时设施费。
【选项分析】场地准备和临时设施费=工程费用×费率+拆除清理费=1500×5%+20-5=90万元。
发生拆除清理费时可按新建同类工程造价或主材费、设备费的比例计算。凡可回收材料的拆除工程采用以料抵工方式冲抵拆除清理费。
第286题

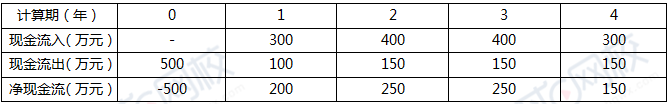

某技术方案现金流量表如下,基准收益率为8%,该技术方案的财务净现值为( )万元。
A.208.23
B.58.23
C.192.81
D.347.12
参考答案:A
解析:
【内容考查】本题考查的是财务净现值的计算。
【选项分析】
FNPV=-500+200(1+8%)-1+250(1+8%)-2+250(1+8%)-3+150(1+8%)-4=-500+185.19+214.33+198.46+110.25=208.23。
A.20
B.24
C.22
D.32
参考答案:C
解析:
【内容考查】本题考查的是不可抗力后果的承担。
【选项分析】不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,由合同当事人按以下原则承担:
(1)永久工程、已运至施工现场的材料和工程设备的损坏,以及因工程损坏造成的第三人人员伤亡和财产损失由发包人承担;
(2)承包人施工设备的损坏由承包人承担;
(3)发包人和承包人承担各自人员伤亡和财产的损失;
(4)因不可抗力影响承包人履行合同约定的义务,已经引起或将引起工期延误的,应当顺延工期,由此导致承包人停工的费用损失由发包人和承包人合理分担,停工期间必须支付的工人工资由发包人承担;
(5)因不可抗力引起或将引起工期延误,发包人要求赶工的,由此增加的赶工费用由发包人承担;
(6)承包人在停工期间按照发包人要求照管、清理和修复工程的费用由发包人承担。
所以应批准的索赔金额=16+2+4=22万元。
第288题
根据《建设工程工程量清单计价规范》,总承包为配合协调业主进行专业工程分包所需的费用,在投标报价时应计入( )。
A.总承包服务费
B.企业管理费
C.措施项目费
D.暂列金额
参考答案:A
解析:
【内容考查】本题考查的是总承包服务费。
【选项分析】总承包服务费:是指总承包人为配合、协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
第289题
某设备在5年前购买时原始成本为10万元,目前账面价格为5万元,现在市场同样功能的二手设备售价为2万元,新设备售价为15万元,则对该设备进行更新分析时,其沉没成本为( )万元。
A.5
B.8
C.13
D.3
参考答案:D
解析:
【内容考查】本题考查的是沉没成本的计算。
【选项分析】沉没成本=设备账面价值-当前市场价值=5-2=3万元。
第290题
关于敏感系数的说法,正确的是( )。
A.敏感度系数可以用于对敏感因素敏感性程度的排序
B.敏感度系数大于零,表明评价指标与不确定因素反方向变化
C.利用敏感度系数判别敏感因素的方法是绝对测定法
D.敏感度系数的绝对值越大,表明评价指标对于不确定因素越不敏感
参考答案:A
解析:
【内容考查】本题考查的是敏感性分析。
【选项分析】计算敏感度系数判别敏感因素的方法是一种相对测定法,即根据不同因素相对变化对技术方案经济效果评价指标影响的大小,可以得到各个因素的敏感性程度排序。
敏感度系数大于零,表明评价指标与不确定因素同方向变化。
利用临界点判别敏感因素的方法是一种绝对测定法,技术方案能否接受的判据是各经济效果评价指标能否达到临界值。
敏感度系数的绝对值越大,表明评价指标对于不确定因素越敏感。
第291题
某国际工程,业主方在施工招标文件中规定了500万元的暂定金额,则承包商对该笔暂定金额的正确处理方式是( )。
A.不计入投标总价,发生时由工程师决定是否使用
B.计入投标总报价,并有权自主使用
C.计入投标总报价,但无权自主决定使用
D.不计入投标总价,在实际发生时由业主支付
参考答案:C
解析:
【内容考查】本题考查的是暂定金额。
【选项分析】暂定金额是业主在招标文件中明确规定了数额的一笔资金,标明用于工程施工,或供应货物与材料,或提供服务,或应付意外情况,亦称待定金额或备用金。每个承包商在投标报价时均应将此暂定金额数计入工程总报价,但承包商无权做主使用此金额,这些项目的费用将按照业主工程师的指示与决定,全部或部分使用。
第292题
关于技术方案总投资收益率的说法,正确的是( )。
A.总投资收益率高于同期银行贷款利率时,举债不利于提高技术方案收益
B.总投资收益率指标充分体现了资金的时间价值
C.总投资收益率越高,说明技术方案获得的收益越多
D.总投资收益率指标作为主要的决策依据比较客观,不受人为因素影响
参考答案:C
解析:
【内容考查】本题考查的是总投资收益率。
【选项分析】总投资收益率是用来衡量整个技术方案的获利能力,要求技术方案的总投资收益率应大于行业的平均投资收益率;总投资收益率越高,从技术方案所获得的收益就越多。对于技术方案而言,若总投资收益率或资本金净利润率高于同期银行利率,适度举债是有利的;反之,过高的负债比率将损害企业和投资者的利益。
没有考虑技术方案投资收益的时间因素,忽视了资金具有时间价值的重要性;指标的计算主观随意性太强,技术方案正常生产年份的选择比较困难,其确定带有一定的不确定性和人为因素。
第293题
根据《建设工程工程量清单计价规范》,某工程采用价格调整公式进行价格调整。施工中由于承包人返工的原因导致工期延误,则约定竣工日期后继续施工的工程,在使用价格调整公式时,应采用的价格指数是( )。
A.原约定竣工日期与实际竣工日期的两个价格指数中较低者
B.原约定竣工日期的价格指数
C.实际竣工日期的价格指数
D.原约定竣工日期与实际竣工日期的两个价格指数中较高者
参考答案:A
解析:
【内容考查】本题考查的是价格调整公式。
【选项分析】因承包人原因未按期竣工的,对合同约定的竣工日期后继续施工的工程,在使用价格调整公式时,应采用计划竣工日期与实际竣工日期的两个价格指数中较低的一个作为现行价格指数。
第294题
关于企业定额编制方法和定额水平的说法,正确的是( )。
A.人工消耗量应依据行业标准水平,分别测定基本用工和其他用工的工日数
B.企业定额应反映本企业的施工生产力水平
C.材料消耗量应依据历史数据统计分析计算,只计算净用量
D.机械台班使用量应按照项目作业环境和非正常施工条件,确定机械净工作效率和利用系数
参考答案:B
解析:
【内容考查】本题考查的是企业定额的编制方法。
【选项分析】企业定额直接反映本企业的施工生产力水平。
人工消耗量的确定,首先是根据企业环境,拟定正常的施工作业条件,分别计算测定基本用工和其他用工的工日数,进而拟定施工作业的定额时间。
确定材料消耗量,是通过企业历史数据的统计分析、理论计算、实验试验、实地考察等方法计算确定材料包括周转材料的净用量和损耗量,从而拟定材料消耗的定额指标。
机械台班消耗量的确定,同样需要按照企业的环境,拟定机械工作的正常施工条件,确定机械净工作效率和利用系数,据此拟定施工机械作业的定额台班和与机械作业相关的工人小组的定额时间。
第295题
某建筑企业年初从银行借款1000万元,期限5年,年利率为8%,每年末结息一次,到期一次还本,企业所得税率为25%。则该笔借款的年资金成本率为( )。
A.1.60%
B.8.00%
C.8.24%
D.6.00%
参考答案:D
解析:
【内容考查】本题考查的是资金成本率。
【选项分析】根据企业所得税法的规定,企业债务的利息允许从税前利润中扣除,从而可以抵免企业所得税。
资金成本率=资金占用费/筹资净额=1000×8%×(1-25%)/1000=6%。
第296题
某建筑企业按2/10,n/30的条件购入货物100万元,若该企业在第30天付款,则放弃现金折扣的成本为( )。
A.2.00%
B.2.04%
C.36.73%
D.73.47%
参考答案:C
解析:
【内容考查】本题考查的是放弃现金折扣成本。
【选项分析】放弃现金折扣成本=【折扣百分比/(1-折扣百分比)】×【360/(信用期-折扣期)】=36.73%。
第297题
某建筑企业的现金流量表中,承包工程产生的现金流量属于( )。
A.投资活动
B.资产处置活动
C.经营活动
D.筹资活动
参考答案:C
解析:
【内容考查】本题考查的是经营活动产生的现金流。
【选项分析】经营活动是指企业投资活动和筹资活动以外的所有交易和事项。施工企业的经营活动主要包括:承发包工程、销售商品、提供劳务、经营性租赁、购买材料物资、接受劳务、支付税费等。
A.6100
B.4900
C.5500
D.7000
参考答案:A
解析:
【内容考查】本题考查的是索赔费用计算。
【选项分析】工程量清单漏项或非承包人原因的工程变更,造成增加新的工程量清单项目,其对应的综合单价的确定参见工程变更价款的确定原则。
人工费。包括增加工作内容的人工费、停工损失费和工作效率降低的损失费等累计,其中增加工作内容的人工费应按照计日工费计算,而停工损失费和工作效率降低的损失费按窝工费计算,窝工费的标准双方应在合同中约定。
设备费。可采用机械台班费、机械折旧费、设备租赁费等几种形式。当工作内容增加引起设备费索赔时,设备费的标准按照机械台班费计算。因窝工引起的设备费索赔,当施工机械属于施工企业自有时,按照机械折旧费计算索赔费用;当施工机械是施工企业从外部租赁时,索赔费用的标准按照设备租赁费计算。
则承包人可以向发包人索赔的费用为10×250+3×800+3×400=6100元。
A.649.40
B.754.40
C.795.00
D.779.40
参考答案:D
解析:
【内容考查】本题考查的是机械台班单价的计算。
【选项分析】耐用总台班数=折旧年限×年工作台班
台班折旧费=机械预算价格×(1-残值率)/耐用总台班数=[65×(1-3%)]/(5×250)=0.05044万元=504.4元
台班大修理费=一次大修理费×大修理次数/耐用总台班数=3×5/(5×250)=0.012万元=120元
机械台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外运费+台班人工费+台班燃料动力费+台班车船税费=504.4+120+130+15+10=779.4元。
【“大修理”已修改为“检修”;“经常修理费”已修改为“维护费”】
第300题
在流动资产总额一定的情况下,关于速动比率的说法,正确的是( )。
A.预付账款占流动资产比例越低,速动比率越高
B.存货占流动资产比例越低,速动比率越高
C.应收账款占流动资产比例越高,速动比率越低
D.交易性金融资产占流动资产比例越高,速动比率越低
参考答案:B
解析:
【内容考查】本题考查的是速动比率。
【选项分析】速动比率是指企业的速动资产与流动负债之间的比率关系。其中,速动资产是指能够迅速变现为货币资金的各类流动资产,通常有两种计算方法:一种方法是将流动资产中扣除存货后的资产统称为速动资产:即速动资产=流动资产-存货;另一种方法是将变现能力较强的货币资金、交易性金融资产、应收票据、应收账款和其他应收款等加总作为速动资产:速动资产=货币资金+交易性金融资产+应收票据+应收账款+其他应收款。在企业不存在其他流动资产项目时,这两种方法的计算结果应一致。
速动比率=速动资产/流动负债
预付账款占流动资产比例越高,速动比率越高。
存货占流动资产比例越低,速动比率越高。
应收账款占流动资产比例越高,速动比率越高。
交易性金融资产占流动资产比例越高,速动比率越高。
