第901题 在寿命周期成本评价法中,权衡分析对象包括( )。
A.设置费与维持费的权衡分析
B.设置费中各项费用之间的权衡分析
C.维持费中各项费用之间的权衡分析
D.系统效率和寿命周期成本的权衡
E.从投产到系统设置完成这段时间与设置费的权衡分析
参考答案:ABCD
第903题 下列有关承担合同违约责任的说法中,正确的是( )。
A.违反合同的当事人在承担了赔偿金后,就免除了履约责任
B.当事人既约定了违约金,又约定定金的,一方违约,对方可以选择适用违约金或定金条款,但两种违约责任不能合并使用
C.当事人一方履行合同义务不符合约定,在采取补救措施后,对方还有其他损失的,此时就不应当再承担赔偿责任
D.合同约定了违约金的,因当事人一方违约使对方产生损失,此时不论损失多大,均只应向损失方支付约定的违约金
参考答案:B
第904题

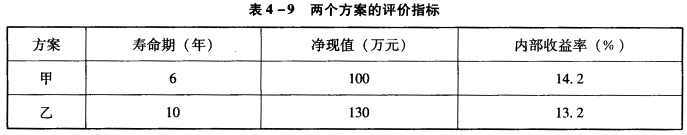

某项目有甲、乙两个建设方案,基准收益率为10%。两方案的有关评价指标见表4-9。已知(P/A,10%,6)=4.355,(P/A,10%,10)=6.145。则两方案可采用( )。
A.净现值法进行比选,且乙方案更佳
B.内部收益率法进行比选,且甲方案更佳
C.研究期法进行比选,且乙方案更佳
D.年值法进行比选,且甲方案更佳
参考答案:D
第906题 【2017年真题】某工程施工至某月底,经统计分析得;已完工程计划费用1800万元,已完工程实际费用2200万元,拟完工程计划费用1900万元,则该工程此时的进度偏差是( )万元。
A.-100
B.-200
C.-300
D.-400
参考答案:A
第907题 下面关于施工单位对建设工程质量最低保修期限说法正确的是( )。
A.有防水要求的卫生间为2年
B.给排水管道为5年
C.电气设备安装工程为2年
D.供热与供冷系统,为2个采暖期、供冷期
E.装修工程为2年
参考答案:CDE
第908题 在项目经济评价中,可同时用于项目的财务评价和国民经济评价的有( )。
A.线性盈亏平衡分析
B.非线性盈亏平衡分析
C.单因素敏感性分析
D.多因素敏感性分析
E.风险分析
参考答案:CDE
第911题 某项目当基准收益率iC=12%时,净现值NPV=100万元;iC=14%时,净现值NPV=-100万元,用内插法可求得其内部收益率IRR为( )。
A.12.50%
B.13.00%
C.13.50%
D.13.75%
参考答案:B
第913题 【2017年真题】投保建筑工程一切险的工程,因发生与本保险单所承保工程直接相关的意外事故引起的损失和费用,应由保险人负责赔偿的是()。
A.施工单位人员的人身伤亡、疾病或财产损失
B.工地内第三者人身伤亡、疾病或财产损失
C.分包单位人员的人身伤亡、疾病或财产损失
D.建设单位人员的人身伤亡、疾病或财产损失
参考答案:B
第915题 【2013年真题】根据《标准施工招标文件》,由施工承包单位提出的索赔按程序得到了处理,且施工单位接受索赔处理结果的,建设单位应在作出索赔处理答复后( )天内完成赔付。
A.14
B.21
C.28
D.42
参考答案:C
第918题 盈亏平衡点反映了项目对市场变化的适应能力和抗风险能力。项目的盈亏平衡点越低。其( )。
A.适应市场变化的能力越弱,抗风险能力越弱
B.适应市场变化的能力越弱,抗风险能力越强
C.适应市场变化的能力越强,抗风险能力越弱
D.适应市场变化的能力越强,抗风险能力越强
参考答案:D
第919题 已知A工作的紧后工作为B、C和D。B工作的总时差为4天,持续时间6天,C工作的总时差为5天,持续时间4天,D工作的总时差为3天,持续时间6天。A工作的自由时差为2天,则A工作的总时差为( )。
A.3天
B.5天
C.6天
D.7天
参考答案:B
第920题 根据《招标投标法》等有关法律规定,招标人应退还( )投标人的投标保证金。
A.未中标的
B.确定中标并与投标人签订合同的
C.投标截止时间前撤回投标文件的
D.确定中标但拒绝与投标人签订合同的
E.投标截止时间后撤销投标文件的
参考答案:ABC
