第441题 承包人应在每个计量周期到期后,向发包人提交已完工程进度款支付申请,支付申请包括的内容有()。
A.累计已完成的合同价款
B.本期合计完成的合同价款
C.本期合计应扣减的金额
D.累计已调整的合同金额
E.预计下期将完成的合同价款
参考答案:ABC
解析:
承包人应在每个计量周期到期后向发包人提交已完工程进度款支付申请一式四份,详细说明此周期认为有权得到的款额,包括分包人已完工程的价款。支付申请的内容包括:①累计已完成的合同价款;②累计已实际支付的合同价款;③本周期合计完成的合同价款;④本周期合计应扣减的金额;⑤本周期实际应支付的合同价款。由此可知答案为ABC。
第442题 关于施工期间合同暂估价的调整,下列做法中正确的有()。
A.不属于依法必须招标的材料,应直接按承包人自主采购的价格调整暂估价
B.属于依法必须招标的工程设备,以中标价取代暂估价
C.属于依法必须招标的专业工程,承包人不参加投标的,应由承包人作为招标人,组织招标的费用一般由发包人另行支付
D.属于依法必须招标的专业工程,承包人参加投标的,应由发包人作为招标人,同等条件下优先选择承包人中标
E.不属于依法必须招标的专业工程,应按工程变更事件的合同价款调整方法确定专业工程价款
参考答案:BDE
解析:
暂估价的调整包括以下的原则:①发包人在招标工程量清单中给定暂估价的材料和工程设备不属于依法必须招标的,由承包人按照合同约定采购,经发包人确认后以此为依据取代暂估价,调整合同价款;②发包人在招标工程量清单中给定暂估价的材料和工程设备属于依法必须招标的,由发承包双方以招标的方式选择供应商。依法确定中标价格后,以此为依据取代暂估价,调整合同价款;③承包人不参加投标的专业工程,应由承包人作为招标人,但拟定的招标文件、评标方法、评标结果应报送发包人批准。与组织招标工作有关的费用应当被认为已经包括在承包人的签约合同价(投标总报价)中;④承包人参加投标的专业工程,应由发包人作为招标人,与组织招标工作有关的费用由发包人承担。同等条件下,应优先选择承包人中标;⑤发包人在工程量清单中给定暂估价的专业工程不属于依法必须招标的,应按照工程变更事件的合同价款调整方法,确定专业工程价款。
第443题 根据《建设工程工程量清单计价规范》GB 50500—2013,关于单价合同措施项目费的调整,下列说法中正确的有()。
A.设计变更引起措施项目发生变化的,可以调整措施项目费
B.招标工程量清单分部分项工程漏项引起的措施项目发生变化的,可以调整措施项目费
C.招标工程量清单措施项目缺项的,不应调整措施项目费
D.承包人提出调整措施项目费的,应事先将实施方案报发包人批准
E.措施项目费的调整方法与分部分项工程费的调整方法相同
参考答案:ABDE
解析:
由于招标工程量清单中分部分项工程出现缺项漏项,引起措施项目发生变化的,应当按照工程变更事件中关于措施项目费的调整方法,故C错误。
第444题 下列关于质量保证金的说法,正确的有()。
A.质量保证金总预留比例不得高于工程价款结算总额的5%
B.质量保证金返还后承包人不再承担质量保修责任
C.发包人在接到承包人返还质量保证金申请后,应于7天内会同承包人按照合同约定的内容进行核实
D.承包人未按照合同约定履行属于自身责任的工程缺陷修复义务的,发包人有权从质量保证金中扣留用于缺陷修复的各项支出
E.缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位,由使用单位代行发包人职责
参考答案:DE
解析:
发包人应按照合同约定方式预留质量保证金,质量保证金总预留比例不得高于工程价款结算总额的5%。承包人未按照合同约定履行属于自身责任的工程缺陷修复义务的,发包人有权从质量保证金中扣留用于缺陷修复的各项支出。缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位,由使用单位代行发包人职责。缺陷责任期内,承包人认真履行合同约定的责任,到期后,承包人向发包人申请返还质量保证金。发包人在接到承包人返还质量保证金申请后,应于14天内会同承包人按照合同约定的内容进行核实。
第445题 在建设项目竣工决算报表中,用于考核和分析投资效果,落实结余资金,并作为报告上级核销基本建设支出依据的是()。
A.基本建设项目概况表
B.基本建设项目竣工财务决算表
C.基本建设项目交付使用资产总表
D.基本建设项目交付使用该资产明细表
参考答案:B
解析:
竣工财务决算表是竣工财务决算报表的一种,建设项目竣工财务决算表是用来反映建设项目的全部资金来源和资金占用情况,是考核和分析投资效果的依据。该表反映竣工的建设项目从开工到竣工为止全部资金来源和资金运用的情况。它是考核和分析投资效果,落实结余资金,并作为报告上级核销基本建设支出和基本建设拨款的依据。
第446题 竣工决算文件中,主要反映竣工工程建设成果和经验,全面考核分析工程投资与造价的书面总结文件是()。
A.竣工财务决算说明书
B.竣工财务决算报表
C.工程竣工造价对比分析
D.工程竣工验收报告
参考答案:A
解析:
竣工财务决算说明书主要反映竣工工程建设成果和经验,是对竣工决算报表进行分析和补充说明的文件,是全面考核分析工程投资与造价的书面总结。
第447题 下列竣工财务决算说明书的内容,一般在项目概况部分予以说明的是()。
A.项目资金计划及到位情况
B.项目进度、质量情况
C.项目建设资金使用与结余情况
D.主要技术经济指标的分析、计算情况
参考答案:B
解析:
项目概况一般从进度、质量、安全和造价方面进行分析说明。进度方面主要说明开工和竣工时间,对照合理工期和要求工期分析是提前还是延期;质量方面主要根据竣工验收委员会或相当一级质量监督部门的验收评定等级、合格率和优良品率;安全方面主要根据劳动工资和施工部门的记录,对有无设备和人身事故进行说明;造价方面主要对照概算造价,说明节约或超支的情况,用金额和百分率进行分析说明。
第448题 编制建设项目竣工决算必须满足的条件包括()。
A.经批准的初步设计所确定的工程内容已完成
B.单项工程或建设项目竣工结算已完成
C.收尾工程竣工结算已完成
D.预留费用不超过规定比例
E.涉及工程质量纠纷事项已处理完毕
参考答案:ABDE
解析:
编制工程竣工决算应具备下列条件:
(1)经批准的初步设计所确定的工程内容已完成;
(2)单项工程或建设项目竣工结算已完成;
(3)收尾工程投资和预留费用不超过规定的比例;
(4)涉及法律诉讼、工程质量纠纷的事项已处理完毕;
(5)其他影响工程竣工决算编制的重大问题已解决。
第449题 根据财政部、国家发改委、住建部的有关文件,竣工决算的组成文件包括()。
A.工程竣工验收报告
B.工程竣工图
C.设计概算施工图预算
D.工程竣工结算
E.工程竣工造价对比分析
参考答案:BE
解析:
竣工决算是由竣工财务决算说明书、竣工财务决算报表、工程竣工图和工程竣工造价对比分析四部分组成。
第450题 在计算新增固定资产价值时,仅计算建筑、安装或采购成本,不计分摊的待摊投资的固定资产是()。
A.管道和线路工程
B.需安装的动力设备
C.运输设备
D.附属辅助工程
参考答案:C
解析:
运输设备及其他不需要安装的设备、工具、器具、家具等固定资产一般仅计算采购成本,不计分摊。
第451题

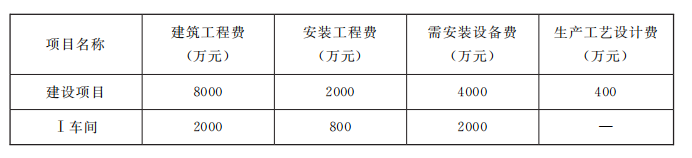

某工业项目及其中Ⅰ车间的有关建设费用如下表所示,则Ⅰ车间应分摊的生产工艺设计费应为()万元。
A.112
B.137.1
C.160
D.186.7
参考答案:C
解析:
应分摊的工艺设计费=800/2000×400=160(万元)。
第452题

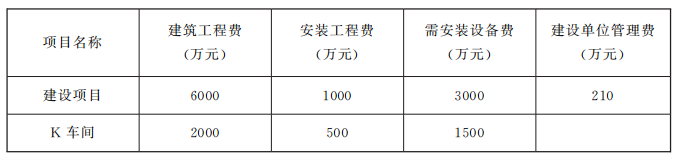

某工业建设项目及其中K车间的各项建设费用如下表所示。则K车间应分摊的建设单位管理费为()万元。
A.70
B.75
C.84
D.105
参考答案:C
解析:
应分摊的建设单位管理费=(2000+500+1500)÷(6000+1000+3000)×210=84(万元)。
第453题 一般不作为无形资产入账,但当涉及转让事项时才作为无形资产核算的有()。
A.自创专利权
B.自创专有技术
C.自创商标权
D.出让方式取得土地使用权
E.划拨方式取得土地使用权
参考答案:BCE
解析:
如果专有技术是自创的,一般不作为无形资产入账,自创过程中发生的费用,按当期费用处理。对于外购专有技术,应由法定评估机构确认后再进行估价,其方法往往通过能产生的收益采用收益法进行估价;如果商标权是自创的,一般不作为无形资产入账,而将商标设计、制作、注册、广告宣传等发生的费用直接作为销售费用计入当期损益。只有当企业购入或转让商标时,才需要对商标权计价;当建设单位获得土地使用权是通过行政划拨的,这时土地使用权就不能作为无形资产核算;在将土地使用权有偿转让、出租、抵押、作价入股和投资,按规定补交土地出让价款时,才作为无形资产核算。
第454题 关于新增固定资产价值的确定,下列说法中正确的有()。
A.以单位工程为对象计算
B.以验收合格、正式移交生产或使用为前提
C.分期分批交付生产的工程,按最后一批交付时间统一计算
D.包括达到固定资产标准不需要安装的设备和工器具的价值
E.是建设项目竣工投产后所增加的固定资产价值
参考答案:BDE
解析:
新增固定资产价值的计算是以独立发挥生产能力的单项工程为对象的,故A错误;分期分批交付生产或使用的工程,应分期分批计算新增固定资产价值,故C错误。
第455题 项目一般不得预留尾工工程,确需预留尾工工程的,尾工工程投资不得超过批准的项目概(预)算总投资的()。
A.2%
B.3%
C.4%
D.5%
参考答案:D
解析:
项目一般不得预留尾工工程,确需预留尾工工程的,尾工工程投资不得超过批准的项目概(预)算总投资的5%。
第456题 根据《基本建设项目竣工财务决算管理暂行办法》(财建〔2016〕503号)的规定,基本建设项目完工可投入使用或者试运行合格后,建设单位应在()内完成竣工财务决算编制工作。
A.2个月
B.3个月
C.75天
D.100天
参考答案:B
解析:
根据《基本建设项目竣工财务决算管理暂行办法》(财建〔2016〕503号)的规定,基本建设项目完工可投入使用或者试运行合格后,应当在3个月内编报竣工财务决算,特殊情况确需延长的,中小型项目不得超过2个月,大型项目不得超过6个月。
第457题 竣工财务决算的基本建设项目概况表中,应列入非经营性项目转出投资支出的项目是()。
A.产权属于本单位的城市绿化
B.不能形成资产的城市绿化
C.产权属于本单位的专用道路
D.产权不属于本单位的专用道路
参考答案:D
解析:
非经营性项目转出投资支出是指非经营项目为项目配套的专用设施投资,包括专用道路、专用通信设施、送变电站、地下管道等,其产权不属于本单位的投资支出,故D正确。
第458题 关于建设工程竣工图的绘制和形成,下列说法中正确的是()。
A.凡按图竣工没有变动的,由发包人在原施工图上加盖“竣工图”标志
B.凡在施工过程中发生设计变更的,一律重新绘制竣工图
C.平面布置发生重大改变的,一律由设计单位负责重新绘制竣工图
D.重新绘制的新图,应加盖“竣工图”标志
参考答案:D
解析:

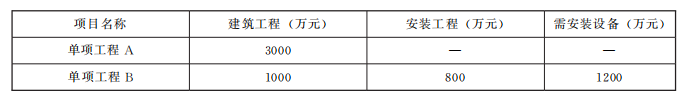

凡按图竣工没有变动的,由承包人在原施工图上加盖“竣工图”标志后,即作为竣工图,故A错误;凡在施工过程中,虽有一般性设计变更,但能将原施工图加以修改补充作为竣工图的,可不重新绘制,由承包人负责在原施工图(必须是新蓝图)上注明修改的部分,并附以设计变更通知单和施工说明,加盖“竣工图”标志后,作为竣工图,故B错误;凡结构形式改变、施工工艺改变、平面布置改变、项目改变以及有其他重大改变,不宜再在原施工图上修改、补充时,应重新绘制改变后的竣工图。由原设计原因造成的,由设计单位负责重新绘制,由施工原因造成的,由承包人负责重新绘图,故C错误;由其他原因造成的,由建设单位自行绘制或委托设计单位绘制。承包人负责在新图上加盖“竣工图”标志,并附以有关记录和说明,作为竣工图,故D正确。
A.3132.5
B.3135
C.3137.5
D.3165
参考答案:B
解析:
应分摊的建设单位管理费=(1000+800+1200)/(4000+800 +1200)×100=50(万元)
应分摊的土地征用费=1000/4000×120=30(万元)
应分摊的建筑设计费=1000/4000×60=15(万元)
应分摊的工艺设计费=800/800×40=40(万元)
单项工程B新增固定资产价值=(1000+800+1200)+(50+30+15+40)=3135(万元)。
第460题 根据《中央基本建设项目竣工财务决算审核批复操作规程》(财建〔2018〕2号)主管部门、财政部收到项目竣工财务决算后,对评审结论的审核主要包括的工作是()。
A.重点审核项目履行基本建设程序情况
B.重点审核决算报表数据和表间勾稽关系
C.重点审核评审机构与项目建设单位就评审结论存在的意见分歧
D.重点审核评审结论中投资审减(增)金额和理由
参考答案:D
解析:
审核工作主要是对项目建设单位提供的决算报告及评审机构提供的评审报告、社会中介机构审计报告进行分析、判断,与审计署审计意见进行比对,并形成批复意见。其中评审结论审核重点审核评审结论中投资审减(增)金额和理由。
